越南邀请法国参与宁顺2号核电站建设
7月8日,越南外交部长黎怀忠在河内会见到访的法国欧洲和外交部秘书长马丁·布里昂时,提出希望双方加强能源领域合作,特别是探讨法国参与宁顺2号核电站项目的可能性。宁顺核电项目是越南首个核电项目,包括宁顺1号和宁顺2号两座核电站。该项目曾暂停近十年,直到2024年11月25日,越共中央同意继续推进宁顺核电站建设,并提出从长期角度研究和发展核电计划。按照规划,两座核电站总装机容量约为4000至6400兆瓦,预计在2031年至2035年期间投入运行,目前...
2026-07-09

韩国提议为越南宁顺2号核电项目提供高达总投资85%的政府信贷支持
韩国贸易、工业和能源部副部长姜感赞(Kang Kamchan)在河内与越南工贸部副部长阮黄龙(Nguyen Hoang Long)举行工作会议时提出,韩方愿为宁顺2号核电项目提供最高达总投资85%的政府信贷支持。韩方同时对自身技术能力和人才培养实力表示自信。姜感赞还提出越南–韩国–阿联酋三方合作模式,意图结合阿联酋的资金实力与韩国的核电技术,并以韩国在阿联酋承建的巴拉卡(Barakah)核电站作为合作基础案例。越方在会上提出三项对国外合作...
2026-07-04

越南拟三季度敲定宁顺2号核电站外国合作伙伴
越南工贸部7月3日表示,越南计划在今年第三季度选择一家外国合作伙伴,共同开发该国第二座核电站——宁顺2号核电站。越南正加快扩大发电能力,以支撑快速增长的经济和制造业需求。按照越南方面的预期,到2035年,核电将成为该国能源结构的一部分。越南工贸部在声明中说,外国合作伙伴将与越南国家石油公司共同推进宁顺2号项目。该核电站装机容量最高可达3.2吉瓦。声明还提到,基于前期积极讨论,越南石油集团与韩国电力公司之间存在开展合作的可能...
2026-07-04

越南宁顺核电2号项目征地完成率达97.5%,累计收回土地403.3公顷/413.6公顷
宁顺省人民委员会6月29日上午由副主席郑明黄主持会议,听取宁顺一号(xã Phước Dinh)及宁顺二号(xã Vĩnh Hải)核电站项目赔补偿、安置及征地拆迁进度汇报。其中宁顺二号核电站进展显著:截至6月28日,已批准赔补偿223宗、涉及94.7公顷,实际支付3530亿越盾;累计收回土地403.3公顷/总需413.6公顷,相当于97.5%征地完成率,较上周新增223宗/94.7公顷。宁顺一号核电站本周进度较上周无明显变化,各疑难问题已提请土地资源管理局(B
2026-06-29

越南庆和省加快推进宁顺1、2号核电站用地征收 确保6月30日前交地
越南庆和省(Khánh Hòa)正集中力量推进宁顺1号(Ninh Thuận 1)与宁顺2号(Ninh Thuận 2)核电站项目的征地补偿与安置工作,目标2026年6月30日前向投资方完成红线内地块移交。此次两个核电项目需征收土地面积超过1000公顷,涉及近2000户居民,主要集中在福定公社和永海公社。大量补偿档案给基层政府带来较大压力,而土地登记资料、实际清点结果和居民实际使用情况之间存在差异,也使审批和补偿工作更加繁重。当地政府表示,对存在异...
2026-06-23

越南庆和省召开会议推进宁顺核电站项目
6月22日上午,庆和省人民委员会副主席郑明黄主持召开福定公社、永海公社线上线下联合会议,听取宁顺1号和宁顺2号核电站项目补偿、支持、安置及土地清理工作进展汇报。据越南农业与环境厅报告,宁顺1号核电站项目位于福定公社。与上一周相比,该项目进展没有明显改善,仍落后于省人民委员会制定的计划。在52公顷安置区范围内,仅新增2户按规定移交土地,面积为0.03公顷,其他工作基本没有变化。相比之下,位于永海公社的宁顺2号核电站项目推进较为顺利...
2026-06-22

越南政府总理黎明兴会见Rosatom总裁利哈乔夫,宁顺一号核电项目被置于优先位置
6月17日,越南总理黎明兴(Le Minh Hung)在俄罗斯鞑靼斯坦共和国喀山出席东盟—俄罗斯关系35周年纪念峰会期间,会见了俄罗斯国家原子能公司Rosatom总经理阿列克谢·利哈乔夫(Alexey Likhachev)。双方会谈的核心,是越南和平利用核能的长期布局,尤其是宁顺一号核电站项目的推进。黎明兴明确表示,越南始终高度重视原子能和平利用与发展,与俄罗斯的合作以及宁顺一号核电项目的实施,是越南当前的优先事项。从双方表态看,核能合作已经不只是单一工程...
2026-06-18

越南宁顺核电项目征地进度承压,地方被要求集中资源限期破题
6月15日,庆和省人民委员会副主席郑明黄主持会议,听取福营乡和永海乡关于宁顺1号、宁顺2号核电站项目补偿、支持、安置和土地征收进展的报告。会议显示,两大核电项目均已取得一定推进,但整体进度仍未达到既定要求,尤其在土地回收、补偿方案审批和安置安排等环节仍存在明显压力。宁顺1号核电站项目位于福营乡,截至6月14日,已征收土地超过111公顷,占项目总面积的21.63%,移交率达到44%。与前一周相比,已复核案件增加70起,征收面积增加2.7公顷,但已获...
2026-06-16

越南庆和省召开专题会议督导宁顺1号、2号核电项目征地补偿与安置工作进展
6月8日上午,庆和省人民委员会副主席郑明黄(Trịnh Minh Hoàng)主持召开了与福成社、永海社的线上线下联席会议,听取关于宁顺1号、2号核电站项目补偿、支持、重新安置及土地征用进展的报告。会议通报,截至8日,福成社辖区内宁顺1号核电站项目涉及的1,129宗土地中,已完成1,074宗(95.1%)的土地所有权确认;已制定852宗/392公顷(76.2%)的补偿方案;完成249宗/233.6公顷(45.3%)的评估;191宗获得批准,53宗已支付补偿。已收回土地106.7公顷,
2026-06-08

越南常务副总理与俄副总理会晤 俄方提议推动宁顺1号核电站项目
越南常务副总理范嘉足在出席第29届圣彼得堡国际经济论坛期间,于6月4日与俄罗斯副总理亚历山大·诺瓦克举行工作会议。诺瓦克对越南代表团参会表示欢迎,并强调俄方始终愿深化与越南的全面战略伙伴关系,高度评价近期双边经贸合作,特别是在能源、油气领域取得的积极成果。他指出,两国在该领域拥有超过40年的合作历史,并建议双方未来应努力有效推动越南宁顺1号核电站建设项目,以助力保障越南长期能源安全。越南常务副总理范嘉足对俄方的热情接...
2026-06-05

河静省被列为越南可建设大型核电站的五个省份之一
越南工贸部正在就《2021—2030年国家电力发展规划、展望至2050年调整草案》(即电力规划VIII)征求意见。在关于越南发展大型核电站可行性的评估部分,工贸部依据政府总理2010年6月17日第906/QĐ-TTg号决定中关于核电发展方向规划的内容,提出了位于5个省份的8个潜在选址。其中,宁顺省有3个地点,分别是顺南县福营乡永长村、宁海县永海乡泰安村,以及顺北县公海乡平仙村的茶腊海滩。平定省有1个地点,为怀仁县怀美乡路尧村。富安省有1个地点,为松...
2026-06-03

越南庆和省领导视察宁顺核电项目征地拆迁工作
6月2日下午,庆和省人民委员会副主席郑明黄(Trịnh Minh Hoàng)先生与相关部门和机构负责人一同,实地视察了宁顺1核电站项目(福定乡)和宁顺2核电站项目(永海乡)的土地征收工作。在项目现场,郑明黄同志察看了电厂主区域的现状;了解了补偿、援助、安置、墓地和殡葬工作的进展情况。同时,他会见了两个乡的居民,听取了他们对土地征收工作的关切、愿望和建议;并听取了地方官员关于核电项目实施过程中遇到的困难和障碍的汇报。在每个地方...
2026-06-03

越南庆和省加快宁顺核电项目征地补偿与安置进度
6月1日上午,庆和省人民委员会副主席郑明黄主持召开线上线下相结合的会议,听取福定乡和永海乡关于宁顺1号、宁顺2号核电站项目补偿、支持、安置和土地征收进展的报告。根据报告,截至6月1日,宁顺1号核电站项目所在的福定乡已为受影响的1129个案例中的852个制定补偿方案,占总数的75%以上;已有278个案例提交评估,比上一周增加56个;191个案例获批,51个案例已完成补偿支付,总金额约1640亿越南盾。目前,宁顺1号项目已收回土地面积超过94公顷,占项目总...
2026-06-01

越南庆和省召开专题会议 加快推进宁顺核电项目征地移民工作
5月25日上午,庆和省人民委员会副主席郑明煌主持召开会议,采取现场与线上相结合的形式,听取各厅局、部门和地方关于宁顺1号核电站项目、宁顺2号核电站项目补偿、扶持、安置及场地清理工作进展的报告。据报告,位于福营乡的宁顺1号核电站项目共有1129户或个案受到影响,涉及总面积515公顷。截至目前,当地已为853个受影响对象制定补偿方案,完成比例达75.5%;已公开张贴471个个案,移交审定222个个案;已批准184个个案的补偿方案,总经费约6530亿越南盾...
2026-05-25

日韩元首相继访越 能源合作助推越南战略转型
今年4月至5月,韩国总统与日本首相先后访问越南,在能源领域达成一系列重要合作协议,这些合作超越一般商业范畴,已成为支撑越南国家能源安全的关键步骤。韩国总统李在明于4月访越,核心议题是推动越南重启此前被冻结的核电建设计划。越南石油与天然气集团和韩国电力公社已签署谅解备忘录,将开展核电可行性研究及路线图制定。双方还成立了由企业和金融机构组成的四方联盟,为项目融资建立框架。此外,韩国SK集团在越南中部推进涵盖储运、港口与数...
2026-05-12

越南宁顺省召开线上会议 敦促加速核电项目征地补偿工作
5月8日下午,越南庆和省人民委员会副主席郑明黄主持召开线上会议,听取有关宁顺1号核电站项目和宁顺2号核电站项目征地清障进展的报告。会议由省级部门、相关机构和地方单位参加,重点讨论补偿方案、土地移交和安置区建设等问题。根据会议报告,宁顺1号核电站项目位于庆和省福营乡,目前已为650个案例制定补偿方案,覆盖约61%的受影响家庭和65%的项目用地面积。截至目前,当地已完成103个案例、55.6公顷土地的清障手续,涉及总预算约3000亿越南盾。...
2026-05-10

美企EXCEL Services提出支持越南发展核能和先进能源基础设施
美国能源企业EXCEL Services Corporation表示愿意支持越南发展核能和先进能源基础设施。越南目前的目标是在2030年至2035年期间运行宁顺1号和宁顺2号核电站,以满足战略技术产业快速发展带来的稳定电力需求。5月8日,越南财政部下属国家创新中心(NIC)与EXCEL Services Corporation在河内和乐高科技园联合举办越美创新论坛,主题为为战略技术产业发展先进能源。论坛旨在促进管理机构、企业和国际伙伴之间的联系,推动能源领域的研究合作、技...
2026-05-09

越南宁顺核电站2号机组遴选新承包商,韩企积极争取
据韩国核电行业4日消息,越南政府近期加快了宁顺核电站2号机组新承包商的遴选工作。越南已完成宁顺核电站2号机组的选址、勘测及相关审批程序,计划通过私下合同而非公开招标的方式选择承包商。宁顺核电站项目位于越南中南部沿海的宁顺省,包括建设1号和2号机组,装机容量分别为4至6.4吉瓦(GW)。该项目计划1号机组于2030年投入商业运营,2号机组于2035年投入商业运营,1号和2号机组总项目规模预计约为220亿至250亿美元(约合30万亿至35万亿韩元)...
2026-05-06

庆和省全力推进宁顺1号和2号核电站建设,确保5年内完工
宁顺1号和2号核电站是国家重点项目,备受越南党政高层关注。面对5年完工的要求,庆和省正争分夺秒,决心在2026年第二季度完成场址征地补偿。鉴于项目规模大、影响广,破解机制政策瓶颈被视为进度先决条件。国会常务委员会颁布第121号决议,完善了补偿与安置法律框架。庆和省据此加强督查疏通阻碍,规定临时住房与租房补贴,拨付98亿越盾,并公开透明开展土地勘测,科学选址安置区,赢得民众高度支持。指导委员会要求最迟6月30日交付净地,5月31日前批补偿...
2026-05-05

韩国斗山能源与越企签订单独商业协议 推进越核电站及供应链建设
韩国斗山能源公司4月23日宣布,包括董事长朴智元在内的主要高管已着手加强合作基础,参与在越南建设一座新的核电站。作为陪同李在明总统访问越南的经济代表团成员,朴智元当天与越南政府和能源行业重要人物出席商业圆桌会议和商业论坛,就核电领域合作展开讨论。在越南河内举行的韩国 - 越南商业论坛上,斗山能源与越南当地公司PTSC和Petrocons签署单独商业协议,将在越南新建核电站和发展供应链方面开展合作。PTSC和Petrocons是越南国家工业能...
2026-04-24

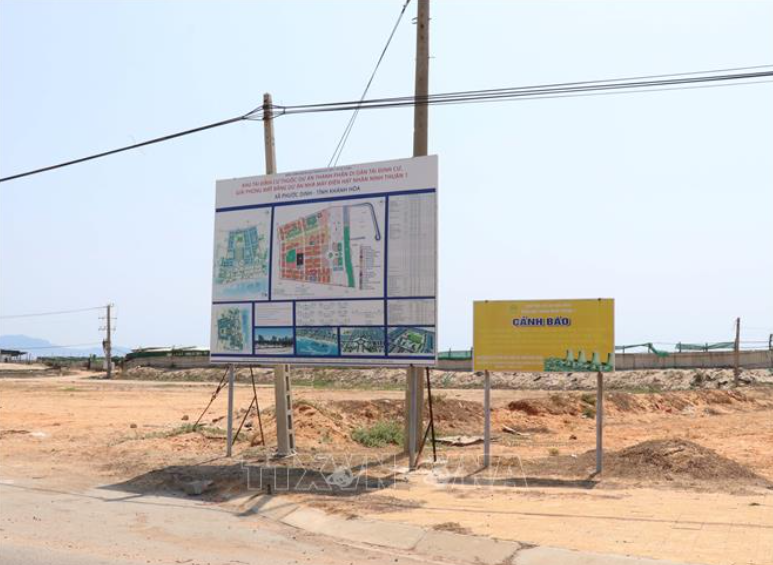

越南宁顺一号核电项目加速推进 居民安置与土地移交进入关键阶段
越南国会常务委员会日前发布第121/2026/UBTVQH15号决议,对宁顺核电站建设投资的部分特殊机制和政策进行补充和调整,为项目推进扫清障碍。当前,庆和省正按照中央部署,加快完成补偿、安置、搬迁和土地清理工作,以推动宁顺一号核电项目进度。根据福定乡人民委员会主席陈玉炳的介绍,决议发布后地方政府已协调推进三大区域的补偿安置与土地清理。具体而言,工厂核心区涉及284宗地块,面积超200公顷,目前已公布其中95宗(超60公顷)的处理方案,其余案例...
2026-04-22
阅读排行
- 1 越南发布原子能发展战略 明确核电发展路径与核技术多元化应用
- 2 越南庆和省召开会议推进宁顺核电站项目
- 3 越南宁顺核电项目征地进度承压,地方被要求集中资源限期破题
- 4 越南宁顺一号核电项目加速推进 居民安置与土地移交进入关键阶段
- 5 俄罗斯国家原子能公司与菲律宾太平洋经济合作委员会签署核电站项目合作谅解备忘录
- 6 越南政府总理黎明兴会见Rosatom总裁利哈乔夫,宁顺一号核电项目被置于优先位置
- 7 日本退出越南宁顺2号核电站项目 越南电力战略或受影响
- 8 越南宁顺核电2号项目征地完成率达97.5%,累计收回土地403.3公顷/413.6公顷
- 9 韩国提议为越南宁顺2号核电项目提供高达总投资85%的政府信贷支持
- 10 越南宁顺核电站2号机组遴选新承包商,韩企积极争取
- 11 国际原子能机构(IAEA)完成越南宁顺核电项目审查
- 12 越南庆和省加快宁顺核电项目征地补偿与安置进度
- 13 越南与俄罗斯就建设核电站的谈判已基本完成
- 14 越南正式批准核能发展战略,力争2050年核电占比达6-8%
- 15 越南庆和省召开专题会议督导宁顺1号、2号核电项目征地补偿与安置工作进展
