土耳其与丹麦开发商签署钍基熔盐堆研究备忘录
2026年9月9日,土耳其能源部表示,土耳其能源、核能和矿业研究所(Turkish Energy, Nuclear and Mining Research Institute,TENMAK)已与丹麦先进反应堆开发商哥本哈根原子能公司(Copenhagen Atomics,CA)签署谅解备忘录,双方将围绕钍作为熔盐堆潜在核燃料的应用开展合作研究。Tenmak与哥本哈根原子能公司于9月7日签署了谅解备忘录。图片由土耳其能源和自然资源部提供土耳其能源部称,此次合作旨在推进钍作为核反应堆潜在燃料相关领域的研究,重点评...
2026-09-10

土耳其称俄罗斯有意参与新核电项目
土耳其能源和自然资源部长阿尔帕斯兰·巴伊拉克塔尔 (Alparslan Bayraktar) 近日表示,俄罗斯方面对参与土耳其新的核电站项目表现出兴趣,相关项目包括位于黑海沿岸的锡诺普核电站以及西北部色雷斯地区核电项目。韩国、加拿大和中国也在同土耳其就核电合作进行接触。巴伊拉克塔尔在当地时间9月6日接受采访时说,俄罗斯希望将阿库尤核电站建设过程中积累的经验和人员,继续用于锡诺普和色雷斯核电项目。他表示,除俄罗斯外,土耳其也在同加拿大...
2026-09-08

土耳其继续就新建核电站与多国谈判
土耳其能源和自然资源部长阿尔帕斯兰·巴伊拉克塔尔 (Alparslan Bayraktar) 表示,土耳其关于新建核电站的谈判尚未完成,目前仍在与俄罗斯、中国、加拿大和韩国等方面接触,相关项目尚未签署协议。巴伊拉克塔尔说,俄罗斯有意参与锡诺普核电站和色雷斯核电站项目,并希望利用在阿库尤核电站项目中积累的经验和人力资源。除俄罗斯外,土耳其还在同加拿大、中国和韩国就其他核电项目进行谈判。他表示,除阿库尤核电站外,土耳其还计划再建设8座反应堆...
2026-09-07

土耳其阿库尤核电站一号机组计划2026年底发电
土耳其能源部长阿尔帕斯兰·巴伊拉克塔尔 (Alparslan Bayraktar) 表示,阿库尤核电站一号机组目前已进入测试阶段,土方目标是在2026年底前完成调试并开始发电。巴伊拉克塔尔说,阿库尤核电站其余机组建设仍在推进,项目方还计划在三号、四号机组附近建设一座数据中心。他同时表示,受疫情、大宗商品价格上涨和建设成本上升等因素影响,阿库尤核电站总成本已超过最初规划的200亿美元。不过,该项目在本地化方面取得进展,包括设备、材料和服务在内的...
2026-09-07

土耳其阿库尤核电站启动WANO调试前同行评审
世界核电运营者协会莫斯科中心 (WANO-MC) 调试前同行评审的计划阶段,已在土耳其阿库尤核电站现场启动。该核电站由俄罗斯国家原子能公司 (Rosatom) 承建,是土耳其首座在建核电站。本次任务重点面向阿库尤核电站1号机组。评审结束后,世界核电运营者协会 (WANO) 将对该机组系统、设备及运行人员的运行准备状态开展独立评估,为机组后续安全运行提供参考。此次评审由WANO-MC机组人员绩效观察 (CPO) 和同行评审团队负责人王廷奎率队实施。按...
2026-09-04

普京称土耳其阿库尤核电站1号机组有望2026年启动
俄罗斯总统弗拉基米尔·普京(Vladimir Putin)表示,他相信俄罗斯国家原子能集团公司(Rosatom)能够按计划在2026年启动土耳其阿库尤核电站1号机组。据相关信息,普京于8月31日抵达吉尔吉斯斯坦,出席上海合作组织峰会。9月1日,他与土耳其总统雷杰普·塔伊普·埃尔多安(Recep Tayyip Erdogan)举行会谈。双方在会谈中提及能源领域合作,阿库尤核电站项目是其中一项重点内容。普京表示,两国大型联合项目仍在推进,其中包括外界熟知的阿库尤核电站。...
2026-09-02

土耳其阿库尤核电站四台机组投运后可满足该国最高10%能源消费
俄罗斯国家原子能公司 (Rosatom) 近日发布报告称,其在土耳其建设的阿库尤核电站四台机组全部投运后,可满足土耳其最高10%的能源消费需求。报告指出,俄罗斯国家原子能公司在海外实施的核电项目可为相关国家提升能源独立性提供支撑。以阿库尤核电站为例,四台机组投入运行后,土耳其将具备通过该项目满足本国相当比例能源消费的能力。阿库尤核电站是土耳其首座核电站,由俄罗斯国家原子能公司参与建设。根据该公司披露的信息,上述贡献将在四台机...
2026-08-29

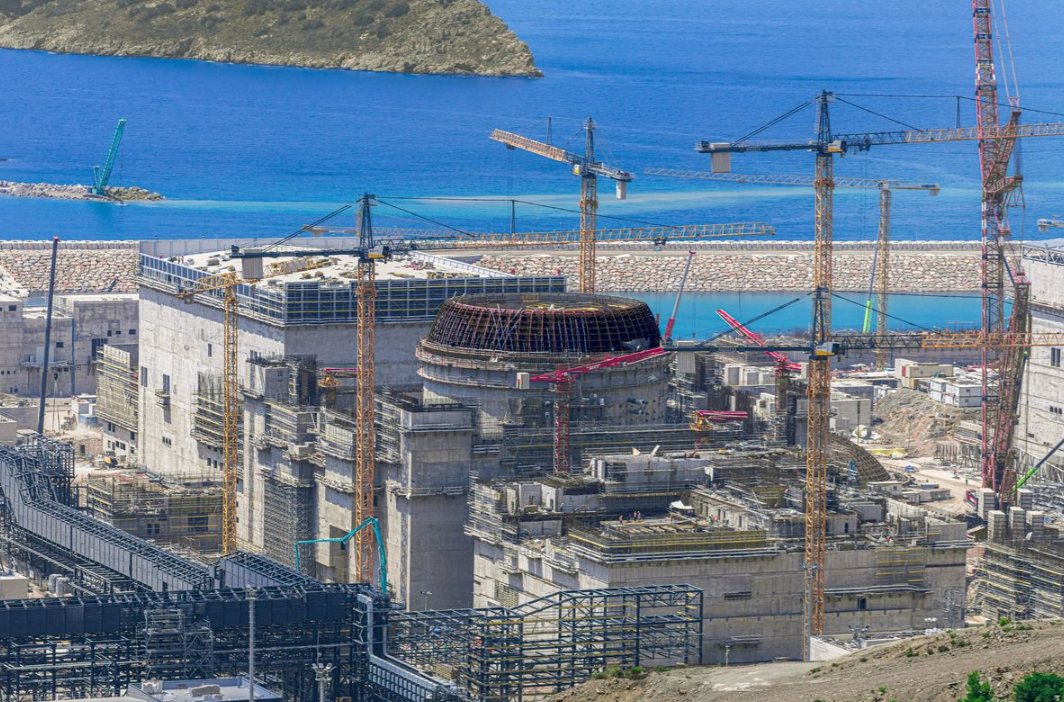

土耳其阿库尤核电站2号机组完成一回路主管道焊接
8月27日,土耳其阿库尤核电站2号机组完成主循环管道焊接工作。该管道连接反应堆、蒸汽发生器和主循环泵,是构成反应堆装置一回路系统的关键设备之一。此次焊接工程历时73天,共完成32个管道接头焊接。工程技术人员、焊工、装配工、管道切割工、无损检测人员、热处理人员和质检人员参与相关作业。施工过程中,各道工序按既定工艺流程推进,焊缝接头须通过检查后,方可进入下一阶段。据介绍,所有焊接接头均进行了高温热处理,以消除金属内部应力,确保...
2026-08-28

土耳其阿库尤核电站1号机组完成汽轮机冷凝器测试真空建立
8月25日,土耳其阿库尤核电站1号机组汽轮机冷凝器完成测试真空建立。此次操作验证了汽轮机装置主要系统的准备状态,为后续调试工作创造了条件。泰坦-2控股公司 (TITAN-2) 专家在冷凝器内建立所需真空,并检查真空系统密封性以及汽轮机热力、机械状态。测试过程中,技术人员持续监测蒸汽压力、轴承温度、汽缸和转子的热膨胀情况,以及冷凝器真空度等关键参数。在汽轮机由盘车装置带动旋转期间,专家还对汽轮机通流部分的运行状态进行了验证。此...
2026-08-27

West Engineering向阿库尤核电站2号机组交付30面继电保护与自动化柜
西部工程公司 (West Engineering) 已完成土耳其阿库尤核电站2号机组下一阶段设备交付,向项目现场运送30面继电保护与自动化柜。相关设备将用于动力装置关键电气元件的保护、监测和控制。本次交付设备包括用于生成模拟量和离散量信息的AZ-PZ机柜、电源单元保护装置柜、功率单元测量装置柜、同步继电器柜、发电机开关控制柜、电气过程记录柜以及控制电流分配柜等。据介绍,该批核设施用设备在设计中考虑了较高的安全裕度和容错能力。所供...
2026-08-20

阿库尤核电站2号机组完成四台主泵组安装
土耳其阿库尤核电站2号机组陆上泵站技术供水系统的四台主泵组已完成安装。泰坦-2控股公司 (TITAN-2) 相关专家完成了此次安装工作,这标志着该机组汽轮机岛冷却系统建设取得新的进展。这批大型离心泵将用于向汽轮机组冷凝器冷却系统输送海水。机组运行后,泵组的连续稳定运行将直接关系到汽轮机房设备冷却效率,并影响汽轮机组的运行稳定性。据介绍,这些泵组属于核电站内体量较大的泵类设备,每台高度相当于五层楼。设备采用分层布置方式,泵体...
2026-08-19

阿库尤核电站:土耳其核供应链的入口与长期技术获取平台
8月15日,哈杰泰佩大学核能工程系主任谢尔·埃尔古恩教授就梅尔辛省阿库尤核电站的调试进展发表评论,强调该项目对土耳其的战略与技术意义。她指出,阿库尤采用的VVER-1200技术在全球多国运行,土耳其借此机会运营现代化反应堆技术,并通过与VVER-1200使用国的合作积累核能知识与经验、加强国际合作。她还强调土耳其工程师应积极参与同类项目。埃尔古恩表示,阿库尤的价值不应仅从发电角度评估,还应从其对核技术生态系统的贡献来考量。该项目为...
2026-08-16

土耳其阿库尤核电站首台机组预计数月内发电
土耳其能源部长阿尔帕斯兰·巴伊拉克塔尔 (Alparslan Bayraktar) 8月13日在伊斯坦布尔举行的博斯普鲁斯外交论坛上表示,土耳其阿库尤核电站首台反应堆预计将在未来几个月内开始发电。巴伊拉克塔尔说,阿库尤核电站目前正在同步建设四座反应堆,土耳其希望在未来几个月内由该核电站首台机组实现发电。他表示,发展核电是土耳其长期以来的目标,阿库尤项目将使土耳其进入核能利用国家行列。此前,巴伊拉克塔尔曾表示,土耳其计划在今年年底前启动阿...
2026-08-14

阿库尤核电站启动环境监测系统,记录生态数据构建"数字记忆"
8月10日,正在梅尔辛省建设的阿库尤(Akkuyu)核电站宣布,其部署的高科技环境监测系统已投入运行,将对厂区周边生态环境变化进行数字化记录与跟踪。运营方表示,该系统不仅服务于电站本身的环保合规,也为土耳其的环境管理树立了新标准。在海洋生态监测方面,现场启用的现代化化学分析实验室正在实时监控海水质量,定期测量水温、盐度、溶解氧水平和鱼类多样性等多项参数。通过这些数据,电站对海洋生态系统的影响将以透明方式被记录在案。尤其值得...
2026-08-12

土耳其阿库尤核电站1号机组完成非能动余热排出系统安装
俄罗斯国家原子能公司 (Rosatom) 近日宣布,土耳其阿库尤核电站1号机组非能动余热排出系统 (PHRS) 安装工作已经完成。这意味着该机组已配置关键安全系统,并具备进入调试阶段的条件。据介绍,本次安装的设备包括换热器、导流板、风道和电磁装置等约90个组件,相关设备分阶段安装在反应堆厂房穹顶区域。非能动余热排出系统是核电机组重要安全系统之一,用于在特定工况下带走反应堆堆芯余热。该系统由四个相互独立的通道组成,每台蒸汽发生器对应...
2026-08-10

阿库尤核电站1号机组汽轮机凝汽器真空试验顺利完成
俄罗斯国家原子能公司(Rosatom)承建的土耳其阿库尤核电站1号机组完成汽轮机凝汽器真空试验。操作确认了汽轮机组主要系统已具备进行下一阶段调试工作的条件。试验期间,技术人员在凝汽器中建立了所需的负压,检查了真空系统的密封性及汽轮机的热机械状态,同时监测了凝汽器真空度、蒸汽压力、轴承温度、缸体和转子热膨胀等参数。在盘车装置转动汽轮机过程中,确认了通流部分(叶片)运行正常。参与操作的系统包括:启动锅炉房锅炉、真空系统、轴...
2026-08-08

土耳其计划阿库尤核电站后续机组按一年间隔投产
土耳其能源部长阿尔帕斯兰·巴伊拉克塔尔 (Alparslan Bayraktar) 8月6日表示,土耳其计划在阿库尤核电站首台机组投产后,后续机组按一年间隔陆续投产。巴伊拉克塔尔称,阿库尤核电站1号机组计划于年底开始发电,目前首台反应堆投产相关工作正在全力推进。按照土方计划,在1号机组投入运行后,其余机组将依次进入投产阶段。阿库尤核电站是土耳其首座核电站,由俄罗斯国家原子能公司 (Rosatom) 承建。该项目规划建设4台机组,均采用俄罗斯设计的第三...
2026-08-07

土耳其阿库尤核电站1号机组计划年底前开始发电
土耳其能源部长阿尔帕斯兰·巴伊拉克塔尔 (Alparslan Bayraktar) 8月4日表示,阿库尤核电站1号机组计划于今年年底前开始发电。巴伊拉克塔尔说,阿库尤核电站首台反应堆的启动工作正在加快推进,土耳其方面与俄方正集中力量推进相关工作,目标是在年底前完成准备并启动试发电。他同时表示,核电站在启动前需要完成约2000项测试。目前,相关测试工作正在进行中。...
2026-08-05

俄罗斯国家原子能公司称阿库尤核电站距投产调试仅剩数月
7月23日,俄罗斯国家原子能公司 (Rosatom) 首席执行官阿列克谢·利哈乔夫 (Alexey Likhachev) 与土耳其能源和自然资源部长阿尔帕斯兰·巴伊拉克塔尔 (Alparslan Bayraktar) 举行会见,双方重点讨论了阿库尤核电站 (Akkuyu NPP) 建设、调试及后续运营准备等议题。利哈乔夫表示,Rosatom与土耳其方面保持高频沟通,双方几乎每月都会就阿库尤核电站项目进展进行会面。他说,阿库尤核电站距离投产调试仅剩几个月时间,目前建设和调试工作正在推进,Ro...
2026-07-25

俄工程公司OKAN完成阿库尤核电站关键泵设备供货与极端条件测试
俄罗斯工程公司АОOKAN于今年春季完成了面向土耳其阿库尤(Akkuyu )核电站1号机组的电动泵机组发运与测试工作。该项目原涉及ОООGMT生产的一批泵设备,因后者进入破产状态,OKAN接手完成设备制造收尾、技术完善和交付任务。在工期紧张的情况下,OKAN的泵设备团队用约3个月走完了从部件接收到装配、试验、平衡、找正及发运准备的完整生产流程。此次供货共包括5台不同安全等级的电动泵机组,覆盖第2、第3和第4安全等级。其中,蒸汽发生器排污...
2026-07-15

俄罗斯称土耳其阿库尤核电站计划于2026年底前投产
7月10日,俄罗斯国家原子能公司总裁阿列克谢·利哈乔夫在回答塔斯社提问时表示,土耳其阿库尤核电站计划在2026年底前投产,这是公司当前的主要目标。利哈乔夫在与记者交流时说,阿库尤核电站今年肯定会投产,相关调试工作已经展开。他表示,项目在年底前投产毫无疑问,目前唯一需要关注的是机组何时能够并入电网。阿库尤核电站是土耳其首座核电站,由俄罗斯国家原子能公司参与建设。根据利哈乔夫的说法,项目正处于投产前的关键阶段,并网时间将成为接...
2026-07-11
阅读排行
- 1 土耳其与丹麦开发商签署钍基熔盐堆研究备忘录
- 2 土耳其继续就新建核电站与多国谈判
- 3 土耳其计划阿库尤核电站后续机组按一年间隔投产
- 4 阿库尤核电站启动环境监测系统,记录生态数据构建"数字记忆"
- 5 土耳其能源部长:阿库尤(Akkuyu)核电站首堆目标10月29日投产
- 6 土耳其称俄罗斯有意参与新核电项目
- 7 阿库尤核电站VVER-1200 反应堆主泵安装了电动机
- 8 土耳其能源部长宣布核电发展目标:2050年前装机达20吉瓦,推进锡诺普与色雷斯新机组及SMR
- 9 俄方称土耳其阿库尤核电站一号反应堆预计今年秋冬季发电
- 10 俄罗斯国家原子能公司称阿库尤核电站距投产调试仅剩数月
- 11 土耳其加速核电开发以缓解燃煤发电压力
- 12 阿库尤核电站4号机组蒸汽发生器已运抵现场,建设按计划推进
- 13 阿库尤核电厂2号机组安装第二层内部安全壳
- 14 土耳其阿库尤核电站1号机组建设完成 冷态水压试验启动
- 15 土耳其阿库尤核电站一号机组已完成95%。
