土耳其阿库尤核电站1号机组完成汽轮机冷凝器测试真空建立
8月25日,土耳其阿库尤核电站1号机组汽轮机冷凝器完成测试真空建立。此次操作验证了汽轮机装置主要系统的准备状态,为后续调试工作创造了条件。

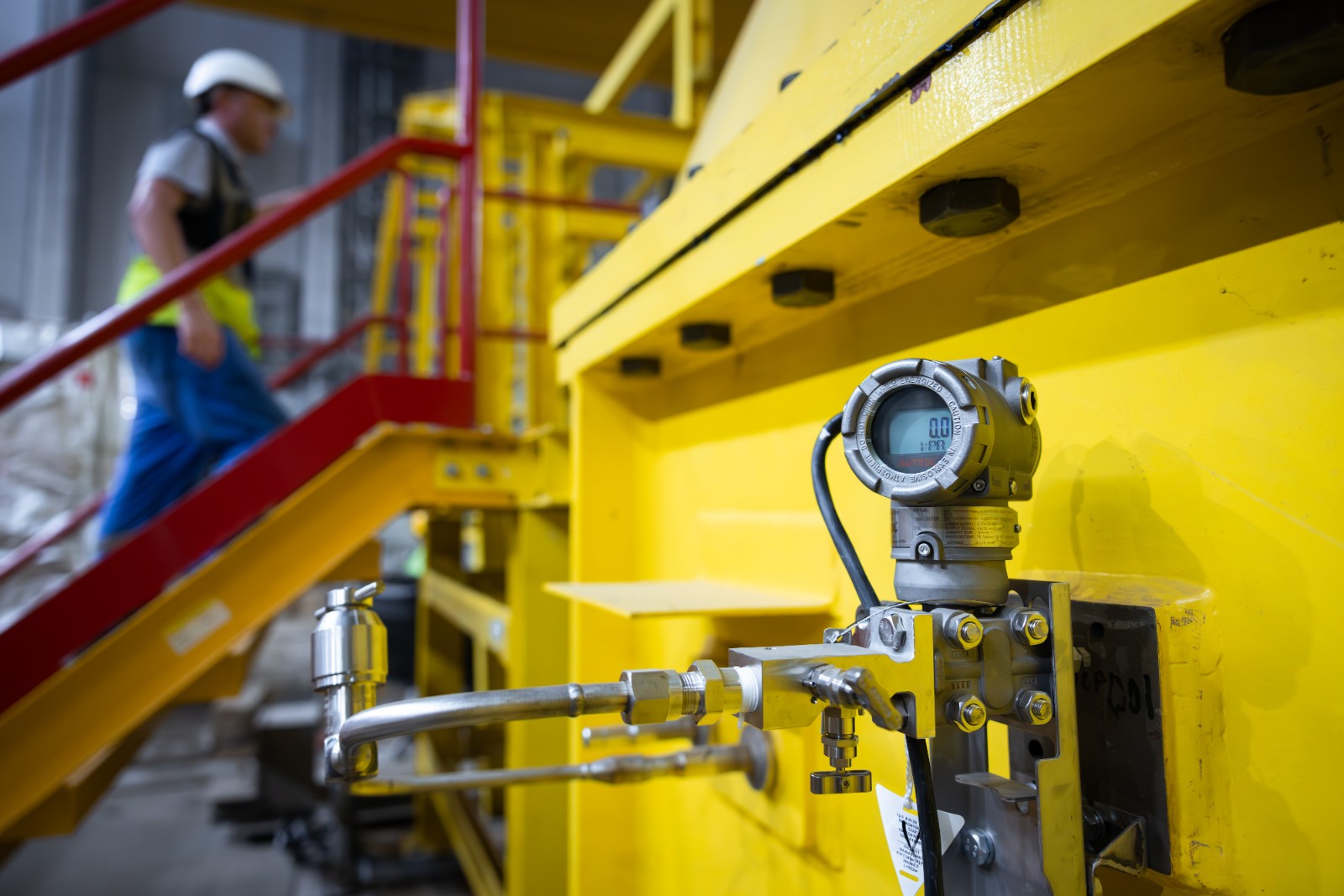

泰坦-2控股公司 (TITAN-2) 专家在冷凝器内建立所需真空,并检查真空系统密封性以及汽轮机热力、机械状态。测试过程中,技术人员持续监测蒸汽压力、轴承温度、汽缸和转子的热膨胀情况,以及冷凝器真空度等关键参数。
在汽轮机由盘车装置带动旋转期间,专家还对汽轮机通流部分的运行状态进行了验证。此次真空测试前已开展数天准备工作,测试本身持续约6小时,涉及轴承润滑系统、液压顶轴系统、真空系统、蒸汽供应和排汽系统、备用锅炉房及其他工艺系统。
T2IC公司 (T2IC) 相关负责人表示,建立真空是汽轮机组接收蒸汽前的重要试验。为完成这一节点,现场此前已开展润滑系统、液压顶轴系统、真空系统和循环水系统的安装与调试,并完成汽轮机组盘车投入及密封系统接汽准备。测试结果表明,汽轮机主要系统运行参数处于设计限值范围内,可进入后续启动操作。
阿库尤核电站1号机组汽轮机厂房下一项关键工作,是开展发电机气密性试验。泰坦-2控股公司隶属于俄罗斯国家原子能公司 (Rosatom),参与俄罗斯国内及国际多个核电建设项目,包括土耳其阿库尤核电站、匈牙利帕克什二期核电站和埃及达巴核电站等。
