土耳其阿库尤核电站1号机组完成一回路水压试验:全面迈向热态功能试验阶段
土耳其首座核电站阿库尤核电站(Akkuyu NPP)1号机组已顺利完成针对一回路系统及核心设备的水压试验。此次水压试验的圆满结束验证了一回路系统的承压完整性与密封性能,为该机组随后启动关键的热态功能试验扫清了工程障碍。

在试验过程中,一回路系统(涵盖反应堆压力容器、主冷却剂泵、蒸汽发生器、稳压器及连接各部件的主冷却剂管道)的承压值被提升至24.5兆帕,相当于机组正常运行工况压力的约1.5倍;一回路除盐水初始温度达到135°C。工程技术人员通过自动化工艺控制系统对高压工况下的设备承压状态、主管道焊缝及仪表系统展开了全方位核验,确认各项关键指标均符合工程设计基准与国际核安全规范。
本次试验所包含的冷态功能试验自今年6月完成模拟燃料组件装载后启动,重点检验安全相关系统在常温冷态下的安装质量、回路密封性并完成主管道循环冲洗,这也是反应堆核心系统与辅助系统的首次联合带压协同运行。冷态水压试验结束后,机组将转入热态功能试验,重点考核4台主冷却剂泵在260°C以上高温工况下的连续运转性能;冷态与热态功能试验全部合格后,机组方能获准装入首炉真实核燃料。
俄罗斯国家原子能公司(Rosatom)总经理阿列克谢·利哈乔夫(Alexey Likhachev)表示,阿库尤1号机组建设历经数千道复杂工序,一回路设备制造、管道安装和焊接接头的质量直接决定着机组全寿期的本质安全,本次水压试验的成功有力证明了施工与调试质量的可靠性,标志着机组距离物理启动又迈出了决定性一步。

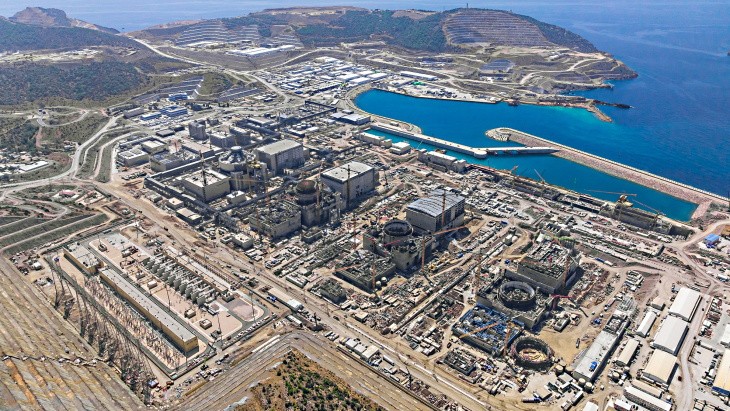

阿库尤核电站坐落于土耳其南部梅尔辛省(Mersin Province),由俄罗斯国家原子能公司采用“建设-拥有-运营”模式承建4台VVER-1200三代加核电机组,总装机容量达4800兆瓦。该电站1号机组于2018年获发建造许可,核燃料已于2023年4月进厂,整体工程目标是在2026年底前实现向土耳其国家电网并网送电;四台机组全部建成投产后,预计将满足土耳其全国约10%的用电需求。
