土耳其阿库尤核电站2号机组完成一回路主管道焊接

8月27日,土耳其阿库尤核电站2号机组完成主循环管道焊接工作。该管道连接反应堆、蒸汽发生器和主循环泵,是构成反应堆装置一回路系统的关键设备之一。

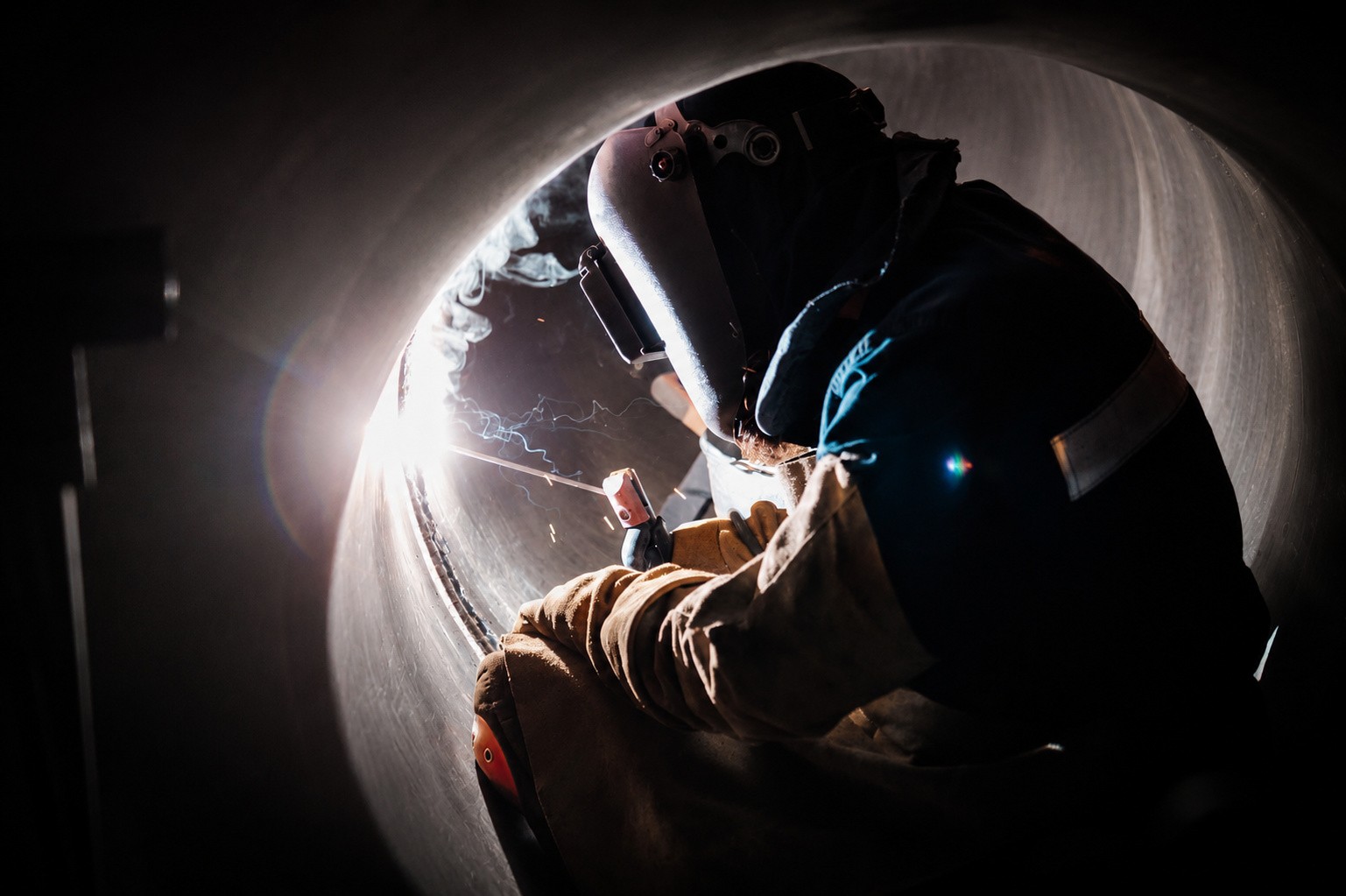

此次焊接工程历时73天,共完成32个管道接头焊接。工程技术人员、焊工、装配工、管道切割工、无损检测人员、热处理人员和质检人员参与相关作业。施工过程中,各道工序按既定工艺流程推进,焊缝接头须通过检查后,方可进入下一阶段。

据介绍,所有焊接接头均进行了高温热处理,以消除金属内部应力,确保达到设计性能要求。接头内表面还涂覆了专用防护层,以降低腐蚀风险。焊接完成后,现场采用超声检测、渗透检测和射线照相检测等方法,对焊缝质量进行了全面检查。

阿库尤核电股份公司 (Akkuyu Nuclear JSC) 总经理谢尔盖·布茨基赫 (Sergey Butskikh) 表示,主循环管道焊接是核电站建设中技术要求较高的关键工序之一。2号机组完成该项工作后,一回路系统已具备后续反应堆设备管道安装和调试准备工作的条件。

主循环管道承担反应堆冷却剂循环功能。机组运行期间,去离子水将在反应堆、蒸汽发生器和主循环泵之间循环,并通过蒸汽发生器换热面将反应堆热能传递至二回路水,产生蒸汽驱动汽轮发电机。该管道运行工况严苛,内部冷却剂温度可达330摄氏度,压力约为160个大气压,因此对安装质量和焊接接头可靠性要求较高。2号机组主循环管道总长度超过150米,壁厚70毫米。

阿库尤核电站是土耳其首座核电站,由俄罗斯国家原子能公司 (Rosatom) 参与建设。项目规划建设4台采用俄罗斯设计的VVER三代+反应堆机组,每台机组装机容量为1200兆瓦。该项目采用“建设—拥有—运营”(BOO)模式推进。
