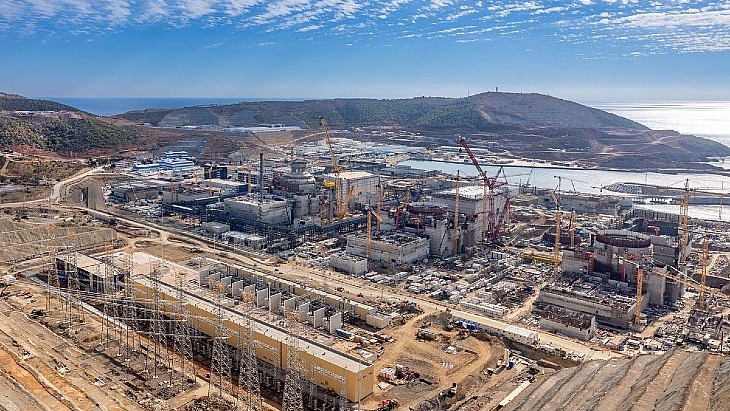

土耳其阿库尤(Akkuyu)核电站2号机组汽轮发电机定子安装完成
2026年1月8日,俄罗斯国家原子能集团(Rosatom)发布消息称,在土耳其梅尔辛省博兹克尔市建设的阿库尤(Akkuyu)核电站项目取得重要进展——二号机组主厂房内已完成涡轮发电机定子的吊装就位工作。据了解,该定子作为核电站最重的设备组件之一,重437吨,长12米,直径4.2米,采用专业吊装与液压系统配合,通过无起重机方式将其提升至距离地面18.5米的涡轮机高度并精准安装至预定位置。此项作业的技术流程已在阿库尤核电站一号机组主厂房定子安装中验证...
2026-01-09

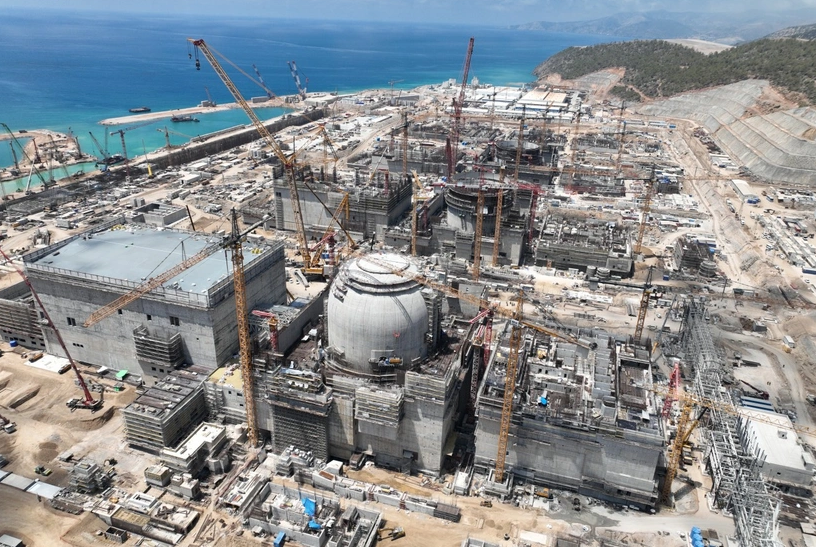

土耳其阿库尤核电站一号机组已完成95%。
近日,土耳其能源和自然资源部长阿尔帕斯兰·巴伊拉克塔尔在Kanal 7电视台发表讲话时表示,阿库尤核电站一号机组的建设工作目前已完成约95%。巴伊拉克塔尔提到,该项目原计划于2025年4月完成,但由于疫情以及部分设备采购中遇到的相关障碍,工期有所延后。他表示:目前,我们所有的努力都集中在完成第一座反应堆的建设上。这项工作已经完成了大约95%,计划于2026年开始发电。我们正与俄罗斯和俄罗斯国家原子能公司密切合作。阿库尤核电站是土耳其首...
2026-01-05

俄罗斯为土耳其阿库尤核电站提供90亿美元融资
2025年12月26日,土耳其能源和自然资源部长阿尔帕斯兰·巴伊拉克塔尔(Alparslan Bayraktar)在土耳其伊斯坦布尔萨班哲大学伊斯坦布尔国际能源与气候中心(IICEC)举行的会议上发表讲话。土耳其能源部长表示:俄罗斯已为莫斯科国家核能公司Rosatom正在建设的阿库尤核电站提供了价值90亿美元的新融资,该核电站预计将于2026年投入运营。据了解,根据2010年签署的价值200亿美元的协议,俄罗斯国家原子能公司正在地中海沿岸梅尔辛省的阿库尤建造土耳...
2025-12-27

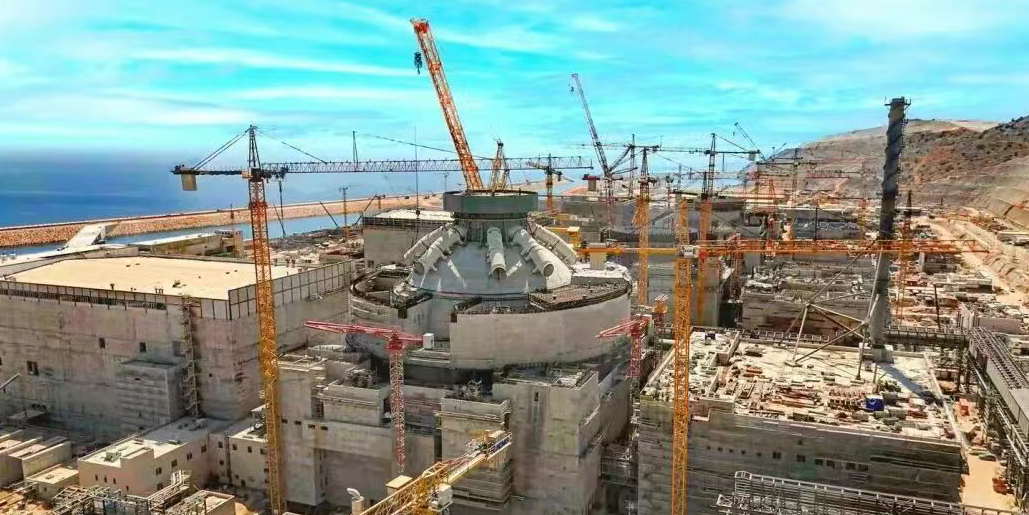

俄罗斯国家原子能公司2026年计划启动土耳其阿库尤核电站首个VVER-1200机组
俄罗斯国家原子能公司总经理阿列克谢·利哈乔夫向记者证实,阿库尤核电站一号机组的物理启动和并网发电计划于2026年进行。利哈乔夫在回答塔斯社相关问题时表示:"我们的目标是在明年启动。"此前,土耳其能源部长阿尔帕斯兰·巴伊拉克塔尔宣布了在2026年启动阿库尤核电站首台反应堆的计划。俄原集团负责人指出,阿库尤核电站建设项目受到针对俄罗斯的所有限制和制裁的严重影响。利哈乔夫解释道:"这包括支付体系的崩溃,以及供应商——我再次强...
2025-12-27

土耳其阿库尤核电站关键系统已完成测试,明年将进入首次调试阶段
土耳其阿库尤核电站(Akkuyu Nuclear Power Plant)即将迎来首个调试阶段,预计明年开始供电。阿库尤核电站董事长安东·德杜申科(Anton Dedusenko)表示:核电站的所有关键系统已经完成测试,目前正在为明年的供电做准备。如果进展顺利,预计明年将开始正式供电,为土耳其的能源供应提供重要支持。
2025-12-19

土耳其阿库尤核电站一号机组电力输送设备完成准备
阿库尤核电站施工现场传来新进展,确保阿库尤核电站一号机组向土耳其统一能源系统输送电力的关键设备准备工作已全面完成。据悉,400 kV气体绝缘开关设备(400 kV GIS)作为核心组件,其部分设备已接入外部电网,设计功能为接收并输送核电站产生的电力至土耳其全国电网。该设备在完成额定电压施加后,经历了连续72小时的严格监测。专家团队全程跟踪运行状态,重点验证其稳定性与安全性。经过三天的测试,结果显示,阿库尤核电站第一机组配套的400 kV开...
2025-12-08

阿库尤核电站设备陆续到位 部分部件正从中国运抵土耳其
阿库尤核电站建设迎来关键进展,大部分必要设备已运抵土耳其,另有部分零部件正从中国启运。土耳其能源部长阿尔帕斯兰·巴伊拉克塔尔向媒体证实,俄罗斯国家原子能公司此前预判供应链需求,提前一年半从中国订购相关部件,目前运输工作正有序推进。
2025-12-06

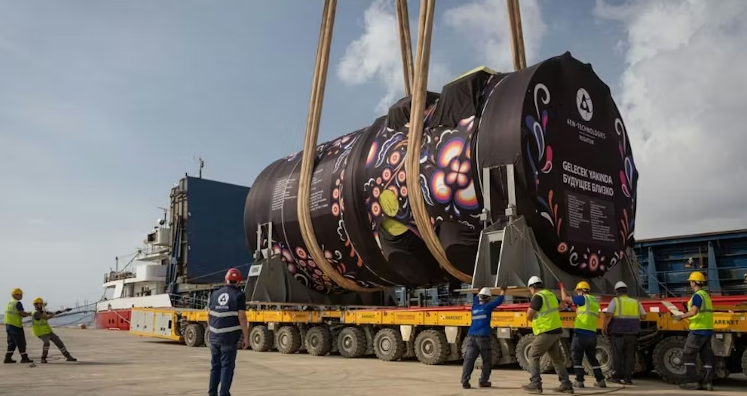

土耳其阿库尤核电站全部四个反应堆压力容器运抵现场
土耳其阿库尤核电站项目迎来新进展,阿库尤核电公司称,4号机组的反应堆压力容器(RPV)已顺利运抵梅尔辛省施工现场。此次运抵的反应堆压力容器重达320吨,由俄罗斯国家原子能公司旗下伏尔加顿斯克的原子能制造厂精心制造。该设备于10月初通过公路与海运结合的方式装船启运,历经一个多月,于11月12日顺利抵达阿库尤东部货运码头。除4号机组的反应堆压力容器外,此次运输还包含3号机组的设备锁以及4号机组的增压器。阿库尤核电公司首席执行官谢尔...
2025-11-26

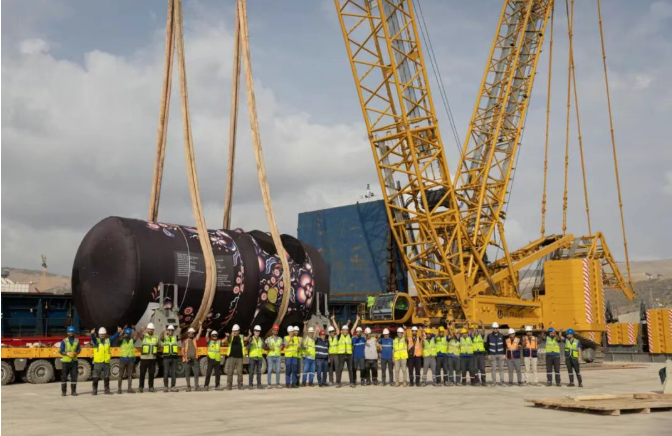

俄罗斯国家原子能公司(Rosatom)向阿克库尤核电站建设现场交付第四台VVER-1200反应堆压力容器
2025年11月12日,由俄罗斯国家原子能公司承建的土耳其梅尔辛省阿克库尤核电站建设现场,迎来了4号机组的反应堆压力容器。该设备由俄罗斯国家原子能公司机器制造部门下属企业、专注于大功率核电站反应堆设备生产的伏尔加顿斯克市原子机械制造厂制造。除反应堆压力容器外,货轮还向现场交付了3号机组的运输闸门和4号机组的稳压器。阿克库尤核电公司总经理谢尔盖·布茨基赫表示:反应堆压力容器是核电机组的关键部件,电站运行期间,受控链式反应...
2025-11-13

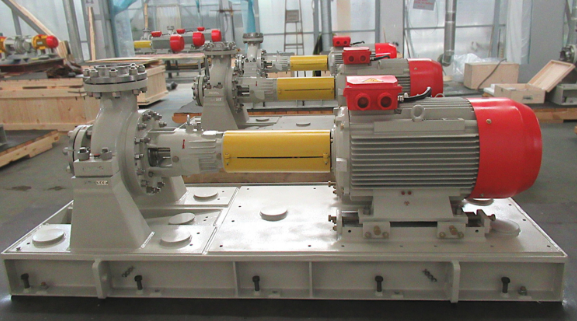

谢尔科沃工厂"ENA"为土耳其阿库尤核电站的四个动力装置提供了16台电动泵
近日,日本ENA JSC公司宣布,其已成功制造并供应了16台AKA-Zh 150-150-315-K-5-T4电动泵机组,这些机组将应用于Akkuyu核电站的水冷制冷系统(动力装置1、2、3、4)。作为10(20,30,40)QKB KHOP MTEK-KH-O-A-2,5-2-2NO机组的关键组成部分,AKA-Zh 150-150-315-K-5-T4电动泵组承担着为工业回路系统后冷却器和通风系统后冷却器提供冷水的重任。这些系统在核电站安全系统的技术和电气设备运行中,发挥着维持标准化空气参数的关键作用。
2025-11-01

俄罗斯原子能公司交付土耳其阿库尤核电站1号机组APCS系统
土耳其阿库尤核电站施工现场迎来关键进展,1号机组的自动化过程控制系统(APCS)已正式交付。该系统由俄罗斯国家原子能自动化控制系统股份公司制造,承担着监测与控制核电站所有关键反应堆参数及工艺流程的重要任务。此次交付的设备规模庞大,共计42000件,总重达555吨,涵盖控制柜、控制器、计算模块及辅助组件等,为1号机组的安装调试及后续运行提供了坚实保障。阿库尤核电站1号机组自动化过程控制系统的安装和调试,被视为首台机组投产的关键环...
2025-10-31

俄罗斯向土耳其阿库尤-4号和埃及达巴-1号核电站运送反应堆压力容器
从俄罗斯国家核能公司Rosatom了解到,该公司已经开始运送两台VVER-1200反应堆压力容器,一台用于土耳其阿库尤核电站4号机组,另一台用于埃及El-Dabaa核电站1号机组。据了解,现场Akkyu-4型反应堆推进器从伏尔加顿斯克原子能机械制造厂运出时,该公司一并举行了工业周年庆典。
2025-10-03

土耳其将尝试售卖天然气来为阿库尤核电站提供建设资金
俄罗斯总统普京与中国天津会见土耳其总统雷杰普·塔伊普·埃尔多安时,埃尔多安表示,俄罗斯与土耳其已完成通过Botas天然气付款为阿库尤核电站建设提供资金的机制测试。埃尔多安说:"我们成功完成了清算机制的测试阶段,该机制将通过Botas的天然气付款满足阿库尤核电站的财务需求。"...
2025-09-08

俄罗斯Atommash工厂为阿库尤核电站4号机组试装VVER-1200反应堆容器
俄罗斯原子能公司(Rosatom)机械制造部门Atommash工厂已启动为阿库尤核电站(由Rosatom在土耳其建造)4号机组进行VVER-1200反应堆容器的试装工作。该反应堆为俄罗斯核工业历史上第250座反应堆,2025年周年纪念反应堆将作为机械制造商庆祝核工业80周年的礼物。俄罗斯原子能公司机械制造部门负责人伊戈尔·科托夫称,公司产品为俄罗斯国内外数百座核电站提供动力,惠及数百万人,还制造了核动力破冰船,助力俄罗斯北部地区发展。此外,还将开展多项...
2025-08-22

阿库尤核电站新增辐射监测装置完成生产并通过检验
俄罗斯多扎核电站公司已完成阿库尤核电站总站房及结构物新增一批93台连续和定期辐射监测装置的生产工作。这些设备已通过进厂检验,并获得安装许可。RK支架用于持续监测核燃料循环企业厂房和技术系统的辐射情况,可作为核电和工业设施(涵盖生产、加工、使用和储存放射性物质的企业)自动辐射监测系统(ARMS)的底层组件进行集成。目前,阿库尤核电站2号机组另外90个RK支架的制造工作正在推进。据多扎核电站专家介绍,这些设备计划于今年第四季...
2025-08-20

俄罗斯原子能公司与土耳其讨论阿库尤核电站项目实施情况和融资问题
俄罗斯国家原子能公司表示,该公司、土耳其多个相关政府机构和主要承包组织已举行会议,讨论阿库尤核电站项目的实施情况和融资安排。报道称,讨论还涉及许可证发放进展、作业人员培训、实物保护措施等相关议题。阿库尤核电公司董事会主席安东·德杜先科表示:该项目是在不断变化的外部条件下实施的。我们正与土耳其方面密切合作,努力解决确保项目融资不间断的问题,同时继续执行现场工作计划。土耳其能源部副部长扎费尔·德米尔坎表示:在现场视...
2025-08-02

俄罗斯国家原子能公司拟出售土耳其阿库尤核电站49%股份
俄罗斯国家原子能公司(Rosatom)正就出售其在土耳其建设中的核电站49%股份进行谈判。Rosatom旗下负责阿库尤核电站项目的子公司董事会主席安东·德杜森科在伊斯坦布尔举行的核电站展览与峰会期间接受采访时透露了这一消息。德杜森科表示:- 随着首座发电机组投产日期的临近,对我们项目感兴趣的投资者数量持续增加。我相信到今年年底,电力并网所需的系统将准备就绪。2018年,Rosatom曾尝试出售股份,但以失败告终。当时,由土耳其Cengiz Holding...
2025-07-03

土耳其阿库尤核电站将装自动化系统远程监控冷却水排放
土耳其阿库尤核电站将安装自动化系统,远程监控排入大海的冷却水,以满足土耳其环境法规的要求。拥有四台机组的阿库尤核电站将使用来自地中海的水进行冷却。每个机组将配备一个泵站、一条排水渠、虹吸井、一个分配室、一个取水口和溢洪道结构以及海水淡化设施。俄罗斯原子能公司表示,该机组正常运行时的总容量将达到每小时26万立方米,并且该设计将可靠地保护泵站设备免受洪水和海啸等任何外部因素的影响。1号机组陆上泵站的启动和测试阶...
2025-06-09

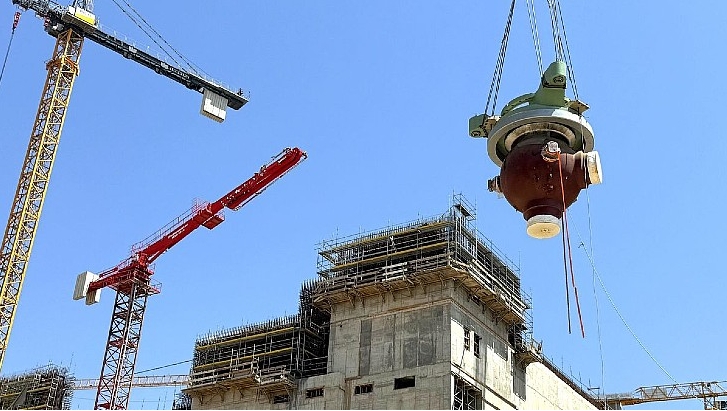

阿库尤核电站二号机组主循环泵安装
主循环泵机组的安装意味着土耳其阿库尤核电站2号机组所有主要设备已全部安装到位。(图片:俄罗斯原子能公司)四台主循环泵组用于确保反应堆堆芯一回路冷却剂循环,其压力约为大气压的160倍,温度约为300摄氏度。吊装工作由起重机通过圆柱形反应堆安全壳厂房的敞开顶部完成(见上图)。阿库尤核能股份公司总经理谢尔盖·布茨基赫表示:主循环泵安装完成后,我们完成了二号机组反应堆主要设备的组装。反应堆容器、蒸汽发生器和安全系统液压箱已经...
2025-04-23

土耳其阿库尤核电站3号机组汽轮机房安装首台大型给水储备罐
首台大型设备——给水储备罐已安装到土耳其阿库尤核电站3号机组汽轮机房内。给水储备罐是一个厚壁容器,重达259吨,长度超过40米。在核电站调试和运行阶段,给水罐中储存核电站给水泵的供水,同时接收汽轮机房设备其他部件(如水分分离器再热器和高压加热器)排出的水。因尺寸较大,给水储罐只能通过起重设备分批运输和移动。储罐的两个半壳体已运抵阿库尤电厂施工现场,并运输至安装现场。设备安装在项目提供的支架上后,组装工作将完成。工人先用...
2025-04-08

俄罗斯原子能公司在阿库尤核电站启用海水淡化综合设施
阿库尤核电站(由土耳其梅尔辛省的俄罗斯国家原子能公司建造)的海水淡化设施已开始运行。它将为该站提供满足生活需求和消防安全系统的淡化水。该综合设施由两个模块组成,日处理能力为 1000 立方米。在特殊的蒸发装置中,海水将通过蒸发和冷凝转化为高纯度馏出物,从而生产出超纯化学淡化水。将来,还可以获得饮用水(为此,该综合体配备了特殊的矿化装置,其中馏出物可以完全符合水处理标准的矿物盐饱和)。我们正在逐步投入使用首座发射综合设施...
2025-04-01
阅读排行
- 1 俄工程公司OKAN完成阿库尤核电站关键泵设备供货与极端条件测试
- 2 阿库尤核电站4号机组蒸汽发生器已运抵现场,建设按计划推进
- 3 土耳其阿库尤核电站一号机组电力输送设备完成准备
- 4 俄罗斯称土耳其阿库尤核电站计划于2026年底前投产
- 5 阿库尤核电站首台动力装置ASRC 设备验收测试在 Doza 核电站进行
- 6 土耳其阿库尤4号机组反应堆厂房基础板混凝土完成浇筑
- 7 俄罗斯为首座核电站交付反应堆压力容器
- 8 阿库尤核电站2号机组岸泵站四台主泵组完成安装
- 9 俄罗斯国家原子能公司在土耳其NPPES-2026峰会展示核电及小堆解决方案
- 10 阿库尤核电站首台机组计划2026年投运,将助力土耳其气候目标
- 11 土耳其能源部长宣布核电发展目标:2050年前装机达20吉瓦,推进锡诺普与色雷斯新机组及SMR
- 12 第12届核电站峰会在伊斯坦布尔开幕 土耳其提出2053年20吉瓦核电目标
- 13 欧洲的“弃核”“用核”之争
- 14 阿库尤:土耳其首个核电站获得核设施地位
- 15 俄罗斯海外VVER项目进展
