漳州核电一期工程核岛系统全部实现高质量移交

漳州核电一期工程核岛系统全部实现高质量移交

7月2日,由中核二三承建的漳州核电2号机组最后一个电仪系统——2RHT01正式移交调试,标志着中核二三漳州项目部负责的漳州核电一期工程核岛系统共计638个EESR/直接TOTO/TOM子系统全部完成移交。同时,针对系统移交过程中的EESR-B版尾项实现关闭率100%的优秀成绩。中核二三漳州项目部负责的漳州核电一期工程核岛部分系统安装施工及所有动设备单调调试工作,主要包括核岛RCS/RSI等安全系统、三废系统、公用水/气/消防/通风、电气、仪控等共计6...

2025-07-04

漳州核电3号机组非能动堆腔注水箱模块二吊装成功

漳州核电3号机组非能动堆腔注水箱模块二吊装成功

6月12日19时58分,漳州核电3号机组非能动堆腔注水箱模块二吊装就位完成,吊装过程安全质量全程可控。非能动堆腔注水箱是华龙一号机组堆腔冷却系统的重要组成部分,对核电厂安全运行起着十分重要的作用。该水箱为全封闭式扇形结构设计,池壁覆面采用整体预制、模块化安装工艺,共分三个模块,其中模块二总重量约130吨,高8.5米,采用2000吨级履带吊车吊装就位。此次吊装成功标志着漳州核电3号机组建设取得重大进展,漳州核电项目建设团队将继续贯彻落...

2025-06-16

漳州核电2号机组系统移交圆满收官

漳州核电2号机组系统移交圆满收官

5月30日,由中核五公司承建的漳州核电2号机组最后一个工艺系统——2TFC01凝结水精处理系统正式签字移交中核工程漳州项目调试部,标志着由中核五公司漳州核电项目部负责的2号机组116个EESR(移交调试)系统及22个直接TOTO/TOM(移交运行/维修)系统实现全面移交,为机组后续装料、并网及商运奠定坚实基础。自2024年8月30日,漳州核电2号机组首个系统启动移交以来,中核五公司历经9个月攻坚,在270余个日夜中完成138个系统的全量交付。这一成果依托漳...

2025-06-04

漳州核电4号机组反应堆厂房安全壳钢衬里模块三吊装成功

漳州核电4号机组反应堆厂房安全壳钢衬里模块三吊装成功

5月14日上午11时16分,漳州核电4号机组反应堆厂房钢衬里模块三吊装就位完成,吊装过程安全质量全程可控。钢衬里是反应堆厂房安全壳的主要组成部分,起着防泄漏作用,钢衬里采用全模块化建造技术,整体划分为六个模块进行流水施工,其中模块三是由筒体4段、筒体5段及58个贯穿件套筒、80个锚固件组成,吊装总重约230吨。此次吊装成功标志着4号机组建设取得重大进展,漳州核电项目建设团队将继续贯彻落实追求卓越年各项要求,安全高质量推进项目建设各项...

2025-05-15

漳州核电2号机组安全壳打压试验圆满成功

漳州核电2号机组安全壳打压试验圆满成功

5月6日,由中核二三承建的华龙一号漳州核电2号机组安全壳打压试验圆满完成,试验结果表明安全壳整体密封性良好,结构强度符合设计要求。此次试验的圆满成功,为机组后续调试启动试验奠定了坚实基础。为保障安全壳打压试验顺利实现,中核二三漳州项目部成立了专项组,先后配合工程公司完成91个电气贯穿件的B类试验,99个机械贯穿件的C类试验,人员闸门、设备闸门的密封性试验,环吊、装卸料机、照明、通讯等系统的不承压部件的拆除及保护工作。安全壳打...

2025-05-09

漳州核电3号机组堆内构件存放水池模块吊装成功

漳州核电3号机组堆内构件存放水池模块吊装成功

4月30日,漳州核电3号机组堆内构件存放水池不锈钢模块吊装工作顺利完成,为后续核岛堆内构件安装奠定了坚实基础。漳州核电3号机组堆内构件存放水池模块,开创式采用双相不锈钢材料、先贴法施工艺,模块壁板厚度仅为4mm,起吊重量达180余吨,是漳州核电不锈钢模块中起吊重量之最。在施工过程中,漳州核电项目建设团队将卓越绩效模式贯穿于水池模块制作、拼装和吊装等各个环节。本次吊装工作的圆满完成,为后续施工奠定基础,同时积累了双相不锈钢模块...

2025-05-01

漳州核电4号机组反应堆厂房堆芯墙体钢筋笼模块一吊装成功

漳州核电4号机组反应堆厂房堆芯墙体钢筋笼模块一吊装成功

4月24日12点18分,漳州核电4号机组反应堆厂房堆芯墙体钢筋笼模块一吊装顺利完成,为后续堆芯墙体模块化施工及内部结构0米板施工奠定了坚实基础。漳州核电项目建设团队开展了一系列的技术创新与施工工艺优化工作,有效降低现场高空作业量及安全风险。该模块内部由万余根钢筋构成空间桁架结构,总起重量达100余吨。漳州核电4号机组堆芯墙体创新采用场外预制+整体模块化施工工艺,整个工程将分为三个模块进行施工。漳州核电项目建设团队将继续扎...

2025-04-25

漳州核电3号机组核岛安装正式启动

漳州核电3号机组核岛安装正式启动

4月15日,漳州核电3号机组核岛系统设备安装正式启动,标志着3号机组开始进入核岛系统设备安装阶段。漳州核电3号机组核岛安装是一项系统工程,涵盖反应堆压力容器、蒸汽发生器、主泵等核心设备安装,以及管道、电气、仪控等系统的集成工作。漳州能源将团结带领漳州核电项目建设团队,坚持追求卓越、整体协同,大力践行透明的核安全文化,严格落实漳州核电1号机组建设安装经验反馈,聚焦设备安装关键路径,通过引入高精度测量技术及自动化焊接工艺,按照...

2025-04-16

漳州核电4RS内置换料水箱不锈钢模块吊装成功

漳州核电4RS内置换料水箱不锈钢模块吊装成功

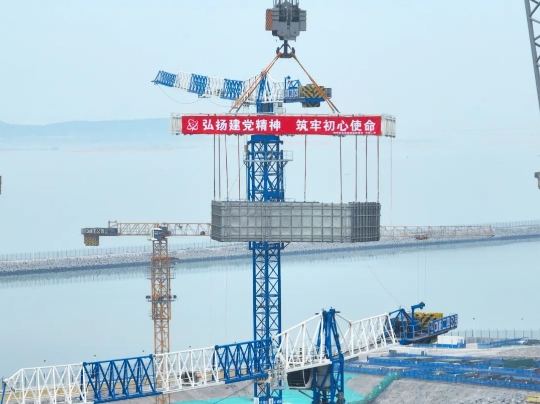

4月8日,华龙一号漳州核电4号机组核岛反应堆厂房内置换料水箱不锈钢模块组吊装成功,为漳州核电4号机组反应堆厂房内部结构主线施工顺利进行提供了有力保障。漳州核电4号机组反应堆厂房内置换料水箱不锈钢模块组规划R141、R142、R143三个模块,单个模块重约10.2吨,整体形状为不规则多边形,主要作用是在核电运行中发生失水事故时提供必要的冷却水源,为机组发电安全保驾护航。为保障本次吊装任务的顺利实施,漳州能源协同中核咨询、中核工程、中...

2025-04-10

华龙一号漳州核电2号机组热试成功

华龙一号漳州核电2号机组热试成功

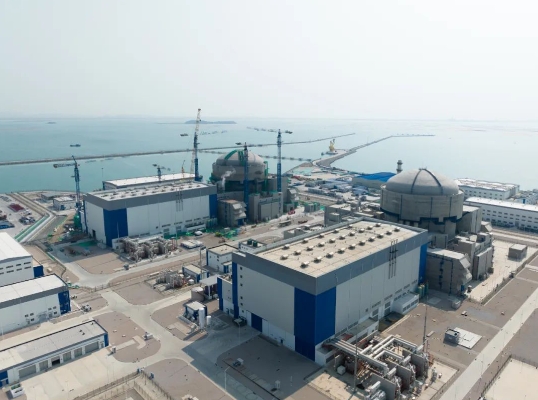

4月8日6时16分,华龙一号批量化建设项目中核集团漳州核电2号机组热态性能试验顺利完成,为后续机组核燃料装载、并网发电等工作奠定了坚实基础。热试是通过主泵运转和稳压器电加热器投用,使反应堆冷却剂系统升温升压,并在各特定试验平台执行一系列调试试验、运行定期试验的综合性试验。该阶段在尽可能模拟核电厂实际运行工况的条件下,验证核岛、常规岛设备和系统在热态运行时的性能。漳州核电是华龙一号批量化建设的始发地,也是全球最大华龙...

2025-04-08

漳州核电2号机组非核冲转试验完成

漳州核电2号机组非核冲转试验完成

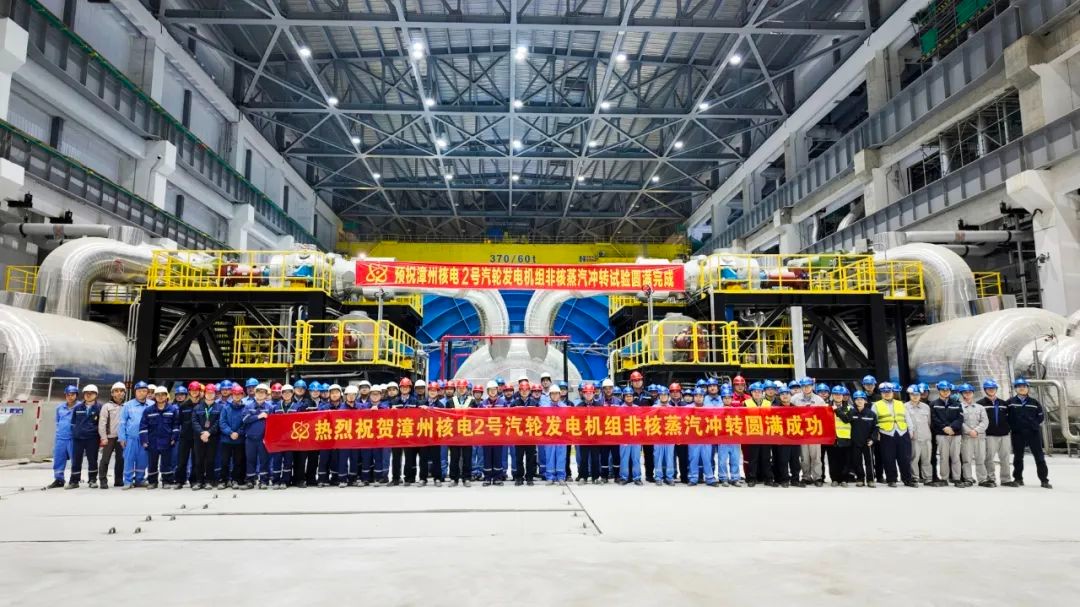

4月6日4时6分,华龙一号批量化建设再传捷报,中国核电(股票代码:601985)旗下漳州核电2号机组汽轮发电机首次冲转至1500rpm并稳定运行,经现场工作人员检查确认,本次冲转过程中常规岛各系统运行平稳,汽轮机各项关键技术指标均满足验收标准,标志着非核冲转试验圆满完成,为后续机组核蒸汽冲转和并网发电等奠定坚实基础。非核蒸汽冲转试验是在冲转过程中利用反应堆冷却剂泵和稳压器电加热器的能量使一回路升压升温,蒸汽发生器二次侧产生饱和蒸汽来冲...

2025-04-06

漳州核电3号机组核岛厂房首批房间移交工作圆满完成

漳州核电3号机组核岛厂房首批房间移交工作圆满完成

3月27日,漳州核电3号机组核岛厂房首批47间房间正式移交安装,为核岛安装工程全面启动、安装点值储备释放、消降安装高峰及优化项目关键路径奠定坚实基础。

2025-03-31

华龙一号漳州核电3号机组钢衬里模块五吊装就位

华龙一号漳州核电3号机组钢衬里模块五吊装就位

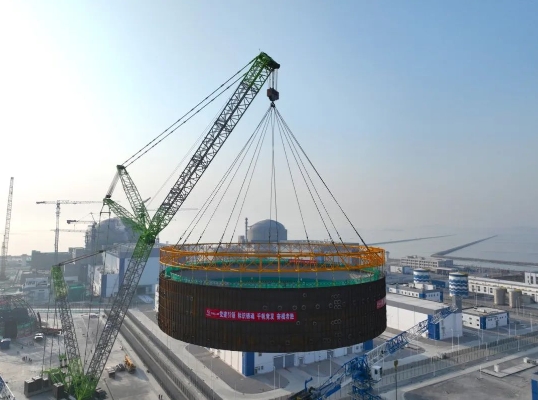

3月24日,中核二四圆满完成华龙一号漳州核电3号机组钢衬里模块五吊装。

2025-03-25

中核二三中标福建漳州核电厂3、4号机组BOP建设安装项目

中核二三中标福建漳州核电厂3、4号机组BOP建设安装项目

3月11日,中核二三中标福建漳州核电厂3、4号机组BOP建设安装项目。这是继1月24日中标漳州核电海水淡化一期工程后,中核二三在推动实现“开拓攻坚市场,推进产业布局新突破”方面的生动实践。

2025-03-13

“核能+石化”签约!中核漳州能源与古雷管委会签署战略合作框架协议

“核能+石化”签约!中核漳州能源与古雷管委会签署战略合作框架协议

2月19日,中核国电漳州能源有限公司(以下简称“漳州能源”)与漳州古雷港经济开发区管理委员会(以下简称“古雷管委会”)正式签署战略合作框架协议。

2025-02-20

项目“不打烊”:漳州多个工程建设者奋斗在一线

项目“不打烊”:漳州多个工程建设者奋斗在一线

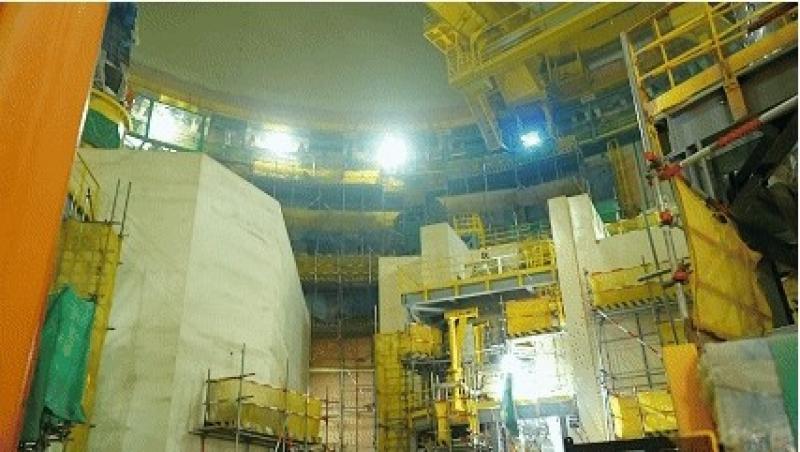

在“国之重器”的漳州核电现场,1号机组主控室仍灯火通明,华龙一号当班工作人员一如既往地保持着精神高度集中,有条不紊地执行着各种操作,核对着每一项操作后参数的变化。

2025-02-06

漳州核电2号机组汽轮机液压盘车调试成功

漳州核电2号机组汽轮机液压盘车调试成功

1月24日,中核工程总包的漳州核电2号机组汽轮机主盘车顺利投用,就地听音检查无异常,各项参数监视信号正常,标志着汽轮机液压盘车调试成功。为下阶段凝汽器抽真空试验创造了条件,为后续汽机非核冲转试验奠定了坚实基础。

2025-01-25

华东监督站保障漳州核电厂1号机组安全运行

华东监督站保障漳州核电厂1号机组安全运行

漳州核电厂1号机组近日顺利通过168小时满功率连续运行考核,正式投入商业运行,在调试启动阶段成功实现“零非停”目标。

2025-01-23

卓越绩效引领,创新发展,打造漳州华龙一号标杆工程

卓越绩效引领,创新发展,打造漳州华龙一号标杆工程

漳州项目作为中核集团“华龙一号”批量化建设的首堆工程,承载着将我国三代核电技术走向国际舞台的重任。

2025-01-21

华东监督站开展漳州核电厂1号机组监督

华东监督站开展漳州核电厂1号机组监督

漳州核电厂1号机组近日顺利通过168小时满功率连续运行考核,正式投入商业运行,在调试启动阶段成功实现“零非停”目标,国家名片“华龙一号”批量化建设取得重大进展。

2025-01-20

漳州核电3号机组常规岛0m板浇筑顺利完成

漳州核电3号机组常规岛0m板浇筑顺利完成

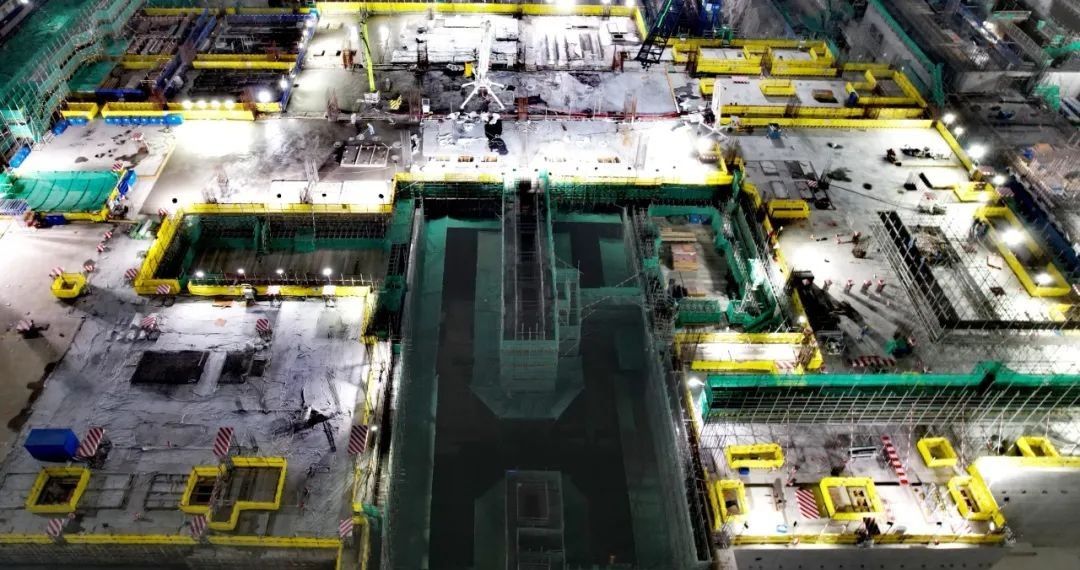

2025年1月10日,漳州核电3号机组常规岛4#块0m层梁板混凝土浇筑顺利完成,标志着3号机组常规岛施工全面进入0m以上框架施工阶段。

2025-01-12
