漳州核电4号机组完成四个内部结构模块吊装

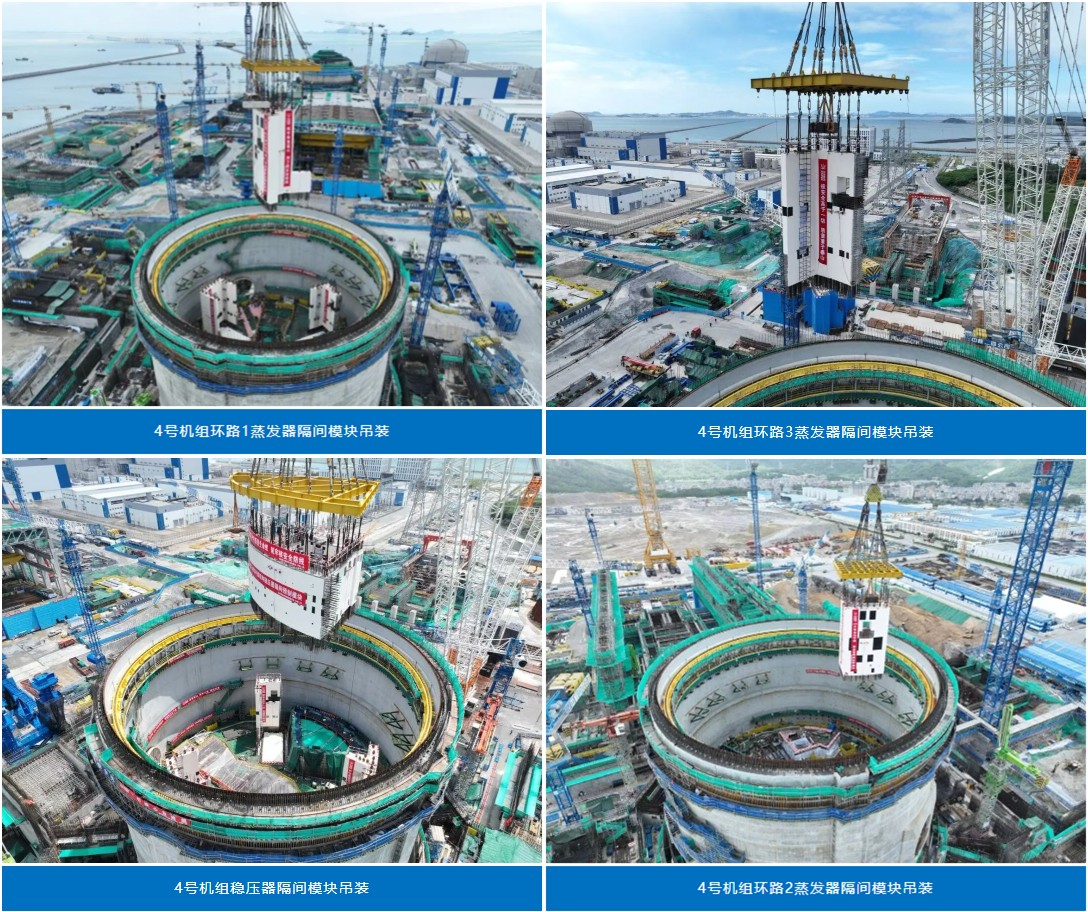

8月18日至27日,中核二四在10天内连续完成漳州核电4号机组内部结构4个混凝土模块吊装,范围包括3号、2号、1号环路蒸发器隔间以及稳压器隔间,为后续环路安装和调试工作创造条件。

蒸发器、稳压器是核岛环路关键设备。其对应隔间混凝土模块兼具承重固定和防护功能,是“华龙一号”纵深防御安全理念在土建施工阶段的重要体现。本次吊装的4个模块均为异形结构,全部采用“场外预制+整体模块化吊装”工艺,总吊装重量约2400吨。

与3号机组相比,4号机组在实现3个环路蒸发器隔间模块化施工的基础上,首次将稳压器隔间由钢筋笼吊装、内部混凝土浇筑方式,调整为场外预制混凝土模块整体吊装。该变化对施工组织、工艺控制、安全质量管理和现场统筹协调提出了更高要求。

为保障连续吊装安全实施,项目团队开展吊装全流程风险辨识,组织试吊装演练,并持续优化专项施工方案。吊装期间,安全管理人员在关键点位值守,对作业过程进行全过程管控。针对准备阶段强降雨频发等情况,现场同步落实防台防汛措施,保障吊装准备和实施工作有序推进。

施工过程中,项目团队还应用一体式套筒工装,解决预制场地定位与内部结构插筋位置匹配难题,替代传统人工逐根测量校核方式,在减少人力投入的同时提升模块就位效率。此次4个模块顺利吊装,标志着漳州核电4号机组土建模块化施工取得阶段性进展。
