中核集团漳州核电一期工程全面建成投产总结活动成功举办

中核集团漳州核电一期工程全面建成投产总结活动成功举办

1月5日,华龙一号批量化建设项目漳州核电一期工程全面建成投产总结活动在漳州核电现场成功举办。漳州市、生态环境部华东核与辐射安全监督站、中核集团经营管理部、国家能源投资集团战略规划部等单位领导出席活动并讲话,中国核电领导主持本次活动。肖申华代表市委、市政府对漳州核电一期工程全面建成投产表示祝贺。他指出,华龙一号批量化建设的阶段性重大成果,是漳州市打造全省高质量发展新增长极、建设现代化滨海城市的实质性突破,作为漳...

2026-01-06

中核集团漳州核电2号机组投入商业运行

中核集团漳州核电2号机组投入商业运行

2026年1月1日,经过168小时满功率连续运行考核,中核集团旗下中国核电(股票代码:601985)投资控股的漳州核电2号机组正式投入商业运行,标志着漳州核电一期工程全面建成投产,为国家能源结构优化、实现双碳目标做出重要贡献。作为十五五开局之年我国首台建成投产的核电机组,漳州核电2号机组投入商运是中核集团践行党的二十届四中全会关于建设能源强国的生动举措,彰显了中核集团主动服务国家战略的责任担当。华龙一号是我国研发设计的具有完整自...

2026-01-01

“华龙一号”漳州核电1号机组年度发电量突破100亿度

“华龙一号”漳州核电1号机组年度发电量突破100亿度

截至2025年12月24日,华龙一号漳州核电1号机组年度发电量突破100亿度。漳州核电是华龙一号批量化建设的始发地,也是目前全球最大的华龙一号核电基地,共规划建设6台华龙一号核电机组。其中,1号机组已于今年1月1日正式投入商运;2号机组于今年11月22日首次并网发电,预计在年内投入商运;3、4号机组处于土建安装阶段,5、6号机组正在扎实推进前期工作。华龙一号是我国具有完整自主知识产权的三代压水堆核电创新成果,以177组燃料组件堆芯为主要技术...

2025-12-26

漳州核电3号机组蒸汽发生器交付发运

漳州核电3号机组蒸汽发生器交付发运

12月10日,由哈电集团(秦皇岛)重型装备有限公司(以下简称哈电重装)承制的福建漳州核电二期工程3号机组蒸汽发生器顺利完成出厂验收,装船运往福建漳州核电基地。该设备是我国核电站首次批量采用的华龙一号蒸汽发生器。华龙一号蒸汽发生器长约21米,重达370吨,是压水堆核电厂反应堆冷却剂系统的核心设备,被誉为核电之肺,在运行过程中承担热能交换的关键作用。该设备完全由我国自主设计制造,是具有完整自主知识产权的第三代核电蒸汽发生器,设计使...

2025-12-14

“华龙一号”漳州核电4号机组非能动堆腔注水箱模块一吊装成功

“华龙一号”漳州核电4号机组非能动堆腔注水箱模块一吊装成功

12月3日,中核二四成功完成华龙一号漳州核电4号机组非能动堆腔注水箱模块一吊装,为该机组后续安装工作奠定坚实基础。非能动堆腔注水箱是华龙一号堆腔冷却系统的关键组成部分,对核电厂安全运行至关重要。该水箱采用全封闭扇形结构,池壁覆面整体预制,分为四个模块进行模块化安装。本次吊装作业精度要求高、施工空间紧凑,且面临多专业交叉施工等挑战。为确保吊装顺利完成,在中核二四公司党委和核电事业部党委的统筹部署下,漳州核电项目部坚持以...

2025-12-04

漳州核电4号机组常规岛零米板浇筑圆满收官

漳州核电4号机组常规岛零米板浇筑圆满收官

11月23日,华龙一号漳州核电4号机组常规岛零米板浇筑工作圆满完成。这一节点的顺利实现,标志着4号机组常规岛施工全面迈入地上结构施工与核心设备安装筹备并行推进的新阶段。中核五公司漳州核电项目部党委坚持以建安一体化为抓手,坚持深化设计与施工组织协同,优化资源配置与工序衔接,在继承3号机组常规岛成熟经验基础上进一步创新突破,全面践行先地下设施、后回填、再施工零米板的建设逻辑。施工过程中,党员突击队在关键工序中冲锋在前,有效...

2025-11-24

中核集团漳州核电2号机组并网发电

中核集团漳州核电2号机组并网发电

11月22日9时32分,中核集团旗下中国核电(股票代码:601985)投资控股的漳州核电2号机组首次并网成功,正式向电网送出第一度电。至此,华龙一号批量化建设一期工程两台机组全部并网发电,为国家能源结构优化、实现双碳目标做出新的贡献。党的二十届四中全会擘画的十五五蓝图,提出加快建设新型能源体系,积极稳妥推进和实现碳达峰,加快形成绿色生产生活方式。漳州核电2号机组并网发电,是中核集团深入贯彻四个革命、一个合作能源安全新战略,完整准确全...

2025-11-22

中核二四斩获三项国家级优秀焊接工程奖项

中核二四斩获三项国家级优秀焊接工程奖项

11月18日,由中国工程建设焊接协会主办的2025年度工程建设全面焊接管理活动成果发布暨经验交流会在北京召开,中核二四申报的2项工程获一等成果,1项工程获优秀成果。中核二四公司已连续六年在该活动中斩获佳绩。作为核电建设的主力军,中核二四认真落实一件事全链条管理,坚持追求卓越,全面提升工程焊接质量管理水平,构建完善的核电焊接技术体系与质量保证体系,大力推进科技创新,积极发展新质生产力,赋能公司高质量发展。工程建设全面焊接管理活动...

2025-11-21

漳州核电3号机组环吊桥架整体吊装就位

漳州核电3号机组环吊桥架整体吊装就位

11月14日12时38分,漳州核电3号机组环吊桥架整体吊装就位,全程作业平稳有序、安全可控。环吊在核电厂建造阶段,用于安装反应堆厂房内的蒸汽发生器、反应堆压力容器等重型设备以及其他轻载设备;在核电厂运行阶段,用于反应堆停堆换料和反应堆厂房内设备维修所需的各种吊装服务。为了降低高空作业安全风险、优化施工工艺,环吊采用地面组装,然后整体吊装,即电气梁、非电气梁、端梁、水平轮、旋转机构、平台栏杆等部件在地面拼装后再进行整体吊装...

2025-11-14

福建漳州核电3号机组除氧器吊装就位

福建漳州核电3号机组除氧器吊装就位

10月25日16时46分,漳州核电3号机组常规岛首件大件设备除氧器吊装就位,整个吊装过程安全、质量整体可控。除氧器作为常规岛给水回热系统的重要设备,布置在标高为+20m除氧层,为卧式圆筒型设备,重量重、尺寸大。除氧器主要功能是用于从给水系统中除去溶解氧和其他不凝结的气体,其方法是用蒸气直接与给水混合,从而加热给水至除氧允许压力所对应的饱和温度。对比漳州核电1、2号机组2段式运输吊装方式,本次3号机组除氧器采用整体运输至漳州现场,一...

2025-10-27

“华龙一号”漳州核电3号核岛内部结构取得新进展

“华龙一号”漳州核电3号核岛内部结构取得新进展

10月24日,漳州核电3号核岛内部结构第2环路蒸发器隔间混凝土结构模块吊装就位。本次吊装历时2小时,全程安全、质量可控。蒸发器隔间作为蒸发器的安全屏障,是华龙一号热量转换系统的组成部分。蒸发器共3个隔间,全部采用场外预制+整体模块化吊装的工艺,相较于第1个隔间,此次吊装的模块体积更大、重量更重,总吊装重量超过600吨,对施工组织与工艺控制提出了更高要求。为确保吊装顺利,在中核二四公司党委和核电事业部的统一领导和部署下,漳州核电项...

2025-10-25

福建漳州核电厂2号机组首次装料活动顺利完成

福建漳州核电厂2号机组首次装料活动顺利完成

近日,采用国家名片华龙一号核电技术的漳州核电厂2号机组开始首次装料,生态环境部华东核与辐射安全监督站(以下简称华东监督站)对首次装料活动进行了严格监督,推动漳州核电厂安全平稳有序开展燃料装载工作。10月14日1时2分,177组燃料组件全部装载到位,华东监督站对堆芯核查工作进行了全程见证。核燃料装载是核电机组从建设阶段转向运行阶段的关键里程碑,堆芯核查工作必须遵循最高安全标准,容不得丝毫差错。虽然已是凌晨时分,华东监督站的现场...

2025-10-23

中核集团漳州核电2号机组获批装料

中核集团漳州核电2号机组获批装料

10月11日,生态环境部向中核集团旗下中国核电(股票代码:601985)投资控股的漳州核电2号机组颁发运行许可证。生态环境部副部长、国家核安全局局长董保同为漳州能源颁发许可证,中核集团党组成员、副总经理张凯出席活动。当天16时13分,采用国家名片华龙一号技术的漳州核电2号机组开始装载首炉核燃料,标志着机组进入主系统带核调试阶段,为后续机组临界、并网发电等工作奠定了坚实基础。今年是绿水青山就是金山银山理念提出20周年。多年来,中核集团...

2025-10-12

“华龙一号”漳州核电3号机组反应堆厂房非能动堆腔注水箱模块三吊装就位

“华龙一号”漳州核电3号机组反应堆厂房非能动堆腔注水箱模块三吊装就位

10月9日,中核二四历时约4小时,顺利完成华龙一号漳州核电3号机组反应堆厂房非能动堆腔注水箱模块三吊装。至此,3号机组内部结构不锈钢模块全部吊装完成,为后续穹顶吊装关键路径工作奠定了坚实基础。此次吊装作业面临核岛现场空间受限、多工序交叉作业等挑战,且精度控制要求达毫米级。为确保吊装顺利,在中核二四公司党委及核电事业部党委的统一领导下,漳州核电项目部采取系列攻坚措施:党建引领,凝聚攻坚合力通过创建党员示范岗,牵头提前梳理过程...

2025-10-10

漳州核电4号机组常规岛首块零米板成功浇筑

漳州核电4号机组常规岛首块零米板成功浇筑

近日,漳州核电4号机组常规岛首块零米板混凝土浇筑顺利完成,标志着常规岛主体结构施工由地下部分正式转入地上阶段。此次浇筑圆满成功,不仅验证了先回填、后施工零米板这一创新施工逻辑的可行性,也为后续主厂房上部结构施工与设备安装奠定了坚实基础。作为常规岛主厂房的地面,零米板是所有大型设备安装与运行的基准平台。此次浇筑是对项目团队前期采用新施工逻辑成果的集中检验,为项目整体建设装上了强大引擎。同时突破了传统先施工零米板...

2025-10-10

漳州核电3、4号机组PX联合泵房建设迈出关键一步

漳州核电3、4号机组PX联合泵房建设迈出关键一步

10月2日,由中核五公司承建的漳州核电3号机组PX泵房蜗壳区第五、六次浇筑区域顺利浇筑完成,标志着3号机组PX泵房蜗壳区结构全部施工完成,全面拉开了8PX联合泵房主体结构施工的序幕。8PX联合泵房是漳州核电3、4号机组共用,为核岛设备冷却水系统提供冷却水,为常规岛凝汽器提供冷却水,为制氯站厂房提供生产用水的重要厂房之一。蜗壳区是8PX联合泵房的核心结构与重要组成部分,其施工直接关系到项目整体推进。如果把整个8PX联合泵房比作一个庞大...

2025-10-04

漳州核电3号机组安全级DCS顺利通过制造开工检查

漳州核电3号机组安全级DCS顺利通过制造开工检查

近日,由中国核动力研究设计院承担的漳州核电3号机组安全级DCS顺利通过制造开工检查,标志着该项目正式进入制造阶段。由漳州能源、中核工程、中核控制等单位专家组成的检查团队对人员资质、计量器具、文件记录等关键环节开展了全面核查,并一致确认项目各项准备工作满足要求,具备开工条件。漳州核电是华龙一号批量化建设的始发地,也是目前世界上最大的华龙一号核电基地。本次开工的漳州核电3号机组安全级DCS在技术指标与验证标准等方面进行...

2025-09-02

漳州核电4号机组钢衬里模块四吊装就位

漳州核电4号机组钢衬里模块四吊装就位

2025年7月25日,中核工程总包的漳州核电4号机组钢衬里模块四顺利吊装就位,吊装过程安全、质量受控。4号机组钢衬里模块四内径46.8米,整体高度9.96米,就位标高约19.96米,起吊总重量约221吨,包括钢衬里筒体6段和7段、贯穿和非贯穿锚固件等物项。华龙批量化,漳州率先行,中核工程漳州项目部携手各参建单位贯彻落实追求卓越年各项要求,践行预制化、模块化施工工艺,从人、机、料、法、环各环节严格把控工艺标准,高质量推动漳州核电二期工程钢衬里模块...

2025-07-29

漳州核电4号机组反应堆厂房安全壳钢衬里模块四吊装成功

漳州核电4号机组反应堆厂房安全壳钢衬里模块四吊装成功

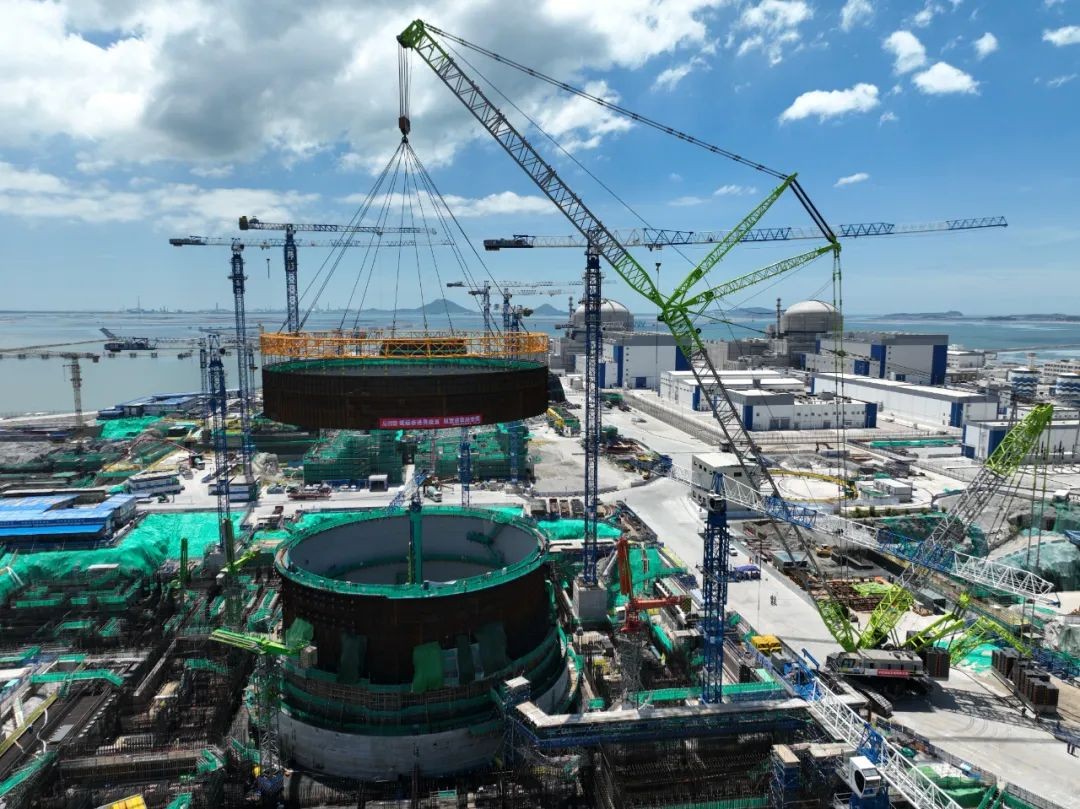

7月25日11时16分,漳州核电4号机组反应堆厂房钢衬里模块四吊装成功。此次吊装的完成,标志着漳州核电4号机组建设取得重要进展。反应堆厂房钢衬里筒体是华龙一号安全壳的主要组成部分,起着承受设计基准事故下的压力,防止放射性物质泄漏的重要作用。钢衬里采用全模块化建造技术,整体划分为六个模块进行流水施工,其中模块四是由筒体6段、筒体7段及141个锚固件组成,吊装总重约186.9吨。此次吊装成功为后续一系列关键工程任务的推进打下了坚实基...

2025-07-27

漳州核电3号机组堆腔换料水池模块吊装成功

漳州核电3号机组堆腔换料水池模块吊装成功

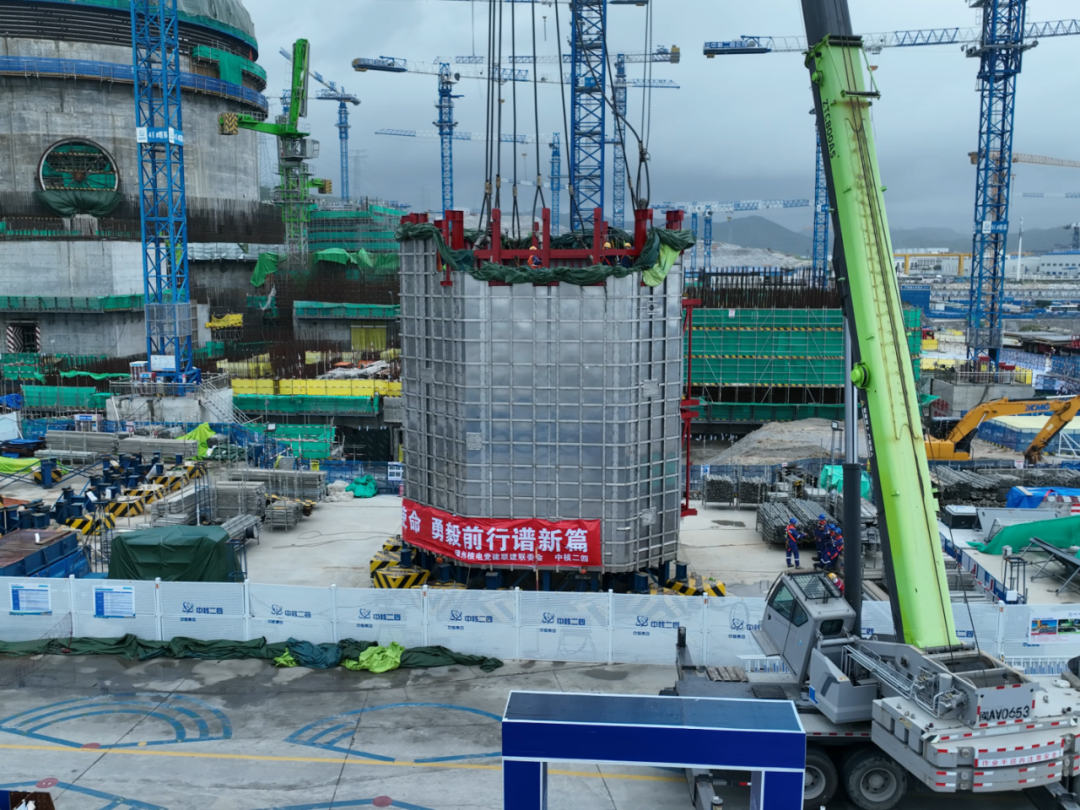

7月21日,漳州核电3号机组核岛反应堆厂房堆腔换料水池模块吊装成功。漳州核电3号机组反应堆厂房堆腔换料水池模块起吊总重量约131.6吨,高度10.3米,通过2000吨级履带吊车历经4小时30分钟成功吊装就位。在施工过程中,漳州核电项目建设团队集中资源配置,全方位落实前序机组经验反馈,坚持责任压实在一线、工作推动在一线,为本次吊装成功提供了强有力的保障。漳州核电项目建设团队将坚持整体协同,持续追求卓越,全力将漳州核电打造成华龙一号批量化...

2025-07-23

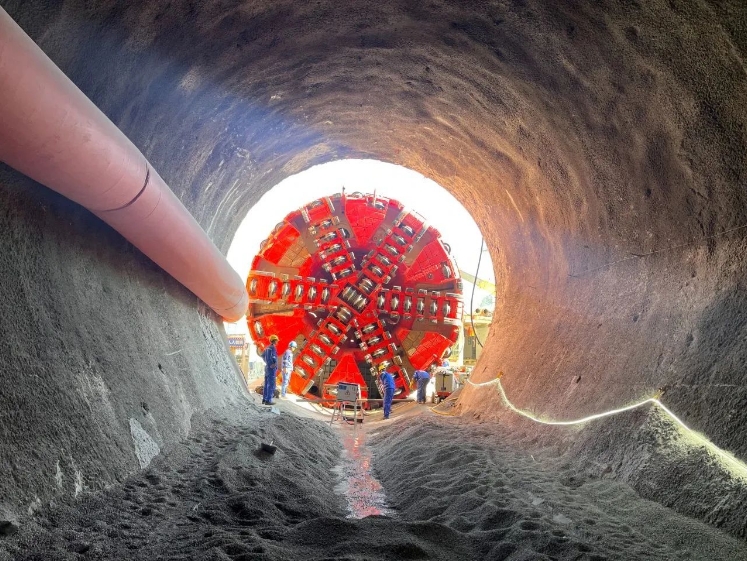

“神盾一号”掘进漳州核电排水隧洞3号洞过千环

“神盾一号”掘进漳州核电排水隧洞3号洞过千环

7月7日从项目现场获悉,中交天和自主研制用于漳州核电排水隧洞工程3号洞掘进的神盾一号盾构机突破1000环大关。漳州核电水隧洞工程3号隧洞、4号隧洞工程所需的两台直径7.58米泥水平衡盾构机均由中交天和提供,分别为神盾一号及用于4号隧洞掘的神盾二号。3号隧洞、4号隧洞工程单线长度约5.2公里,是当前国内核电工程同类项目最长的海底隧洞。项目建成后,将为两台百万千瓦级核电机组顺利运行提供有力保障,助力推动中国核电事业发展和能源转型...

2025-07-11
