等离子体所赴法国ITER总部开展交流活动
2026年7月7日至9日,等离子体物理研究所代表团赴法国ITER总部,围绕BEST装置联合调试计划、ITER关键系统现场调试等开展深入交流,为推进项目建设和ITER采购包任务高质量实施积累了重要经验。装置联合调试计划会议期间,陆坤研究员就项目工程建设最新进展作了详细汇报,张斌研究员围绕联合调试的目标、范围及计划大纲作专项报告。与会代表分为11个专业小组,围绕真空、燃料与壁处理,超导磁体、低温与失超保护,等离子体控制及数据访问与通信,烘烤与...
2026-07-16

ITER托卡马克真空室模块组装过半 中方团队实力护航ITER核心设备总装
近日,国际热核聚变实验堆(ITER)托卡马克4号真空室扇段顺利完成高精度吊装就位。中核工程联合体凭借专业化工程管理、精细化施工管控与高效协同能力,持续提升部件安装效率,为ITER主机总装筑牢关键根基。历经近36小时连续精密施工作业,重达1400吨、集成真空室壳体、冷屏与环向场线圈的4号扇段平稳落座托卡马克堆坑内置定位工装基座。4号扇段施工周期叠加环向场线圈横梁预装工序,设备接口大幅增多、空间布局错综复杂,加上项目提速计划要求,工...
2026-06-17

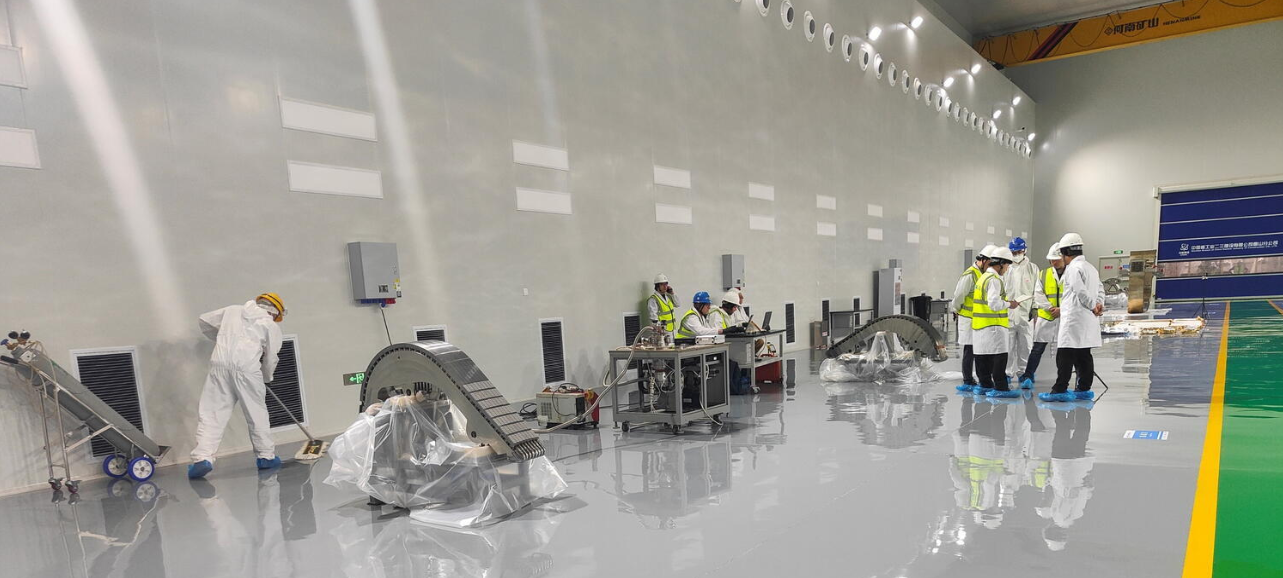

ITER偏滤器进入集成阶段,中国秦山工厂已完成启用准备
据ITER官网6月15日发布消息称,经过数十年的设计、鉴定和制造,国际热核聚变实验堆(ITER)偏滤器正进入集成阶段。近期拆封的偏滤器靶板原型将集成到原型盒体上,作为今年晚些时候首批集成测试的一部分,用于验证现场设备、人员和程序。ITER组织于2024年12月与西南物理研究所(SWIP)领导的财团签订偏滤器集成合同。今年5月,位于中国秦山的偏滤器集成工厂正式启用,包括仓库、车间和1400平方米洁净室在内的专用设施已投入运行,ITER偏滤器团队及欧洲...
2026-06-16

ITER液氮工厂完成调试,将为聚变反应堆提供80K预冷
ITER作为世界上最大的聚变反应堆,需要将磁体冷却至4K(-269°C)使其进入超导状态,从而约束1.5亿°C的高温等离子体。为实现这一温度跨度,反应堆配套建设了规模庞大的低温系统,其中位于托卡马克装置旁的ITER低温工厂面积相当于一个足球场。该工厂的液氮(LN₂)装置由欧洲聚变能源组织(F4E)与法国液化空气集团合作提供。经过数年的密集安装和测试,欧洲团队已成功冷却两台液氮制冷机并完成系统调试。该装置可在80K温度下提供1300kW制冷...
2026-06-15

中国聚变第八期聚变前沿论坛顺利举办 聘请国际聚变专家担任特聘专家
为深入贯彻落实习近平总书记关于科技创新的重要论述,加快推进聚变能源领域高水平科技自立自强,2026年6月11日至12日,中国聚变在上海成功举办聚变前沿论坛(第8期)学术研讨活动。知名聚变科学家菊池满(Mitsuru Kikuchi)教授应邀作专题学术报告;中国聚变能源有限公司党委副书记、副总经理于雪峰出席活动,并为菊池满教授颁发中国聚变能源有限公司特聘专家聘书。中国聚变总工程师钟武律线上参会并致辞。菊池满教授作题为《负三角托卡马克(NT)...
2026-06-13

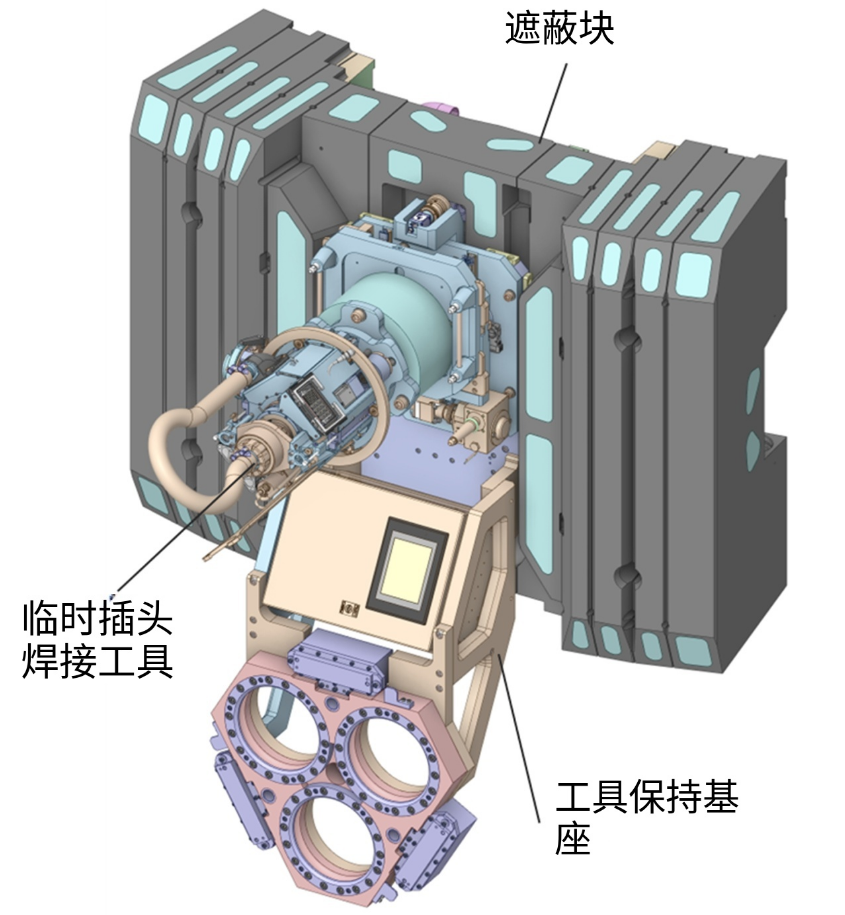

日本QST与ITER签署协议 开发聚变反应堆包层组装关键工具
日本国家量子科学技术研究所(QST)6月11日宣布,已与ITER组织签署有偿任务协议,将为法国南部在建的ITER聚变实验反应堆开发并采购临时塞焊接和切割工具。双方于2026年4月23日签订该协议,相关工具计划2028年交付ITER现场。临时塞焊工具这批工具将用于ITER初始组装阶段,在屏蔽包层内部冷却水管道中安装和拆除临时塞,以在研究运行初期维持真空容器内部气密性。ITER此前计划在真空容器上部端口附近封堵冷却水管道回路开口,但在2025年10月调整方...
2026-06-12

哈电集团锅炉公司联合中科院等离子体所中标ITER稳压器及卸压箱项目
近日,哈电集团在国际核能高端装备领域再传捷报,继2025年中标ITER(国际热核聚变实验堆)堆芯主传热系统主换热器项目后,哈电锅炉再度携手中国科学院等离子体物理研究所,成功中标ITER装置稳压器及卸压箱设备项目。作为由中、欧、印、日、韩、俄、美七方共同实施的世界级科研工程,ITER项目设备服役环境极端、安全规范严苛,从材料选型、精密加工到整机检测均执行严格的国际标准。本次中标的稳压器与卸压箱是维持聚变堆主传热系统压力稳定的关键设备,能够有效保障聚变装置全工况安全稳...
2026-06-10

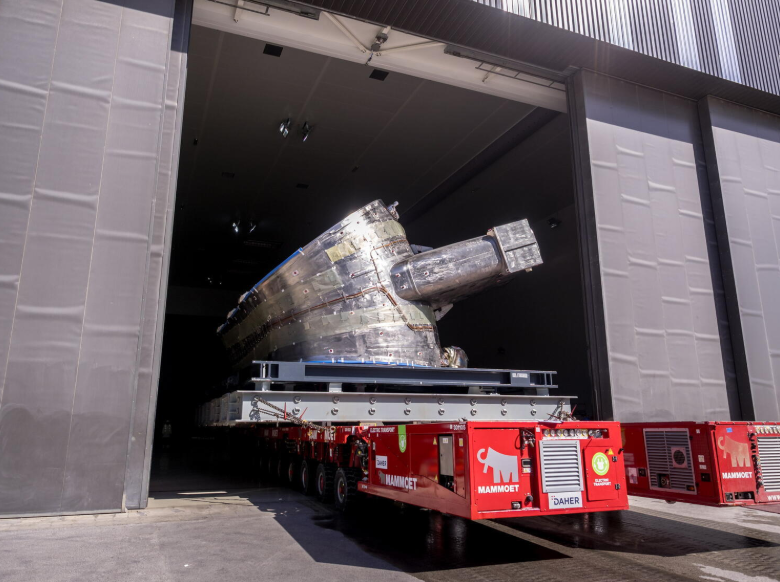

ITER真空容器9号扇区预组装创纪录完成,耗时仅三个月
ITER真空容器第9号扇区的预组装准备工作已于近日完成,耗时仅三个多月,创下该项目预组装速度的新纪录。该扇区于3月6日从欧洲运抵ITER现场,被临时安置在托卡马克装置附近的建筑内,供各团队将凸台、螺柱、夹子、传感器和电缆焊接安装到其内外壁上。尽管9号扇区传感器配置复杂,工作量是此前某些区域的两倍,但其准备时间仍远少于首个抵达现场的5号扇区。5号扇区的预组装耗时超过六个月,而其传感器相关焊接和安装工作量仅为9号扇区的一半。9号扇...
2026-06-09

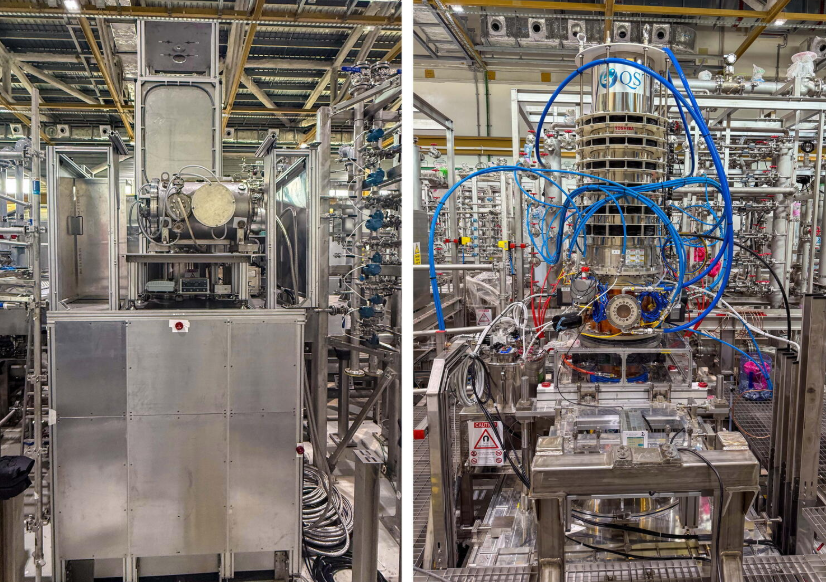

ITER电子回旋加热系统首批俄罗斯回旋管安装完成
ITER组织近日在射频大楼顶层完成了首批三台俄罗斯制造的回旋管安装,标志着ITER电子回旋共振加热系统建设取得重要进展。该系统是将等离子体加热到1.5亿摄氏度所需的三个外部加热系统之一,由欧洲、印度、日本、俄罗斯和美国五个成员共同采购设备。ITER回旋管技术负责人卡罗琳·达博斯表示,回旋管是电子回旋加热系统的主要部件,也是ITER第一阶段运行所必需的。安装完成后,接下来将进行电缆铺设等辅助工作,所有连接完成后即可开始测试。领导...
2026-06-09

ITER校正线圈全部交付,中国团队参与制造
ITER组织近日完成了全部校正线圈的交付。这些线圈虽不如环形磁体、极向磁体和中心螺线管磁体那样引人注目,但在确保聚变装置磁场环境的稳定性和精度方面发挥着关键作用。它们分布在真空室下方、周围和上方,用于校正磁场不对称性,补偿主磁体系统制造和组装过程中可能产生的微小磁场误差。校正线圈以六个为一组布置,分别位于真空室中平面的上方、下方和中间平面。尽管其重量、厚度和工作电流(10千安)均低于ITER大型磁体,但宽度可达8米,给组...
2026-06-09

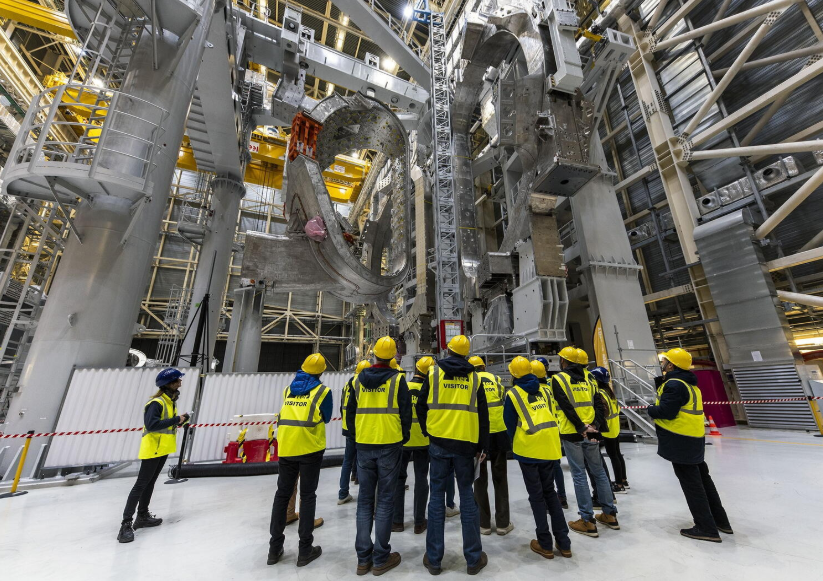

ITER项目累计接待超25万名访客,年参观量约2万人
自2013年以来,ITER组织已接待超过25万名游客参观位于法国南部的ITER项目现场,每年约有2万人到访,反映出国际社会对该项目及聚变能源使命的持续关注。2025年,ITER共接待19444名访客,较上年略有下降,但参观团体数量增长8%,显示出人们对规模更小、更专业化团体参观的需求上升。2026年初以来,访问量已较2025年同期增长10%。参观项目根据不同受众的兴趣和专业知识量身定制。负责ITER参观项目的克尔斯滕·豪普特介绍,等离子体物理专业的大学生可以...
2026-06-09

欧洲首批ITER偏滤器盒体在意大利交付,SIMIC将追加生产15个部件
为维持聚变反应,ITER等离子体温度将高达1.5亿摄氏度,高能粒子持续撞击容器内部件。欧洲聚变能源组织(F4E)正与欧洲多家公司合作,生产暴露于高温环境下的关键部件。其中,偏滤器盒体是偏滤器的骨架结构,偏滤器犹如巨大的"烟灰缸",用于收集等离子体杂质。每个完整盒体由三个面向等离子体的组件安装在结构上,重达八吨。F4E共需提供54个盒体及4个备用件。近日,F4E与意大利企业SIMIC在卡梅拉纳完成了欧洲首批四个偏滤器盒体的制造。经过全面测试和...
2026-06-04

中国将向ITER交付可控核聚变关键设备——GDC永久电极正式进入制造阶段
近日,由核工业西南物理研究院(简称西物院)承担的辉光放电清洗系统(GDC)项目永久电极部件制造准备就绪评审(MRR)启动会在法国ITER组织总部以线上形式顺利召开,圆满达成ITER项目一级关键里程碑节点,标志着GDC正式进入制造阶段。本次MRR启动会由ITER组织主持,中国国际核聚变能源计划执行中心(简称核聚变中心)、ITER相关技术负责人及西物院项目核心团队共20余人参加会议。会议围绕合同策略、制造文件清单、工艺分解、质量计划、进度安排及风...
2026-06-04

法国磁约束聚变联合会第七届前瞻研讨会在塞特举行 回顾ITER与EUROfusion进展
磁约束聚变研究联合会(FR-FCM/ITER)第七届前瞻研讨会于4月27日至29日在法国塞特举行。本届研讨会由法国磁约束聚变联合会主办,汇聚了法国从事磁约束聚变研究的人员,共32个实验室、92位科学家参会,创历史新高。研讨会回顾了"地平线欧洲"计划下EUROfusion项目的延期(2026—2027),并庆祝了联合会成立20周年及ITER项目启动20周年。开幕致辞中,联合会创始人兼首任主任帕斯卡尔·亨内金回顾了联合会20年发展历程。特邀嘉宾、国际组织代表阿兰·...
2026-06-03

2026年度国际托卡马克物理与工程活动中方研讨会在上海召开
5月28日至29日,由核聚变中心主办的2026年度国际托卡马克物理与工程活动(ITPEA)中方研讨会在上海召开,中国聚变能源有限公司承办。来自ITPEA各专题组的中方成员、核聚变领域有关高校、科研院所及企业的80余名专家代表参加会议。核聚变中心王艳主任、ITPEA协调委员会段旭如主席出席会议并致辞。核聚变中心王敏副主任主持会议并作总体情况报告。ITPEA协调委员会中方联络人庄革教授作专题报告。来自诊断、高能粒子物理、集成运行方案、磁...
2026-06-02

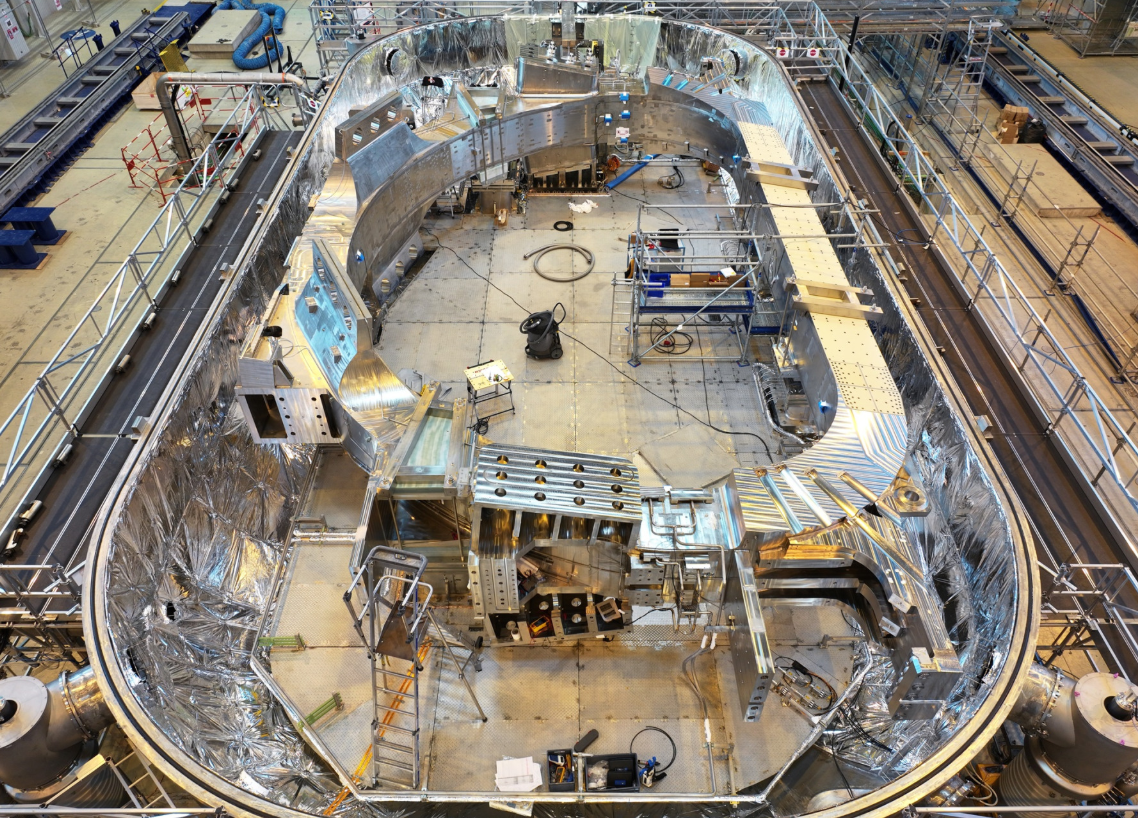

ITER启动全球最大超导磁体测试平台,首枚线圈成功冷却至4开尔文
国际热核聚变实验堆(ITER)组织宣布,其磁体低温测试设施(Magnet Cold Test Facility)在成功将首枚磁体线圈冷却至4开尔文(零下269摄氏度)后,正式投入运行。ITER的磁体低温测试计划于2023年启动,是ITER装置组装与调试修订方案的一部分。该设施位于法国卡达拉舍的一栋建筑内,该建筑此前曾用于欧洲机构生产四枚最大的ITER极向场线圈,设施充分利用了原有建筑的规模、起重设备以及与低温装置的邻近优势。该测试平台将使ITER能够在单枚超导磁体...
2026-06-02

ITER开发专用机器人系统攻克托卡马克内部组装与维护难题
据6月1日ITER官网发布文章,专用机器人、机器视觉系统和力传感技术正帮助国际热核聚变实验堆(ITER)应对聚变工程中最棘手的挑战之一——托卡马克装置内部的组装与未来维护。ITER操作和机器人专家Raphael Hery表示:"我们在建造这台机器的同时,也在为未来做准备。"由于真空容器内的辐射水平最终将使高功率运行期间的人员直接操作变得不切实际,ITER的容器内组件从设计之初就以远程操作为目标。一些包层屏蔽块重达4吨,偏滤器盒重达9吨,且需通过...
2026-06-02

安萨尔多核能完成ITER核聚变项目端口塞远程操作工具系统制造与测试
意大利安萨尔多核能公司宣布,国际热核聚变实验堆(ITER)项目赤道端口塞的容器和塞子远程操作工具系统已按时完成制造和测试。该系统是ITER项目首个完成制造并通过现场操作认证的远程操控系统。端口插头是聚变反应堆与辅助系统之间的关键接口,安装在托卡马克周围,用于容纳诊断、加热及支持设备,并允许在高辐射环境中远程访问反应堆内部进行维护和操作。此次完成的容器和工具系统将在整个装配阶段确保插头的安全处理、运输和定位。该测试是...
2026-05-29

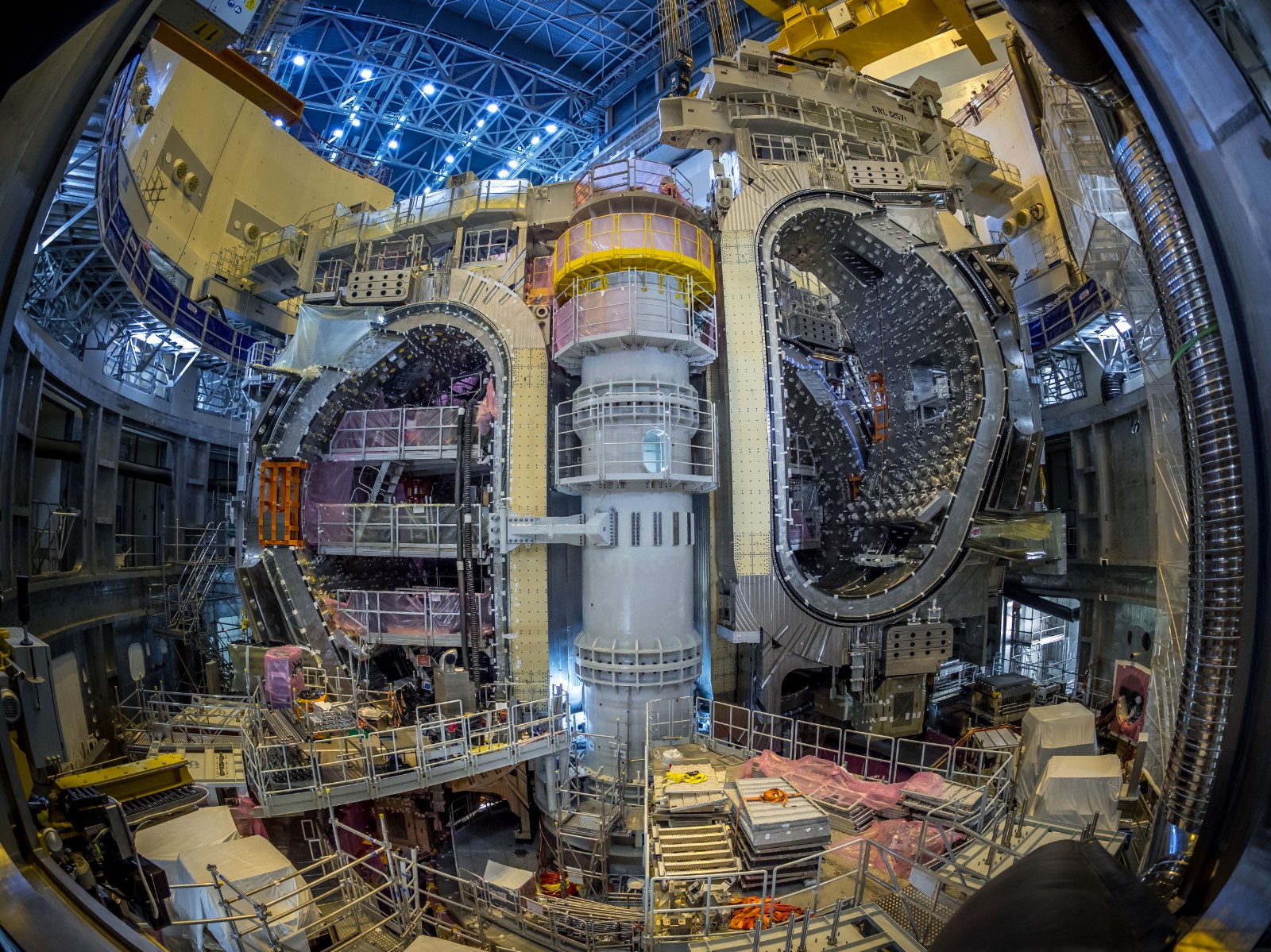

ITER托卡马克装置五分之三扇形体安装完成,4号模块提前就位
ITER官网5月27日发布消息称,ITER托卡马克装置4号真空室扇形体已成功安装至装配坑中。至此,九个扇形体中的五个已安装到位,等离子体室完成度超过一半。4号扇形体重达1400吨,吊装作业于5月26日早晨6点启动。操作人员先后完成90毫米和500毫米的测试吊装,经计量确认和碰撞检测后,模块于当日下午3点被取出并转移至托卡马克装置坑,由高架起重机吊装,于27日凌晨3点抵达着陆位置上方。最终经对准、连接和螺栓紧固,于下午6点完成全部重量卸载。整个过...
2026-05-28

欧洲核安全监管机构集团聚变能源工作组召开首次会议
欧洲核安全监管机构集团(ENSREG)新成立的聚变能源工作组于2026年5月26日至27日在法国卡达拉什举行首次会议,芬兰、法国、德国、爱尔兰、意大利、西班牙和瑞典的代表及欧盟委员会、国际原子能机构和英国观察员出席。工作组主席、德国联邦环境、气候行动、自然保护和核安全部部长安德烈亚斯·西科尔斯基宣布会议开幕,ITER总干事皮耶特罗·巴拉巴斯基致欢迎辞。该工作组成立于2026年3月26日,汇集欧盟成员国监管机构,旨在评估并向欧盟委员会...
2026-05-28

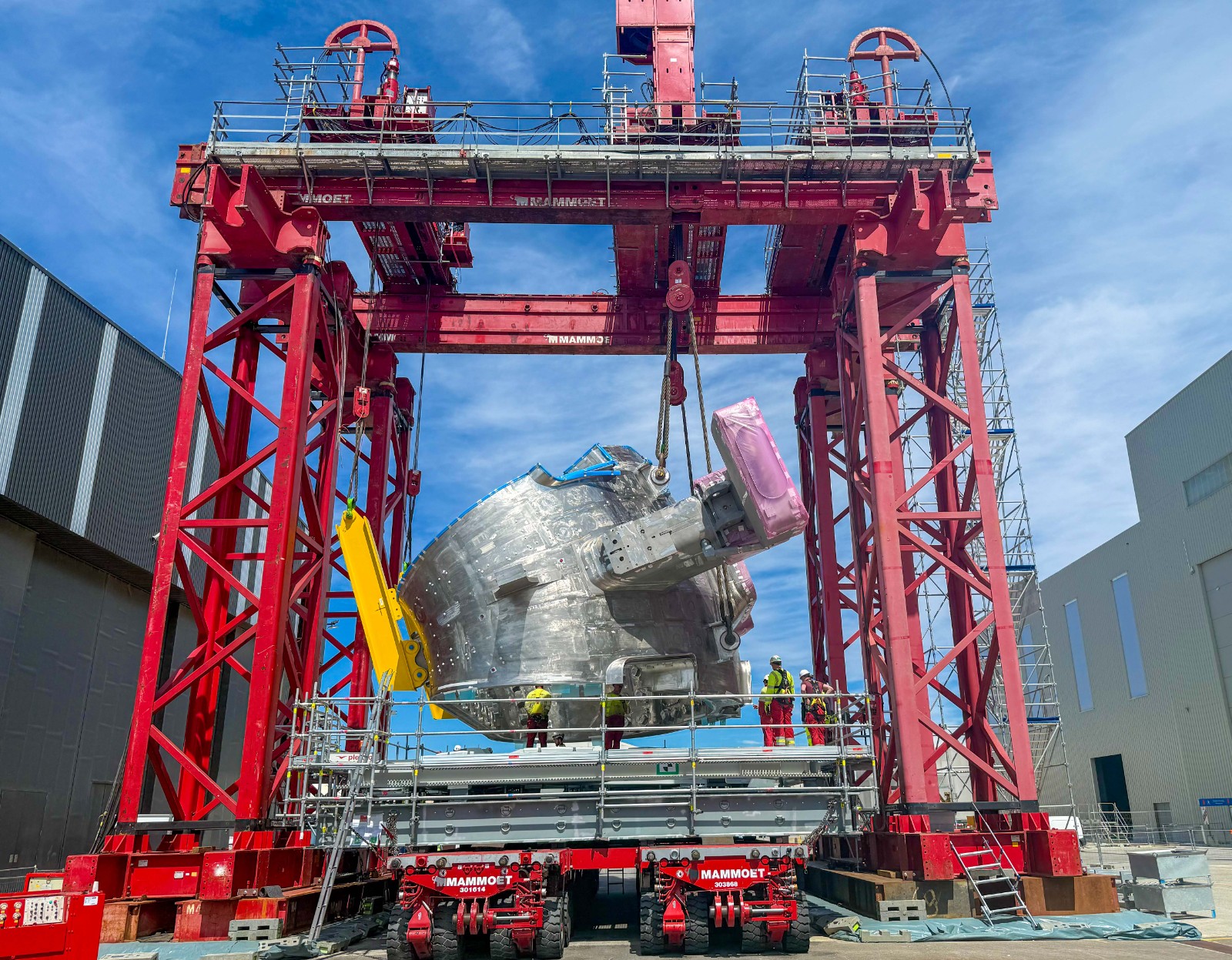

ITER真空容器扇形体完成户外旋转作业,毫米级精度再获验证
近日,在晴朗天气条件下,ITER装配团队在户外完成了一次高精度重型起重作业,使用临时龙门起重机成功旋转了一个重达400吨的真空容器扇形体(扇区3号),操作精度达到毫米级。起重机由重型起重承包商 Mammoet 安装在大会堂入口附近,并配置用于旋转真空容器扇形 3(400 吨)。该作业由重型起重承包商Mammoet负责实施,龙门起重机安装在大会堂入口附近。这是ITER机器组装团队2025年内第三次使用室外龙门起重机对新交付的真空容器扇形体进行底部旋转展...
2026-05-28

中国国际核聚变能源计划执行中心率团赴法出席ITER理事会管理咨询委员会第四十一次会议
ITER理事会管理咨询委员会第四十一次会议(MAC—41)于2026年5月20—21日在ITER组织总部(法国圣宝莱杜朗兹)召开。中国国际核聚变能源计划执行中心王艳主任率团,王敏副主任、中核集团科技创新部罗俊副主任等代表出席会议。会议主要审议了ITER组织关于ITER计划实施及管理方面的报告,包括项目总体进展、装配安装进展、核安全领域重要进展、《项目资源管理条例》修订提案、财务预算、与聚变私营部门合作情况、2026管理评估等。当前,ITER计...
