宁德核电二期5号机组常规岛汽机基础台板浇筑完成
9月2日13时09分,宁德核电项目二期工程5号机组常规岛厂房+15.95米汽机基础台板大体积混凝土浇筑完成。此次浇筑历时约46小时,标志着该机组常规岛土建主体施工取得阶段性进展,为后续汽轮发电机组设备安装创造了条件。

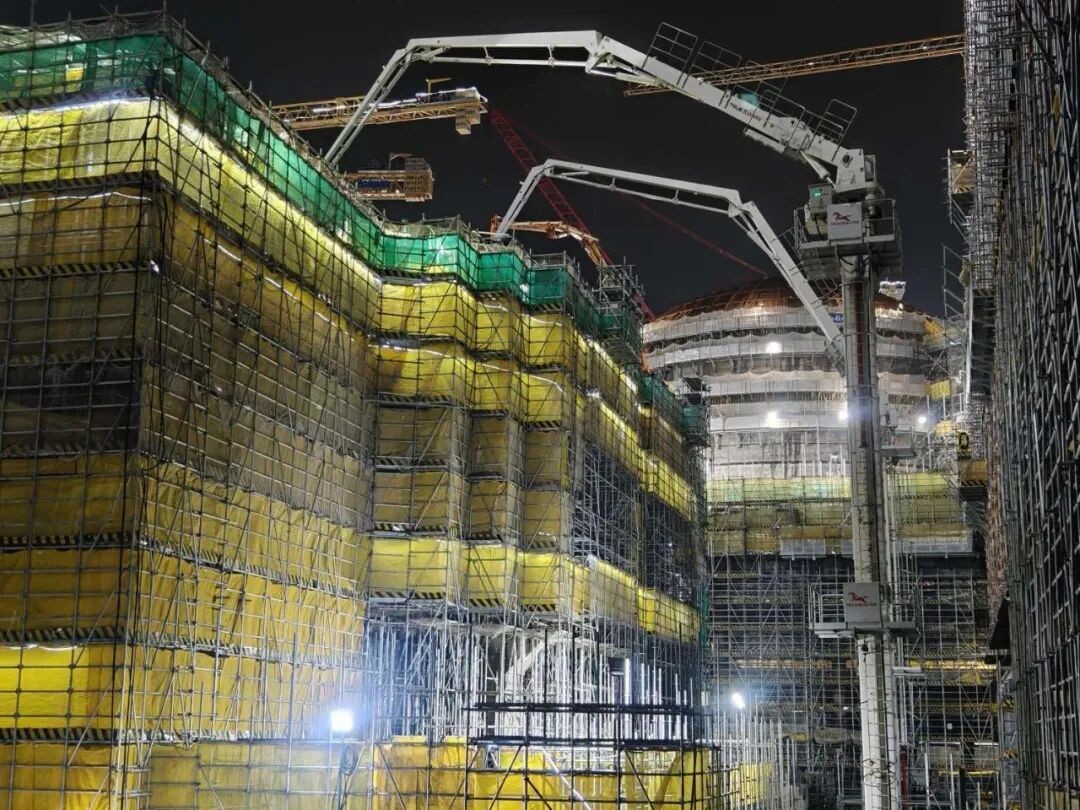

本次浇筑于8月31日15时37分启动,采用一次性连续浇筑方式,累计浇筑混凝土2456立方米。汽机基础台板是核电站常规岛的重要承重结构,承担汽轮发电机组及辅机设备荷载,对结构精度、施工质量和整体稳定性要求较高,其成型质量将影响后续设备安装精度及机组运行可靠性。
此次施工台板标高为+15.95米,属于高空大体积混凝土作业。施工过程对模板体系稳定性、预埋件安装精度、混凝土温控防裂和连续浇筑组织提出较高要求。

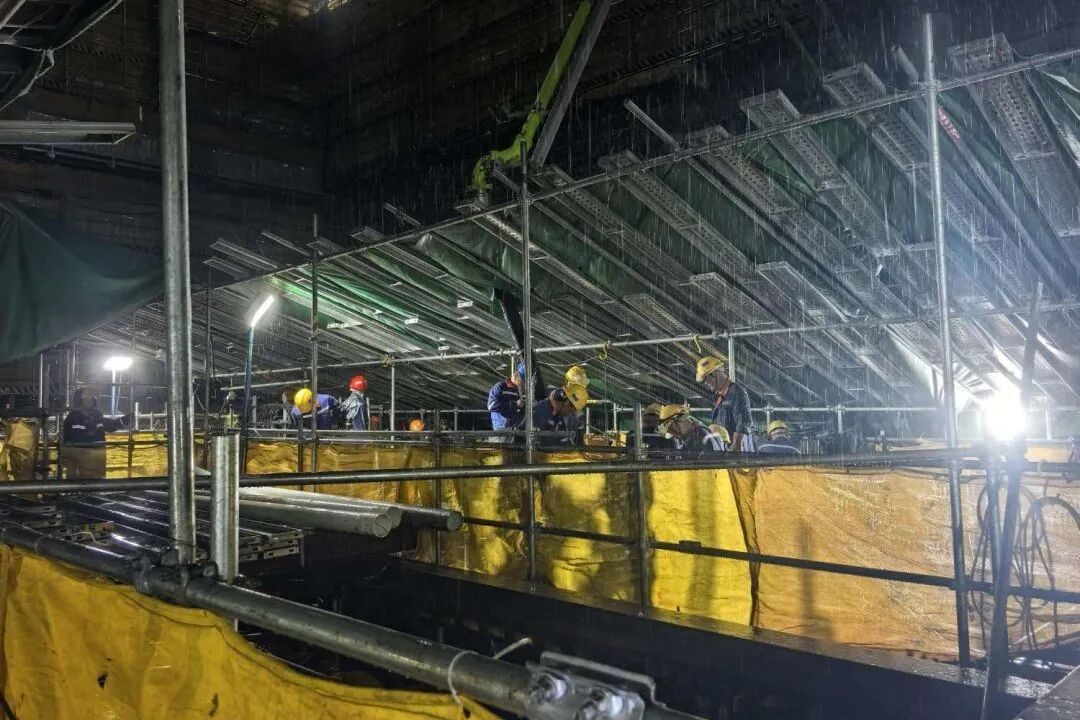

浇筑期间,现场遭遇较长时间降雨,累计降雨时长达31小时,并出现大雨、大暴雨天气。降雨增加了高空作业安全风险,也对混凝土拌合质量、现场排水、模板积水处置以及浇筑面防护带来影响。由于大体积混凝土浇筑需连续进行,现场人员轮换、设备运维、物资供应、安全管控和质量监测均需同步保障。

为应对雨天施工影响,项目现场启动专项保障措施,实行24小时带班值守。443名参建管理人员及施工人员轮班作业,落实原材料防雨覆盖、施工现场排水疏通、浇筑面防雨防护等措施,降低降雨对混凝土成型质量的影响。
施工过程中,技术和测量人员对模板偏移量、支撑体系稳定性、预埋套管及设备预埋件位置进行连续监测和记录,及时处置现场偏差风险,确保模板体系、预埋件位置和结构尺寸满足施工要求。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
