中央政治局委员、广东省委书记黄坤明到中广核太平岭核电基地调研
7月13日,中共中央政治局委员、广东省委书记黄坤明一行到广东太平岭核电基地调研,中国广核集团有限公司党委书记、董事长杨长利陪同调研。黄坤明实地察看太平岭核电项目建设进展,听取后续规划、并网发电等情况,并重点了解当地探索推进核电直连算力设施供能的工作进展,强调要始终把安全摆在核电发展第一位,严格落实全生命周期安全管控措施,抓好工程质量,坚持规范运行,稳扎稳打推动一期稳发满发、二期尽早投产、三期及早落地,努力为大湾区输送更...
2026-07-16

太平岭核电厂第一组燃料组件顺利吊入乏燃料水池

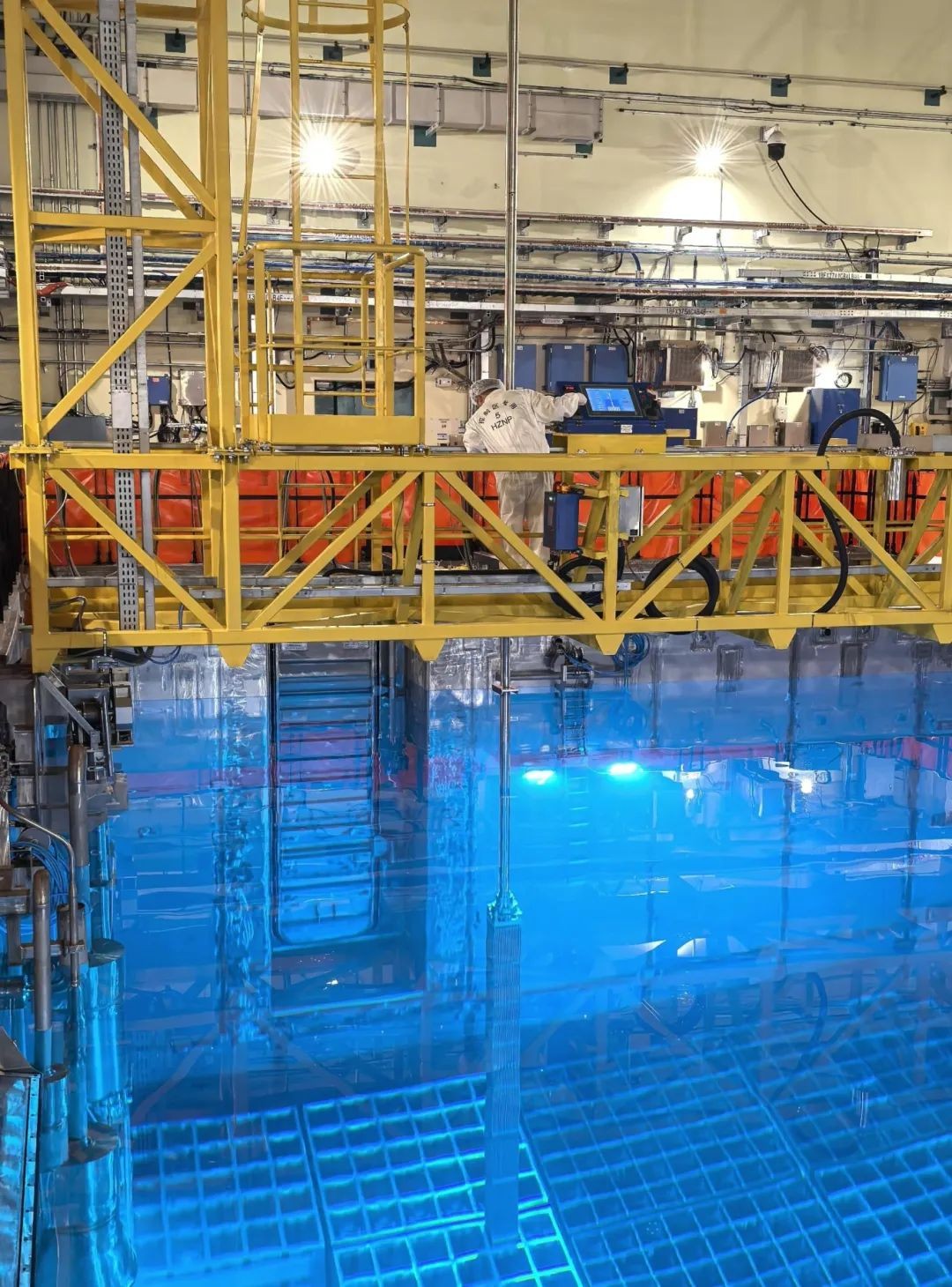

2024年11月20日15时08分,第一组核燃料组件顺利吊入1BFX乏燃料水池I38格架中,至此,太平岭核电厂1号机正式切换为带“核”机组,“华龙融合”即将在太平岭腾飞! 公司党委书记、董事长章国强现场见证了这一历史性时刻。
2024-11-27

太平岭核电站1号机组排水隧洞顺利充水

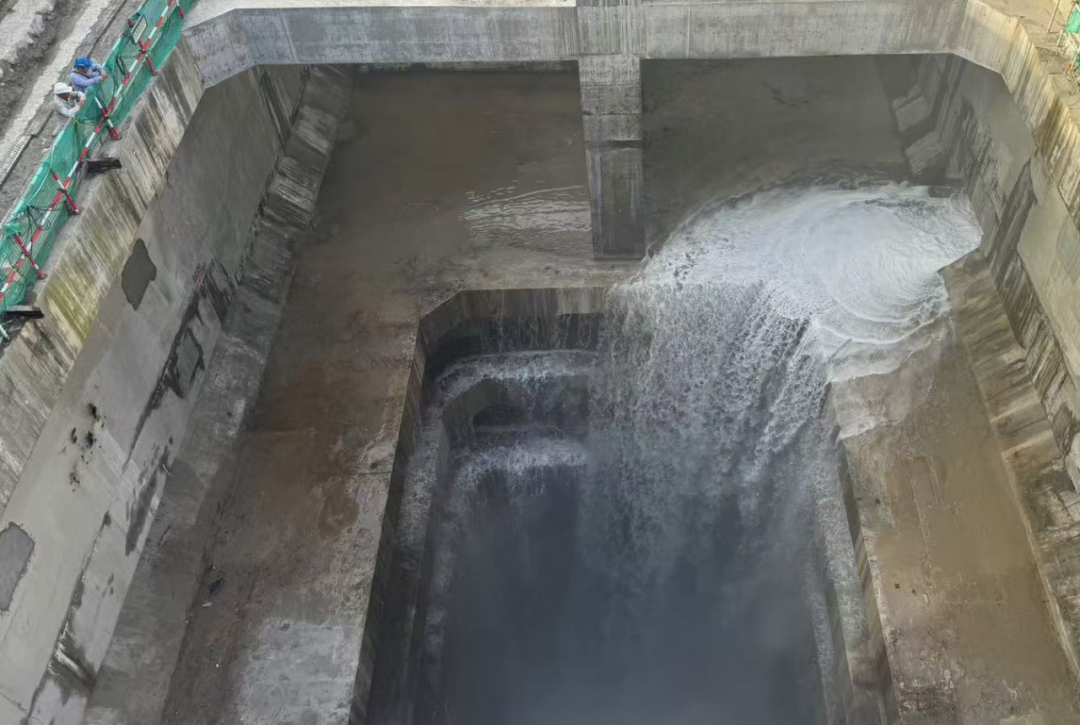

近日,太平岭核电1号机组排水隧洞顺利充水,打通了1号机组装料前最为关键的一个节点,为1号机组高质量投产商运创造了全面条件。
2024-11-23

太平岭核电首次使用的硼酸制备技术
2024年11月6日,太平岭核电1号机首次采用了富集硼来制备硼酸。硼酸在核电站中有着非常重要的作用,它可以通过吸收中子来控制发生核反应堆的速度,同时降低一回路材料腐蚀,确保压力边界完整性,确保核电站稳定安全的运行。
2024-11-15

太平岭1号机组数字化控制系统顺利完成装料前现场改造!
近日,在惠州核电、工程公司惠州项目部及广利核公司三方的共同努力下,太平岭1号机组非安全级DCS(数字化控制系统)装料前最后一次大规模现场改造主体工作顺利结束。本次非安全级DCS系统(DF5版)改造包括SH-N平台升级、工程软件下装以及750块板卡升级,是太平岭1号机装料准备主线工作之一。仪控部专人专责,主动担当,共同制定升级方案以及应急预案,开展预案演练确保升级一次成功。改造期间,仪控部协同培训部共安排30人深度参与,以我为主,负责执行部...
2024-11-15

太平岭核电核安全文化警示教育厅正式投用
11月5日下午,伴随热烈的掌声,太平岭核电基地核安全文化警示教育厅正式宣布投用,标志着基地在加强核安全文化建设、提升全员核安全意识方面又多了一个阵地。生态环境部华南核与辐射安全监督站代表李浩然,惠州核电党委书记、董事长章国强出席活动。展厅内,习近平总书记提出的理性·协调·并进中国核安全观刻印于此,引领着太平岭核电核安全文化不断前行;各个警示案例入眼入心,警醒着每一位惠核人要深入践行严慎细实的工作作风,统筹发展和安全,千...
2024-11-12

太平岭核电一期6台应急柴油发电机组全部引入

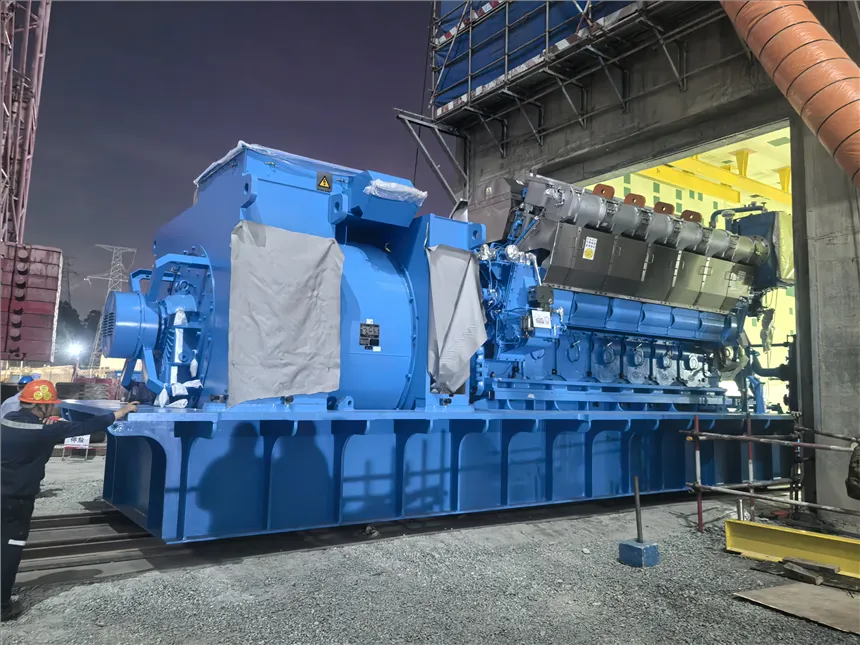

近日太平岭核电一期工程最后一台应急柴油发电机组已顺利引入2BDA厂房标志着太平岭核电一期工程6台应急柴油发电机组全部进入安装、调试阶段为太平岭核电项目的安全运行及投产奠定了坚实的基础太平岭核电核电一期工程共配备了六台应急柴油发电机组,作为核电站的主要应急电源,在确保核电站安全运行方面发挥着不可或缺的作用。根据独立性原则,这三台柴油发电机被分别安置于BDA/B/C厂房,以确保应急电源系统的可靠性与冗余性。在柴油发电机组...
2024-11-09

太平岭核电厂1号机组首炉首批核燃料顺利到厂
近期,在华南监督站的见证下,太平岭核电厂1号机组首炉首批核燃料组件顺利运抵现场,标志着太平岭核电厂正式进入有核时代,为1号机组的重大里程碑—装料奠定了坚实基础。为确保1号机组核燃料组件顺利到厂及高质量完成机组首次装料的战区目标,惠州核电成立了由生产服务部、技术支持部、安全防护部、核安全与执照部、工程项目部、及运营公司核燃料服务部等多单位/部门联合的首接首装攻坚项目组,群策群力、通力配合,积极推进燃料到厂相关基本条件...
2024-10-28

太平岭核电完成一期工程《并网协议》签订
近期,惠州核电与广东电网顺利完成《太平岭核电厂1、2号机组并网协议》(以下简称并网协议)签订。根据《电网公平开放监管办法》《中国南方电网有限责任公司新建电厂并网工作管理办法》规定,电厂并网运行前需分阶段与广东电网签署《并网协议》《购售电合同》和《并网调度协议》,其中《并网协议》是惠州核电与广东电网正式签订的首个协议,也是机组并网的必要条件之一,对惠州核电长期运营安全性和经济性有重要影响。为高质量开展《并网协议》...
2024-10-15

太平岭核电项目2号机组发电机转子顺利到货

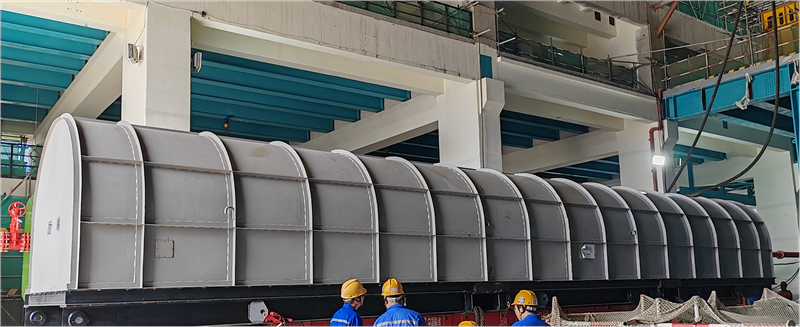

近日,太平岭核电项目2号发电机转子顺利运抵现场。
2024-10-10

太平岭核电2号机组实现泵站进水
近日,2号机组泵站CFI系统调试试验工前会召开,标志着2号机组泵站首次进水里程碑顺利实现。
2024-10-05

太平岭核电站1号机组安全壳打压试验正式开始
2024年9月30日15时58分,采用我国自主三代核电技术“华龙一号”的太平岭核电站1号机组安全壳打压试验负责人取得安全壳打压试验(CTT)试验票,标志着安全壳打压试验正式开始。
2024-10-04

太平岭核电厂1号机组启动前同行评审(PSUR)顺利结束
近日,太平岭核电厂1号机组WANO启动前同行评审(PSUR)活动离场会召开,WANO巴黎中心评估部主任François Paulhac、队长Gilles Blyweert,惠州核电党委副书记、总经理毕枫川,党委委员、副总经理舒亮、颜少华,各领域评估员参加了相关会议。
2024-09-24

太平岭核电2号机组主泵主体安装提前完工

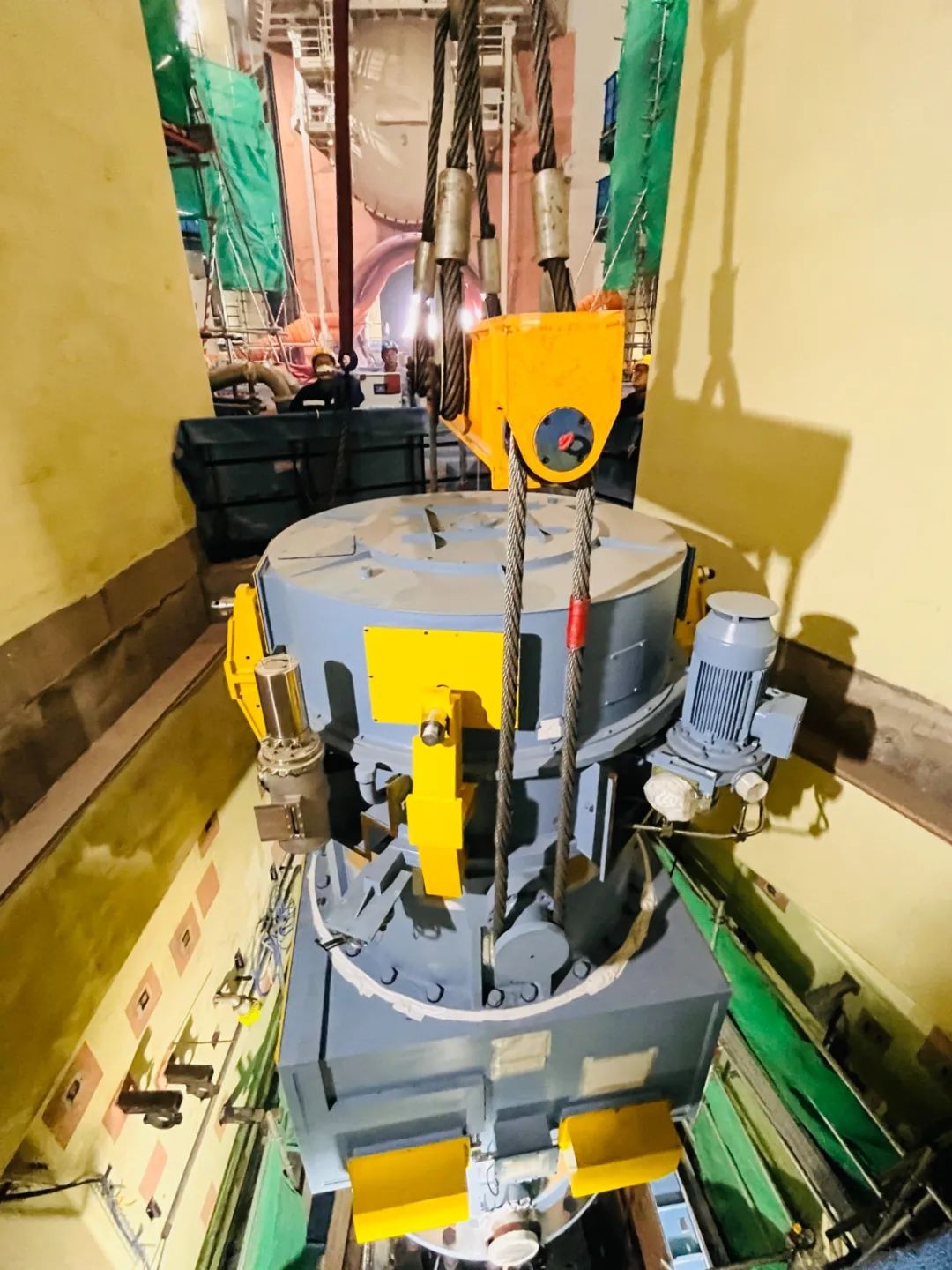

近日,太平岭核电2号机组3环主泵电机顺利安装就位,至此,2号机组3台主泵主体安装工作圆满收官。
2024-09-20

太平岭核电厂一期2号排水隧洞工程盾构工作顺利完工
近日,伴随着利刃掘进的缓缓钟声,中广核广东太平岭核电一期工程2号排水隧洞安全顺利到达K3+309里程,至此,太平岭核电项目一期隧洞工程盾构掘进任务已全线完成,标志着一期项目建设取得阶段性里程碑式胜利,为后续垂直顶升及内衬施工奠定了坚实基础。
2024-09-19

中广核太平岭核电站1号机组热试完成

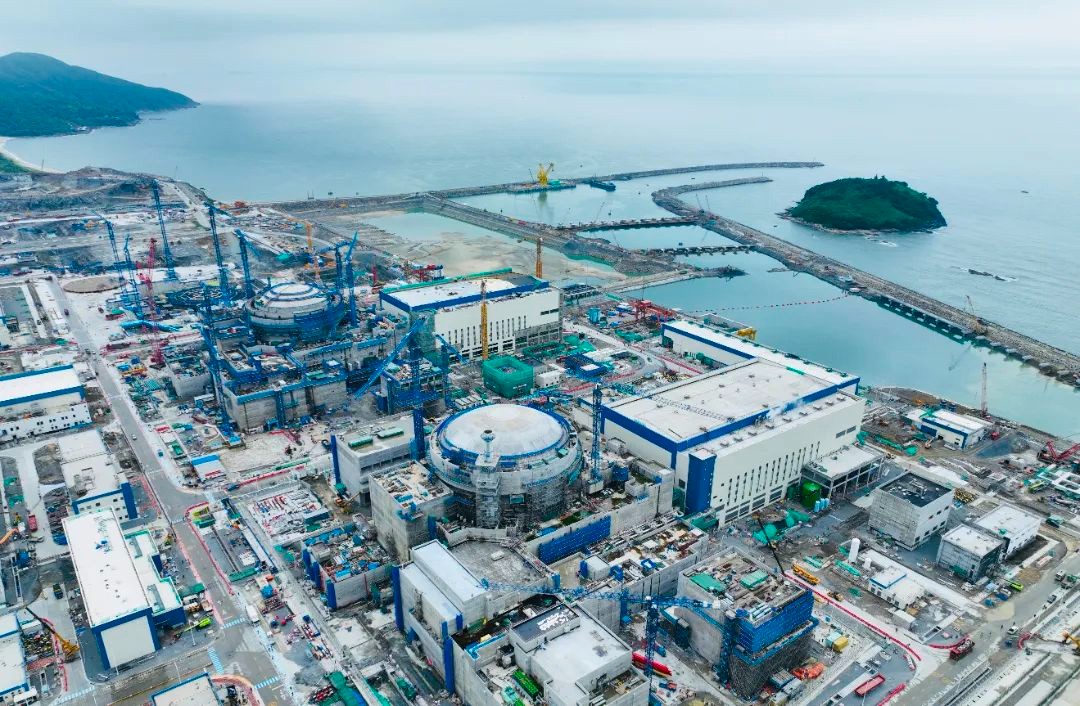

9月15日10时00分,中广核太平岭核电站1号机组完成一回路排水,标志着机组热态性能试验(简称“热试”)圆满结束,向着高质量投产目标再进一程,为后续装料、并网发电等工作奠定了坚实基础。
2024-09-16

太平岭核电1号机组BAS56、BAS57电源切换试验顺利完成
近日,太平岭核电1号机组TP-BAS-56(热试期间500kV电源丧失后降压变至辅变切换试验)与TP-BAS-57(热试期间500kV电源丧失后降压变至辅变切换试验)试验。
2024-09-09

太平岭核电厂1号机组启动前同行评审活动(PSUR)正式开始
按照新建核电机组装料前的相关要求,世界核电运营者协会(WANO)巴黎中心专家正式开始对太平岭核电厂1号机组启动前开展同行评审活动(PSUR)。
2024-09-08

太平岭核电1号机组顺利完成非核冲转试验
近日,广东太平岭核电1号机组执行非核蒸汽冲转试验,当日22时56分,汽机转速顺利达到目标值,且机组运行稳定,各项关键参数符合预期,广东太平岭1号机非核蒸汽冲转试验顺利完成。
2024-09-06

太平岭核电2号机组220kV辅助电源系统正式可用
近日,太平岭核电2号机220kV辅变圆满完成五次冲击试验,随后几天,24小时空载试运行结束,顺利完成辅变和CI中压配电盘带负荷试验、保护功能验证,220KV辅助电源系统试验结果全部合格。
2024-09-01

喜讯!惠州核电顺利取得1、2号机组核材料许可证
2024年8月28日,惠州核电收到国家国防科技工业局印发的核材料许可证批文,标志着惠州核电正式获得核材料入场券,为太平岭核电后续顺利实现装料目标奠定了坚实的基础。
2024-08-31

太平岭项目部:加强单项目三化赋能,加快形成新质生产力
2024年是太平岭项目部攻坚1号机组热试、装料和2号机组冷试的关键之年。
2024-08-27
阅读排行
- 1 中央政治局委员、广东省委书记黄坤明到中广核太平岭核电基地调研
- 2 还有哪些核电工程“十四五”有望开工?
- 3 粤港澳大湾区首个“华龙一号”核电项目——中广核广东太平岭核电2号机组首次并网发电
- 4 迈入投产运营全新阶段,太平岭核电厂1号机组举行正式投产暨PAC证书签字、数字化移交3.0签约活动
- 5 两会聚焦 | 中广核“华龙一号”批量化建设迎来多个关键节点
- 6 能源强国 | 中广核广东太平岭核电项目4号机组主体工程正式开工
- 7 中广核广东太平岭核电厂2号机组首次核燃料装载工作圆满完成
- 8 广东省披露核电新项目发展计划!
- 9 太平岭核电移交接产党员攻坚队完成关键节点任务
- 10 又一台华龙!太平岭核电3号机组开工建设
- 11 太平岭核电二期工程核岛安装首个预埋设备引入吊装顺利完成
- 12 广东太平岭核电1号机组成功并网发电
- 13 中广核惠州核电有限公司召开2026年工作会议
- 14 中广核首次,激光测通流间隙技术太平岭1号机组顺利投用
