苍南核电顺利完成1号机辅变首次检修专项工作
1月18日12时54分,三澳核电项目一期工程220千伏柳垄变与1号辅变恢复带电运行,标志着为期12天(2025年1月6日—1月18日)的1号辅变首次检修专项工作顺利完成!
2025-01-20

三澳核电项目平稳过渡进入热试攻坚阶段
截至2024年12月31日,三澳核电项目一期工程核岛安装Ⅰ标段(中核五公司三澳核电项目部负责)累计完成637.7万点,Ⅱ标段(中核二三三澳核电项目部负责)累计完成342.5万点,Ⅲ标段(中电建三澳核电项目部负责)累计完成137.9万点,1+9号机组核岛在FCD+48累计完成工程量达775.6万点,年度安装任务平稳落地。
2025-01-15

三澳核电项目2号机组主管道焊接完成

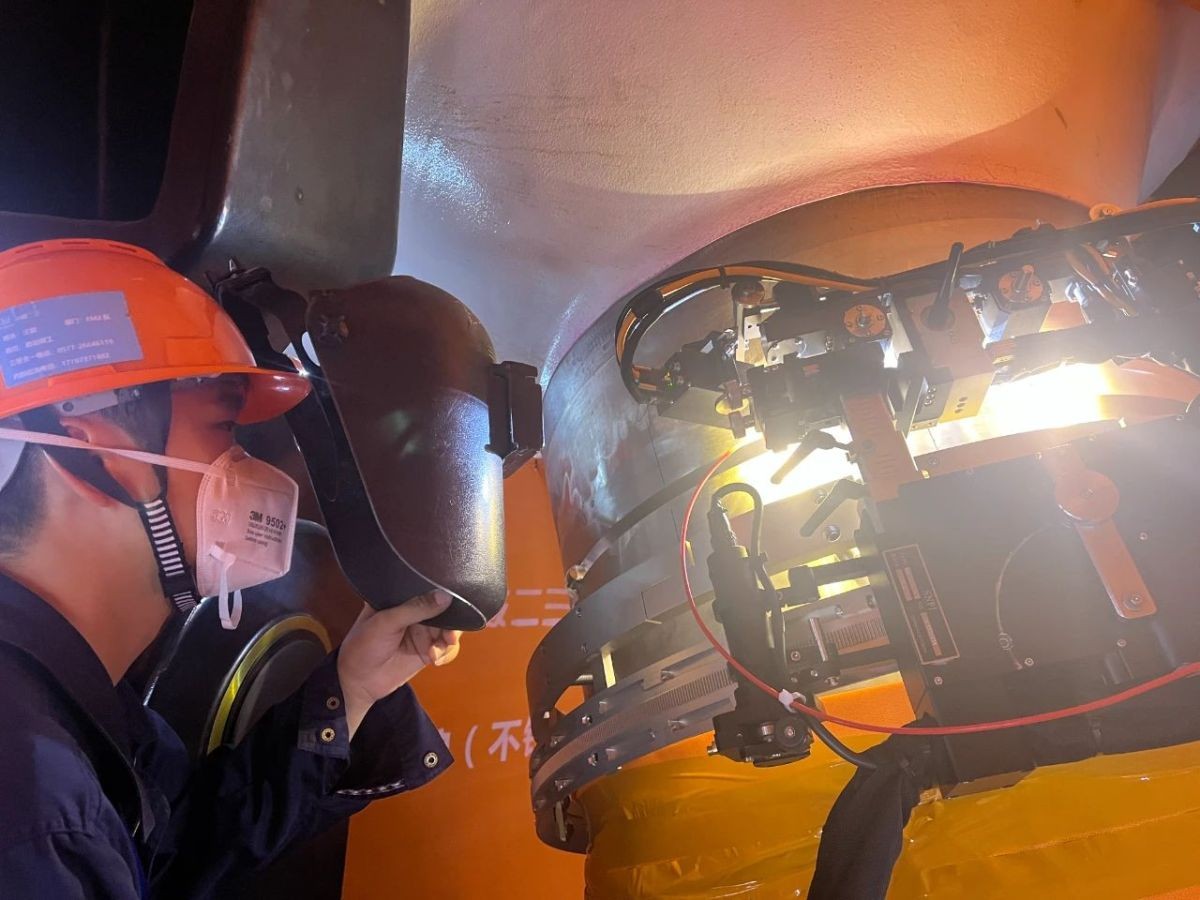

1月8日16点48分,随着三澳核电项目2号机组二环主管道过渡段最后一道自动焊弧光熄灭,标志着始于2024年9月6日,历时125天的三澳2号机主管道24道焊口全部焊接完成。
2025-01-10

澳核电项目2号机组完成多项工程节点
攻坚步履不停歇“节”报频传迎新年中核华兴三澳核电项目部咬定工期不放松 决战目标争先锋踔厉奋发 笃行不怠全力进行“迎新收官”以不减的激情奋战“华龙一号”建设
2025-01-03

三澳核电项目2号机组FCD+36个月实现核岛周边厂房全面封顶
12月30日,三澳核电项目2号机组BNX-Ⅱ区厂房主体结构封顶。
2025-01-03

三澳核电项目首台发电机穿转子成功
12月28日17时18分,随着转子汽励端落座,三澳核电项目首台发电机穿转子工作圆满完成,为后续发电机非核冲转工作打下了坚实的基础,同时也给CN101发电机大修穿转子提供了宝贵的经验。
2025-01-01

中广核苍南核电有限公司党委副书记、总经理杜延辉:攻坚大项目,我们有“核动力”
今年11月12日16时26分,三澳核电项目一号机组正式开工46个月后完成冷态性能试验,创下国内同类机组工期最优纪录。
2024-12-31

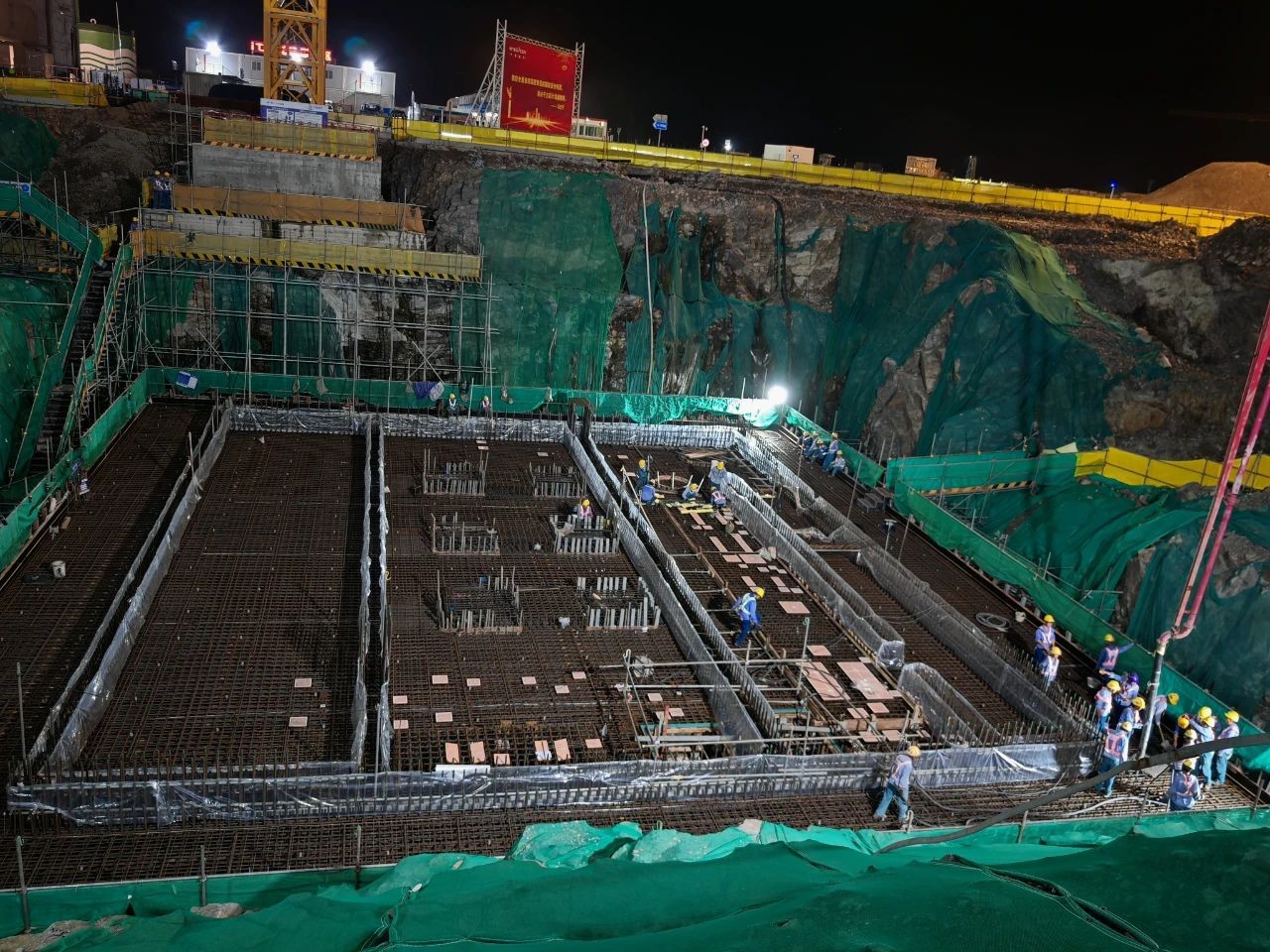

三澳核电项目备用应急柴油发电机子项主贮油罐到货
12月21日,由苏州海陆重工股份有限公司承制的中国广核集团“华龙一号”首个备用应急柴油发电机子项主贮油罐从苏州出发,经过2天的海上运输,于12月23日顺利抵达三澳核电基地海域.
2024-12-27

中核五公司中标浙江三澳核电厂4号机组核岛安装工程
12月23日,中核五公司与中广核工程有限公司签订浙江三澳核电厂4号机组核岛安装工程合同。
2024-12-25

三澳核电项目电动阀性能诊断工作完成
12月8日,三澳核电项目开展首次电动阀性能诊断工作,此次诊断工作对象为两台安全注入系统(RIS)电动阀门,为三澳核电项目后续众多电动阀诊断积累了宝贵经验,实现了集团“华龙一号”机组在工程期间电动阀性能诊断零的突破。
2024-12-11

三澳核电项目1号机组乏燃料水池燃料格架安装完成

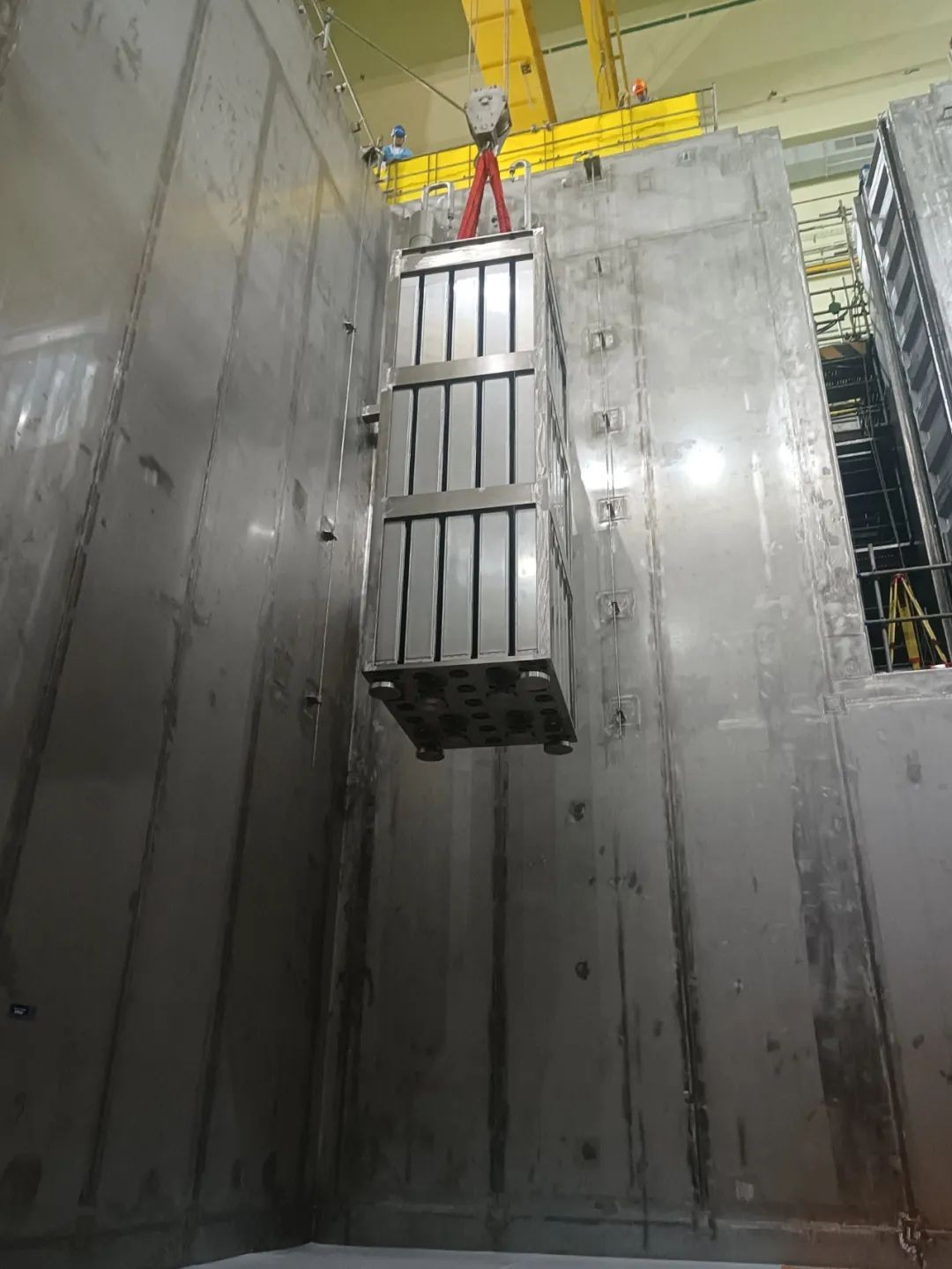

11月29日,三澳核电项目1号机组乏燃料水池燃料格架测量报告全部验收合格,标志1号机组燃料格架安装工作历时53天正式结束,为机组后续首炉核燃料接收创造了良好条件。
2024-12-03

三澳核电项目1号机组稳压器安全阀到货
11月28日,三澳核电项目1号机组稳压器安全阀(以下简称PSRV)顺利运至三澳核电项目现场,为热试准备工作的顺利推进提供了坚实基础。
2024-12-02

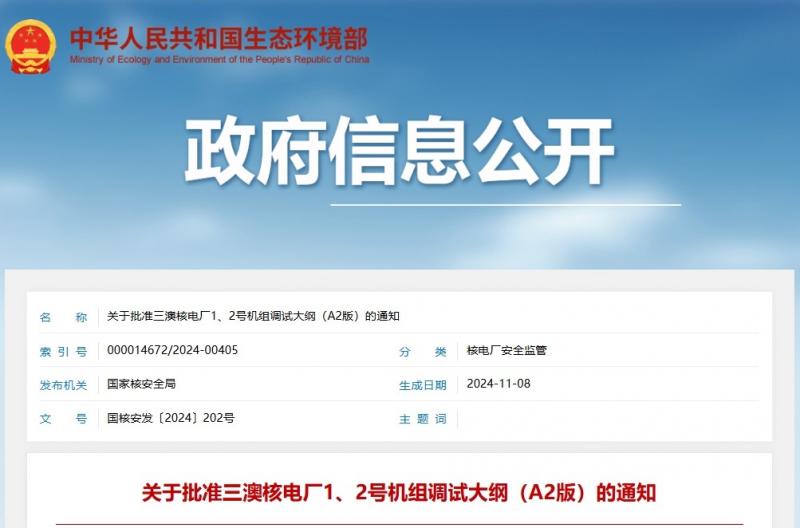

关于批准三澳核电厂1、2号机组调试大纲(A2版)的通知
你公司《关于提请审查〈三澳核电厂1、2号机组调试大纲(A版)〉的请示》(广核苍〔2024〕42号)、《关于提请批复〈三澳核电厂1、2号机组调试大纲〉的请示》(广核苍〔2024〕121号)和《关于提请批复〈三澳核电厂1、2号机组调试大纲(A2版)〉的请示》(广核苍〔2024〕145号)收悉。
2024-11-25

三澳核电站2号机组安全级DCS设备高质量交付,实现“双零”目标
11月18日,三澳核电站2号机组安全级DCS(数字化控制系统)设备在中广核数科下属广利核公司完成包装并顺利发往苍南核电现场,为三澳核电站现场DCS设备的安装与调试争取了宝贵时间。
2024-11-20

最强电压 | 500千伏! 这台“华龙一号”主电源系统正式可用
11月16日23时24分,三澳核电厂1号机组主、厂变完成五次冲击合闸试验,并顺利完成24小时试运行考核,三澳核电厂最高电压等级电源系统、1号机组500kV主电源正式可用,也意味着三澳核电厂1号机组主厂变倒送电工作的顺利完成,为机组热试、装料及工程各项调试工作提供重要外部电源保障。
2024-11-18

中广核浙江三澳核电项目1号机组冷试圆满成功
2024年11月13日16时18分,中广核浙江三澳核电项目1号机组冷态性能试验圆满完成,机组一回路压力边界完整、密封良好,标志着核电机组由安装阶段全面转入调试阶段。冷试即冷态性能试验,是核电站工程建设的重要里程碑节点之一。通过对一回路反应堆冷却剂系统和相关辅助系统的功能试验及高压边界的打压试验,验证核电厂一回路管道焊缝、设备及其相连系统的高压部分等压力边界的完整性和密封性。三澳核电项目位于浙江省温州市苍南县,作为长三角地...
2024-11-14

中核华兴公司承建的三澳核电1号机组外穹顶结构顺利封顶
11月11日,中核华兴承建的三澳核电1号机组外穹顶结构顺利封顶,标志着1号机组主体结构全线完工,为后续1号机组热态功能试验和安全壳密封性试验奠定坚实基础,华龙一号批量化建设迈出坚实步伐。本次混凝土浇筑为半球形穹顶结构封顶,完成后将进一步提升机组安全性和密封性。项目建设过程中,中核华兴强化整体协同、优化施工管理、坚持创新驱动,三澳核电项目部立足大党建工作思路,系统整合内部技术优势和先进核电建造经验,持续发挥小核心、大协作协...
2024-11-13

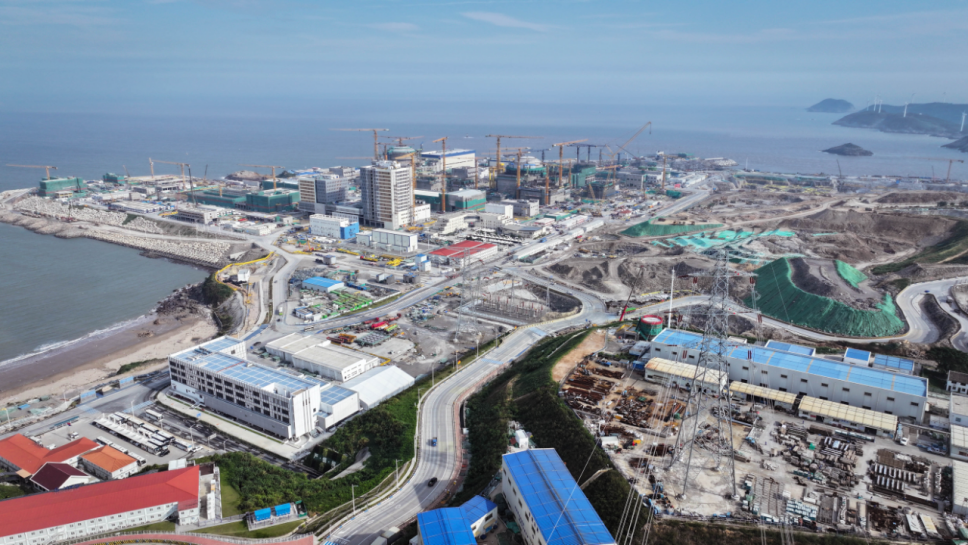

三澳核电项目500千伏送出线路和500千伏开关站正式投运
11月4日18:42,三澳核电项目500千伏澳南5P13线、澳雁5P14线和500千伏开关站完成24小时试运行,倒送电工作完成,标志着500千伏送出线路和500千伏开关站设备正式投运,为1号机组后续各项工程节点有序推进奠定了坚实基础。
2024-11-07

三澳核电项目1号机组汽轮机三缸扣缸完成

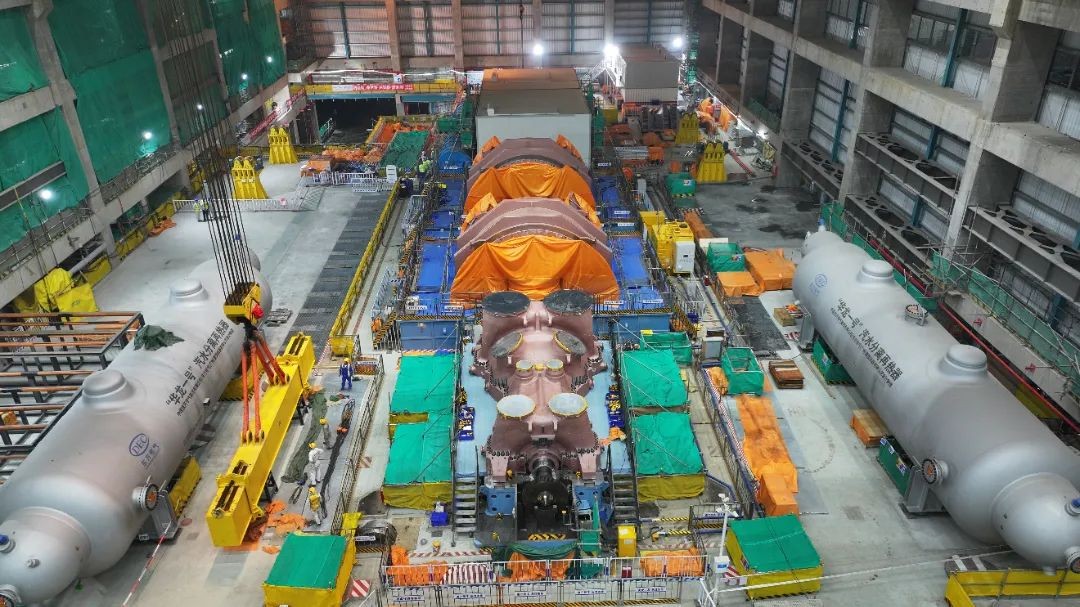

10月29日00时48分,在生产/工程联合大团队运作模式下,三澳核电项目1号机组汽轮机高中压缸正式扣缸完成。
2024-10-30

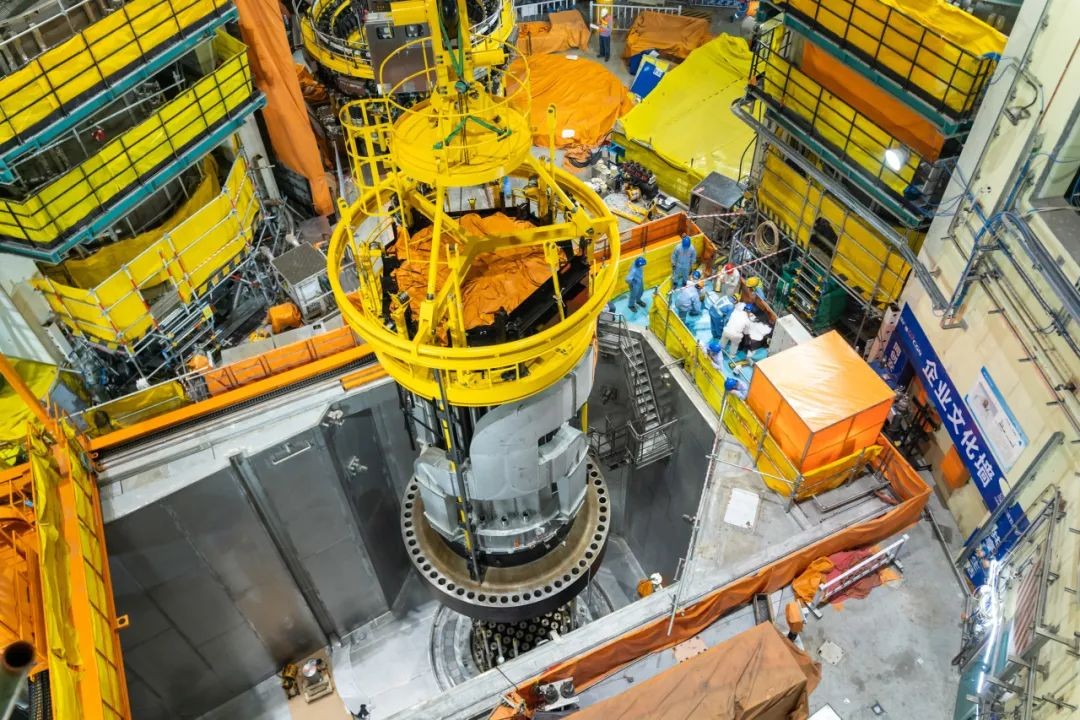

三澳核电1号机组反应堆压力容器顶盖顺利完成扣盖
10月25日下午16时48分,由中核五公司承建的三澳核电1号机组反应堆压力容器顶盖在苍南业主单位、中广核工程公司、核鹏监理单位共同见证下完成了主螺栓整体拉伸工作,标志着冷试扣盖顺利完成,为后续1号机组冷试创造了有利条件。
2024-10-27

三澳核电500千伏联网工程即将贯通
位于浙江温州的三澳核电站是我国首个民营资本参股投资的核电项目,也是浙江省首个采用我国自主知识产权华龙一号三代核电技术的核电项目。目前,该项目的电力送出通道——三澳核电500千伏送出工程施工已经进入最后冲刺阶段,预计今日将实现全线贯通。
2024-10-21
阅读排行
- 1 两会聚焦 | 算电协同 中广核绿电合作规模超30亿千瓦时
- 2 两会聚焦 | 中广核“华龙一号”批量化建设迎来多个关键节点
- 3 三澳核电3号机组钢衬里首个模块吊装就位
- 4 台风“白海豚”登陆,中广核在浙、在闽项目安全
- 5 中广核工程各在建核电项目进展
- 6 中广核苍南核电有限公司2022年度社会招聘开始啦~
- 7 央视《经济半小时》聚焦报道!“和睦系统”为“华龙一号”装上“数智大脑”
- 8 长三角地区首台“华龙一号”核电机组——中广核浙江三澳核电项目1号机组正式具备商业运行条件
- 9 2026年浙江省政府工作报告中的核能重点
- 10 中国核能神州行走进三澳 共筑产业链核安全防线
- 11 中广核浙江三澳核电项目1号机组完成穹顶吊装
- 12 中广核浙江三澳核电项目3号机组主体工程开工
- 13 三澳核电在建阶段全域5G专网正式投运
- 14 13365台冷态功能试验相关设备全部到货
