7月8日,中核二三党委书记、董事长范凯一行拜访了中广核苍南核电有限公司党委副书记、总经理杜延辉,中广核工程有限公司苍南项目部党委书记、总经理刘金伟,就三澳核电项目核岛安装工程及重大节点目标资源保障进行深入交流。会上,中核二三系统阐述了在核电全产业链领域的卓越综合服务能力、跨区域多项目协同管控优势及集约化资源保障体系,重点汇报了三澳核电2号机组工程进展及二期工程高标准建设规划等工作。杜延辉对中核二三在三澳核电项...
2025-07-10

三澳核电项目部冷试DCS系统电缆端接攻坚任务圆满完成
6月21日,中核二三三澳核电项目部冷试DCS系统电缆端接攻坚任务顺利收官,为2号机组冷试关键节点推进筑牢了坚实基础,标志着工程建设取得了关键阶段性成果。冷试DCS系统电缆端接工作任务艰巨复杂,涉及346台设备、光纤通信等6种电缆、11274个电缆端头,数量庞大、型号繁多,整个作业过程需严格遵循复杂的技术规范,特别是光纤研磨、特殊连接器制作等关键工艺,对端接人员的技术精度和专业素养要求极高,任何细微偏差都可能影响系统整体稳定运行,进而制...
2025-06-25

三澳核电项目2号机组220kV辅助电源工程正式投运
2025年6月16日1时29分,在苍南核电、中广核工程苍南项目部、核鹏监理、天津电建三澳核电项目部、中建二局三澳核电项目部等单位的联合攻坚推进下,三澳核电项目2号机组220kV辅助电源设备圆满完成送电并通过24小时试运行考核,标志着三澳核电项目2号机组220kV辅助电源工程正式投运。三澳核电项目2号机组220kV辅助电源工程涉及0BTD开关站、2BDH 220kV电缆沟、2BJX辅助变压器平台、2BLX常规岛电气厂房等构筑物,包含220kV辅助变压器、220kV高压...
2025-06-18

三澳核电1号机组完成热态性能试验
今天(10日)上午,长三角首个华龙一号项目浙江三澳核电1号机组完成热态性能试验,为后续反应堆装料、并网发电投入商业运行等节点奠定了基础。热态性能试验俗称热试,目的是在核燃料装填前、在尽可能模拟核电站实际运行工况条件的情况下,全面验证核岛、常规岛设备和系统在热态运行时的可靠性、相关参数是否满足设计要求,相当于核电站正式发电前的一次大考。三澳核电项目位于浙江省温州市苍南县,是长三角地区首个华龙一号核电项目,规划建设6台华...
2025-06-10

中广核三澳核电站1号机组RPN功率量程探测器发货
近日,中广核研究院设计制造的三澳核电站1号机组堆外核仪表(RPN)功率量程探测器正式发货。这是继太平岭核电站1号机组实现首次批量交付后,该关键设备的又一次批量交付,标志着研究院核设施专用仪控系统(3R)产品的供货能力已进入加速发展阶段。RPN系统是用分布于反应堆压力容器外的一系列中子探测器来测量反应堆功率、功率变化率以及功率的径向和轴向分布等,为反应堆监视、限制、控制和保护提供必须的运行参数和堆芯状态信息,是反应堆最为重...
2025-06-10

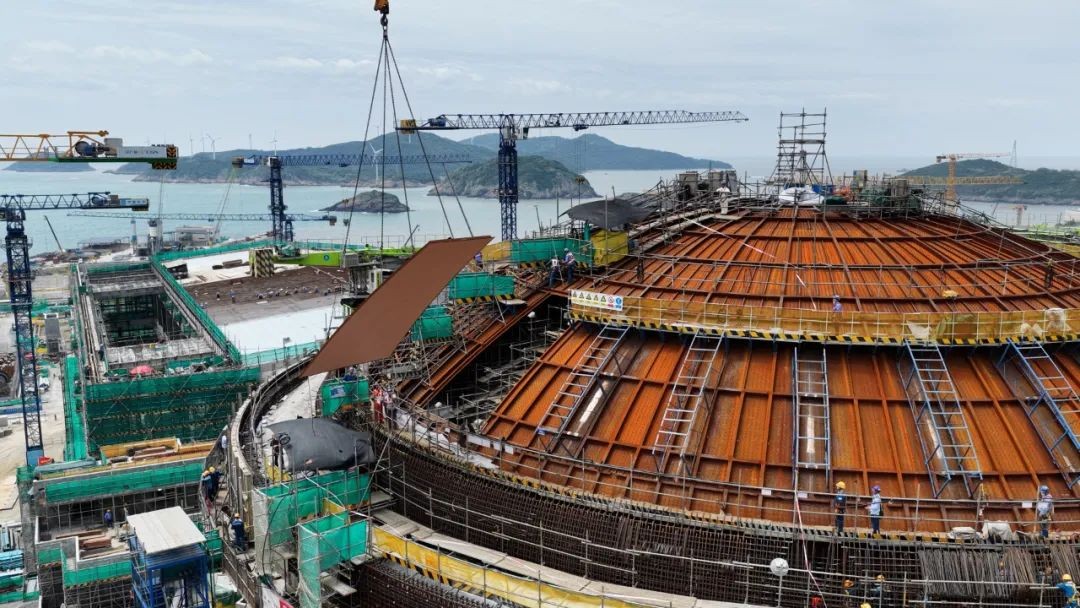

三澳核电项目2号机组外穹顶钢模板合拢
2025年5月27日10时33分,随着最后一块钢模板分块嵌入外穹顶,中核华兴承建的三澳核电项目2号机组外穹顶钢模板圆满合拢,为2号机组穹顶全面封顶奠定了坚实的基础。项目建设过程中,中核华兴三澳核电项目部坚持高标准、严要求,时刻紧盯目标,重点工作专人跟踪、难点工作专项推动,确保进度全面可控;创新施工工艺,首次使用了原位安装逆拼法施工,将外穹顶钢模板直接在原位进行自上而下、自下而上同步分层安装,有效规避了施工碰撞,克服了传统穹顶施工占用...
2025-05-30

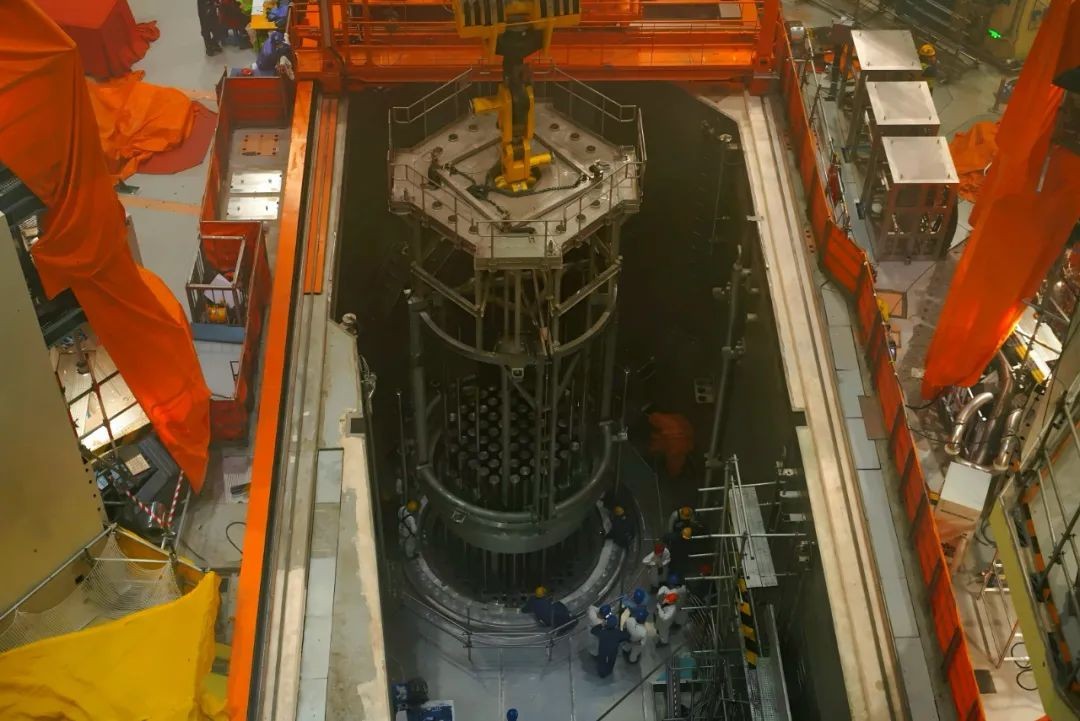

三澳核电1号机组反应堆压力容器热试扣盖顺利完成
4月12日,三澳核电1号机组热试前反应堆压力容器顶盖完成了主螺栓整体拉伸工作,标志着热试扣盖顺利完成,为1号机组热试奠定了坚实基础。反应堆压力容器顶盖作为反应堆压力容器的组成部件,是核岛堆芯放射性安全防护的第二道重要屏障。从下部堆内构件入堆至主螺栓整体拉伸完成,中核五公司三澳核电项目部统筹部署,制定了热试扣盖专项行动项跟踪清单,紧盯具备热试条件目标,实时跟踪反馈热试准备情况,积极推动热试相关问题处理。在苍南核电业主、核...
2025-04-16

三澳核电项目1号机组反应堆压力容器热试关盖工作完成
4月12日,三澳核电项目1号机组反应堆压力容器热试关盖工作圆满完成,为即将开始的1号机组热试奠定了坚实基础。反应堆压力容器热试关盖工作包括准备阶段和实施阶段。准备阶段,苍南核电自主开展主螺孔清洁检查,配合完成主螺孔堵塞解体检查、堆内构件及吊具清洁检查、压力容器顶盖及吊具清洁检查等工作。实施阶段,苍南核电联合中广核工程、中广核运营、中核五公司等单位集中精干力量组建关盖团队,克服现场物资运输通道堵塞、设备防异物压力大...
2025-04-15

三澳核电1号机组二次侧水压试验圆满完成
2月16日19时,随着现场热烈的欢呼声,历经31小时的不懈奋战,三澳核电1号机组VVP 2环路水压试验圆满收官。
2025-02-18

三澳核电项目2号机组常规岛汽轮发电机厂房框架结构整体封顶完成
近日,三澳核电项目2号机组常规岛汽轮发电机厂房框架结构整体封顶完成,标志着2号常规岛施工主线将由混凝土框架施工转入钢结构安装阶段,为后续常规岛主厂房的汽轮机、发电机等设备引入创造了先决条件。
2025-01-22

苍南核电召开大修工作研讨会
近日,苍南核电大修工作研讨会在三澳核电基地召开,以全面落实华龙首堆首修经验反馈,识别苍南核电大修准备工作的优势与不足,扎实推进苍南核电大修准备和创优工作。
2025-01-21

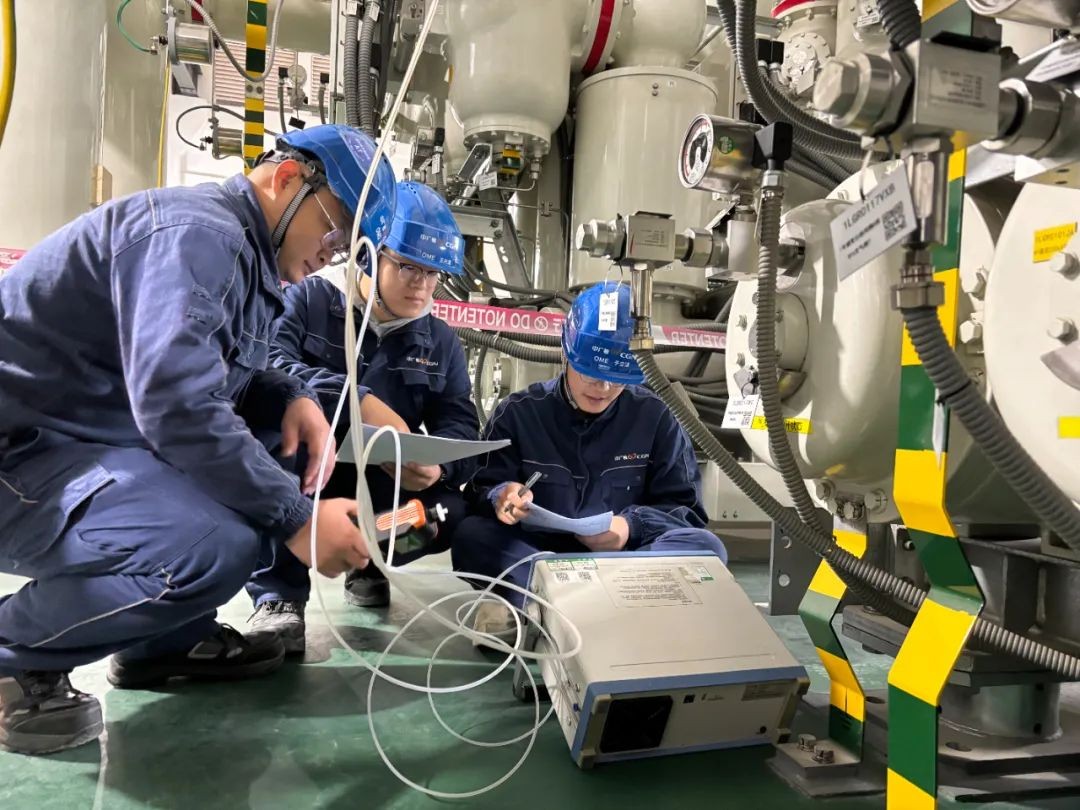

苍南核电顺利完成1号机辅变首次检修专项工作
1月18日12时54分,三澳核电项目一期工程220千伏柳垄变与1号辅变恢复带电运行,标志着为期12天(2025年1月6日—1月18日)的1号辅变首次检修专项工作顺利完成!
2025-01-20

三澳核电项目平稳过渡进入热试攻坚阶段
截至2024年12月31日,三澳核电项目一期工程核岛安装Ⅰ标段(中核五公司三澳核电项目部负责)累计完成637.7万点,Ⅱ标段(中核二三三澳核电项目部负责)累计完成342.5万点,Ⅲ标段(中电建三澳核电项目部负责)累计完成137.9万点,1+9号机组核岛在FCD+48累计完成工程量达775.6万点,年度安装任务平稳落地。
2025-01-15

三澳核电项目2号机组主管道焊接完成
1月8日16点48分,随着三澳核电项目2号机组二环主管道过渡段最后一道自动焊弧光熄灭,标志着始于2024年9月6日,历时125天的三澳2号机主管道24道焊口全部焊接完成。
2025-01-10

澳核电项目2号机组完成多项工程节点
攻坚步履不停歇“节”报频传迎新年中核华兴三澳核电项目部咬定工期不放松 决战目标争先锋踔厉奋发 笃行不怠全力进行“迎新收官”以不减的激情奋战“华龙一号”建设
2025-01-03

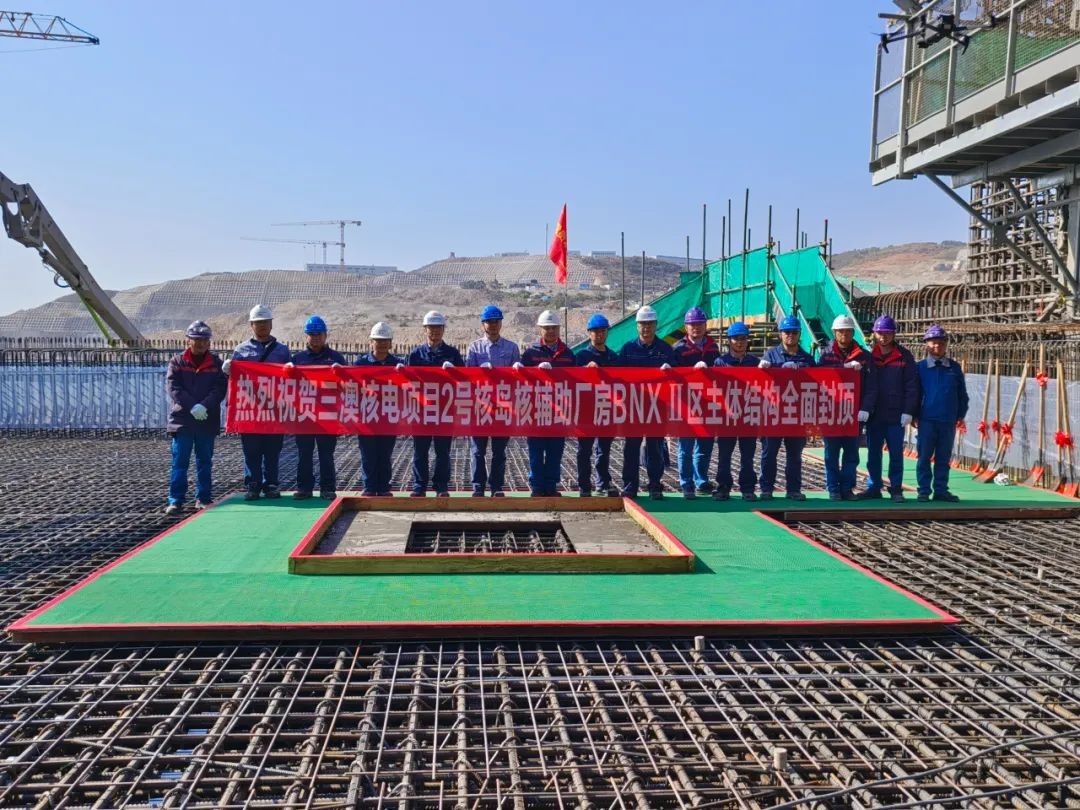

三澳核电项目2号机组FCD+36个月实现核岛周边厂房全面封顶
12月30日,三澳核电项目2号机组BNX-Ⅱ区厂房主体结构封顶。
2025-01-03

三澳核电项目首台发电机穿转子成功
12月28日17时18分,随着转子汽励端落座,三澳核电项目首台发电机穿转子工作圆满完成,为后续发电机非核冲转工作打下了坚实的基础,同时也给CN101发电机大修穿转子提供了宝贵的经验。
2025-01-01

中广核苍南核电有限公司党委副书记、总经理杜延辉:攻坚大项目,我们有“核动力”
今年11月12日16时26分,三澳核电项目一号机组正式开工46个月后完成冷态性能试验,创下国内同类机组工期最优纪录。
2024-12-31

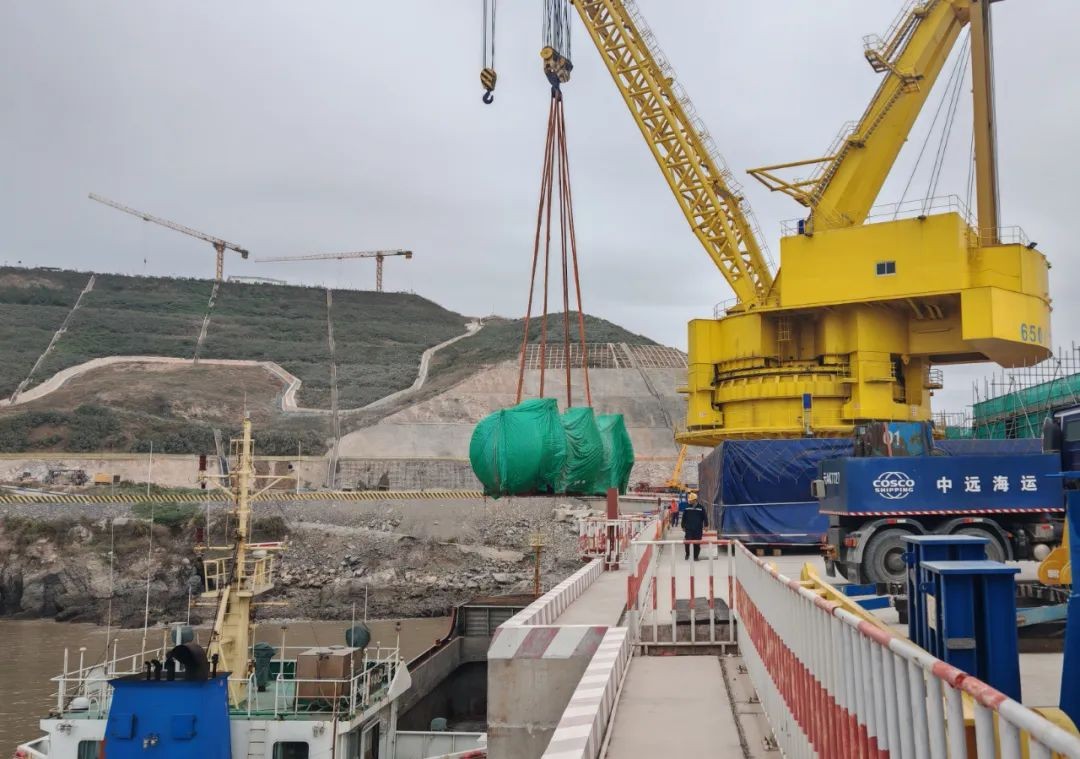

三澳核电项目备用应急柴油发电机子项主贮油罐到货
12月21日,由苏州海陆重工股份有限公司承制的中国广核集团“华龙一号”首个备用应急柴油发电机子项主贮油罐从苏州出发,经过2天的海上运输,于12月23日顺利抵达三澳核电基地海域.
2024-12-27

中核五公司中标浙江三澳核电厂4号机组核岛安装工程
12月23日,中核五公司与中广核工程有限公司签订浙江三澳核电厂4号机组核岛安装工程合同。
2024-12-25

三澳核电项目电动阀性能诊断工作完成
12月8日,三澳核电项目开展首次电动阀性能诊断工作,此次诊断工作对象为两台安全注入系统(RIS)电动阀门,为三澳核电项目后续众多电动阀诊断积累了宝贵经验,实现了集团“华龙一号”机组在工程期间电动阀性能诊断零的突破。
2024-12-11
阅读排行
- 1 两会聚焦 | 算电协同 中广核绿电合作规模超30亿千瓦时
- 2 中核机械工程助力三澳核电两台废树脂贮槽圆满完成吊装
- 3 两会聚焦 | 中广核“华龙一号”批量化建设迎来多个关键节点
- 4 苍南三澳核电工程传来最新进展:目前工程开工建设的各项工作已经准备就绪
- 5 能源强国 | 央视《经济半小时》走进中广核三澳核电,探索未来能源的模样
- 6 三澳核电项目2号机组冷试圆满成功
- 7 央视《经济半小时》聚焦报道!“和睦系统”为“华龙一号”装上“数智大脑”
- 8 长三角地区首台“华龙一号”核电机组——中广核浙江三澳核电项目1号机组正式具备商业运行条件
- 9 浙江苍南核电产生新进展 采用广核版华龙一号
- 10 “华龙一号”担纲中广核三澳核电站
- 11 中国核能神州行走进三澳 共筑产业链核安全防线
- 12 华东监督站开展三澳核电厂土建施工专项检查
- 13 新闻发布︱能源安全保障有力有效,能源系统韧性充分彰显
- 14 破局立新 向绿而行 中核华兴五年攻坚 助力长三角首台“华龙一号”投产发电
