田湾核电3号机组首次换料大修圆满完成

田湾核电3号机组首次换料大修圆满完成

2019年4月7日11:42,田湾核电站3号机组首次换料大修(以下简称T301大修)完成所有检修及试验项目,机组成功并网。

2019-04-08

李干杰:全力推动核电事业健康安全稳定发展

李干杰:全力推动核电事业健康安全稳定发展

3月27日,生态环境部部长李干杰一行赴田湾核电站检查指导工作

2019-04-04

俄罗斯原子能公布了田湾和徐大堡项目的时间表

俄罗斯原子能公布了田湾和徐大堡项目的时间表

第一块混凝土将于2021年5月在田湾7号浇筑; 5个月后在徐大堡3浇筑;另外5个月后在田湾8号浇筑;另外5个月后在徐大堡-4浇筑,也就是说,田湾的7号和8号机组之间存在10个月的差距,而田湾的第7机组与徐大堡的第3机组之间存在5个月的差距

2019-04-04

田湾6号主管道开始焊接

田湾6号主管道开始焊接

2019年3月25日16点08分,田湾核电项目6号机组主管道通过了环境保护部华北核与辐射安全监督站最终检查,正式开始焊接,提前一级里程碑节点35天,标志着6号机组核岛厂房主系统安装工作已全面进入安装高峰期,并为后续核回路冲洗奠定了基础。

2019-03-27

中核集团田湾核电6号机组压力容器成功吊装

中核集团田湾核电6号机组压力容器成功吊装

中核集团田湾核电6号机组反应堆压力容器顺利吊装就位,标志着该机组全面进入了设备安装阶段,为后续主管道焊接、堆内构件安装等工作的展开奠定了坚实基础。

2019-03-18

中俄签17亿美元核电项目,一大波核电建设要来了

中俄签17亿美元核电项目,一大波核电建设要来了

中国再次引进俄罗斯技术,与俄罗斯原子能建设出口股份有限公司(下称“ASE ”)签订《田湾核电站7、8号机组总合同》,合同金额为17 02亿美元。

2019-02-19

中核武汉田湾5、6号机组全范围模拟机提前出厂验收

中核武汉田湾5、6号机组全范围模拟机提前出厂验收

中核武汉核电运行技术股份有限公司讯:继提前115天交付华龙一号全范围模拟机后,其承担的全范围模拟机项目暨田湾核电5、6号机组全范围模拟机通过专家现场测评,提前124天完成第一阶段出厂验收。这意味着该公司研制的田湾核

2018-12-03

中国核电首家“国家级博士后科研工作站”落户田湾

中国核电首家“国家级博士后科研工作站”落户田湾

近日,从国家人力资源社会保障部、全国博士后管委会传来喜讯,中国核电旗下江苏核电获批设立国家级博士后科研工作站,成为中国核电首家获批博士后科研工作站的企业,这是中国核电在科技创新发展道路的又一硕果。博士后科研工

2018-11-21

田湾核电站四期工程将于2021年动工

田湾核电站四期工程将于2021年动工

俄罗斯卫星通讯社莫斯科11月12日电 俄罗斯国有原子能集团公司旗下子公司副总裁萨乌什金表示,俄罗斯参与建设的田湾核电站四期工程将于2021年动工。萨乌什金在接受《俄原子能国家报》采访时说:我们与中国伙伴为田湾核电

2018-11-15

田湾核电5号机组下部堆内构件吊装就位

田湾核电5号机组下部堆内构件吊装就位

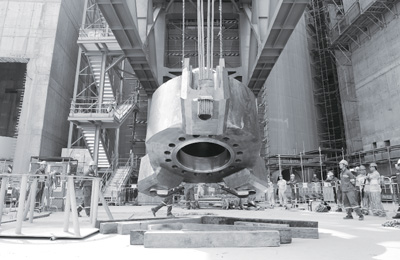

11月7日,由中国核工业二三建设有限公司承建的田湾核电5号机组下部堆内构件顺利就位于存放架上,堆芯设备主线安装工作全面开启。此次吊装的下部堆内构件高约8 2米、直径3 9米、重约82吨,主要为燃料组件及其相关组件提供可

2018-11-09

田湾核电5号机组主管道冷、热段焊接工作提前完成

田湾核电5号机组主管道冷、热段焊接工作提前完成

近日,随着田湾核电5号机组主管道3环热段3C4焊口自动焊弧光熄灭,标志着5号机组反应堆冷却剂系统主管道三个环路的冷、热段焊口全部焊接完成,为主管道过渡段、波动管的焊接,堆腔安装、主泵间结构和蒸发器间管道焊接等施工活

2018-11-05

田湾核电5号机组稳压器制造完工发运

田湾核电5号机组稳压器制造完工发运

10月31日,承载中核田湾5号核电机组稳压器的货车缓缓驶出东方 锅炉重容车间,标志着东方 锅炉完成了该稳压器生产制造任务!东方 锅炉十三五发展战略明确将核电作为八大主要产业板块之一。为了打造核电新优势,共铸核电新未

2018-11-01

田湾核电6号机组安全壳预应力工程正式开工

田湾核电6号机组安全壳预应力工程正式开工

近日,田湾核电6号机组安全壳预应力穿束正式开始,标志着6号机组安全壳预应力施工正式启动。预应力系统是核岛安全壳的重要保障措施,提前对内安全壳施加应力,可从而提高内安全壳混凝土的抗拉性能。田湾核电6号机组预应力施

2018-10-31

田湾4号机组汽轮机核蒸汽冲转一次成功!

田湾4号机组汽轮机核蒸汽冲转一次成功!

2018年10月5日16时48分,田湾核电工程4号汽轮发电机组转速稳定在额定转速1500转 分,汽轮发电机缸体上下温度差、轴承振动、轴瓦振动、轴瓦温度等关键技术指标均满足验收标准,标志着田湾核电工程4号汽轮发电机组首次核蒸汽

2018-10-08

田湾核电4号机组首次临界!

田湾核电4号机组首次临界!

2018年9月30日14时27分,国庆前夕,中国核电投资控股的田湾核电站4号机组堆芯实现首次临界,标志着该机组进入带核功率运行状态,向祖国母亲69岁生日献礼。

2018-10-08
