搜索结果

关键词:田湾核电

江苏物价局发布关于江苏田湾核电站3号机组上网电价的通知

江苏物价局发布关于江苏田湾核电站3号机组上网电价的通知

近日,江苏物价局发布关于江苏田湾核电站3号机组上网电价的通知,明确3号机组临时含税上网电价为0 401元 千瓦时。原文如下:江苏省物价局关于江苏田湾核电站3号机组上网电价的通知江苏核电有限公司:你公司《关于田湾核电站3

2018-06-15

田湾核电6号机组常规岛汽机运转层混凝土浇筑完成

田湾核电6号机组常规岛汽机运转层混凝土浇筑完成

5月29日,田湾核电6号机组常规岛汽机运转层混凝土顺利浇筑完成,实现6号机组常规岛工程建设又一重要节点,为后续汽轮机、发电机等重要厂用设备安装工作的开展奠定了坚实的基础。。6号机组常规岛汽机运转层长度68米,宽度17 8

2018-06-01

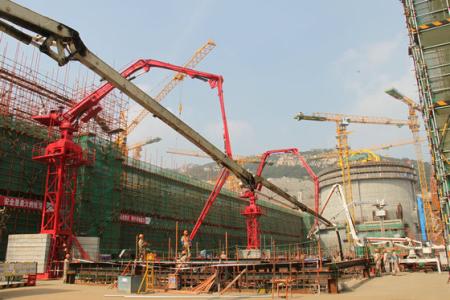

田湾核电6号机组常规岛汽机运转层混凝土浇筑完成

田湾核电6号机组常规岛汽机运转层混凝土浇筑完成

5月29日,田湾核电6号机组常规岛汽机运转层混凝土顺利浇筑完成,实现6号机组常规岛工程建设又一重要节点,为后续汽轮机、发电机等重要厂用设备安装工作的开展奠定了坚实的基础。。6号机组常规岛汽机运转层长度68米,宽度17 8

2018-05-31

李干杰赴田湾核电:安全发展核电事业 助力打好污染防治攻坚战

李干杰赴田湾核电:安全发展核电事业 助力打好污染防治攻坚战

5月11日,生态环境部部长、党组书记李干杰赴田湾核电站检查指导工作。他指出,核电作为非化石能源的主要组成部分,对调整优化能源结构、打好污染防治攻坚战具有十分重要的意义。核电建设者应充满信心,怀揣责任感、使命感和

2018-05-15

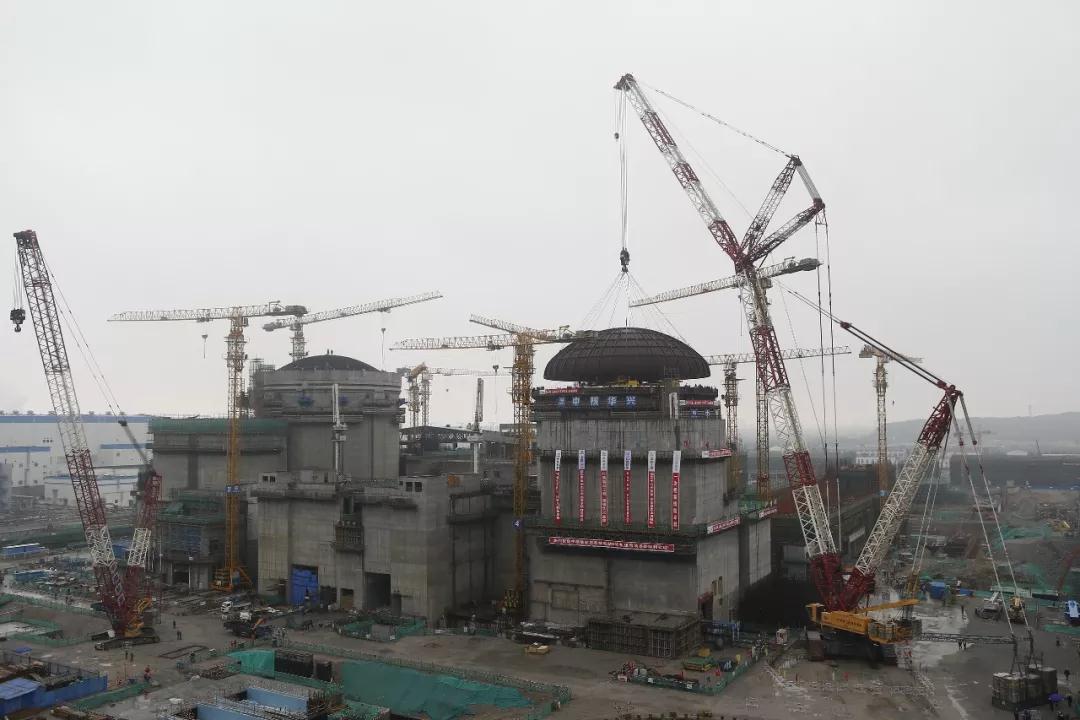

田湾核电6号机组完成穹顶吊装

田湾核电6号机组完成穹顶吊装

2018年5月5日下午3点49分,田湾核电6号机组安全壳穹顶与筒体上口精准就位,穹顶吊装圆满完成,提前计划26天,标志着土建阶段主要任务圆满完成。田湾6号机组于2016年9月7日开工建设,历时20个月完成穹顶吊装里程碑节点,是我国十

2018-05-07

田湾核电2号机组第10次大修结束

田湾核电2号机组第10次大修结束

4月7日,田湾核电2号机组第10次换料大修(以下简称T210大修)所有检修及试验项目全部完成,顺利并网,标志着2号机组第10次换料大修顺利结束。田湾核电2号机组大修期间,创新依托大数据应用,持续开展大修项目优化,从源头上形成大

2018-04-09

田湾核电2号机组刷新VVER大修纪录

田湾核电2号机组刷新VVER大修纪录

4月6日,田湾核电站2号机组第10次换料大修(以下简称T210大修)所有检修及试验项目全部完成,具备并网条件,T210大修结束,工期25 16天,再次刷新VVER-1000机组年度大修工期的世界纪录, 为实现年度经营目标打下了坚实的基础,也为

2018-04-08

田湾核电6号机组穹顶管道全部焊口一次探伤合格率100%

田湾核电6号机组穹顶管道全部焊口一次探伤合格率100%

4月1日,由中核二三承建的田湾核电6号机组穹顶管道安装最后2道焊口探伤显示合格。至此,6号机组穹顶所有管道焊口探伤检测一次合格率锁定在100%!田湾核电6号机组穹顶管道安装包括安全壳喷淋系统和安全壳内空气监测系统,共

2018-04-03

田湾核电4号机组开始热试

田湾核电4号机组开始热试

3月27日,田湾4号机组正式开始热态性能试验,为机组年内实现首次装料和投入商运等里程碑节点目标奠定了坚实的基础。热态性能试验,简称热试,是在反应堆堆芯装载模拟燃料组件的情况下,通过反应堆冷却剂泵运转及稳压器电加热器

2018-03-29

田湾核电站5号机组装卸料机电控系统顺利通过出厂验收

田湾核电站5号机组装卸料机电控系统顺利通过出厂验收

  3月8日,公司承接的田湾核电站5号机组装卸料机电控系统顺利通过出厂验收。  由西安核设备有限公司(XNE)、江苏核电有限公司(JNPC)、中国核电工程有限公司(CNPE)组成的验收组,用时两天,对装卸料机电控系统进行了验收。

2018-03-14
