陆丰核电6号机组首台应急柴油发电机成功引入

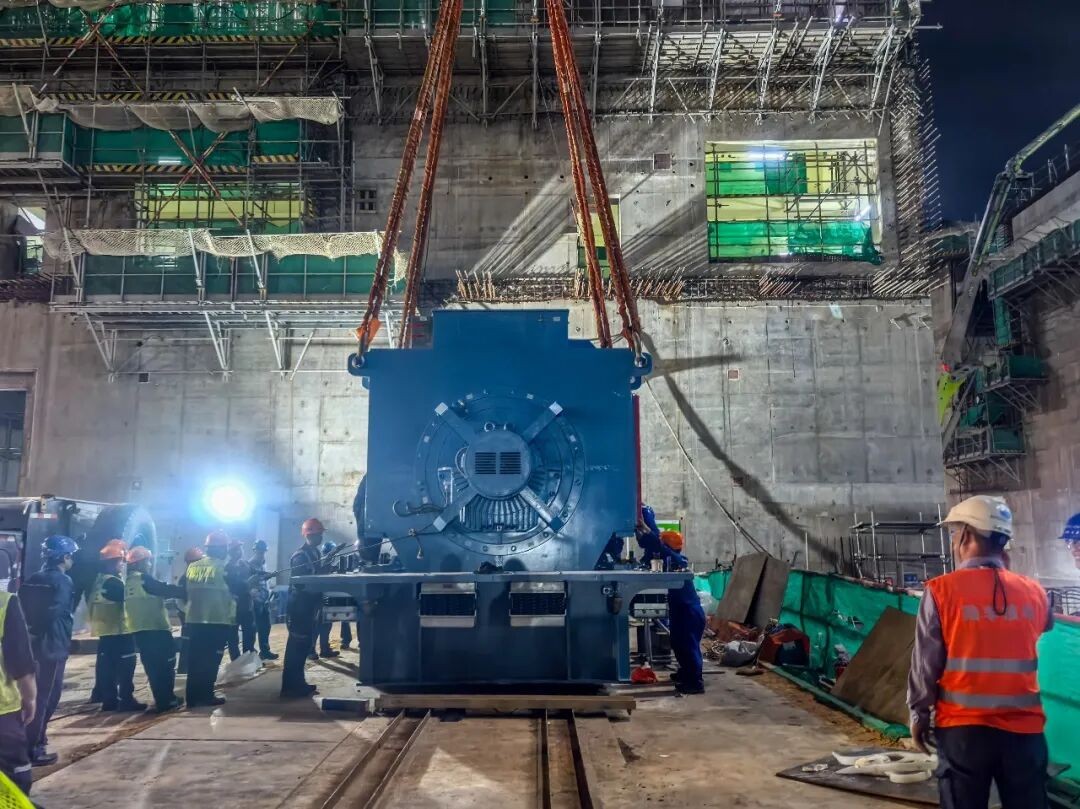

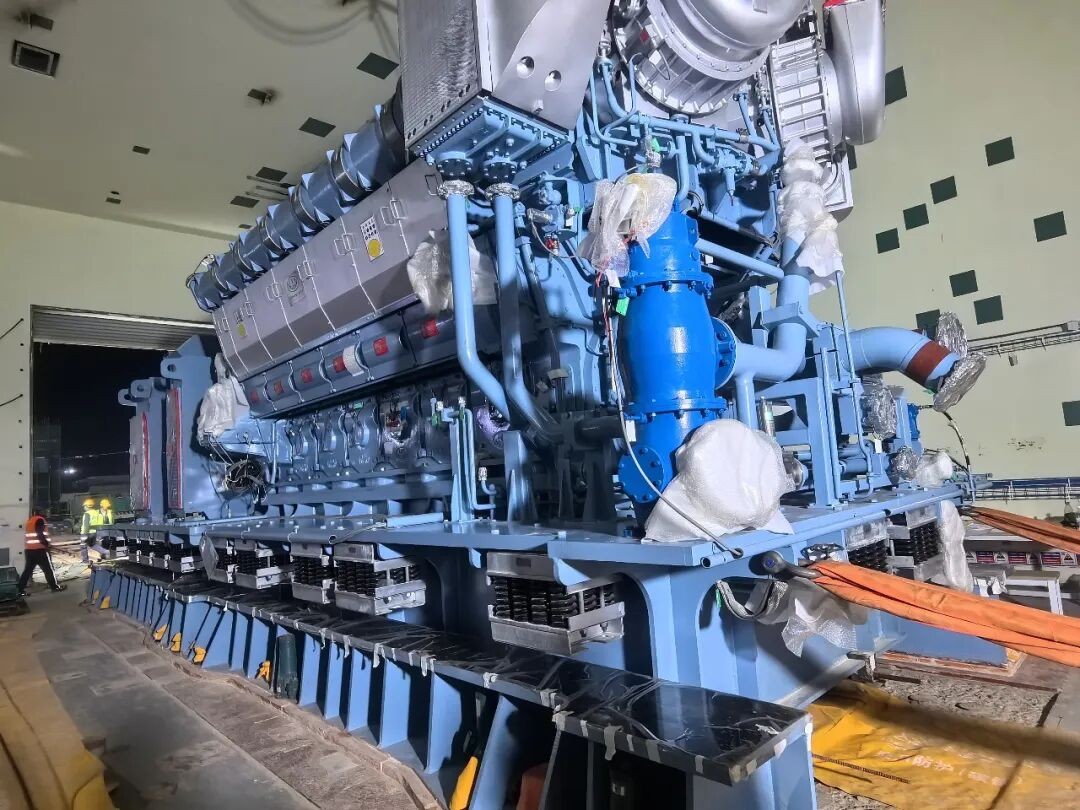

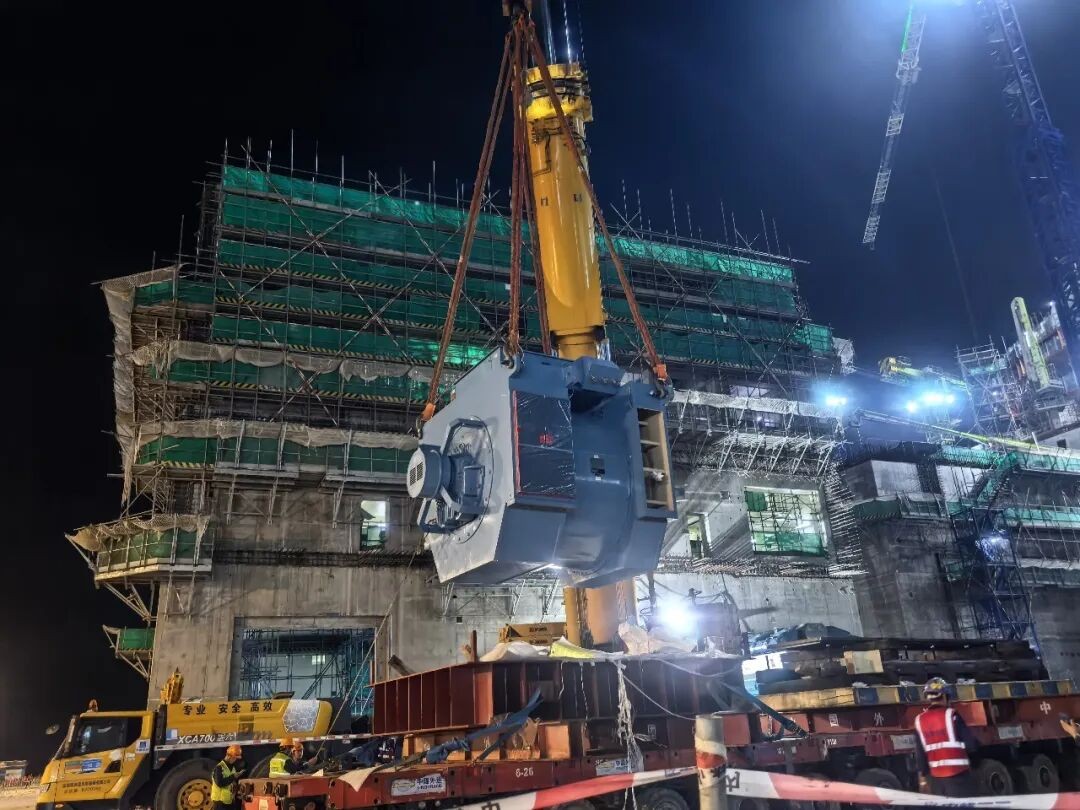

2026年9月4日,陆丰核电6号机组首台应急柴油发电机顺利引入柴油机厂房。应急柴油发电机是核电机组冷试阶段的关键必需电源。该设备的成功引入,确保了冷试期间应急电源的可用性,为后续6号机组冷试工作的顺利开展提供了坚实的电力保障。

陆丰核电安装管理科变“被动等待”为“主动出击”,提前规划柴油机引入道路。本次引入任务的最大难点在于柴油机厂房西侧紧邻虹吸井主体区域的深坑回填,回填深度超过20米,范围广,级配料需求量高达约8万立方米。施工过程中,面临搅拌站供应不足、雨季施工受限、实保围栏扩区等现实困难,同时涉及中核二三、中核华兴、中铁二局、中建二局等多家单位协同作业,施工冲突与协调难度极大。

面对上述挑战,陆丰核电安装管理科主动牵头,围绕柴油机引入通道事宜开展专题研讨,组织现场踏勘和现场碰头会累计10余次,参会人次超100人,科学编制回填计划,并每日跟踪进展、及时纠偏,确保问题不过夜、进度不滞后。针对回填过程中遇到的高压电气管廊道、重要厂用水排水管沟、热机修车间与仓库厂房西北侧氢气管道、重要厂用水排水管沟雨水井及管道等多处施工冲突,积极协调处理。面对因实保围栏扩区导致热机修车间与仓库西侧部分道路被纳入围栏范围、原定路线无法使用的情况,主动作为,联合各参建单位重新调整路径方案。通过主动协调各方资源,逐一攻克地质复杂、施工冲突、路线变更等难题,最终于7月4日圆满完成引入道路回填任务。这不仅为6号机组冷试关键电源LHQ柴油机的顺利引入提供了坚实保障,也有效避免了因道路不通导致的安装工期延误,显著降低了后续施工风险,打通了冷试电源引入道路的“最后一公里”。

在设备引入准备阶段,陆丰核电安装大团队主动推动完成行车可用,解决柴油机基础凿毛、树脂灌浆、门口砂石平铺及保障钢板铺设等问题,确保引入前各项工序顺利完成。安装大团队积极协同施工、采购、物资、土建等专业,并组织相关承包商,提前开展设备引入推演,明确各步骤责任人员、施工周期及潜在风险,最终达成“高效引入”的目标。此外,团队充分吸取5号机组经验反馈,通过孔洞封堵、内部增设除湿机等方式严控柴油机大厅温湿度,落实前序项目缸套锈蚀问题的防范措施,为设备安装阶段的保护营造了良好环境。
陆丰核电6号机组首台应急柴油发电机的成功引入,不仅是一次工程节点的突破,更是“主动作为”理念在复杂施工环境中的生动实践。通过本次协同作战,各参建单位之间的协作效率与应急响应能力显著提升,为后续类似复杂工况下的施工组织积累了宝贵经验,也为陆丰核电高质量建设注入了强劲动力。
