广西白龙核电1号机组钢制安全壳一环吊装就位

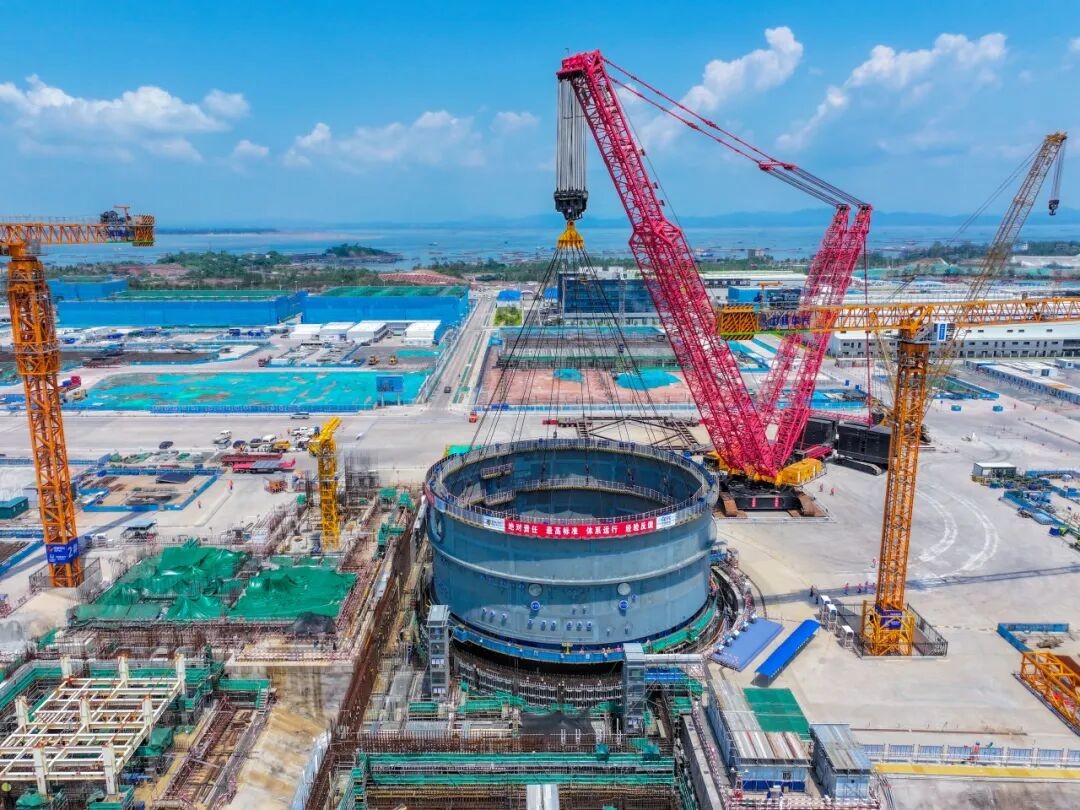

8月16日11时38分,历时4小时01分连续平稳作业,广西白龙核电1号机组核岛钢制安全壳一环(CV1R)顺利吊装就位,本次吊装是白龙核电1号机组继CVBH、CA20模块后又一个关键模块成功吊装,标志着1号机组核岛主体结构建设再取关键性突破。

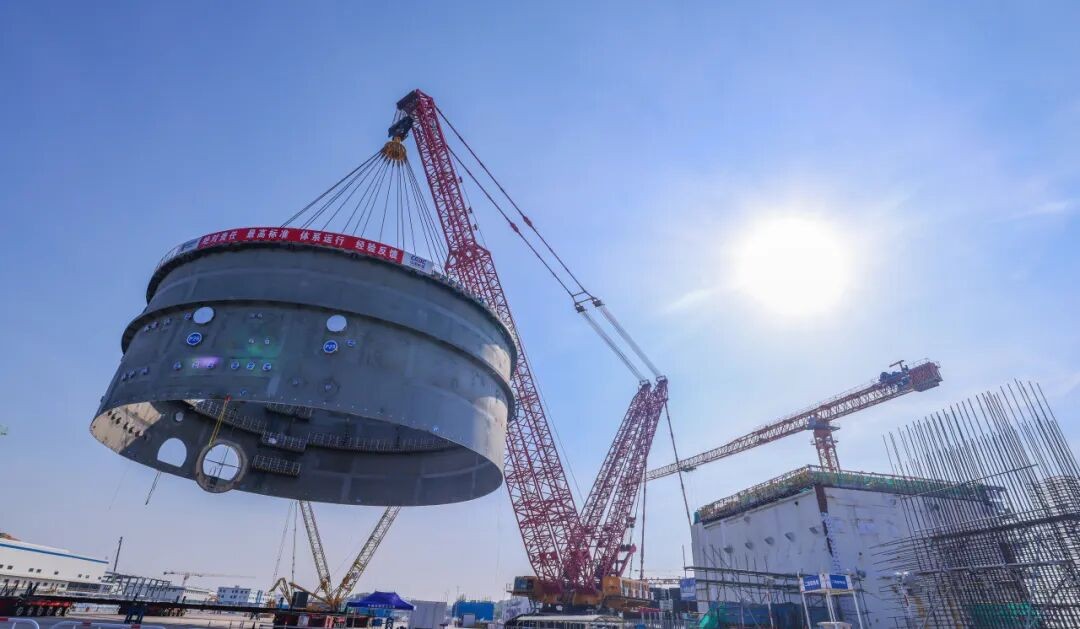

钢制安全壳由底封头、中间的圆柱形筒体(一至三环)和顶封头五大模块组成,是反应堆第三道实体安全屏障。本次吊装的CV1R为钢制安全壳五大组件中体积最大、重量最重的核心构件 ,高约15.5米,最大内径达39.6米,集成了设备闸门、贯穿件、加强肋及附板等关键物项,模块预装物项繁多、结构布局复杂,吊装总重量约1021吨,对项目施工组织和质量管控提出了极高要求。本次吊装于8月16日7时37分开始起吊,经过起升、回转、变幅、落钩等系列动作后顺利就位,整个过程安全、平稳、有序。

白龙核电始终将安全高质量建设贯穿施工全过程,以精细化管理严控每一道工序、每一处细节。为保障CV1R顺利吊装就位,广西核电联合上海核工院、国核设备、浙江火电等参建单位组建攻坚先锋队,迎难而上破解各类施工难题。项目采用三维建模技术,配套运用运输车预调平、可调拉杆预调、应力销轴动态监测 等措施,实现模块精准调平,实时监控吊索具受力状态。同时围绕文件准备、资源保障、施工逻辑、吊运路径等关键环节开展全方位模拟推演和技术交底,最终实现CV1R吊装作业安全平稳、一次成功。

CV1R顺利吊装就位标志着1号机组核岛进入建安施工高峰期 ,为后续核岛主体结构施工、设备引入安装筑牢坚实基础。公司将持续依托“六管”提能力强本领 ,运用“六盯”强作风抓落实 ,全力以赴推进白龙核电项目一期工程安全高质量建设。
