中国广核集团内首次核岛钢衬里模块五与附属电仪电缆桥架一体化吊装

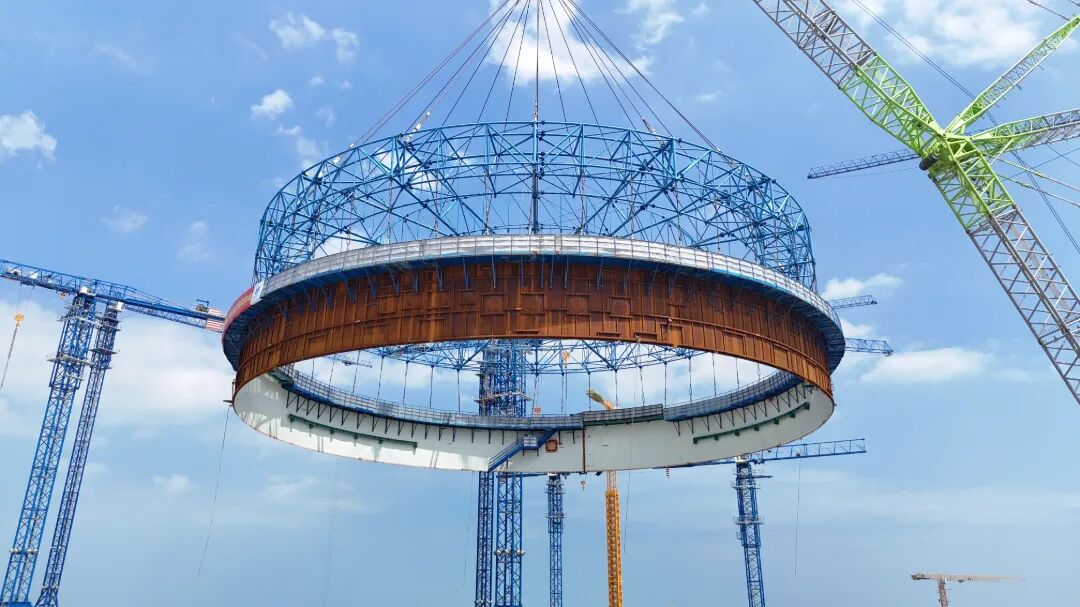

2026年8月10日15时30分,随着3号机组反应堆厂房钢衬里模块五顺利就位,模块附属电仪电缆桥架同步就位,标志着中国广核集团内首个模块五附属电仪电缆桥架“五化”安装项目顺利完成实施。

传统核电模块五施工采用“先结构、后安装、再调试”的串行模式,太平岭二期3号机组模块五电仪施工创新采用“预制-安装-整体吊装”的一体化方案。电仪施工提前到模块拼装阶段介入,改变了传统的现场分散作业方式,通过钢件材料车间预制,配送至现场焊接安装,将大量高空、交叉、动火作业转化为地面低风险作业,有效规避了高处坠落、火灾爆炸及物体打击风险,显著降低了施工安全风险,提升了本质安全;电缆托盘支架全部由车间预制完成,现场仅需少量人员完成桥架连接和支架焊接,并共用土建脚手架,避免重复搭拆。现场电仪作业人员由原计划210人日,减少至70人日,人工费用节约73920元,降幅66.7%,大幅降低了人力成本;该方案属于在中国广核集团内首次应用,已形成标准化安装作业方案与验收规范,适用于大型模块化施工,在后续“华龙”项目中可直接移植推广,尤其适用于场地受限、安全风险高的施工区域,具有显著的安全与经济效益。

后续项目大团队将再接再厉,不断强化“系统创优、全面创优和综合创优”理念,持续以目标、问题为导向,加大工程建设领域“五化”项目落地,为中国广核集团“华龙一号”批量化建设创造更多可借鉴、可复制的宝贵经验。
