列宁格勒第二核电站4号机组反应堆厂房环形廊道施工完成

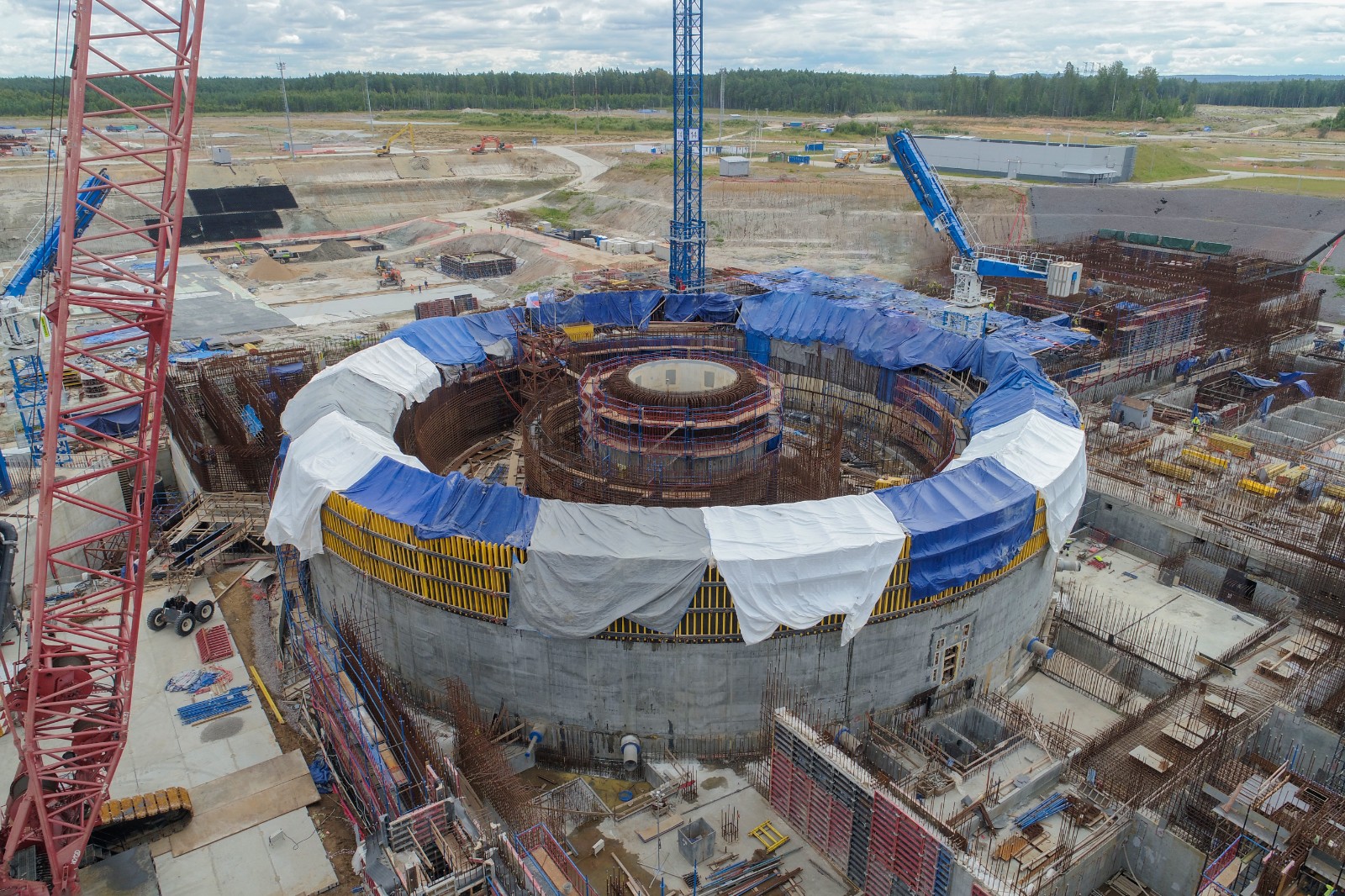

列宁格勒第二核电站 (Leningrad NPP-2) 在建4号VVER-1200机组反应堆厂房环形廊道已完成钢筋绑扎和混凝土浇筑。该廊道是反应堆厂房内层安全壳预应力系统的组成部分,施工共使用近1500吨钢筋和3000多立方米混凝土,历时数月完成。

环形廊道建成后,反应堆厂房内层安全壳可按层段向上安装。内层安全壳为厚度超过1米的钢筋混凝土结构,运行期间用于保持反应堆厂房内部空间密封,防止放射性物质和电离辐射外逸。该结构还将通过水平和垂直钢绞线施加预应力,使安全壳在机组各类运行工况下承受长期内部载荷。
项目方计划近期将内层安全壳第一层段吊装至设计位置,进度较计划提前近一个月。目前,该层段钢结构部件已完成组装和焊接,制造质量已通过确认,正在反应堆厂房附近的拼装平台等待吊装。
泰坦-2集团 (TITAN-2) 相关项目负责人表示,施工人员计划在今年年底前再制造并安装两个同类层段,使4号机组反应堆厂房内层安全壳施工高度达到+14.400米,约完成设计高度的四分之一。除内层安全壳外,项目还将建设外层安全壳。外层安全壳由钢筋和特种混凝土构成,厚度为600至800毫米,用于保护反应堆装置免受极端自然现象及外部人为影响。
按照当前计划,4号机组反应堆厂房双层安全壳的筒体和穹顶部分将于2030年全部建成。同期,反应堆厂房内部主要建筑结构和包括核反应堆在内的主要设备也将完成安装,其中反应堆等关键设备安装预计在约三年后进行。
列宁格勒核电站位于俄罗斯列宁格勒州索斯诺维博尔,濒临芬兰湾,是俄罗斯装机规模较大的核电站之一,现有装机容量4400兆瓦。该站目前运行两台RBMK-1000机组和两台VVER-1200机组,原1号、2号RBMK-1000机组已在运行45年后停堆并进入退役阶段。2022年,列宁格勒第二核电站3号、4号VVER-1200机组开工建设,作为现有RBMK-1000机组的替代电源。项目投运后,每台机组年发电量预计超过85亿千瓦时。
