JET退役与再利用项目进入新四年交付期

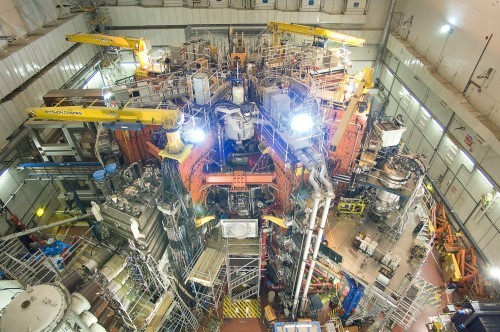

7月23日,联合欧洲环状反应堆 (JET) 退役与再利用项目 (JDR) 发布更新称,该项目已于2026年4月进入新的四年交付期。项目团队将在现有退役成果基础上,继续推进装置清理、远程拆卸、废物表征以及场地再利用等工作。

过去两年,JDR已完成多项关键任务。项目团队使用MASCOT遥操作搬运系统,从JET装置中取出66块样品瓦片和组件,并启动相关分析与表征工作。这些数据将用于支持后续中放废物管理和处置路径研究。

与此同时,JET已从等离子体运行状态转入关闭状态。项目团队识别并停用了部分不再需要运行的系统,以降低维护和运行成本,并将节省出的资金用于其他退役及再利用任务。

在配套设施退役方面,项目团队已规划并完成一项复杂辅助设施的拆除工作。该设施此前负责将JET与英国国家电网连接,相关退役工作按期完成。腾出的场地将用于LIBRTI氚增殖实验项目建设。

JDR还从JET拆卸、包装并准备了11套诊断设备,这些设备计划在英国及欧洲其他聚变项目中重新利用。项目团队表示,相关工作有助于提高既有科研资产的利用效率,并为后续聚变研究提供设备支持。

英国原子能管理局 (UKAEA) 正在推进卡勒姆园区相关场地清理工作。清理JET辅助设施后,长期闲置且缺乏常规运行维护的设备和资产将被移出现场,从而降低安全管理难度。部分旧设施拆除后,还将为聚变相关项目腾出空间,包括UKAEA与TAE技术公司 (TAE Technologies) 成立的新合资企业项目。

项目团队称,未来四年,MASCOT及相关远程操控系统的开发将继续推进,目标是从托卡马克装置中移除约3000块瓦片和组件。后续分析结果将为废物管理、处置方案以及下一阶段项目商业计划提供依据。

JDR项目目前按照英国能源安全与净零部 (DESNZ) 的拨款安排调整预算,部分工作已被推迟。项目方表示,将通过分阶段融资、分阶段制定商业计划和拆分工作包的方式,加强预算控制,并为应对中放废物等后续挑战保留更多方案选择。未来四年,JET项目将继续移除中放废物,并为后续退役工作积累工程经验和数据基础。
