MEIL完成凯加核电站5、6号机组大体积混凝土连续浇筑
MEIL集团近日在印度卡纳塔克邦凯加核电站5、6号机组完成一次大规模整体式混凝土连续浇筑作业。这是印度核电公司(NPCIL)加压重水堆(PHWR)项目中规模较大的同类施工之一,共浇筑混凝土约7250立方米,钢筋密度达到360公斤/立方米,标志着该项目土建施工取得重要进展。

为保证连续浇筑不受影响,MEIL在现场投入了大量材料、设备和施工人员。项目配置了产能为每小时360立方米的温控混凝土生产线,并部署每小时340立方米的混凝土泵送能力,以将浇筑温度维持在19摄氏度左右。配套方面,现场还建立了日产510吨冰的制冰能力、400吨冰库,以及2600吨水泥和粉煤灰混合储存设施。浇筑开始前,所需混凝土原材料已全部准备到位,为连续施工提供了保障。

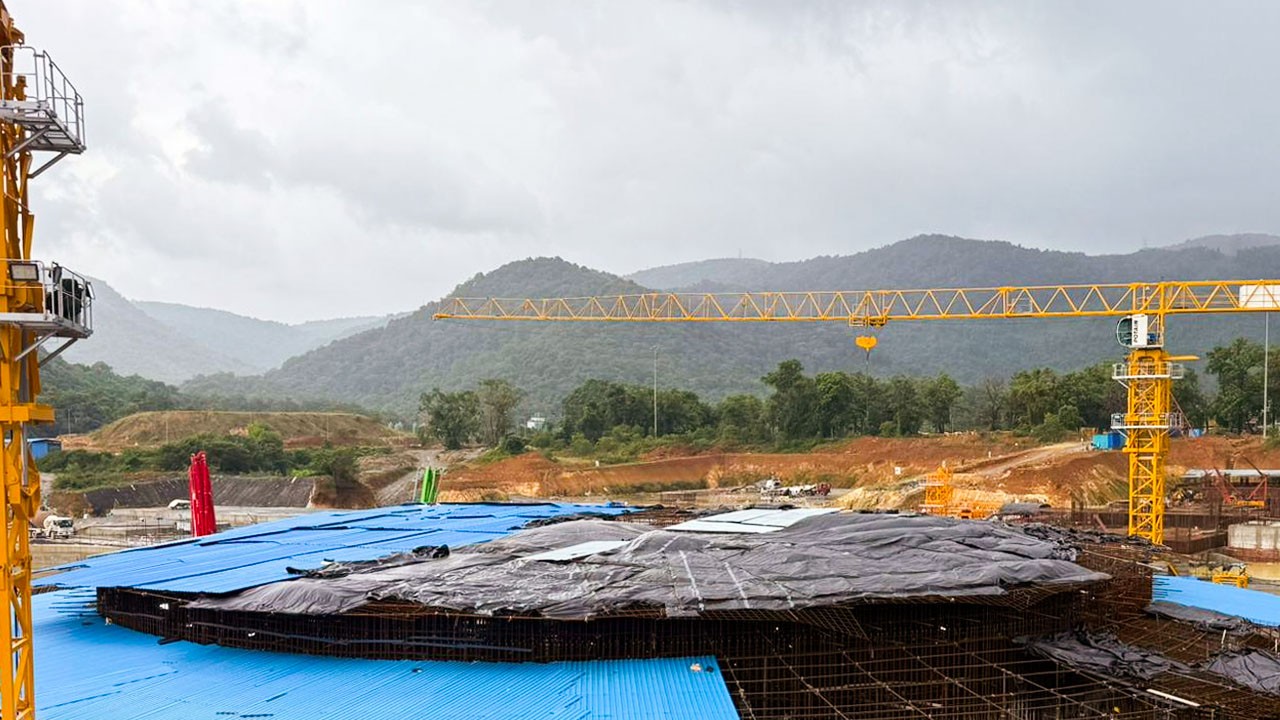

凯加核电站所在区域位置相对偏远,季风季降雨较多,交通和现场组织难度较高。为应对天气影响,MEIL设计并搭建了一套直径75米的防雨系统,用于保障浇筑连续性,同时维护材料质量、人员安全和施工效率。
此次作业涉及配料、运输、浇筑、振捣、检测和养护等多个环节,需要现场各工种紧密配合。MEIL表示,施工期间在各阶段实施质量保证和质量控制措施,以满足核电建设对结构安全和长期性能的要求。由工程师、主管、质量人员、测量员、技术人员、操作员、安全人员和熟练工人组成的多班次团队,按照安全规程和检测要求完成了本次浇筑任务。
