印度卡克拉帕核电站5号和6号机组启动现场地质技术勘探前期工程

印度核电有限公司(Nuclear Power Corporation of India Ltd, NPCIL)宣布,位于古吉拉特邦(Gujarat)的卡克拉帕(Kakrapar)核电站5号和6号机组已正式启动现场岩土工程勘探,标志着这两座由印度自主设计的700兆瓦(MWe)重水堆(Pressurised Heavy Water Reactors, PHWR)项目迎来关键的前期开发里程碑。与此同时,印度核燃料综合体(Nuclear Fuels Complex)正在制造蒸汽发生器管以支持集群化建造项目,印度的自研小型模块化反应堆项目也已达成重要设计节点。

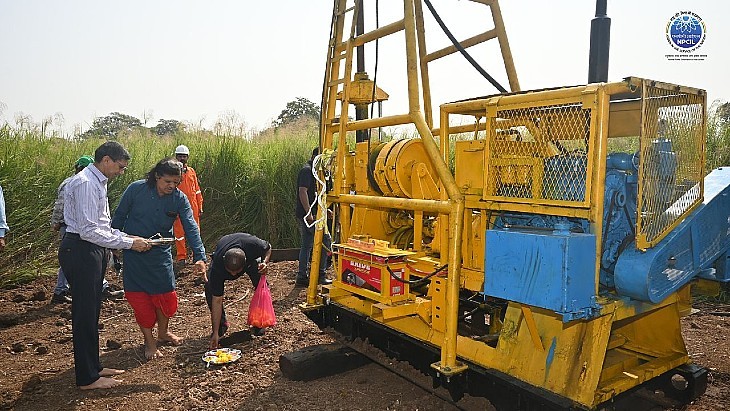

本次现场勘探工作涵盖钻孔钻探、地球物理测量和实验室测试,用于评估拟建厂址的土壤与岩石地层条件,为后续的土木、结构及基础工程确立详细的技术基线。印度核电有限公司指出,相关调查结果将为项目结构的设计与施工提供关键工程数据,为评估地基工程要求、保障结构稳定性、安全性以及电站长期运行可靠性提供核心依据。

卡克拉帕核电基地目前已有四座正在运行的核电机组。其中1号和2号机组为202兆瓦重水堆,分别于1992年和1995年实现并网发电;3号和4号机组则是印度首批投入商业运行的本土自主设计700兆瓦重水堆,卡克拉帕3号机组于2020年7月实现临界并在2021年1月并网,4号机组则于2024年2月完成并网。

印度政府曾于2017年批准以“集群模式”(Fleet Mode)批量建造10座该型重水反应堆,此后又在国家能源规划中追加了更多核电机组。印度国务部长吉滕德拉·辛格(Jitendra Singh)向印度下议院人民院(Lok Sabha)确认,目前有5台机组正处于建设或调试阶段(其中包括尚未完成反应堆厂房第一罐混凝土浇筑、但已被官方列入在建名单的戈勒克布尔两台机组),另有8台机组处于前期筹备阶段,包括卡克拉帕5号和6号机组在内的4台机组则处于规划拟建阶段。
