海南昌江核电二期工程3号汽轮发电机组非核冲转取得圆满成功
11月8日3时29分,哈电集团自主研制的海南昌江核电二期工程3号汽轮发电机组转速成功定速1500rpm机组各项运行参数良好,标志着哈电集团首台华龙一号海南昌江3号机组,圆满完成非核冲转工作,为后续机组按期调试及投运奠定坚实基础。海南昌江核电二期工程项目是我国十四五时期开工建设的首个大型压水堆核电项目,两台汽轮发电机组均采用哈电集团研制的拥有独立知识产权的自主化华龙一号核电汽轮机和发电机。不同于以往华龙一号核电项目的成熟机...
2025-11-09

海南昌江核电4号机组DCS核心网络搭建完成 转入调试阶段
10月30日下午2时30分,海南昌江核电4号机组数字化控制系统(DCS)核心网络顺利搭建完成,首个现场测量信号在主控大屏幕上清晰呈现,标志着由中核五公司承建的4号机组主控室部分可用节点圆满实现。此举代表机组建设正式全面转入调试阶段,为后续泵房进水、送冷风、冷态功能试验等关键节点的有序推进奠定了坚实基础。主控室作为核电站的智慧核心,是全厂设备与系统数据交互的枢纽,承担着运行监控、信息集成与指令发布等核心职能。在这里,运行人员依...
2025-11-03

海南昌江核电3号机组凝汽器抽真空试验一次成功
10月30日13时36分,海南昌江核电3号机组凝汽器抽真空系统压力表数值稳定达到设计标准,标志着由中核五公司承建的3号机组常规岛凝汽器抽真空试验圆满完成。该试验的成功,为后续非核冲转、核燃料装载及并网发电等关键节点的实现奠定了坚实基础。凝汽器抽真空试验是核电工程建设中的重要节点,旨在验证凝汽器抽真空系统建立并维持设计真空度的能力,并通过严密监测空气泄漏率,全面检验凝汽器及相关管道系统的密封性能。面对涉及23个关联系统带来...
2025-11-01

海南昌江核电3号机组汽轮发电机组盘车可用顺利实现
10月27日2时28分,海南昌江核电3号机组建设迎来关键进展——常规岛主盘车顺利投运。经就地听音检查确认无异常,各项监测参数与信号显示均处于正常状态后,汽轮发电机组盘车功能正式具备可用条件。该节点的实现为后续常规岛凝汽器抽真空工作创造了有利条件,也为至关重要的非核冲转节点目标奠定了坚实基础,是助力海南自贸港实现清洁能源岛建设目标的又一实质性进展。汽轮发电机组盘车是机组冲转并网发电前不可或缺的关键环节。其作用主要体现...
2025-10-28

全球首堆“玲龙一号”凝汽器抽真空系统可用圆满实现
2025年10月25日19时46分,海南昌江多用途模块式小型堆科技示范工程(简称玲龙一号)一节点常规岛凝汽器抽真空系统成功实现可用!是继一回路水压试验(冷试)、二回路水压试验的又一里程碑节点,这一节点的达成,标志着玲龙一号小堆常规岛核心辅助系统已达到设计运行要求,小堆工程建设再获重要突破!小堆凝汽器抽真空系统,主要功能为在短时间内将凝汽器真空达到一定环境,保持凝汽器背压,从凝汽器中排出不凝结气体,排往核岛通风系统或大气,在低负荷或瞬...
2025-10-27

全球首堆“玲龙一号”二回路水压试验圆满完成
2025年10月22日9时30分,海南昌江多用途模块式小型堆科技示范工程(简称玲龙一号)再下一城——二回路管道水压试验一次性成功!在设计压力1.3倍的高强条件下,实现一次性合格、零渗漏、零异常,为机组进入调试冲刺阶段提供核心保障,标志着小堆机组热力系统安装质量与安全性能得到关键验证,向实现热试目标迈出关键一步。此次试验由中国核电工程有限公司海南项目部牵头组织,联合业主、调试、监理、施工单位等组建专项团队,攻坚二回路水压试验。试...
2025-10-23

“玲龙一号”全球首堆冷试成功
10月16日,全球首个陆上商用模块式小型堆——中核集团海南昌江多用途模块式小型堆科技示范工程玲龙一号一回路冷态功能试验圆满成功。 此次冷态功能试验成功彰显了我国在新型核能系统设计、高端装备制造及复杂工程协同管理上的综合实力,对巩固我国在小堆国际竞争中先发优势、形成我国模块式小型堆先进品牌具有重要意义,为该工程后续的热试、反应堆装料及商运奠定了坚实的基础。玲龙一号是全球首个通过国际原子能机构安全审查的陆上商用...
2025-10-16

华能海南昌江核电二期4号机组下部堆内构件首次入堆顺利完成
2025年9月26日,华能海南昌江核电二期4号机组下部堆内构件顺利完成首次入堆工作,标志着堆内构件安装调整工作全面开启,将为后续4号机组冷态功能试验等节点奠定坚实基础。反应堆堆内构件分为上部堆内构件和下部堆内构件,安装在反应堆压力容器内部,承担着承载燃料组件,为燃料组件提供支撑和压紧,为反应堆压力容器内的冷却剂提供流道,为中子提供屏蔽,更重要的是为控制棒束提供机械导向功能,是确保反应堆安全稳定运行的核心设备。下部堆内构件净重...
2025-09-29

海南小堆“玲龙一号”安全壳整体性试验圆满完成
2025年9月23日22时12分海南昌江多用途模块式小型堆科技示范工程玲龙一号安全壳整体性试验圆满完成。本次试验结果满足设计要求,标志着全球首个陆上模块式小堆安全壳屏障的完整性和可靠性得到了有效验证,为机组后续装载核燃料以及安全运行奠定了坚实基础。海南小堆安全壳是采用钢制安全壳作为反应堆第三道屏蔽堆型,为了顺利完成安全壳试验调试工作,自2022年以来中核工程海南项目部多次组织设计人员、专家开展AP系列安全壳调试技术交流及...
2025-09-25

华能昌江核电高效完成4号机组堆内构件短倒运输工作
9月12日,在华能昌江核电项目大件码头,随着最后一根捆扎带的解开,重达158吨的堆内构件下部件顺利完成卸船作业,并由多轴线模块运输车平稳转运至核岛指定位置。这一过程仅用时约6小时,标志着4号机主设备到货与安装进入新阶段。本次运输的堆内构件为核电核心设备之一,尺寸大、重量高、精度要求严苛。在现场,550吨码头吊作业,操作人员在指挥台实时监控吊点受力与设备姿态,确保水平与垂直加速度均控制在安全阈值内。卸船过程中,设备保持绝对稳定,无...
2025-09-16

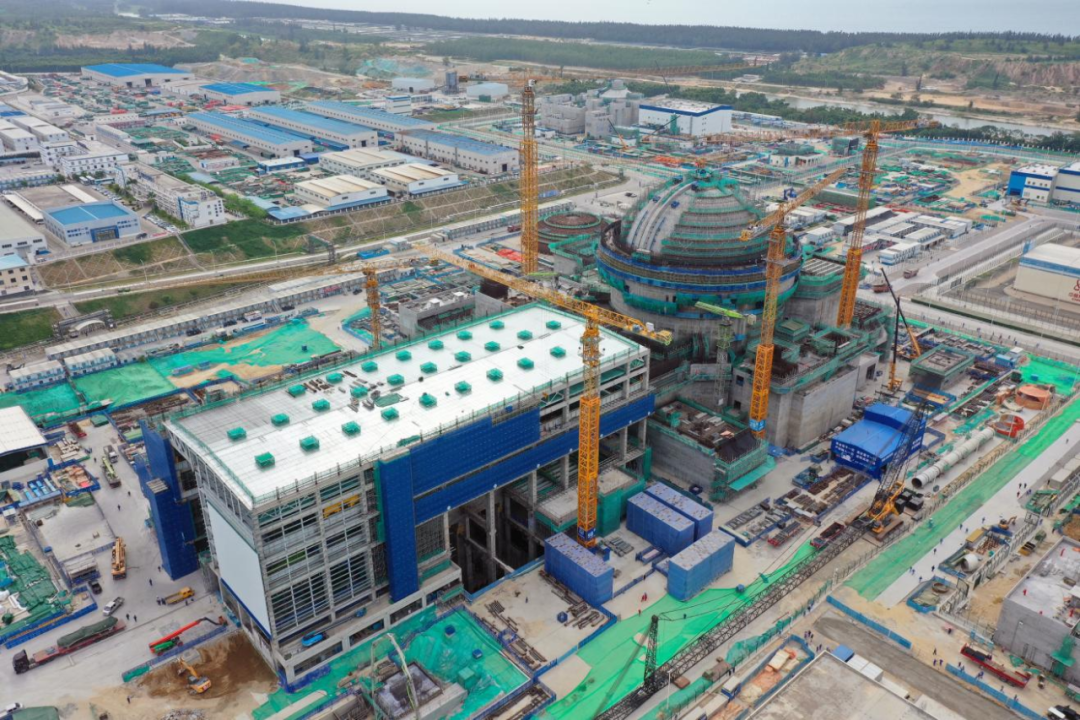

海南昌江核电4号机组数字化控制系统安装启动
8月8日,海南昌江核电4号机组数字化控制系统(DCS)安装工作正式启动。这一被喻为核电站神经中枢的关键系统进入安装阶段,标志着由中核五公司承建的4号机组建设迈入攻坚期。作为核电站的神经中枢,DCS系统肩负核反应全过程精准监控、实时故障诊断及多重安全防护等核心任务,其安装质量直接关系机组未来安全稳定运行。此次安装工作的顺利推进,为后续主控室可用、冷态功能试验、热态性能试验等关键节点奠定了坚实基础。为确保这一核心系统安装万...
2025-08-12

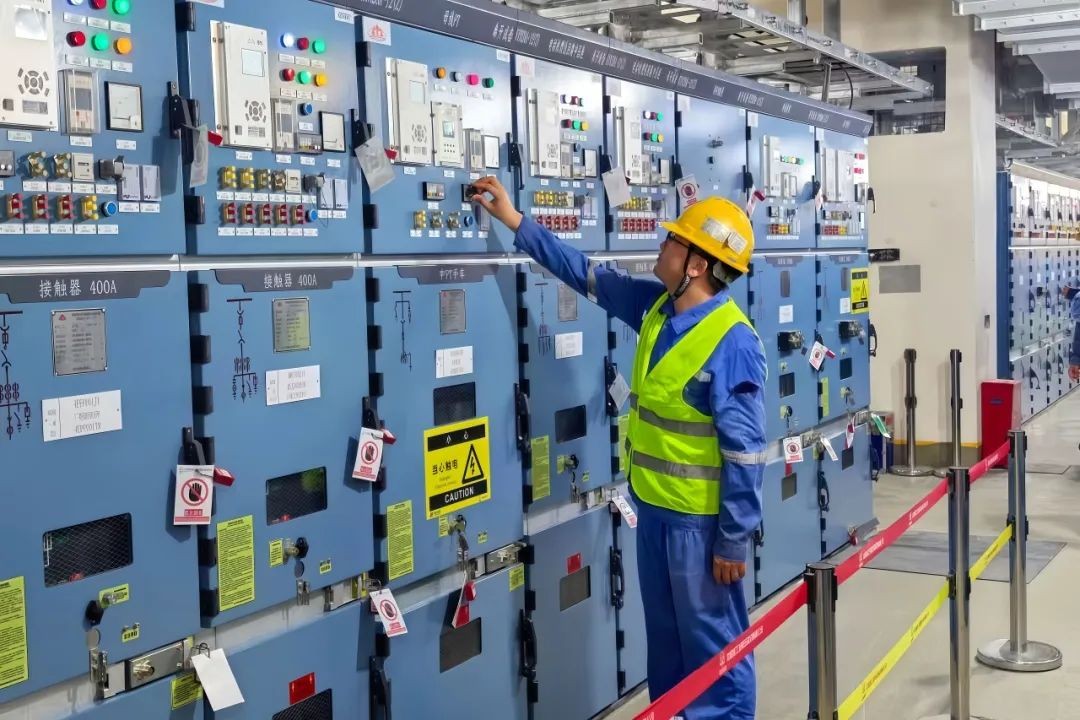

海南昌江核电4号机组首次10kV倒送电圆满成功
7月31日14时35分,由中核五公司承建的海南昌江核电4号机组首次10kV倒送电圆满成功,标志着4号机组正式电源可用,为工程建设注入关键动力源泉。该节点的完成,不仅意味着4号机组建设迈入电力系统功能性验证新阶段,更为建造期间的安装调试提供了稳定电源保障,是主控室投用、电气厂房冷风供应及冷试等后续关键节点推进的核心前提。此次倒送电工作自启动便面临施工时间紧、任务重等困难。项目部成立攻坚小组,秉持安全第一、质量第一原则,联动设计、...
2025-08-05

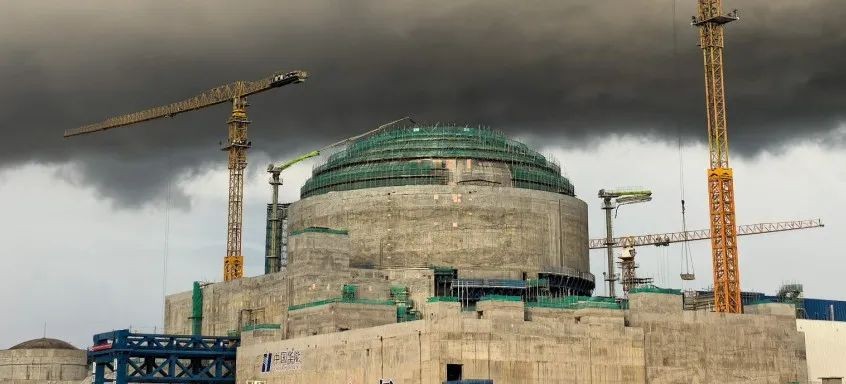

海南昌江核电二期工程3号机组核岛安全壳穹顶顺利封顶
6月25日,中核混凝土昌江分公司顺利完成海南昌江核电二期工程3号机组核岛安全壳穹顶封顶混凝土保供任务。这标志着3号机组核岛反应堆厂房主体结构全面完工、项目建设迈入全新的阶段,为后续核岛热试调试等工作全面展开奠定了坚实基础。为确保混凝土顺利送到核岛穹顶,昌江分公司针对海南高温环境,在生产过程中加强检测频率,并安排专人全流程跟踪,在入泵口、入模口等关键环节观测混凝土状态,确认运抵现场以及泵送后各项指标满足要求。最终通过...
2025-06-30

华能海南昌江核电3号机组发电机穿转子完成
2025年6月18日,19时58分,随着发电机转子成功穿入定子内部指定距离,标志着华能海南昌江核电3号机组发电机穿转子工作顺利完成,为后续汽轮发电机非核冲转打下坚实的基础。华能昌江核电3号机组发电机由哈尔滨电机厂设计制造,主要由定子、转子、端盖、氢冷器、出线罩等部件组成,本次穿装的发电机转子重约203t,总长度约17m。其穿装技术要求极高、风险管控严格,具有操作复杂、精度严苛、风险突出等特点。为确保任务顺利完成,华能昌江核电公司提前部...
2025-06-19

海南昌江核电4号机组常规岛发电机定子吊装就位
6月7日21时08分,在业主、监理和总包单位的共同见证下,由中核五公司承建的海南昌江核电4号机组常规岛发电机定子成功吊装就位。这一关键节点不仅为后续发电机本体安装筑牢坚实基础,更标志着4号机组常规岛施工正式从土建阶段迈入设备安装的崭新阶段。发电机定子作为核电厂汽轮发电机组的核心部件,其安装精度直接影响机组运行效能。海南昌江核电4号机组发电机定子由我国完全自主设计制造,是常规岛安装中重量最大的单件设备。鉴于厂房内主行...
2025-06-09

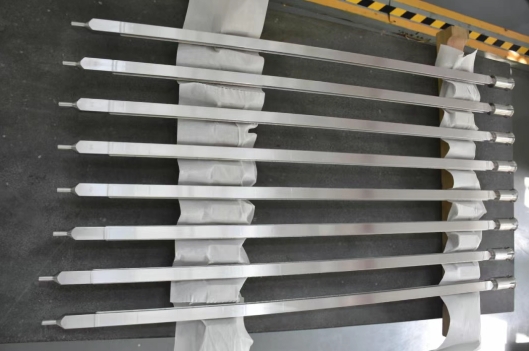

海南昌江4号机组反应堆压力容器辐照监督管成功发运
近日,由中国核动力研究设计院设计制造的海南昌江4号机组反应堆压力容器辐照监督管,在核动力院四所、集成采购中心以及一重集团大连核电石化有限公司三方见证下,完成监装并成功发运至海南昌江核电现场。反应堆压力容器辐照监督管是反应堆一回路系统中唯一不可更换的关键设备,主要用于监测反应堆压力容器在全寿命期内的材料辐照敏感性,获得其辐照环境数据、材料脆化程度及发展趋势,为核电厂寿命评估和延寿提供重要参考数据,被称为核反应堆压...
2025-05-30

华能海南昌江核电厂3号机组500kV主电源倒送电圆满成功
华能海南昌江核电二期工程项目成功实现3号机组500kV主电源倒送电,标志着这一能源战略工程迈入全面调试新阶段。随着主变压器及高压厂用变压器带电运行稳定,华能海南昌江核电二期工程正式接入海南主网,为后续机组热试、装料及并网发电提供了可靠电力支撑。本次倒送电也是海南省首条500kV环网线路成功上电,彰显了广大电力人敢于拼搏、勇于创新的时代风采。作为核电工程建设的关键环节,500kV倒送电通过反向输电验证了核电厂与外部电网的无缝...
2025-05-23

WANO观察指导成员支持活动(MSM)在华能昌江核电公司成功举办
4月21日至25日,华能昌江核电公司邀请WANO SHO 开展观察指导成员支持活动(MSM),公司生产相关部门、石岛湾公司及霞浦公司合计27名骨干人员参加本次活动。本次活动涵盖了2 天理论课程和 2 天实操课程。理论课程深入讲解了观察指导流程、人员与组织绩效、访谈技巧、观察指导报告编制,让学员们清晰地了解了从观察前的准备到观察后的反馈的每一个关键步骤。实操培训通过维修作业及主控人员行为观察,让学员掌握了观察指导的现场应用。此次活动...
2025-04-28

关于批准《海南昌江核电厂1、2号机组质量保证大纲(运行阶段)》(C版)的通知
关于批准《海南昌江核电厂1、2号机组质量保证大纲(运行阶段)》(C版)的通知海南核电有限公司:你公司《关于恳请审查海南昌江核电厂1、2号机组质量保证大纲(运行阶段)(C版)的请示》(海核核安发〔2023〕283号)、《关于批复海南昌江核电厂1、2号机组质量保证大纲(运行阶段)C版的请示》(海核发〔2024〕298号)收悉。根据《中华人民共和国核安全法》《中华人民共和国民用核设施安全监督管理条例》的有关要求,我局对你公司提交的申请文件进行...
2025-04-24

世界核电运营者协会与华能昌江核电公司就3号机组PSUR开展交流
启动前同行评估(PSUR)的重点是评估新建电厂的生产准备工作是否足以保证电厂能够安全可靠地启动。评估队将对电厂启动及后续阶段中涉及电厂安全可靠运行的准备情况进行评估,这些准备工作包括:运行生产组织的职责和责任、支持强有力核安全文化的管理层领导力和员工的行为、管理与监督、运行决策和培训、关键员工的资质、系统移交的有效性等。2025年4月21日,世界核电运营者协会上海支持中心(WANO SHO)与华能海南昌江核电就3号机组PSUR开展...
2025-04-24

华能海南昌江核电二期工程项目4号机组主管道焊接圆满完成
2025年04月21日15时58分,随着主管道窄间隙自动焊机的弧光缓缓熄灭,华能海南昌江核电4号机组反应堆冷却剂系统主管道完成最后一道焊口3U6的焊接工作,标志着4号机组核岛主管道焊接工作顺利完成,为后续一回路冷态功能试验奠定了坚实基础。核岛主管道被称为核蒸汽供应系统输出堆芯热能的大动脉,其作用如同人体血液循环系统,承担着输送堆芯热能、保障反应堆安全运行的核心功能。4号机组共设置3个环路、24道焊口,每条环路由热段(反应堆压力容器与...
2025-04-23
阅读排行
- 1 中国核能行业协会对陆丰核电开展PSUR预评估成员支持活动
- 2 生态环境部副部长、国家核安全局局长董保同为昌江核电厂3号机组颁发运行许可证
- 3 海南“十五五”规划:推进核电建设,建成“大、中、小、浮”兼备的核电能源枢纽
- 4 华能海南昌江核电二期工程项目3号机组环吊可用
- 5 海南昌江核电二期项目全面启动
- 6 2026年地方政府工作报告出炉 九省锚定核电项目落地 两省竞逐核聚变未来赛道
- 7 “玲龙一号”全球首堆完成非核冲转试验
- 8 一分钟了解玲龙一号
- 9 海南发布2026年工作要点 力推核电入市与昌江项目“双并网”
- 10 人民日报专题聚焦中核集团:走核能高质量发展之路
- 11 蓄力十八年,华能核电终“跃进”
- 12 两个一体化 | 海南昌江核电4号机组核回路冲洗正式启动
- 13 海南昌江核电3号机组常规岛第一吊圆满完成
- 14 华龙一号“核”力赋能自贸港 昌江核电3号机组开始首次装料
- 15 海南昌江核电3号机组首次临界
