山东石岛湾核电站扩建一期工程1号机组反应堆厂房钢衬里模块六吊装完成

山东石岛湾核电站扩建一期工程1号机组反应堆厂房钢衬里模块六吊装完成

9月7日,由中建电力承建的山东石岛湾核电站扩建一期工程1号机组反应堆厂房钢衬里模块六吊装完成,标志着1号核岛反应堆厂房钢衬里模块化吊装圆满收官,全面转入土建施工阶段。作为华龙一号安全壳钢衬里筒体最上端的关键模块,模块六的吊装就位是保障安全壳整体密封性和结构完整性的核心环节该模块就位后将直接服务于后续内穹顶吊装和主设备安装工作,是1号核岛主体结构建设的关键之战。...

2025-09-10

石岛湾扩建一期工程1号核岛钢衬里筒体模块吊装全面收官

石岛湾扩建一期工程1号核岛钢衬里筒体模块吊装全面收官

9月7日12时58分,石岛湾扩建一期工程1号机组反应堆厂房钢衬里模块六(筒体七八层)顺利吊装到位,标志着1号机组钢衬里筒体模块吊装工作全部完成,为下一步开展钢衬里筒体九层施工、穹顶吊装等工作奠定了坚实基础。反应堆厂房钢衬里整体划分为六个模块,其中模块六由筒体七层+筒体八层组成,吊装重总重量约为226.1吨。吊装前,工程建设团队多次组织设备检查和探伤检测,明确吊装流程和关键控制点,严格排查起重机行走路线,全力保障作业环境安全可靠,确保...

2025-09-08

石岛湾核电扩建一期工程2号机组全面启动核岛内部结构主体施工

石岛湾核电扩建一期工程2号机组全面启动核岛内部结构主体施工

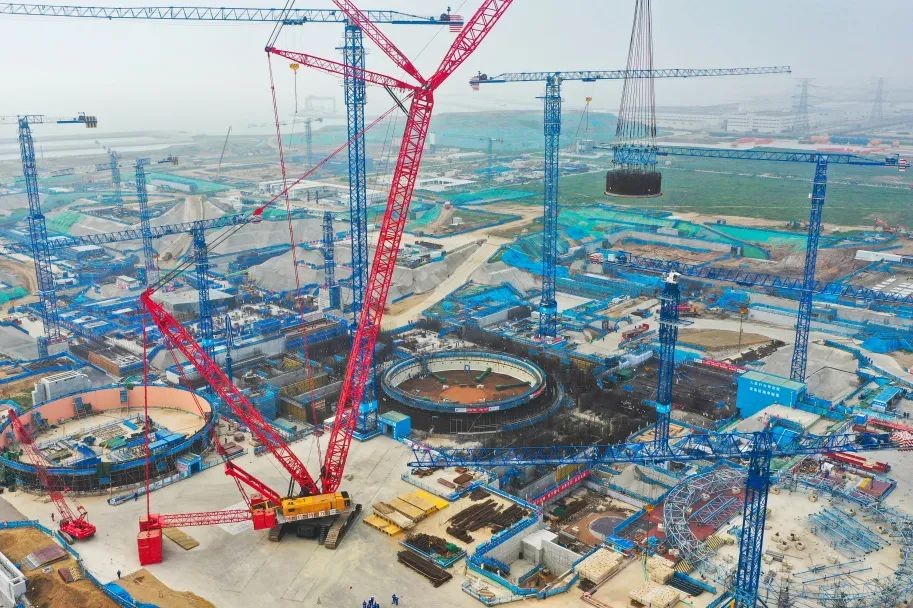

8月18日11时28分,扩建一期工程2号机组核岛堆芯模块完成吊装,标志着2号机组全面启动核岛内部结构主体施工,为后续压力容器、主泵等关键设备安装奠定基础。本次吊装的堆芯模块半径5.2米,自重约170.5吨。采用混凝土模块化施工工艺,使用2000吨级履带式起重机,实现模块一次性精准吊装就位,全过程安全可控。在核岛厂房建设中,扩建一期工程积极应用模块化施工等先进建造技术,不仅实现了标准化工艺控制对施工质量的精准把控,更有效减少了多工种交叉作...

2025-08-19

国核设备承制的山东石岛湾核电首台人员闸门顺利发运

国核设备承制的山东石岛湾核电首台人员闸门顺利发运

8月2日,由国核设备承制的山东石岛湾核电站扩建一期工程首台人员闸门完成制造并顺利启运。这台钢铁卫士重约30吨,由筒体组件、传动机构、铰链机构、密封门组件、锁紧机构等部件组成,作为核电站安全系统的核心设备,其几何精度、焊接质量、密封性能、动作可靠性等对制造有极高的工艺要求。面对山东石岛湾核电站扩建一期工程首台套人员闸门制造,国核设备迅速吹响攻坚号角!以生产任务为纽带,联合山东石岛湾核电、中广核工程有限公司相关参与方,...

2025-08-06

华能石岛湾核电站2#核岛钢衬里模块一顺利吊装就位

华能石岛湾核电站2#核岛钢衬里模块一顺利吊装就位

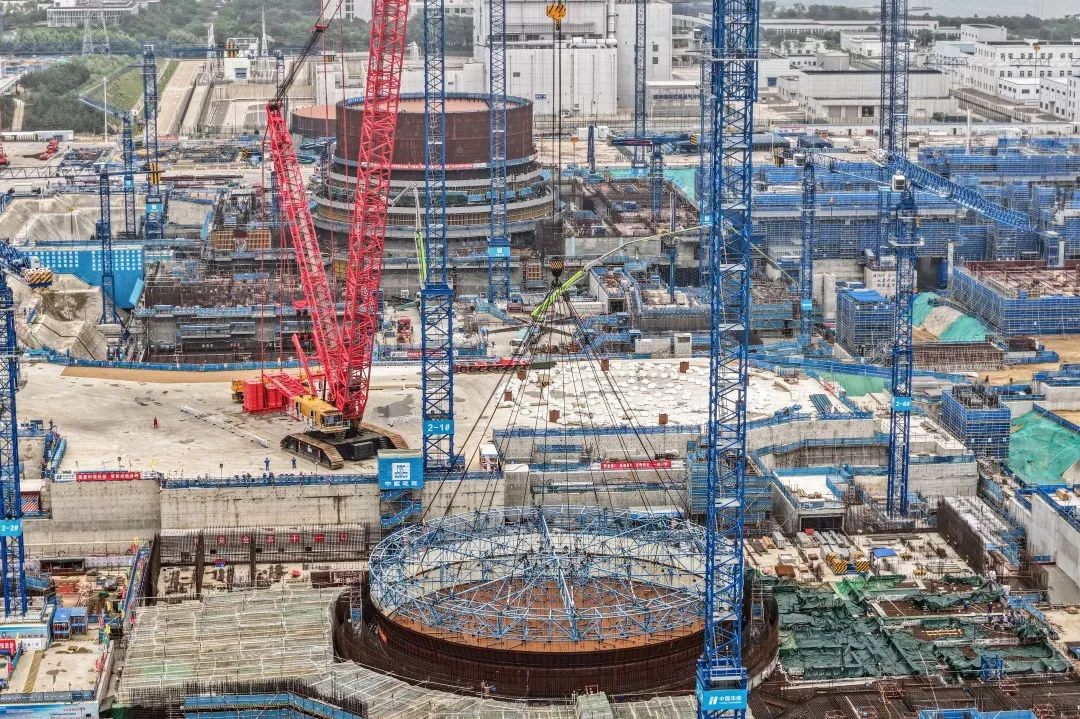

2025年7月1日12时58分,华能山东石岛湾核电站扩建一期工程2号机组反应堆厂房钢衬里模块一顺利吊装就位。钢衬里模块一位于核岛心脏——反应堆厂房底部,是核电站的重要安全屏障。10时36分,钢衬里模块一缓缓开始上升。经历了起吊、回转、行走、就位等一系列操作后,吊装顺利完成,总用时2小时22分。2#核岛模块一吊装是扩建一期工程2号机组开工以来首次大型吊装,这次吊装的成功为后续核岛厂房主关键路径施工打下坚实的基础。为确保此次吊装任务...

2025-07-02

石岛湾核电扩建一期工程1号机组反应堆钢衬里模块五就位

石岛湾核电扩建一期工程1号机组反应堆钢衬里模块五就位

5月25日7时58分,石岛湾核电扩建一期工程1号机组反应堆钢衬里模块五吊装就位。核岛反应堆厂房钢衬里是华龙一号安全壳的主要组成部分,也是核电站的重要安全屏障,能够承受设计基准事故下的压力,防止放射性物质泄漏。本次吊装的模块五由筒体五层、筒体六层及附属的多个贯穿件套筒以及预埋件组成,是目前石岛湾核电扩建一期核岛钢衬里模块中一次性吊装高度最高的模块。与以往吊装相比,本次石岛湾核电模块吊装工装在以往网架及桁架结构形式基础...

2025-05-26

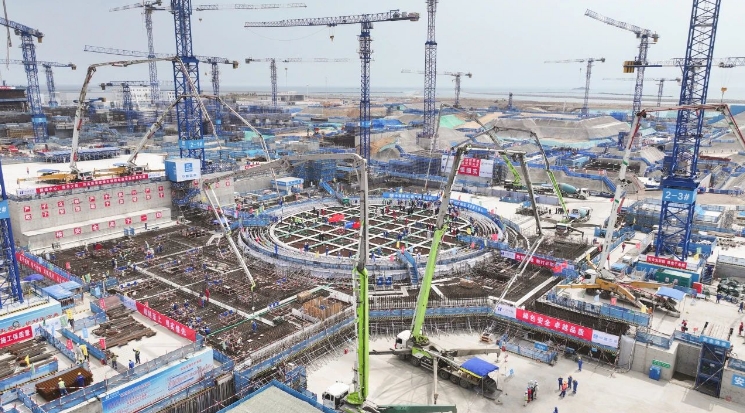

华能石岛湾核电扩建一期工程2号机组正式开工

华能石岛湾核电扩建一期工程2号机组正式开工

5月7日,随着华能石岛湾核电扩建一期工程2号机组核岛顺利浇筑第一罐混凝土(FCD),华能石岛湾核电扩建一期工程进入全面建设阶段,我国首个集成三代、四代核电技术的综合性核电基地建设再提速。华能石岛湾核电扩建工程位于山东省荣成市,规划建设4台百万千瓦级压水堆核电机组,采用我国自主三代核电技术华龙一号,总装机容量超500万千瓦,工程一次规划、分两期建设。此次开工建设的是扩建一期工程2号机组,单机容量120万千瓦,1号机组于2024年7月28...

2025-05-08

山东石岛湾核电站扩建一期工程核岛及其BOP安装施工组织设计通过专家评审

山东石岛湾核电站扩建一期工程核岛及其BOP安装施工组织设计通过专家评审

2月25日至27日,由中核五公司承办的山东石岛湾核电站扩建一期工程核岛及其BOP安装施工组织设计专家评审会在山东荣成顺利进行且评审通过。

2025-03-07

石岛湾核电1号核岛又一模块吊装就位

石岛湾核电1号核岛又一模块吊装就位

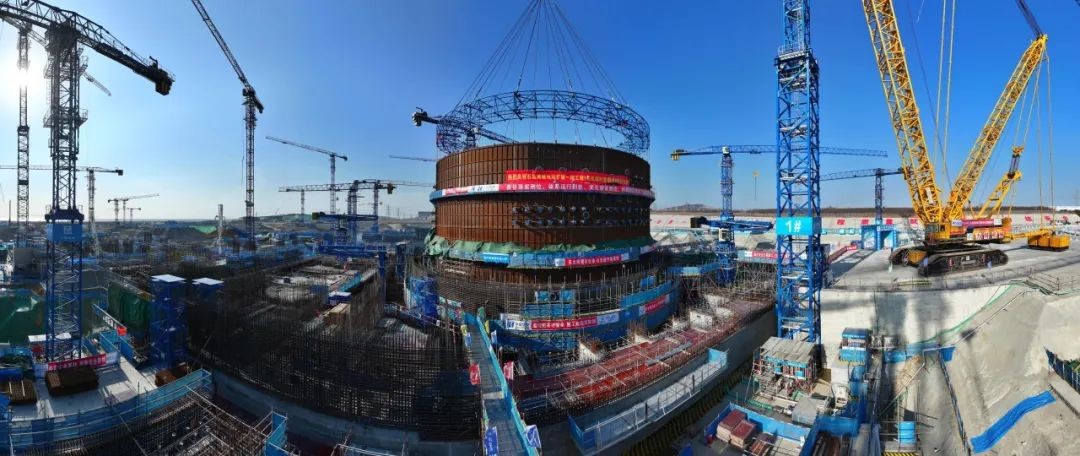

2月17日9时18分,扩建一期工程1号机组反应堆钢衬里模块四顺利吊装就位。

2025-02-18

山东石岛湾核电厂1号核岛反应堆钢衬里模块吊装就位

山东石岛湾核电厂1号核岛反应堆钢衬里模块吊装就位

近日,石岛湾核电项目1号机组核岛反应堆厂房钢衬里模块三吊装顺利就位,为后续1号机组核岛反应堆厂房内、外壳连续施工奠定了坚实基础,此次顺利吊装保障了1号机组反应堆厂房安全壳主体工程及主关键路径工作,高效、安全、可靠推进。

2025-01-15

华能石岛湾核电站1号核岛反应堆钢衬里模块吊装就位!

华能石岛湾核电站1号核岛反应堆钢衬里模块吊装就位!

1月10日9时18分,华能石岛湾核电扩建一期工程1#机组核岛反应堆厂房钢衬里模块三吊装顺利就位,为后续扩建一期工程1#机组核岛反应堆厂房内、外壳连续施工奠定了坚实基础。

2025-01-10

华能石岛湾核电站压水堆扩建一期工程海工工程(一标段)开工

华能石岛湾核电站压水堆扩建一期工程海工工程(一标段)开工

近日,中建筑港承建的华能石岛湾核电站压水堆扩建一期工程海工工程(一标段)开工,该项目建设内容主要为北取水明渠开挖疏浚、直立护岸、斜坡结构、塑性混凝土防渗墙、防波堤等工程。

2024-12-27

中国电建中标华能核电安装项目

中国电建中标华能核电安装项目

近日,中国电建核电公司成功中标华能石岛湾核电压水堆扩建一期工程常规岛及BOP安装工程项目,中标金额11.22亿元。施工地点:山东省威海市本工程两台机间隔10个月;单台机组总工期从FCD至商运,共60个月。本工程拟定1号机组核岛FCD时间为2024年4月30日,开工时间为2025年11月30日(除盐水厂房安装施工)。本工程范围内各系统或子项的安装开工时间以发包人的开工通知为准。其中,1号机组常规岛主厂房汽机平台整体交安日期拟定为2026年11月30日(FCD+...

2024-10-15

华能石岛湾扩建一期1号机组钢衬里模块一吊装成功

华能石岛湾扩建一期1号机组钢衬里模块一吊装成功

9月13日12时56分华能石岛湾扩建一期1号机组钢衬里模块一启动吊装,于2024年9月13日14时56分吊装完成,历时2小时,整个吊装过程安全、质量受控。

2024-09-16

IAEA副总干事参访华能高温气冷堆

IAEA副总干事参访华能高温气冷堆

8月23日,国际原子能机构(IAEA)副总干事、核能部部长米哈伊尔·楚达科夫(Mikhail Chudakov)一行参访华能石岛湾核电基地。

2024-08-30

15天,石岛湾3个FCD圆满完成

15天,石岛湾3个FCD圆满完成

8月15日14时,华能石岛湾核电扩建一期工程1号机组常规岛汽轮发电机筏基底板混凝土浇筑(FCD)圆满完成。

2024-08-26

石岛湾核电1号机组常规岛汽机筏基混凝土圆满完成浇筑

石岛湾核电1号机组常规岛汽机筏基混凝土圆满完成浇筑

8 月15日,中核二四历经54小时的连续奋战,提前15天完成石岛湾核电项目一期工程1号机组常规岛汽机筏基混凝土浇筑,标志着1号机组常规岛全面进入主体结构施工阶段。

2024-08-16

石岛湾核电厂扩建一期工程1号机组FCD现场监督工作圆满完成

石岛湾核电厂扩建一期工程1号机组FCD现场监督工作圆满完成

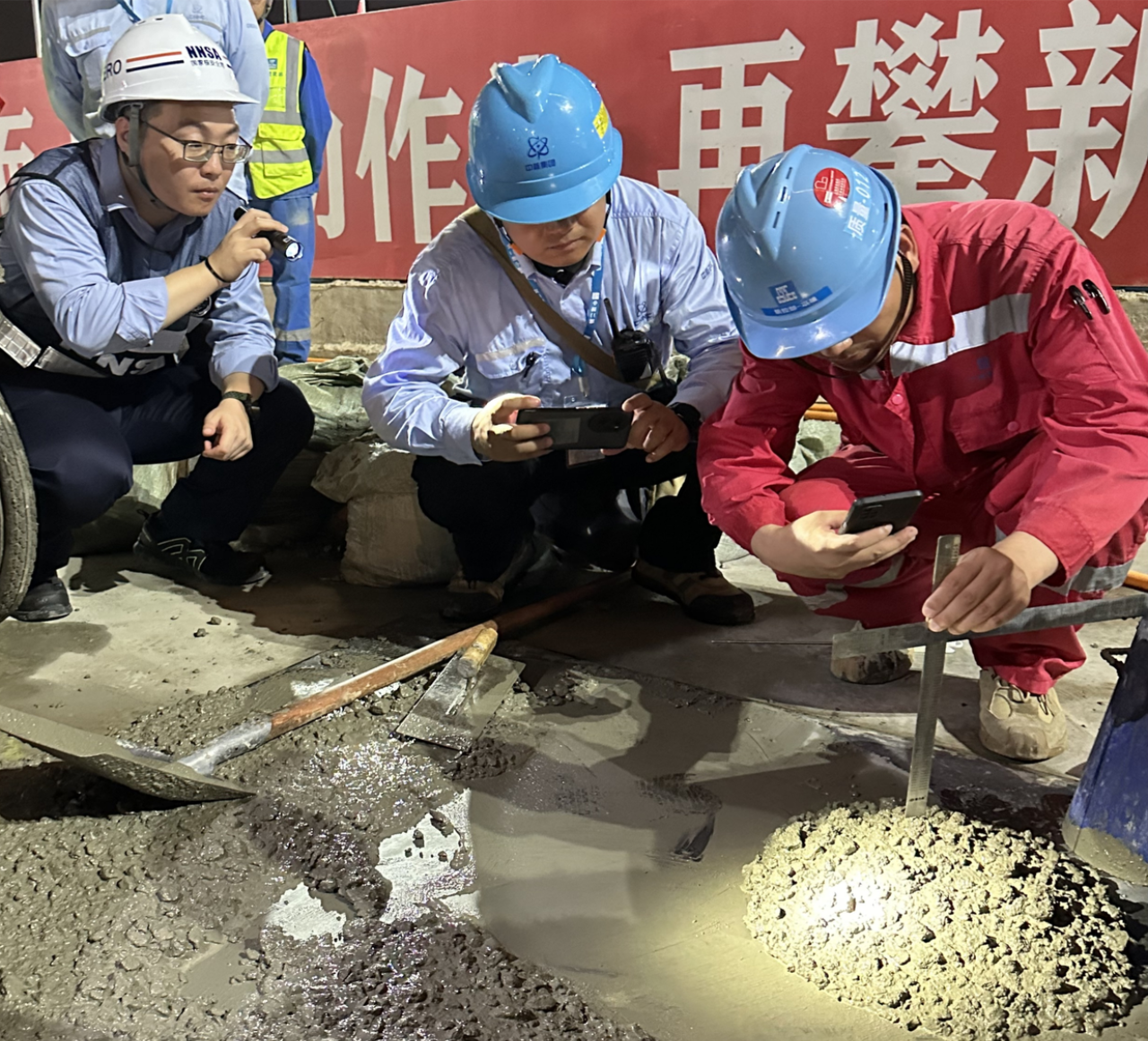

近日,生态环境部华东核与辐射安全监督站按计划完成山东石岛湾核电厂扩建一期工程1号机组岛基础浇筑第一罐混凝土(FCD)的现场监督工作。

2024-08-15

山东石岛湾核电厂高温气冷堆开展夜间突击检查

山东石岛湾核电厂高温气冷堆开展夜间突击检查

为进一步压实核设施营运单位主体责任,全面检验汛期和高温天气下运行人员值班状态,生态环境部华东核与辐射安全监督站(以下简称华东监督站)对华能山东石岛湾核电厂高温气冷堆核电站示范工程(以下简称高温气冷堆示范工程)开展夜间突击检查。

2024-08-13

华能石岛湾核电扩建一期工程建成后,供热面积接近2000万平方米

华能石岛湾核电扩建一期工程建成后,供热面积接近2000万平方米

华能山东石岛湾核电扩建一期工程1号机组核岛浇筑第一罐混凝土,标志着该工程正式开工建设。项目建成后,年发电量将超过200亿千瓦时,供热面积接近2000万平方米,惠及60万人口。

2024-08-11

石岛湾核电联合泵房首块筏基完成浇筑!

石岛湾核电联合泵房首块筏基完成浇筑!

8月4日,中核二四圆满完成石岛湾核电扩建一期工程联合泵房首块筏基浇筑(FCD),为后续联合泵房主体施工打下了坚实基础。

2024-08-09
