田湾核电开展2025年场内综合应急演习

田湾核电开展2025年场内综合应急演习

核安全是国家安全的重要组成部分,事关公众健康、社会稳定和生态文明建设。按照核安全法规要求,田湾核电于11月25日组织开展了2025年场内综合应急演习。本次演习历时近5.5小时,共300余人参演。演习于11月25日上午9:00正式开始,全程无脚本,采用抽取演习情景的模式,由模拟机触发事故情景,重点演练了应急状态分级、应急通告、机组状态控制等20余个演习场景。演习过程中田湾核电站场内应急组织人员按照应急预案有序高效开展自主响应。生态环境部...

2025-11-27

江苏田湾核电OT504大修正式开始

江苏田湾核电OT504大修正式开始

11月22日,随着主控操纵员执行汽轮发电机打闸操作,田湾核电5号机组正式与华东电网解列,标志着田湾核电OT504大修(5号机组第4次换料大修)正式开始。OT504大修计划项目共计7500余项,主要包括堆芯装卸料、二号主泵局部解体、三号上充泵解体大修、一号低压缸解体大修、一号主给水泵驱动电机解体大修、一号主给水泵压力级泵解体大修、B列母线检修、B列柴油发电机解体大修、备用柴油发电机增加B列并网功能等重大项目。本次大修是田湾核电基地20...

2025-11-22

江苏田湾核电8号机组主控室部分可用

江苏田湾核电8号机组主控室部分可用

2025年11月19日,田湾核电站8号机组主控室操作终端OWP可用,标志着主控室已具备部分可用条件。主控室部分可用是田湾核电站二级里程碑节点,为确保这一节点顺利实现,田湾项目部坚持党建引领,践行三同理念,深入落实集团公司追求卓越年专项工作要求,充分汲取7号机组管理经验,狠抓经验反馈落实,全方位提升施工质量与施工效率; 充分发挥总承包管理优势,协调各参建单位大力协同、密切配合,统筹安排土建、电仪、通风、管道各专业施工。党员、干部发挥先...

2025-11-20

VVER核电机组工程建设绩效评价指标体系构建与实施

VVER核电机组工程建设绩效评价指标体系构建与实施

工程建设绩效评价指标体系作为项目目标管控的具象化和量化工具,为项目管理提供了清晰的方向指引和评估标准,深入推进绩效评价指标体系在核电项目管理中的应用,具有重要的现实意义。中核辽宁核电有限公司在推进徐大堡核电3/4号机组建设过程中,严格落实打造标杆工程的相关要求,秉持四台VVER机组、一个项目的管理理念,坚持追求卓越,与田湾核电站协同构建了一套全面系统的VVER核电机组工程建设绩效评价指标体系。该体系将工程建设各阶段、各领...

2025-11-13

中核环保产业田湾分公司项目组联合开展对标交流活动

中核环保产业田湾分公司项目组联合开展对标交流活动

​为进一步规范系统设备运行操作流程,提升缺陷管理与文件记录标准化水平。近期,中核环保产业有限公司田湾分公司防护支持综合技术服务项目处理中心运行组与海水淡化及蒸汽供能项目联合开展对标活动,双方围绕核心业务关键环节交流互通经验、互学互鉴,推动运行管理提质增效。活动伊始、海水淡化及蒸汽供能项目详细介绍了项目在系统设备运行操作方面的流程标准化,模拟练习了关键启停规范、参数实时监控设备、日常巡检流程检定要点等现场操作...

2025-11-12

中俄总理会晤公报发布 深化核能等多领域合作

中俄总理会晤公报发布 深化核能等多领域合作

11月4日,中俄两国总理第三十次定期会晤联合公报全文发布。双方高度评价中俄能源合作取得的丰硕成果,将进一步挖掘能源合作潜力,持续巩固全面能源合作伙伴关系,巩固深化全方位、宽领域、深层次的能源合作格局,共同维护国家、地区和全球能源安全,推动保障所有人获得可负担、可靠且可持续的现代能源,推动公正、均衡的全球能源转型。为此,双方商定:继续推进田湾核电站和徐大堡核电站建设项目,确保按时完成建设并投入运行。在此基础上深化和平利用...

2025-11-05

江苏田湾核电站8号机组汽轮机扣缸顺利完成

江苏田湾核电站8号机组汽轮机扣缸顺利完成

2025年10月27日15时36分,田湾核电站8号机组常规岛汽轮机LP1低压内上缸吊装就位,中分面螺栓预紧完成,标志着汽轮机扣缸顺利完成。常规岛汽轮机组布置在常规岛汽机房17.45m运转层,为单轴、四缸、半速、凝汽式核电汽轮机组。汽轮机扣缸是常规岛二回路系统安装工程的关键路径,其施工逻辑性强、工序繁杂、涉及结构部件量多体大、安装精密度要求高,大量清理、安装工作短期内高密度集中。为保障汽轮机扣缸工作按计划顺利完成,田湾项目部党委坚持党...

2025-10-29

田湾核电OT215大修安全完成

田湾核电OT215大修安全完成

10月12日,随着田湾核电2号机组成功并入华东电网,标志着田湾核电OT215大修安全完成。江苏核电为贯彻落实中核集团追求卓越年工作部署要求,以打造大修全优工程、落实两个零容忍、全面贯彻卓越绩效模式为整体目标。与中核运维田湾项目部、各大修协作单位加强沟通交流,凝聚强大合力,发挥协同优势。在大修过程中坚守安全与质量标准,确保大修全流程安全万无一失,为后续田湾核电2号机组的安全稳定运行打下了坚实基础。中核运维中核运维在OT215大修...

2025-10-13

中核集团边疆单位赴江苏核电对标交流

中核集团边疆单位赴江苏核电对标交流

9月22日至27日,为深入贯彻落实党的二十大关于提升企业核心竞争力、加快建设世界一流企业的战略部署,中核集团组织中核铀业、中核新能源所属部分边疆单位赴江苏核电对标交流。9月22日上午,中核集团边疆单位赴核电基地对标交流启动会在中核集团总部召开,中核集团副总经济师、综合部主任杜吉国,人力资源部副主任孙占辉,江苏核电党委书记、董事长张毅出席会议并发表讲话,综合部副主任王国清主持会议,中核集团边疆单位对标交流人员,江苏核电三厂厂...

2025-09-30

田湾核电站8号机组顺利实现循环冷却水供水

田湾核电站8号机组顺利实现循环冷却水供水

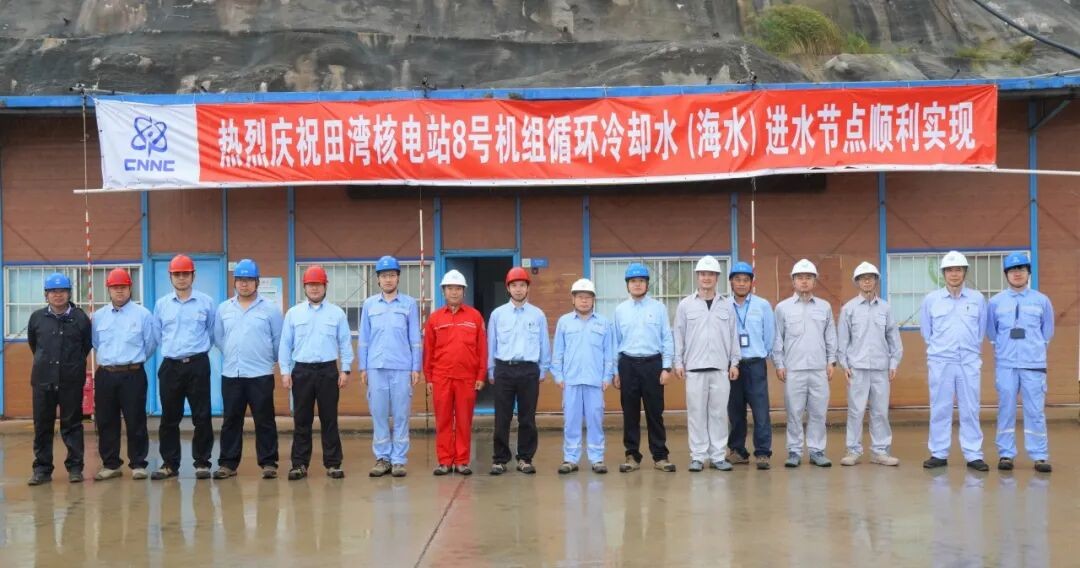

2025年9月17日9时58分,田湾核电站8号机组隧洞进水构筑物(M1UPK)1号闸门平衡孔开启,相关子项水位、钢闸门状态正常,标志着8号机组循环冷却水供水一级里程碑节点顺利实现。田湾8号机组循环冷却水供水工作主要涉及5家建安单位21个子项的施工工作,田湾项目部党委坚持党建引领,矢志追求卓越,践行标杆文化,充分发挥工程总承包管理优势,深化整体·协同长效化机制,立足任务攻坚,统筹施工资源,联合制定多单位、多专业施工一体化进度计划,组织海工工程周例...

2025-09-19

田湾核电215大修正式开始

田湾核电215大修正式开始

9月10日,田湾核电2号机组与电网解列,标志着田湾核电215大修正式拉开帷幕。中核运维将与江苏核电密切协同,牢固树立我是中核人,我是中国核电人的职业身份认同,以一次做好、一次达标为目标,将零缺陷理念融入每个环节,形成人人重视质量、人人创造质量的浓厚氛围;以一盘棋的战略方针,打破专业壁垒,凝聚大修攻坚的强大合力;以绝对安全为最高准则,筑牢安全防线,全力打造VVER大修精品工程,确保大修安全优质高效完成,为机组下一个燃料循环的安全稳定运行...

2025-09-12

田湾核电OT215大修正式开始

田湾核电OT215大修正式开始

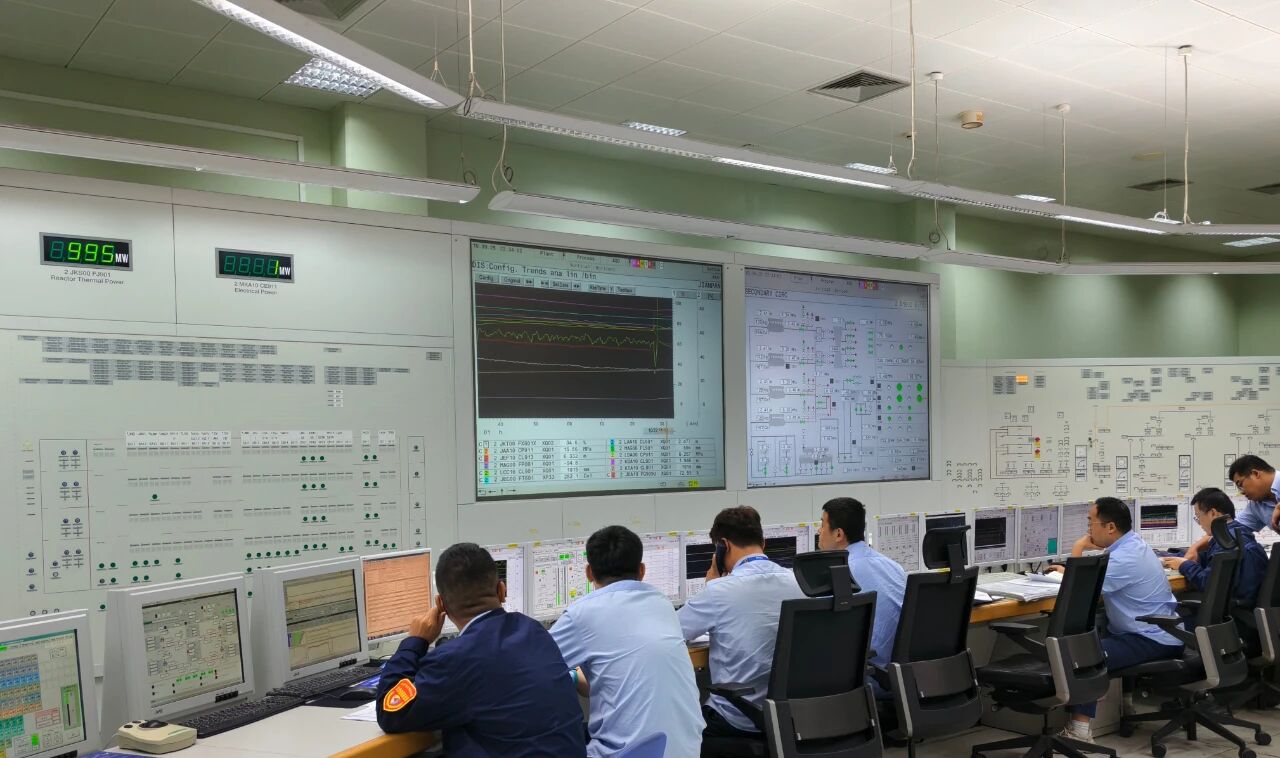

9月10日,随着主控操纵员执行汽轮发电机打闸操作,田湾核电2号机组正式与华东电网解列,标志着田湾核电OT215大修(2号机组第15次换料大修)正式开始。OT215大修涵盖计划检修项目7299项,机械电气4093项(CC1设备393项),仪控2519项(CC1设备48项),土建服务47项,在役检查、燃料物理、金属监督及防腐187项(CC1设备51项),其中性能试验67项,运行定期试验297项,变更改造89项。共设置14个大修关键路径里程碑节点。本次大修是田湾核电基地年度大修任务的重点...

2025-09-11

生态环境部开展田湾核电站2025年度核安全综合监督工作

生态环境部开展田湾核电站2025年度核安全综合监督工作

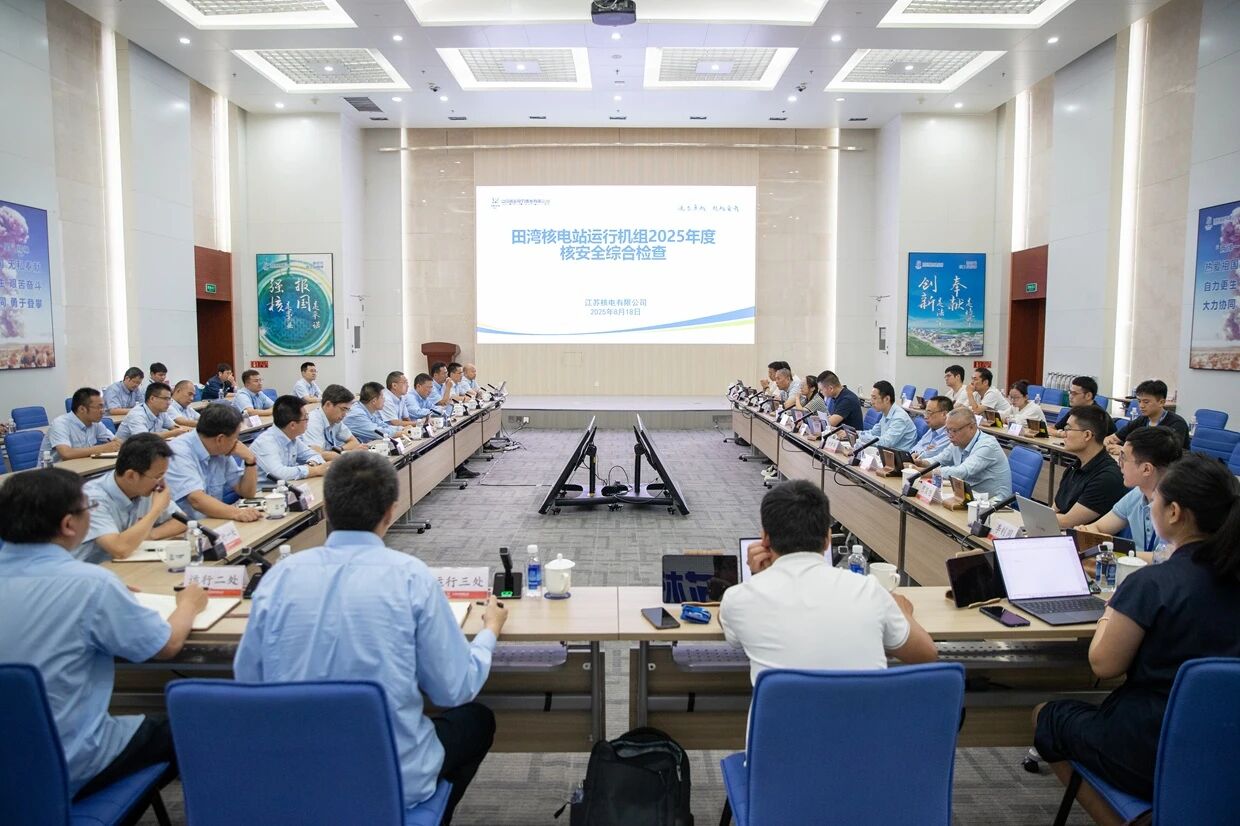

近日,生态环境部华北核与辐射安全监督站(以下简称华北监督站)组织对田湾核电站运行机组开展2025年度核安全综合监督工作。本次监督是对田湾核电站运行机组的一次年度全面性体检,旨在评估机组运行状态,排查潜在风险,进一步压实营运单位主体责任,确保核电机组安全稳定运行。华北监督站一是提前谋划,监督内容涵盖了运行安全性能指标,运行事件管理与经验反馈,运行人员资质、实际能力和培训,辐射防护和放射性废物管理,防火安全,实物保护、核材料管理...

2025-09-10

田湾核电安全发电超4900亿千瓦时

田湾核电安全发电超4900亿千瓦时

田湾核电站作为江苏电力重要供给基地之一,认真贯彻落实江苏省能源委员会关于能源电力保供工作部署要求,坚持安全发展、创新发展。为保障高峰用电需求,田湾核电站成立保电专班,扛牢电力安全保供责任,认真落实迎峰度夏专项工作方案,加强机组运行管理,保障机组安全运行,全力确保6台机组稳发满发,确保迎峰度夏电力保供任务顺利完成。1-7月,田湾核电发电量为298.79亿千瓦时,累计安全发电超过4900亿千瓦时,累计减排二氧化碳3.92亿吨,等效减煤约1.47亿吨...

2025-08-27

华东监督站开展江苏徐圩核能供热发电厂一期工程1号机组核岛基坑验槽核安全监督工作

华东监督站开展江苏徐圩核能供热发电厂一期工程1号机组核岛基坑验槽核安全监督工作

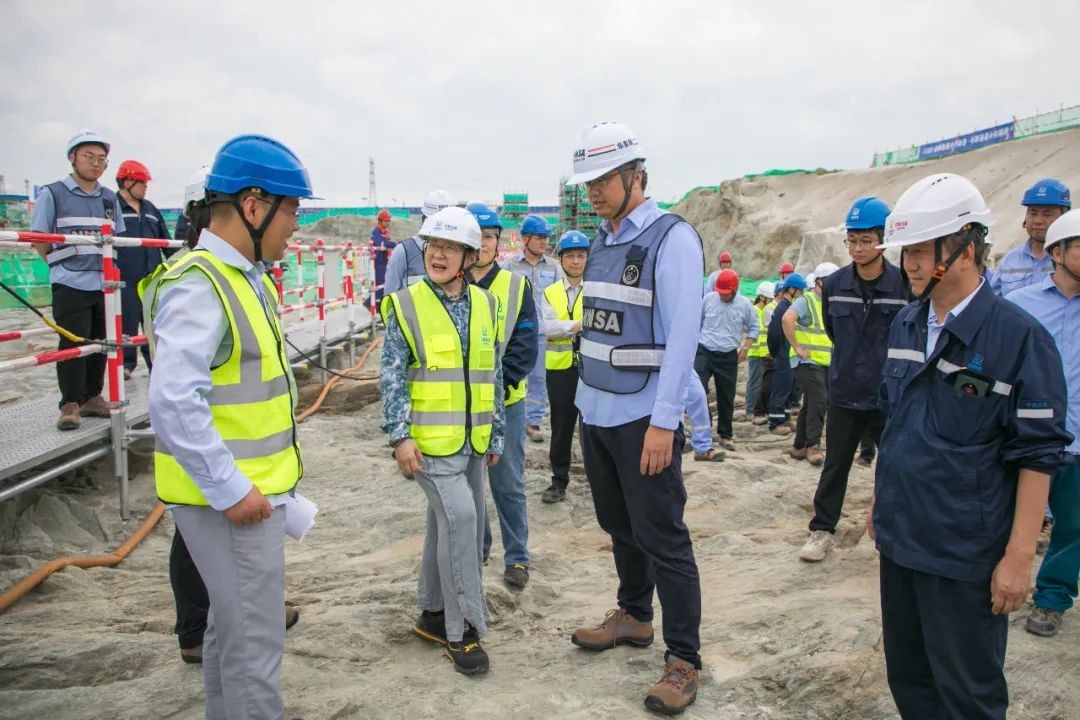

近日,生态环境部华东核与辐射安全监督站(以下简称华东监督站)组织开展江苏徐圩核能供热发电厂一期工程1号机组核岛基坑验槽核安全监督。徐圩项目是全球首个将高温气冷堆与压水堆耦合,以工业供热为主、兼顾电力供应的核动力厂。华东监督站高度重视该项目安全质量,在准备阶段提前介入,对营运单位自查报告进行审查,先后两次开展现场踏勘,针对审查及现场踏勘发现的问题,组织开展深入的技术审评。华东监督站邀请技术支持单位及同行单位的资深专...

2025-08-20

田湾核电核能制氢项目累计制氢量突破30000立方米

田湾核电核能制氢项目累计制氢量突破30000立方米

截至2025年8月18日,田湾核电核能制氢项目取得新成就,累计制氢量突破30000立方米。田湾核电核能制氢项目采用PEM电解水制氢技术。该技术以质子交换膜作为隔膜,在传递质子的同时隔绝氢气和氧气,膜两侧的阴极和阳极涂敷催化剂,使水电解高效产生氢气和氧气,电解制氢效率高达90%,综合能耗仅4.5kWh/Nm³,核能电解水制氢热能至氢能的转换效率达31%,氢气纯度达99.999%,使用寿命达8000万小时,具备能耗低、响应速度快、氢气纯度高等显著优势。自项目...

2025-08-19

田湾核电站8号机组主管道焊接顺利完成

田湾核电站8号机组主管道焊接顺利完成

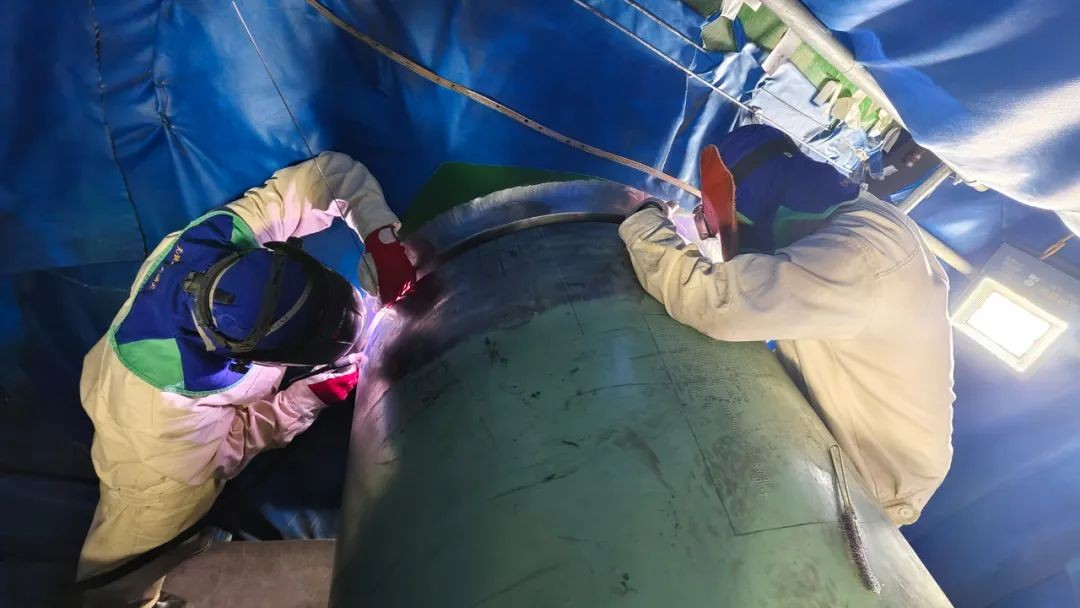

8月10日,田湾核电8号机组主管道1N7最后一道焊口探伤完成,标志着该机组主管道安装全部完成。中核二三连云港项目部同步举行主管道焊接完工仪式,江苏核电有限公司调试生产总监朱高斌,中核工程田湾项目部党委书记、总经理田利民,中核咨询田湾项监部副总监孙炳通,中核二三连云港项目部相关人员及参与焊接的各单位代表参加仪式。施工过程中,项目部吸收田湾核电 1-4 号机组经验,提前编制专项计划并组织施工前先决条件全面检查。同时建立主管道控制...

2025-08-12

田湾核电7号机组完成冷态功能试验

田湾核电7号机组完成冷态功能试验

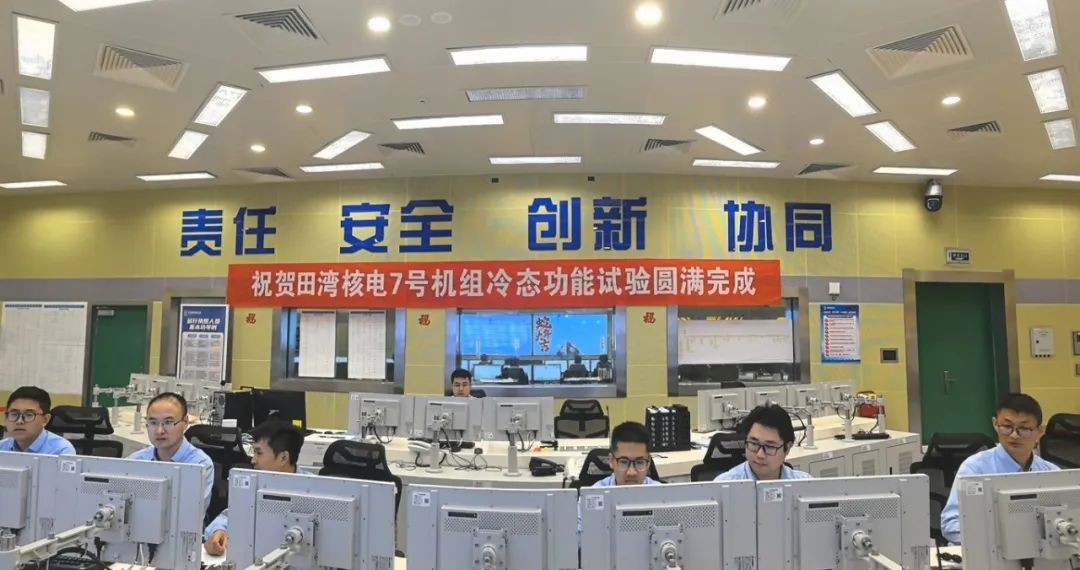

7月23日,中核集团旗下中国核电(股票代码:601985)控股的田湾核电7号机组完成冷态功能试验,标志着田湾核电7号机组由安装阶段全面转入调试阶段,也为后续机组全面调试工作安全有序开展奠定了坚实的基础。作为核电厂大型综合专项调试试验,冷态功能试验是对整个反应堆性能的第一次全面考验。其主要目的是全面验证核电厂系统和设备及其辅助管道在高压下的各项性能,并在各个压力平台下进行主系统和辅助系统的相关试验,确保后续安全稳定运行。田湾...

2025-07-23

田湾核电基地4号机组405大修监督工作顺利完成

田湾核电基地4号机组405大修监督工作顺利完成

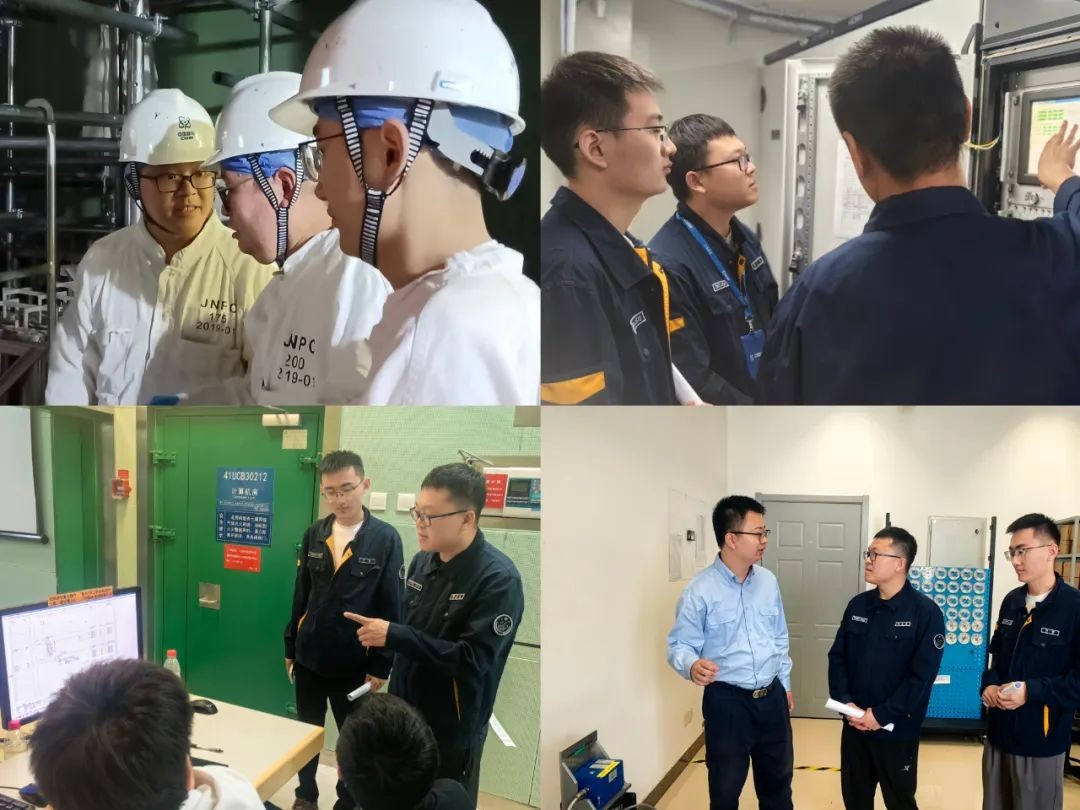

近日,生态环境部华北核与辐射安全监督站(以下简称华北监督站)顺利完成田湾核电基地4号机组405大修监督工作,在确认机组系统、设备状态满足临界条件后,现场释放了田湾核电基地4号机组405大修后首次临界控制点。华北监督站高度重视中核集团集约化改革过渡阶段的大修监督工作,提出全局谋划、统一调度、精准靶向、集中攻坚的工作方针。一是骨干冲锋在前,诠释责任担当。监督员们每日穿梭于反应堆厂房等核心区域,对设备状态、操作流程开展地毯式...

2025-07-10

以核化耦合“碳”索我国首个工业供汽领域的“绿钥”

以核化耦合“碳”索我国首个工业供汽领域的“绿钥”

在双碳目标的战略指引下,我国核电产业正经历从单一发电向核能综合利用的变革。国家发展改革委员会、国家能源局印发的《十四五现代能源体系规划》明确提出要推动核能在清洁供暖、工业供热、海水淡化等领域的综合利用。国务院印发的《2024—2025年节能降碳行动方案》明确提出鼓励大型石化化工园区探索利用核能供汽供热。核电作为清洁、高效、稳定的能源,成为构建新型能源体系的核心支柱。到2035年中国核电发电量占比将提升至10%,核电装...

2025-06-17

田湾核电站8号机组220kV倒送电顺利完成

田湾核电站8号机组220kV倒送电顺利完成

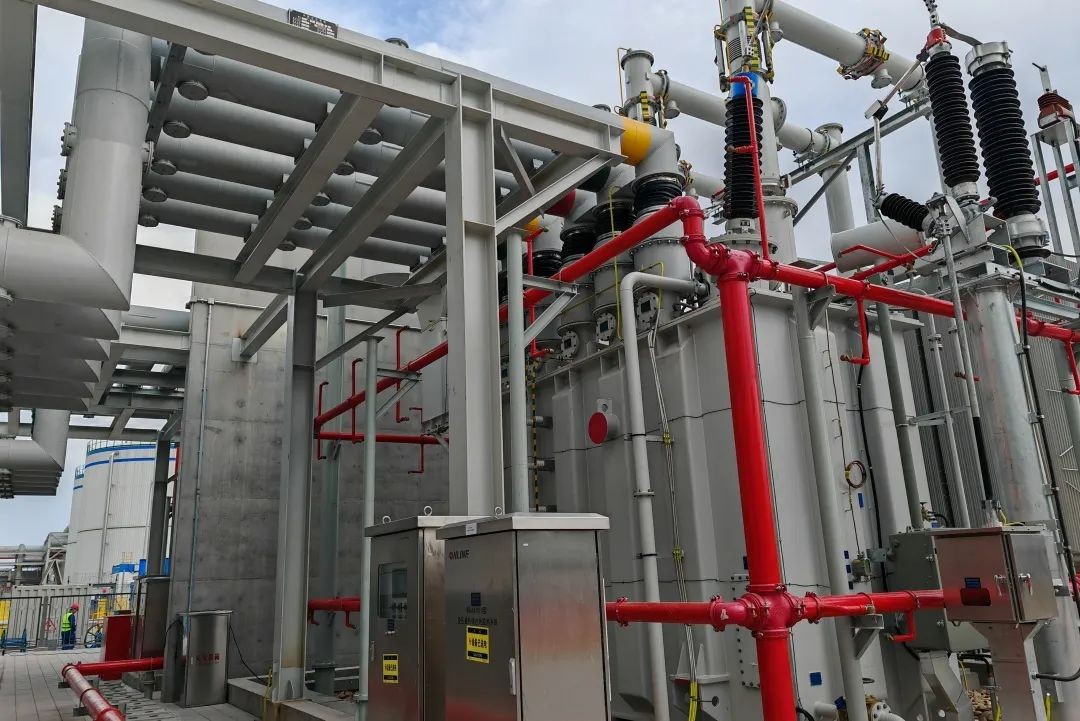

2025年6月13日,田湾核电站8号机组2台高压备用变压器送电工作全部完成,标志着8号机组220kV倒送电一级里程碑节点顺利完成。田湾项目部深入贯彻落实集团公司追求卓越年专项工作要求,由工程管理三部牵头组织各相关单位及部门成立220kV倒送电专项组,党员、干部冲锋在前,每周组织倒送电专题会及现场施工碰头会,及时沟通设计、采购、施工等各领域的问题,形成良性循环,有力推进倒送电工作任务进度。同时,通过开展结对共建、党员进班组活动,深入推进党...

2025-06-17
