孟加拉国总理顾问:孟加拉国“路布尔”核电站将于2024年投产发电

孟加拉国总理顾问:孟加拉国“路布尔”核电站将于2024年投产发电

孟加拉国总理电力、能源和矿产资源顾问陶菲克·乔杜里在接受卫星通讯社采访时表示,孟加拉国希望俄罗斯参与建设的“路布尔”核电站在2024年底就可以开始为孟加拉国提供电力。

2023-09-22

路布尔核电2号机组外穹顶进展,核燃料定于 10 月交付

路布尔核电2号机组外穹顶进展,核燃料定于 10 月交付

孟加拉国路布尔核电站2号机组外穹顶下层已吊装到位。与此同时,Rosatom 表示预计将于 10 月份向该工厂交付第一批燃料。

2023-09-21

TVEL 向孟加拉路布尔核电站交付首批燃料

TVEL 向孟加拉路布尔核电站交付首批燃料

孟加拉国路布尔核电站1号机组开始装载的燃料已在新西伯利亚化学浓缩厂(Rosatom 燃料公司 TVEL 的一部分)交付。燃料验收试验合格。类似的核燃料正在列宁格勒、新沃罗涅日和白俄罗斯核电站的 VVER-1200 反应堆动力装置中成功运行。

2023-08-11

俄国家原子能公司负责人与孟加拉国总理讨论路布尔核电站建设问题

俄国家原子能公司负责人与孟加拉国总理讨论路布尔核电站建设问题

俄罗斯国家原子能公司发布消息称,该公司总经理阿列克谢·利哈乔夫周一访问了孟加拉国,并与该国总理谢赫·哈西娜举行了会谈。双方讨论了建造路布尔(Rooppur)核电站的问题,以及为在建核电站的第一个机组进口核燃料的准备情况。

2023-08-01

卢普尔核电1号机组安装的通风管

卢普尔核电1号机组安装的通风管

孟加拉国正在建设的卢普尔核电站1号机组反应堆厂房已安装通风管道。该管道重 100 吨,长 67 米。安装过程使用一台强大的起重机,历时八个小时。首先将其移动到垂直位置并升高几米以检查吊索和起重机的稳定性。然后才被运送到安装区域。

2023-07-30

俄罗斯海外VVER项目进展

俄罗斯海外VVER项目进展

日前,俄罗斯国家原子能公司(Rosatom)发布两份声明称,阿库尤(Akkuyu)核电厂1号机组和孟加拉国卢普尔(Rooppur)核电厂2号机组的内层安全壳穹顶浇筑完成。

2023-06-08

孟加拉与俄罗斯签署核燃料协议

孟加拉与俄罗斯签署核燃料协议

周五,孟加拉国和俄罗斯签署了卢普尔核电站(RNPP)第一单元的核燃料协议。

2023-05-08

建核电站的钱,这两国同意用人民币付!

建核电站的钱,这两国同意用人民币付!

据路透社当地时间17日消息,孟加拉国与俄罗斯同意使用人民币来支付俄在孟建设的核电站项目款项。

2023-04-18

卢普尔核电站1号机组外围护结构混凝土工程提前完工

卢普尔核电站1号机组外围护结构混凝土工程提前完工

在位于孟加拉人民共和国的卢普尔核电站施工现场(总设计师和总承包商为俄罗斯国家原子能公司工程部),外安全壳的混凝土施工已经比计划提前45天完成。整个过程耗时110天,而不是155天。

2023-03-10

俄国家原子能集团:俄参建的孟加拉国卢普尔核电站建设工作正按计划推进

俄国家原子能集团:俄参建的孟加拉国卢普尔核电站建设工作正按计划推进

俄罗斯国家原子能集团公司发布消息表示,俄方参建的孟加拉国卢普尔核电站的建设工作正在按照计划推进,物资通过替代线路运到建设工地。

2023-02-15

孟加拉卢普尔(Rooppur)核电站2号机组主循环管道焊接完成

孟加拉卢普尔(Rooppur)核电站2号机组主循环管道焊接完成

孟加拉国在建的卢普尔(Rooppur)核电站2号机组的主循环管道的焊接工作已经完成。Rosatom的工程部(ASE)说,花了60天时间对28个焊接点的珍珠岩部分进行对接、焊接和热处理。又花了6天时间完成洋葱头不锈钢浮筒,这将保护管道不受侵蚀性环境的影响。

2023-02-09

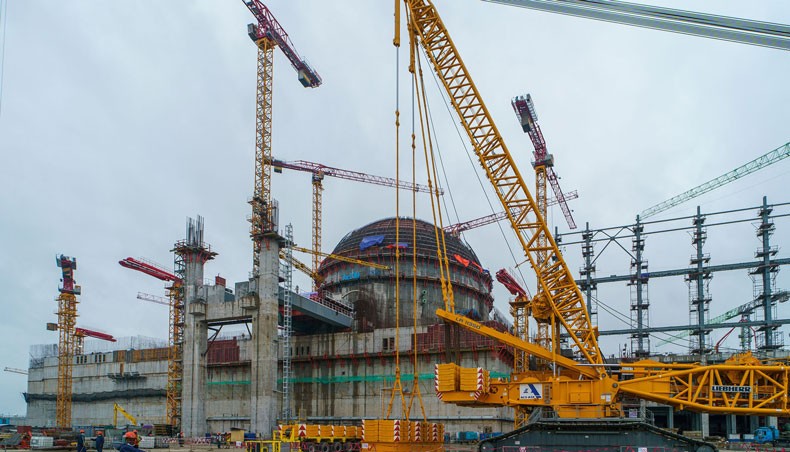

卢普尔核电站的启用可能会被推迟

卢普尔核电站的启用可能会被推迟

孟加拉国家电力、能源和矿产资源部长纳斯鲁尔-哈米德周四表示,由于Covid大流行,卢普尔核电站项目1号机组的调试可能会被推迟。

2022-12-30

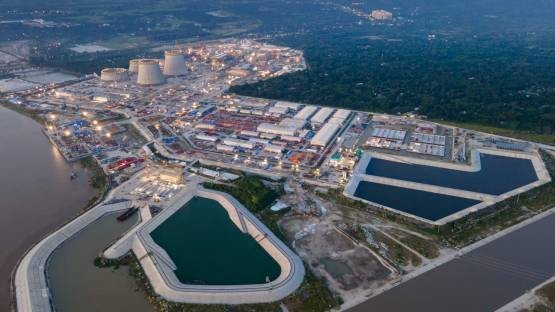

原子能机构工作组审查孟加拉国启动核电计划时的核安全和辐射安全监管框架

原子能机构工作组审查孟加拉国启动核电计划时的核安全和辐射安全监管框架

国际原子能机构(IAEA)的一个代表团说,孟加拉国致力于持续改善核和辐射安全。考察团还注意到,在该国建造其第一座核电站(NPP)时,可以在一些领域进行改进,以加强国家核与辐射安全监管基础设施。

2022-12-12

核电站波纹管阀门运往孟加拉国

核电站波纹管阀门运往孟加拉国

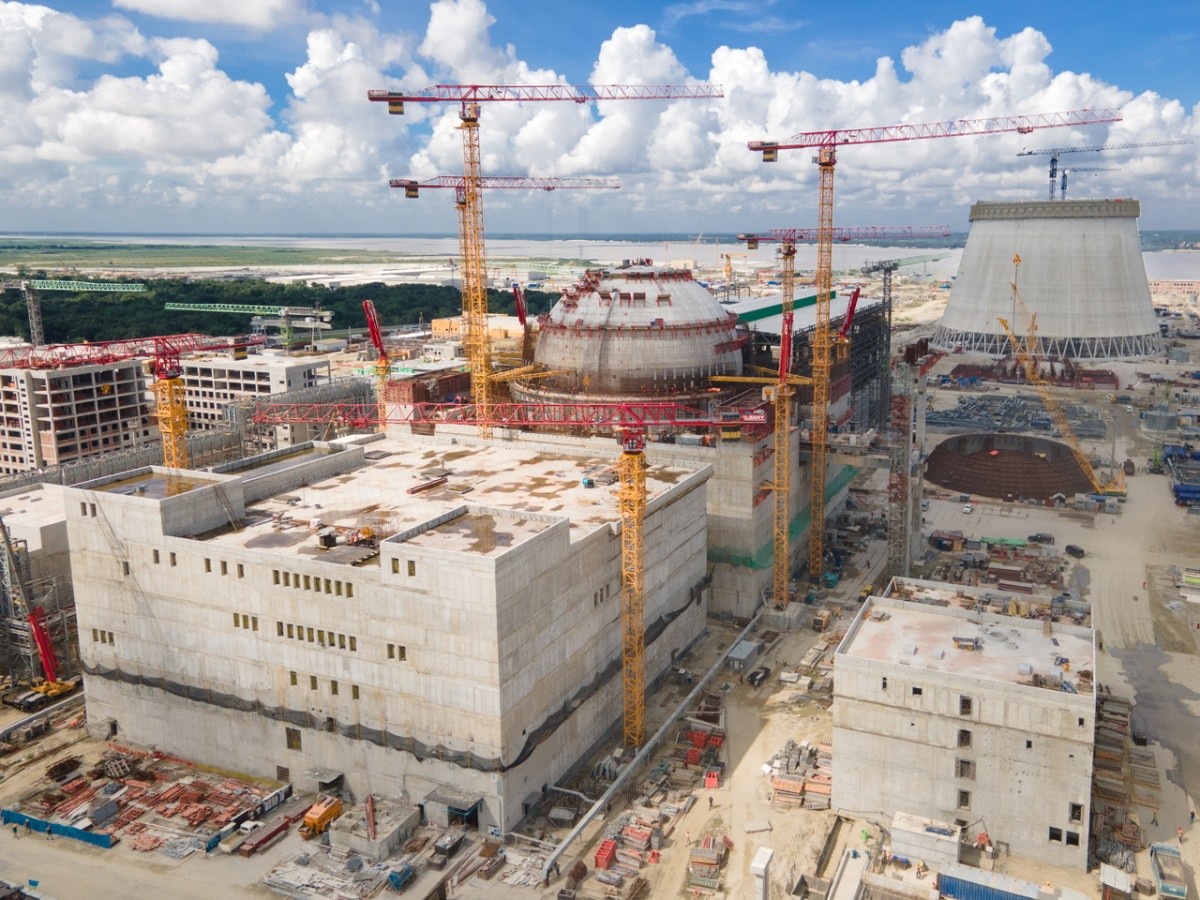

俄罗斯 Electrosevkavmontazh Corporation(ESKM)已为孟加拉国在建的 Rooppur 核电厂发运了首批波纹管阀。

2022-12-07

俄罗斯,缘何“领跑”全球核电出口?

俄罗斯,缘何“领跑”全球核电出口?

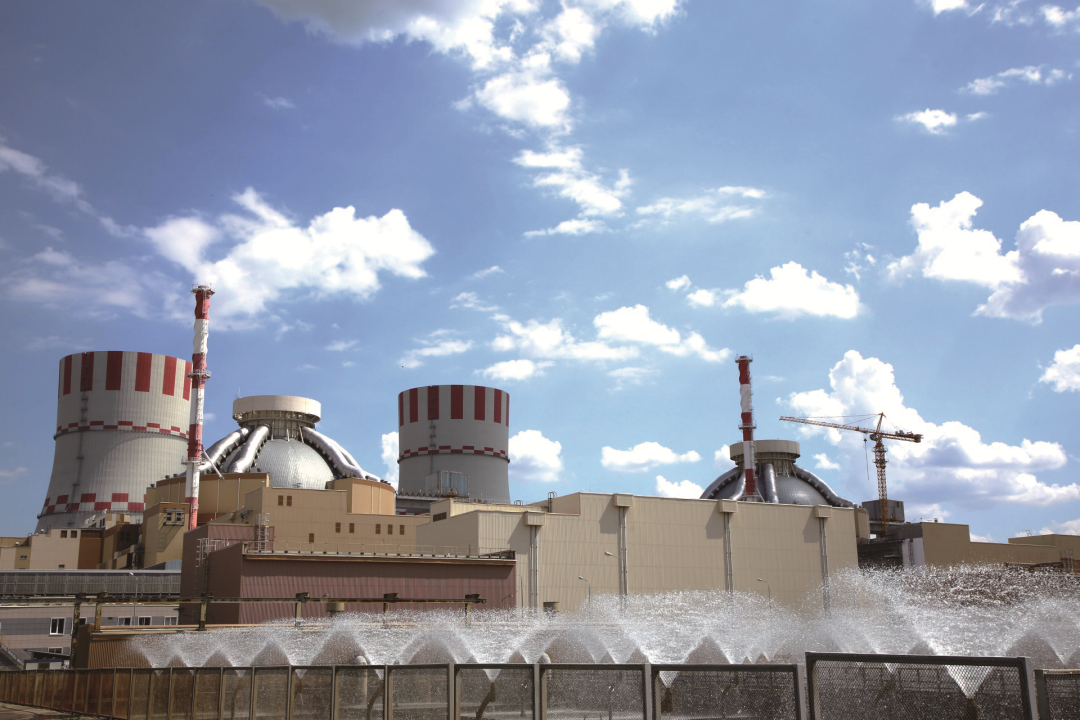

俄罗斯国家原子能集团公司(ROSATOM)自2007年成立以来,举国家之力优化提升核电出口系统竞争力,坚持以核电为龙头带动俄罗斯核工业产业链出口的海外开发战略,通过创新商业模式、提供有吸引力的融资方案,辅以强有力的政府外交助力,不断加强海外开发力度并取得优异成绩。

2022-11-05

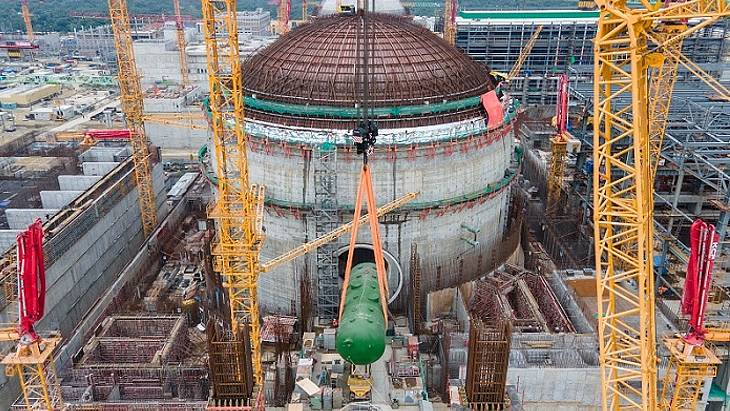

卢普尔2号机组开始安装蒸汽发生器

卢普尔2号机组开始安装蒸汽发生器

近日,孟加拉国卢普尔核电厂2号机组开始安装蒸汽发生器。该蒸汽发生器长13.8米,重324.7吨,由俄罗斯AEM技术公司伏尔加顿斯克分公司制造。

2022-10-18

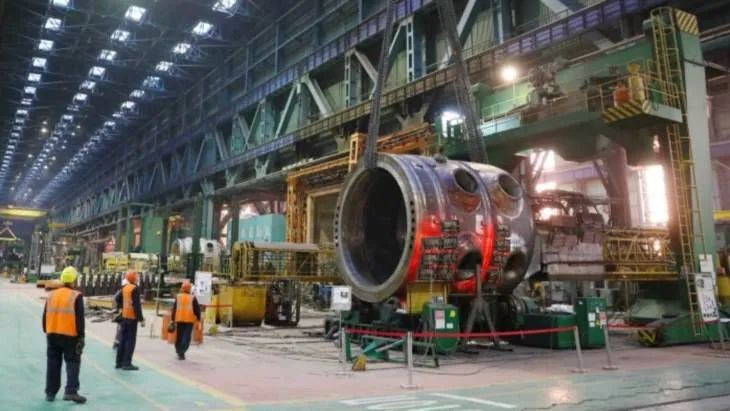

孟加拉国卢普尔核电厂推迟一年投运

孟加拉国卢普尔核电厂推迟一年投运

2022年9月27日,孟加拉国卢普尔(Rooppur)核电项目官员透露,受俄乌冲突影响,该电厂投运时间推迟一年。根据最新时间表,1、2号机组分别拟于2024年2月和2024年底投运。

2022-10-09

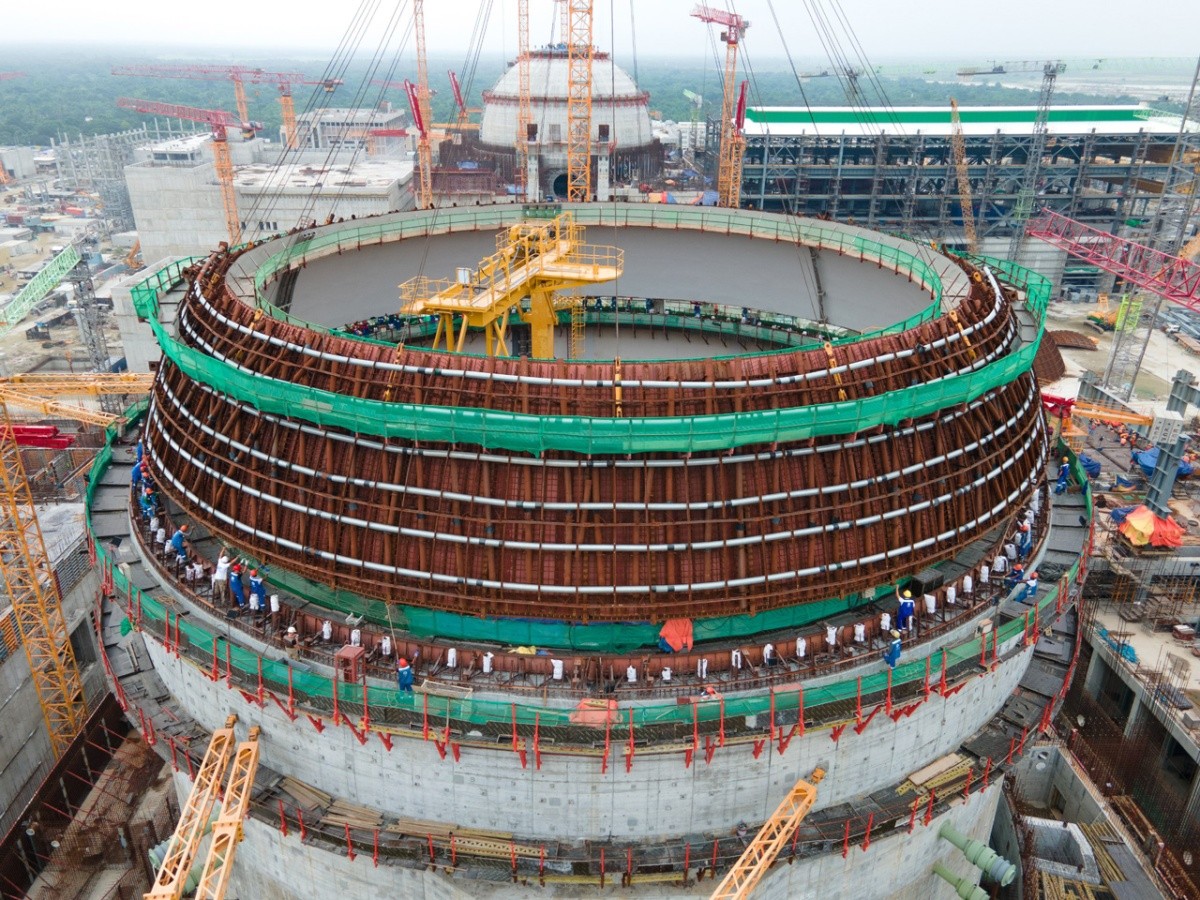

孟加拉国卢普尔核电厂2号机组开始安装内部安全壳圆顶

孟加拉国卢普尔核电厂2号机组开始安装内部安全壳圆顶

孟加拉国在建的卢普尔核电站2号机组的内围壳(VZO)的圆顶部分已经开始安装。总承包商ASE表示,内围壳穹顶三层中的第一层已经完成了安装。重达195吨、直径为42.8米的大型结构被安装在44.1米的高度。

2022-06-24

孟加拉国加强与韩国核能合作

孟加拉国加强与韩国核能合作

韩国原子能研究所(KAERI)与孟加拉国原子能委员会(BAEC)签署了一份关于核研究和开发方面的技术合作谅解备忘录。

2022-05-26

孟加拉卢普尔核电站 第一台机组外壳防护罩圆顶组装开始

孟加拉卢普尔核电站 第一台机组外壳防护罩圆顶组装开始

5月12 日在孟加拉卢普尔核电站的施工现场,第一台机组外安全壳罩(EPC)的预组装工作已经开始。这是由该项目的总设计师和总承包商 Rosatom 的新闻服务部门报道的。

2022-05-16

俄罗斯称孟加拉国卢普尔1号机组将如期完工

俄罗斯称孟加拉国卢普尔1号机组将如期完工

2022年4月7日,俄罗斯国家原子能公司(Rosatom)发布声明称,孟加拉国卢普尔(Rooppur)1号机组将按计划于2023年完工。

2022-04-08
