ESKM 开始为孟加拉国 Rooppur 核电站第二个发电机组安装变压器
在孟加拉国鲁普核电站施工现场,AK Corporation ESKM LLC 专业工程部门成功完成了三台 ORDTs-533000/420 电力变压器(每台重 360 吨)的运输、卸载和吊装到安装区以及2号机组的两台辅助变压器(重69吨和92吨)。该工作于10月23日至27日进行;下一阶段的安装工作将是变压器在标准位置的安装和组装。该工作计划于 2025 年 3 月完成。辅助电力变压器是2号机组供电系统的第一个环节。此外,根据设计方案,该设备的安装将确保为消费者提供可靠的电...
2024-11-02

Rosatom已完成孟加拉国核电站“Rooppur”首台机组VVER-1200反应堆的组装
孟加拉国人民共和国鲁普尔核电站首台机组(总设计师和总承包商为Rosatom国营公司工程部)反应堆组装工作已完成。反应堆组装过程包括轴和挡板等内部设备的安装、燃料组件模拟器的装载、保护管块和上部块的安装以及预调试测量系统的传感器的安装。这项工作是由 Atomstroyexport JSC、Atomtekhenergo JSC 和 Rosenergoatom Concern JSC 的专家完成的。下一阶段是水压测试,在此期间将检查反应堆设备的性能。...
2024-10-22

鲁普尔核电站首号机组三台柴油发电机组中的一台已完成冷试
鲁普尔核电站1号机组三台柴油发电机组中的一台已完成冷磨合。
2024-09-25

孟加拉国鲁普尔核电站1号开始装载假燃料
孟加拉国首座核电站建设项目迎来新里程碑,假燃料组件正在装入鲁普尔核电站1号机组。
2024-09-19

俄国家原子能集团:俄罗斯和孟加拉国近乎物理启动“鲁普尔”核电站机组反应堆
罗斯国家原子能集团国际业务总监鲍里斯∙阿尔谢耶夫在接受卫星通讯社采访时说,该集团与孟加拉国的同事们几乎接近于物理启动“鲁普尔”核电站1号机组反应堆。
2024-09-18

孟加拉国Rooppur核电站2号机组关键运输闸门已交付
俄罗斯原子能公司已将运输闸门运抵孟加拉国 Rooppur 核电站 2 号机组反应堆的施工现场。
2024-08-27

鲁普尔核电站 1 号机组准备燃料装填机进行模拟器测试
孟加拉国 Rooppur 核电站 1 号机组的装料机已准备好装载燃料模拟器。JSC Atomtekhenergo(俄罗斯原子能公司电力部门的一部分)的服务工程师已完成装料机的准备工作,用于装载 163 个燃料组件模拟器。
2024-07-31

KAERI 完成孟加拉国研究反应堆的升级
韩国原子能研究院(KAERI)宣布,孟加拉国培训研究反应堆现代化仪器和控制系统的调试工作已经完成。
2024-07-12

印度与俄罗斯就热核研究合作进行会谈
俄罗斯国家原子能公司Rosatom的一位高级官员表示,俄罗斯和印度正在加强核技术和科学研究方面的合作。
2024-03-14

路布尔核电站:俄罗斯贷款已释放 55%,工程已完成 85%
加拉国和俄罗斯于2016年签署了一项价值113.8亿美元的协议,资助路布尔核电站的建设。根据经济关系司(ERD)的最新信息,截至2023-24财年上半年(7月至12月),已释放62.73亿美元的俄罗斯质押贷款。这约占贷款总额的55%。该项目的大部分工作已经完成。有关人士称,目前工作已完成85%。
2024-02-24

孟加拉国Rooppur 2 被动排热系统吊装
Rosatom 表示,孟加拉国 Rooppur 2 核电站的 215 吨被动排热系统钢结构内部和外部的安装在两天内完成。
2024-01-27

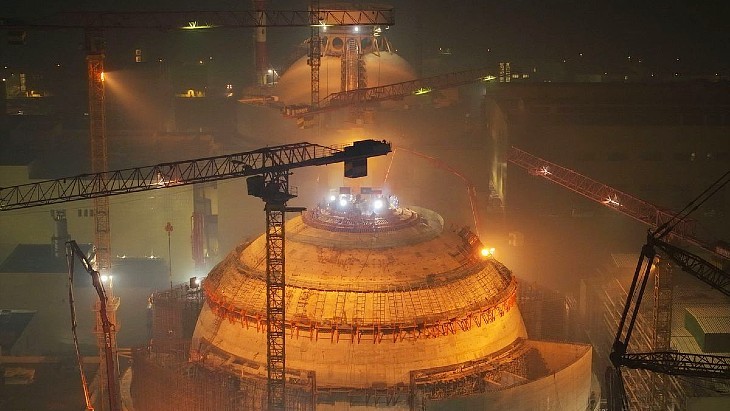

Rooppur 2外壳混凝土浇筑完成
孟加拉国第一座核电站第二台机组的外壳混凝土浇筑工作历时 122 天完成。
2024-01-22

第五批核燃料抵达路布尔核电站
孟加拉国正在建设的路布尔核电站第五批核燃料已在特殊安全安排的保护下运抵帕布纳项目现场。据工厂官员称,到今年年底,总共将有七批燃料运抵现场。工厂厂长肖卡特·阿克巴尔 (Shawkat Akbar) 表示,这批燃料已在达卡哈兹拉特·沙阿贾拉勒国际机场卸货并安全抵达现场。首批四批核燃料于 9 月 29 日至 10 月 20 日期间抵达项目现场。
2023-11-01

孟加拉国加入核俱乐部,交付第一批燃料
孟加拉国总理谢赫·哈西娜、俄罗斯总统弗拉基米尔·普京和国际原子能机构(IAEA)总干事拉斐尔·马里亚诺·格罗西参加了庆祝第一批核燃料抵达路布尔核电站的仪式。
2023-10-06

孟加拉国进入核时代
周四对孟加拉国来说是历史性的一天,该国正式接收来自俄罗斯的第一批核燃料,这是路布尔核电(RNPP)开发过程中的一个里程碑事件。该仪式标志着孟加拉国进入全球核行列,使其成为全球第33个处理用于核能生产的铀的国家。
2023-10-05

孟加拉国路布尔核电站的核燃料已抵达达卡
孟加拉国首个 2,400 兆瓦路布尔核电站 (RNPP) 1 号机组的第一批核燃料最近抵达达卡,孟加拉国的绿色发电焕然一新。
2023-10-04

孟加拉国总理顾问:孟加拉国“路布尔”核电站将于2024年投产发电
孟加拉国总理电力、能源和矿产资源顾问陶菲克·乔杜里在接受卫星通讯社采访时表示,孟加拉国希望俄罗斯参与建设的“路布尔”核电站在2024年底就可以开始为孟加拉国提供电力。
2023-09-22

路布尔核电2号机组外穹顶进展,核燃料定于 10 月交付
孟加拉国路布尔核电站2号机组外穹顶下层已吊装到位。与此同时,Rosatom 表示预计将于 10 月份向该工厂交付第一批燃料。
2023-09-21

TVEL 向孟加拉路布尔核电站交付首批燃料
孟加拉国路布尔核电站1号机组开始装载的燃料已在新西伯利亚化学浓缩厂(Rosatom 燃料公司 TVEL 的一部分)交付。燃料验收试验合格。类似的核燃料正在列宁格勒、新沃罗涅日和白俄罗斯核电站的 VVER-1200 反应堆动力装置中成功运行。
2023-08-11

俄国家原子能公司负责人与孟加拉国总理讨论路布尔核电站建设问题
俄罗斯国家原子能公司发布消息称,该公司总经理阿列克谢·利哈乔夫周一访问了孟加拉国,并与该国总理谢赫·哈西娜举行了会谈。双方讨论了建造路布尔(Rooppur)核电站的问题,以及为在建核电站的第一个机组进口核燃料的准备情况。
2023-08-01

卢普尔核电1号机组安装的通风管
孟加拉国正在建设的卢普尔核电站1号机组反应堆厂房已安装通风管道。该管道重 100 吨,长 67 米。安装过程使用一台强大的起重机,历时八个小时。首先将其移动到垂直位置并升高几米以检查吊索和起重机的稳定性。然后才被运送到安装区域。
2023-07-30
阅读排行
- 1 孟加拉国路布尔核电站1号机组首次达到临界 实现首轮核裂变链式反应
- 2 孟加拉国在ATLAS部长级会议上强调核技术海事应用潜力
- 3 孟加拉国路布尔核电站1号机组获准启动核裂变反应
- 4 孟加拉国首台核电机组安全壳结构试验成功完成
- 5 俄罗斯国家原子能公司:将尽快推进孟加拉国路布尔核电站1号机组并网
- 6 孟加拉国路布尔核电站第二批核燃料运抵沙阿贾拉勒国际机场
- 7 孟加拉国洽谈采购小型模块化反应堆
- 8 孟加拉国首座核电站路布尔(Rooppur)1号机组完成燃料装载
- 9 孟加拉国路布尔核电站造价核定 首堆计划2026年中旬投运
- 10 点燃亚洲核电未来
- 11 俄罗斯称孟加拉国卢普尔1号机组将如期完工
- 12 孟加拉国路布尔(Rooppur)核电站预计今年内并网发电
- 13 孟加拉国加入核俱乐部,交付第一批燃料
- 14 俄罗斯国家原子能公司(Rosatom)智能助手系统首次在海外核电站投用 落地孟加拉路布尔项目
- 15 孟加拉国路布尔核电站的核燃料已抵达达卡
