徐大堡核电厂3号机组500kV倒送电顺利完成

徐大堡核电厂3号机组500kV倒送电顺利完成

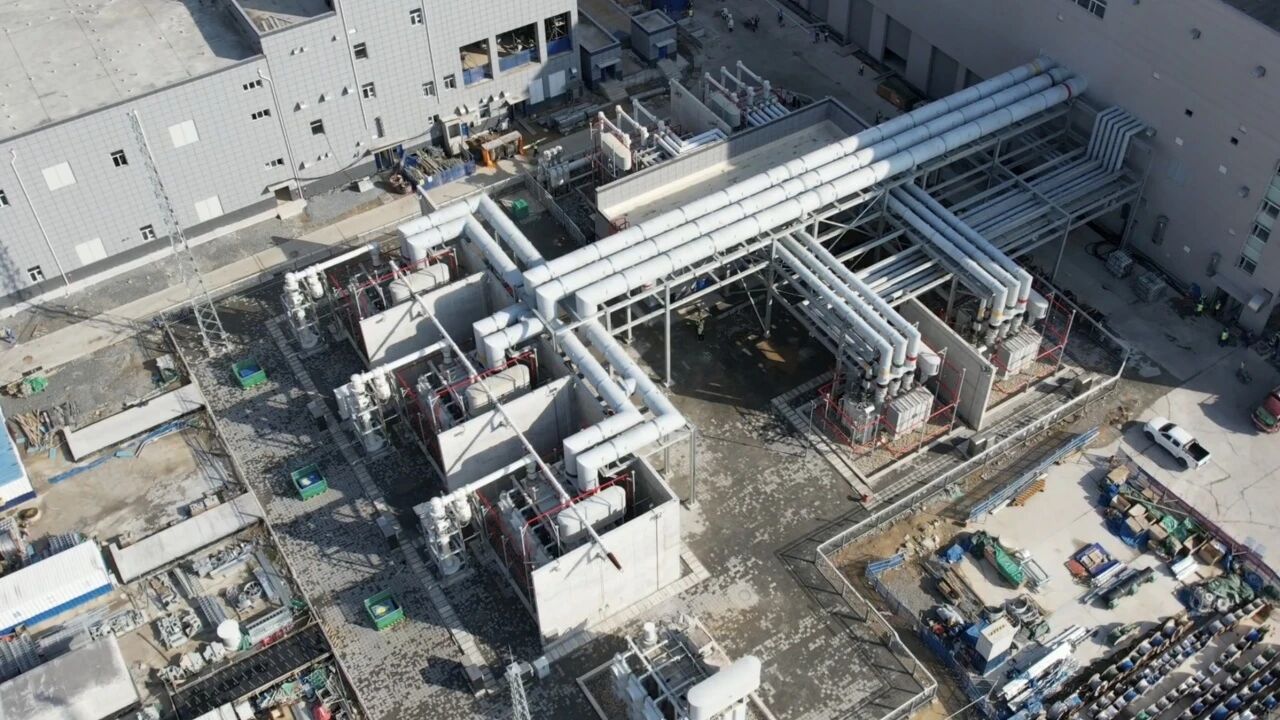

9月12日,徐大堡核电厂3号机组500kV倒送电顺利完成,机组主/厂变启动试验及假负载试验安全完成,送电后新安装设备参数符合设计要求、运行稳定,为3号机组冷试工作的电源供应提供了坚实的保障。500kV倒送电是徐大堡核电厂3号机组工程建设的重要里程碑之一。面对时间紧、任务重的挑战,辽宁核电认真落实集团公司追求卓越年专项行动要求,科学规划、务实创新,与各参建单位紧密协作、规范操作,从用电报装、土建安装、系统联调,到涉网协调及安全送电,各...

2025-09-15

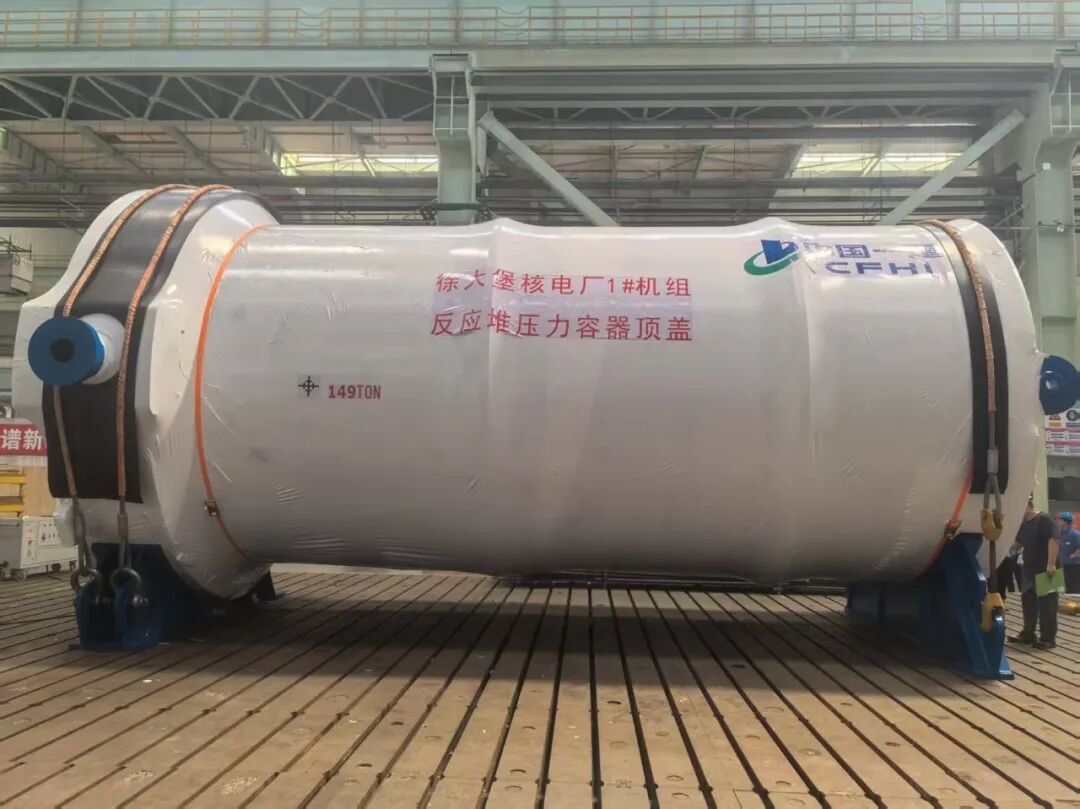

徐大堡核电厂1号机组反应堆压力容器顶盖组件通过出厂验收

徐大堡核电厂1号机组反应堆压力容器顶盖组件通过出厂验收

近日,徐大堡核电厂1号机组反应堆压力容器顶盖组件顺利通过出厂验收,标志着该机组核岛核心设备交付取得关键进展。作为核岛的重要设备组件,验收组严格核查设备外观、尺寸、标识及技术文件,确认设备达标并具备发运条件,为后续一体化堆顶装置拼装、钢制安全壳顶部封头就位提供了有力支撑。为保障交付,辽宁核电设备采购处以集团公司追求卓越年专项行动为抓手,成立压力容器顶盖组件交付专项组,选派两名资深设备工程师驻厂跟踪制造进度、解决现场...

2025-09-03

从精准吊装到关键浇筑,徐大堡核电同天实现双节点

从精准吊装到关键浇筑,徐大堡核电同天实现双节点

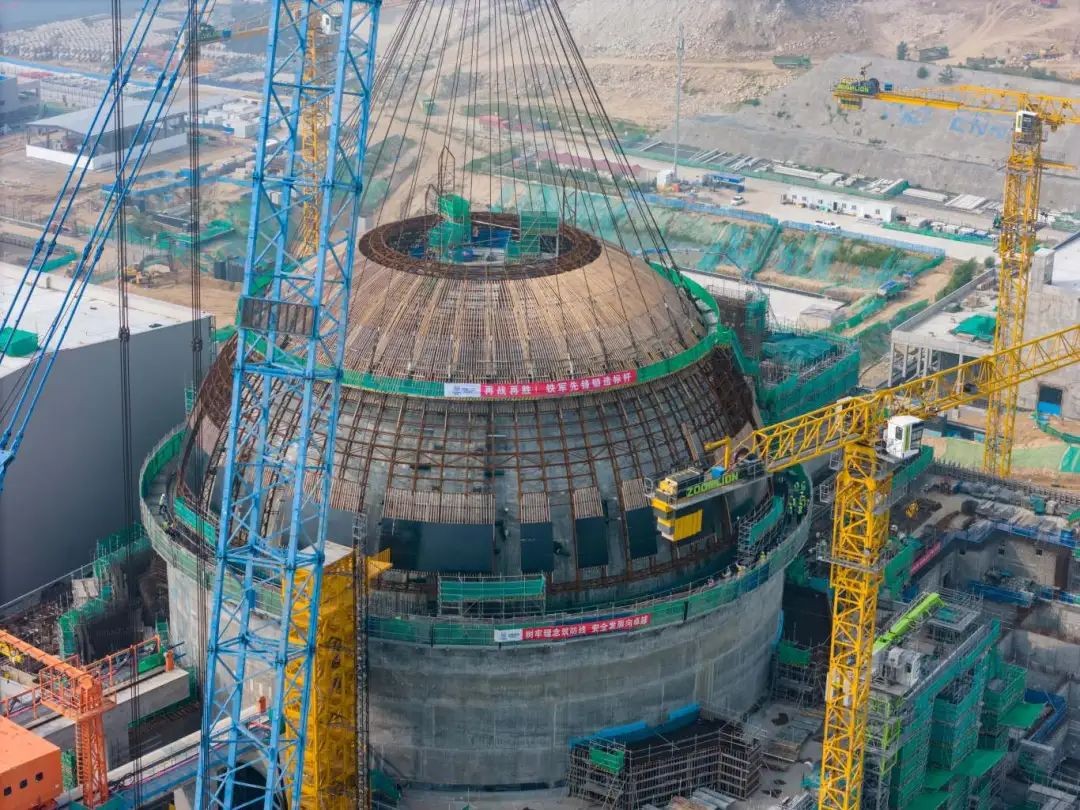

8月15日,中国最北端核电建设现场攻坚热潮涌动。中核二二承建的徐大堡核电项目在一天之内科学组织、连续作战,相继攻克4号机组外层安全壳支撑网架吊装与3号机组穹顶结构关键环节——非能动水箱顶板浇筑启动两大攻坚任务,实现工程建设的重要突破。凌晨5时16分,攻坚首战打响。徐大堡核电4号机组反应堆厂房外层安全壳穹顶模板支撑网架模块吊装作业正式启动。历经4小时52分的精心操作与精准控制,该关键网架模块于10时8分成功吊装就位。此次吊...

2025-08-18

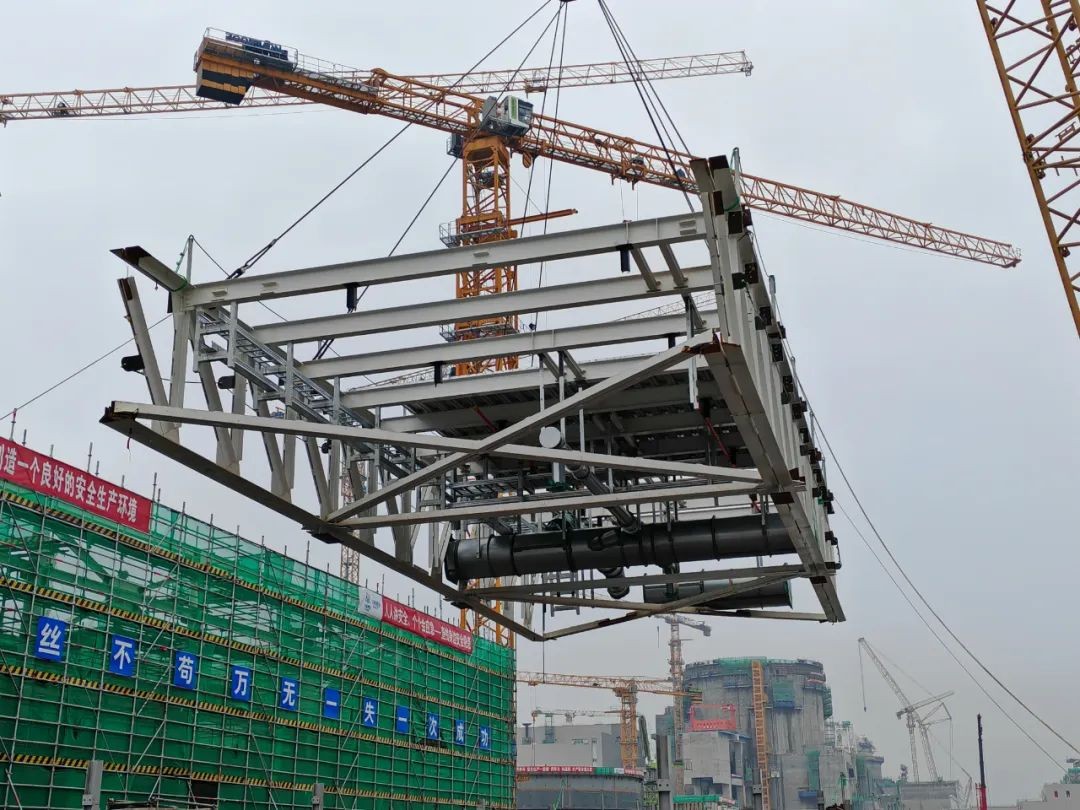

徐大堡核电1号机组首个建安大型模块顺利实施

徐大堡核电1号机组首个建安大型模块顺利实施

7月25日,徐大堡核电1号机组50厂房屋顶建安大型模块顺利吊装,标志着项目建安模块化施工取得实质性进展。50厂房屋顶建安大型模块为徐大堡核电1,2号机组土建钢结构+安装大宗材料模式的首个模块,共安装管道支架43个、消防管道72米、通风支架62个、风管72节、电气支架17个、托盘50米,是项目全面推进模块化施工的重要里程碑。为确保1号机组50厂房屋顶建安模块顺利推进,徐大堡项目强化与辽宁核电、中核工程、中核咨询等上游单位联动协同,统筹推进...

2025-07-29

徐大堡核电厂1号机组首台蒸汽发生器一次侧水压试验顺利完成

徐大堡核电厂1号机组首台蒸汽发生器一次侧水压试验顺利完成

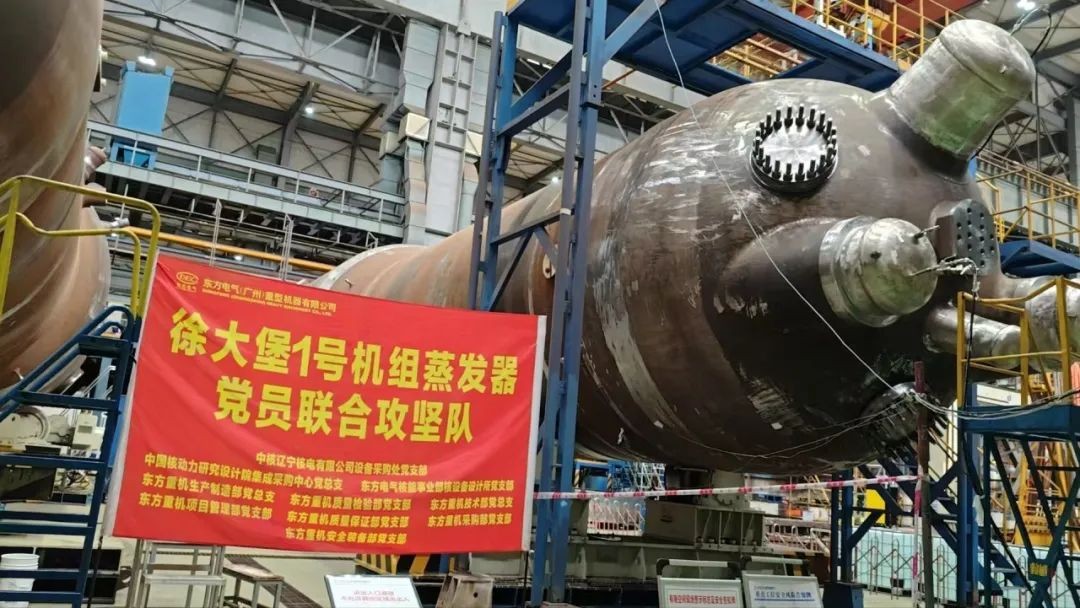

近日,徐大堡核电厂1号机组首台蒸汽发生器一次侧水压试验在东方电气(广州)重型机器有限公司顺利完成。蒸汽发生器是核蒸汽供应系统的主要设备之一,一方面将反应堆所产生的热量传递给二次侧工作介质水,使水成为饱和蒸汽从而推动汽轮发电机发电;另一方面发挥着将一回路系统与二回路系统隔离的作用。为做好设备供货的过程管控,辽宁核电联合中国核动力研究设计院与东方电气共同建立了徐大堡1号机组蒸发器党员联合攻坚队,逢山开道遇水搭桥,突破...

2025-06-23

徐大堡核电厂1号机组首批核级机械模块Q223、Q233、Q240顺利发货交付

徐大堡核电厂1号机组首批核级机械模块Q223、Q233、Q240顺利发货交付

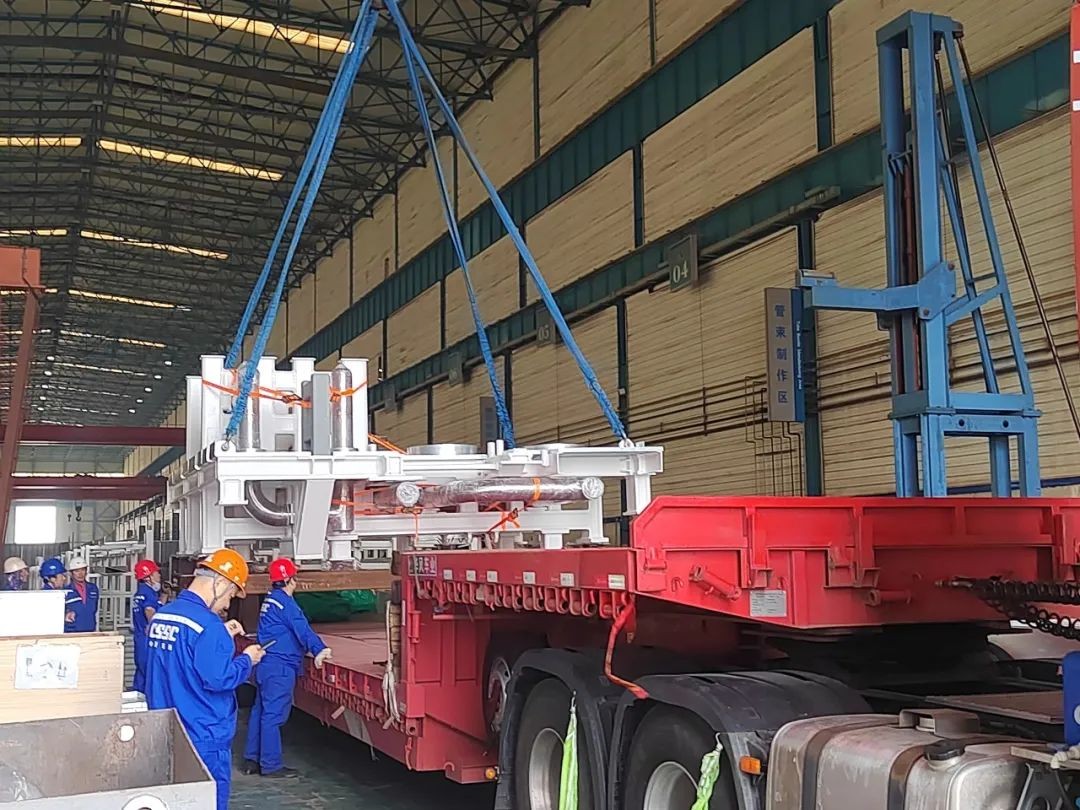

近日,徐大堡核电厂1号机组核反应堆厂房首批核级机械模块Q223、Q233、Q240在大连船舶重工集团有限公司制造完成并顺利通过出厂验收,发货交付徐大堡核电项目现场。面对该批设备采购交付滞后、技术要求高、制造工艺复杂、工期紧张等多重挑战,辽宁核电联合中国核电工程有限公司、设计院及大连船舶重工集团成立项目团队,实施联合办公机制,对设备质量、进度、技术问题进行日跟踪、周评估动态管控,第一时间破解设计、技术及工艺难题,历经3个月成功...

2025-06-04

徐大堡核电厂4号机组主仪控系统首批倒送电相关机柜顺利发运到场

徐大堡核电厂4号机组主仪控系统首批倒送电相关机柜顺利发运到场

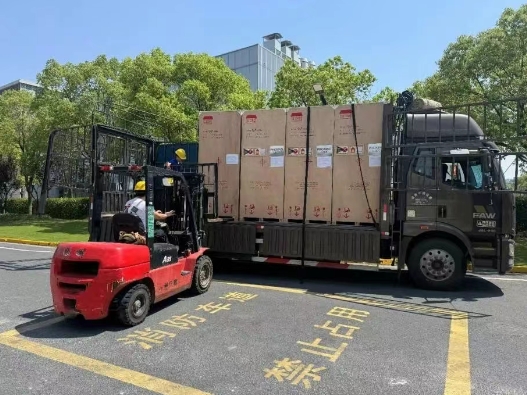

近日,由北京广利核系统工程有限公司承制的徐大堡核电厂4号机组主仪控系统首批倒送电相关机柜顺利发运到货,标志着4号机组主仪控系统设备供货工作正式拉开序幕。在顺利完成徐大堡核电厂3号机组数字化控制系统(以下简称DCS)设备供货任务后,辽宁核电与广利核持续保持高效协作,将3号机组DCS设备在工厂测试、现场安装及调试阶段的经验反馈落实到4号机组设备生产制造环节中;同时,结合3号机组现场施工的实际情况,科学优化4号机组设备到货批次,确保...

2025-05-22

徐大堡核电厂3号机组主控室值班全面启动

徐大堡核电厂3号机组主控室值班全面启动

5月19日,在习近平总书记中俄核能合作项目开工仪式上发表重要讲话四周年之际,徐大堡核电厂3号机组主控室值班全面启动。辽宁核电生产准备总经理、工会主席张迅参加启动活动。活动要求:一是要压实安全生产主体责任,将习近平总书记的殷殷嘱托落实到岗位责任中去;二是要严格执行24小时运行值班制度,进一步完善应急预案,确保系统稳定运行;三是要牢守核安全底线,以操纵员取照考试为契机,打造一支知敬畏、懂规则、守底线的运行团队。四年来,辽宁核电...

2025-05-20

徐大堡核电厂1号机组反应堆厂房重要非核级机械模块KQ22、KQ23顺利发货交付

徐大堡核电厂1号机组反应堆厂房重要非核级机械模块KQ22、KQ23顺利发货交付

近日,徐大堡核电厂1号机组反应堆厂房重要非核级机械模块KQ22、KQ23在大连船舶重工集团有限公司制造完成,顺利发货交付。KQ22、KQ23是反应堆厂房化学与容积控制系统主要设备底位模块和高位模块,是核岛关键路径上的核心设备。为解决该模块在设计、采购、制造等各方面存在的制约问题,辽宁核电联合中国核电工程有限公司成套设备中心、设计院共同选派专业管理人员驻厂协调,并与大船重工集团创新建立联合办公机制,对设备质量和进度实施日跟踪、...

2025-05-11

徐大堡核电厂1号机组反应堆压力容器完成出厂验收

徐大堡核电厂1号机组反应堆压力容器完成出厂验收

近日,徐大堡核电厂1号机组反应堆压力容器顺利完成出厂验收。反应堆压力容器是核岛核心设备。在设备出厂验收过程中,专业组分别从设备外观、尺寸、标识规范性及文件完整性等多个维度,开展了严格细致地检查,最终顺利完成验收工作,确保设备具备发运条件。为保证反应堆压力容器供货质量及进度,辽宁核电设备采购处在公司党委和总经理部的统筹领导下,积极构建高效协同机制:对内与项目控制处、工程管理处等部门密切配合,根据现场工程实际进度需求,科...

2025-05-08

辽宁核电顺利通过徐大堡核电厂3、4号机组首批操纵人员考试考前检查

辽宁核电顺利通过徐大堡核电厂3、4号机组首批操纵人员考试考前检查

近日,国家能源局核电厂操纵人员资格审查委员会委托专业技术支持单位,组织专家对徐大堡核电厂3、4号机组首批操纵人员模拟机考试、现场考试的准备情况开展检查与评审。公司生产准备总经理张迅、外部专家组及相关人员出席会议。检查组认真听取了关于徐大堡核电厂 3、4 号机组首批操纵人员模拟机及现场考试准备情况的汇报,随后进行了模拟机典型场景现场测试、文件检查以及现场考试场地检查等工作。经过全面、细致的评审,专家组一致认为徐大...

2025-04-28

中国核能行业协会对徐大堡核电厂3号机组开展冷试沙盘推演

中国核能行业协会对徐大堡核电厂3号机组开展冷试沙盘推演

4月14日至18日,徐大堡核电厂3号机组冷试沙盘推演在徐大堡核电现场顺利举行。本次推演工作,中国核能行业协会特邀来自7家单位的11位资深调试专家组成推演队,协会核电建设技术委员会委员王秀启担任领队,华能石岛湾核电有限公司董事张勇担任队长。本次推演聚焦徐大堡核电厂3号机组冷试目标,兼顾项目热试等后续关键目标,对3号机组一、二回路冷试条件准备、主要设备供货及系统移交滞后、一回路水压试验期间失电、水压试验边界泄漏等8个核心推演...

2025-04-27

徐大堡1号机组安注箱顺利出厂发货

徐大堡1号机组安注箱顺利出厂发货

4月20日,西核设备承制的徐大堡核电1号机组安注箱通过中国核电工程有限公司、中核辽宁核电有限公司验收组出厂验收,并发运项目现场。针对两台安注箱生产任务重、交货期紧、质量要求高的特点,西核设备积极践行保质量就是保进度理念,整合资源,优化流程。成立了由技术、生产、质量等多部门组成的专项工作组,建立日例会机制,对原材料复验、资源调配、制造工艺等环节进行全程管控,确保问题不过夜、进度不延误。同时,通过技术创新与流程优化,进一步提...

2025-04-22

徐大堡核电2号机组CA05结构模块顺利运输吊装就位

徐大堡核电2号机组CA05结构模块顺利运输吊装就位

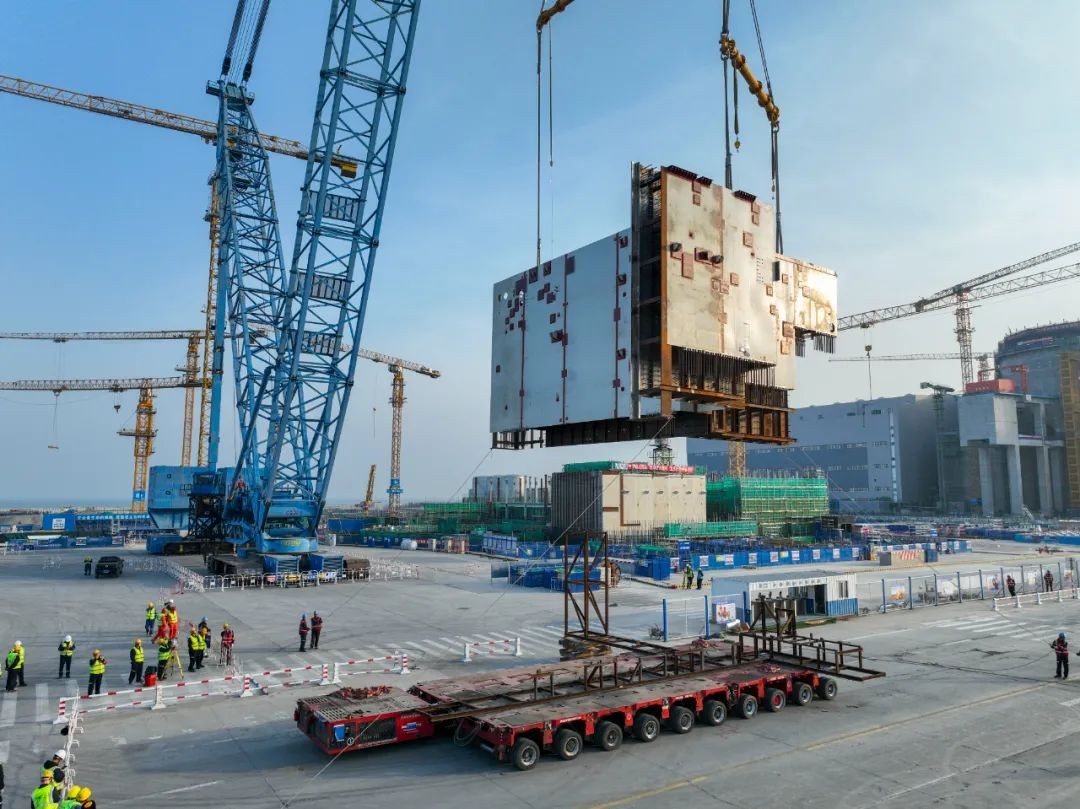

4月15日,徐大堡核电2号机组CA05模块顺利运输吊装就位,为核岛反应堆厂房内部结构后续施工创造了有利条件。CA05模块为钢结构墙体,是化学和容积控制系统、安注箱的主体构筑结构。2号机组CA05模块运输吊装作业具有模块结构不规则导致受力易变形、运输装车难度大、落位钢筋干涉多、就位精度高的特点。为保障CA05模块顺利运输吊装就位,中核二三徐大堡项目部秉承协同创新理念,紧密联动上游单位攻坚克难,全面总结汲取1号机组CA结构模块施工经验,精...

2025-04-17

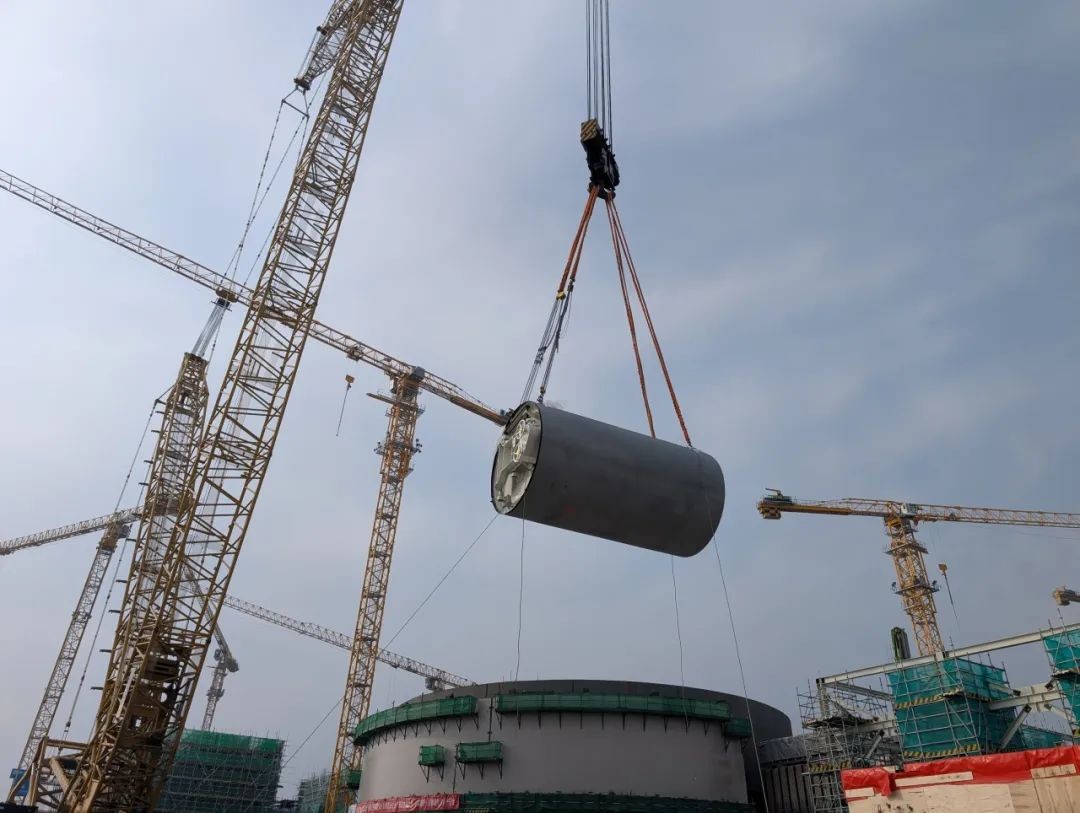

徐大堡核电厂1号机组人员闸门舱体顺利吊装就位

徐大堡核电厂1号机组人员闸门舱体顺利吊装就位

4月11日,徐大堡核电厂1号机组核岛反应堆厂房人员闸门舱体顺利吊装就位,标志着1号机组又一个一级里程碑节点顺利实现。针对1号机组堆型土建与安装深度交叉施工的技术特点,辽宁核电多次组织各参建单位梳理优化施工计划,提前预防解决可能出现的作业冲突问题,成功化解交叉作业干扰,为闸门舱体顺利落位提供了坚实保障。此项节点目标的顺利实现,为后续主设备安装与调试工作筑牢坚实基础。...

2025-04-12

徐大堡核电厂1号机组稳压器电加热元件设备顺利发运

徐大堡核电厂1号机组稳压器电加热元件设备顺利发运

近日,徐大堡核电厂1号机组稳压器电加热元件设备完成出厂验收,顺利装车发运,为1号机组稳压器按时交付打下坚实基础。稳压器电加热元件是稳压器实现控制和调节反应堆冷却剂系统压力变化的重要关键部件。在该设备制造期间,设备采购处面对原材料采购滞后、供应商产能不足等困难,多次组织专题会,协调供应商统筹调配资源;同时联合中国核电工程有限公司成套中心,派专人驻厂协调,每周跟踪设备制造进展,严格监督设备制造质量、进度。最终,1号机组稳压器...

2025-04-09

徐大堡核电厂1号机组反应堆压力容器支座箱钻孔攻丝作业圆满完成

徐大堡核电厂1号机组反应堆压力容器支座箱钻孔攻丝作业圆满完成

近日,徐大堡核电厂1号机组反应堆压力容器4个支座箱(RV支座)32颗螺纹孔钻孔攻丝作业圆满完成,历时21天,全程实现零失误、零缺陷。RV支座作为压力容器就位时的重要支撑部件,每个支座共有8个螺纹孔,加工精度要求极高,需达到0.05mm光孔直径精度和0.8mm螺栓孔深度精度。在钻孔攻丝作业前,辽宁核电组织相关参建单位吸收兄弟电厂项目良好实践经验,对加工流程和精镗工艺进行优化。在中核二三相关领域技术专家的现场指导下,高质量、高标准完成了全部钻...

2025-04-08

徐大堡核电厂4号机组主管道焊接控制点释放工作顺利完成

徐大堡核电厂4号机组主管道焊接控制点释放工作顺利完成

近期,生态环境部东北核与辐射安全监督站(以下简称东北监督站)组织开展了徐大堡核电厂4号机组主管道焊接控制点释放工作。生态环境部华北核与辐射安全监督站、核与辐射安全中心,中机生产力促进中心有关专家参加现场监督。监督组重点关注营运单位的质量保证体系运转情况、主管道焊接准备情况、以往核安全检查要求整改落实情况及经验反馈情况等。现场监督员细致核实先决条件整改情况,确认满足要求后,释放了4号机组主管道焊接控制点。此次主...

2025-04-03

徐大堡核电厂3号机组模拟启动前同行评估活动顺利开展

徐大堡核电厂3号机组模拟启动前同行评估活动顺利开展

近期,徐大堡核电厂3号机组模拟启动前同行评估(PSUR)在辽宁核电顺利开展。

2025-04-01

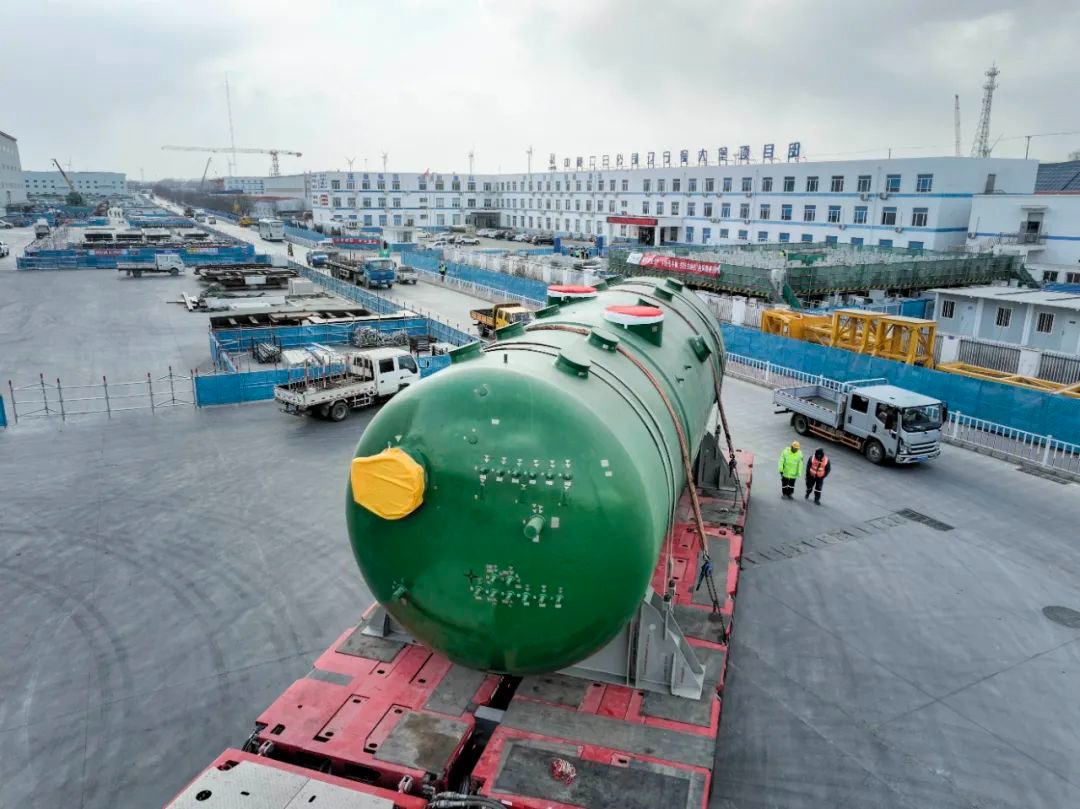

徐大堡核电4号机组蒸汽发生器全部吊装就位

徐大堡核电4号机组蒸汽发生器全部吊装就位

3月28日,徐大堡核电4号机组最后一台蒸汽发生器顺利吊装就位。

2025-03-30

徐大堡核电厂4号机组凝汽器壳体顺利发运

徐大堡核电厂4号机组凝汽器壳体顺利发运

3月24日,徐大堡核电厂4号机组首批凝汽器壳体(C壳体)实现顺利发运。

2025-03-27
