方家山核电厂208大修结束

方家山核电厂208大修结束

10月1日16时25分,方家山核电厂208大修结束,2号机组成功并网本次大修共完成各项工作7600余项,主要包括1号主泵电机更换、PTR换料水箱底板焊缝检查、五柴同期并网变更、核岛保温整治、反应堆保护响应时间测量等重要工作。本次大修面对任务艰巨、天气炎热的双重挑战,大修团队通过精细化的风险预控、标准化的作业流程和全覆盖的安全监督,在大修指挥部统一领导和部署下,紧密协作、精益求精,坚决贯彻落实中核集团雷霆行动相关要求,始终把核安全摆...

2025-10-02

秦山核电方家山208大修正式开始

秦山核电方家山208大修正式开始

9月10日0时20分,随着当班操纵员执行汽轮发电机打闸操作,方家山2号机组与华东电网解列,方家山208大修正式开始。方家山208大修为C类大修,计划项目6413项,主要工作包括反应堆压力容器开关大盖、燃料装卸、1号主泵电机更换、换料水箱底部焊缝检查、2号循环水泵解体检查等重要工作。方家山208大修是秦山核电2025年度第五个大修,全体大修人员将在大修指挥部的统一领导和项目部的精心组织下,坚守安全是核工业生命线理念,充分发挥五同五共党建联建...

2025-09-10

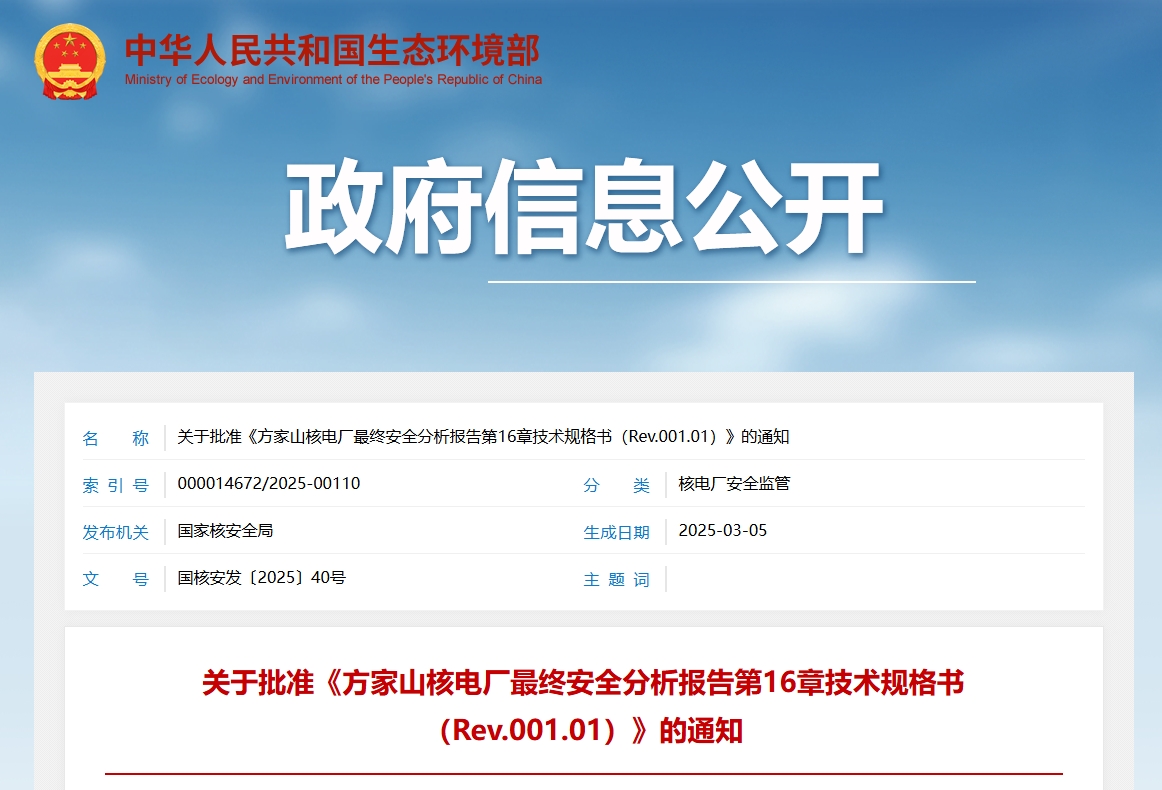

关于批准《方家山核电厂最终安全分析报告第16章技术规格书(Rev.001.01)》的通知

关于批准《方家山核电厂最终安全分析报告第16章技术规格书(Rev.001.01)》的通知

你公司《关于方家山核电厂最终安全分析报告第16章技术规格书(Rev.001.00)修改的请示》(中核运行核安发〔2024〕181号)、《关于恳请批准方家山核电厂最终安全分析报告第16章技术规格书(Rev.001.01)的请示》(中核运行核安发〔2025〕16号)收悉。

2025-03-13

一键了解!核电、新能源项目建设最新进展

一键了解!核电、新能源项目建设最新进展

3月8日,海南核电206大修开始。此次大修为2号机组年度大修,计划开展多项检修项目,包含预防性维修、定期试验、变更改造等项目,涵盖了首次执行的A/B列安喷全流量试验、2号主给水泵全面解体检查、发电机励磁母线技改及2RCV001EX水压试验等重要工作。

2024-03-12

秦山核电方家山207大修正式开始

秦山核电方家山207大修正式开始

2月22日0时1分,随着当班操纵员执行汽机打闸操作,方家山2号机组与华东电网解列,方家山207大修正式开始。

2024-02-22

收官之战!秦山核电方家山107大修开始

收官之战!秦山核电方家山107大修开始

9月13日21时12分,随着当班操纵员执行汽机打闸操作,方家山1号机组与华东电网解列,秦山核电方家山107大修正式开始。

2023-09-14

时隔三十年,秦山核电再次新建穿山隧道

时隔三十年,秦山核电再次新建穿山隧道

8月23日上午,秦山核电党委书记、董事长黄潜宣布:“‘秦山一号’TBM始发!”随后,由秦山核电、核工业井巷为辅助蒸汽联网项目隧道工程联合打造的HRBM4000TBM“秦山一号” 掘进机正式开始掘进出渣。这是时隔三十年后,秦山核电再次新建穿山隧道,并首次采用TBM掘进机实施隧道掘进施工。

2023-08-24

秦山核电厂方家山新增220kV变压器顺利完成送电

秦山核电厂方家山新增220kV变压器顺利完成送电

12月5日,由中国电力工程顾问集团华东电力设计院有限公司和中国核工业第五建设有限公司共同承接的秦山核电厂方家山电锅炉电源优化及新增220KV变压器送电顺利完成。

2022-12-13

西核设备供货的方家山2号机组装卸料机可靠性改进项目顺利完成装料工作

西核设备供货的方家山2号机组装卸料机可靠性改进项目顺利完成装料工作

2022年9月17日23:13伴随着脱扣灯亮起,方家山2号机组最后一根核燃料组件顺利装入堆芯,历时36.6个小时,这标志着一个新记录的诞生,打破了方家山1号机组所创的全国百万机组37.2个小时的最快装料记录。在整个装料过程中装卸料机“零”故障运行,“零”人因失误,标志着西核设备在装卸料机制造领域已处于全国领先水平。

2022-09-19

方家山装卸料机可靠性改进项目顺利通过验收

方家山装卸料机可靠性改进项目顺利通过验收

2022年8月1日,中核核电运行管理有限公司(以下简称:中核运行)副总经理刘崇都、中国核电工程有限公司(以下简称:中核工程)北京分公司副总经理于涛、总工程师张莉一行对西核设备承制的方家山2#机组装卸料机可靠性改进项目进行了试验验收。

2022-08-02

“院士行”活动走进秦山核电:以高水平核科技自立自强推动核工业高质量发展

“院士行”活动走进秦山核电:以高水平核科技自立自强推动核工业高质量发展

7月22日,由中国工程院主办、中核集团承办的“高水平核科技自立自强院士行”活动走进我国核电的启航地——中核集团秦山核电,来自中国工程院能源与矿业工程学部的周守为、欧阳晓平、叶奇蓁、孙承纬、李立浧、蔡美峰、邓建军、杨春和、罗琦等九位院士参加调研。

2022-07-26

“一百零一”,我们再出发

“一百零一”,我们再出发

机组解列到卸料开始总计4.39天、装料结束到机组并网总计5.93天、装料累计耗时37.2小时、刷新机组最佳大修工期纪录、多个里程碑窗口刷新国内同类型机组大修最佳纪录……秦山核电第101次大修——方家山106大修已圆满结束。今天,我们细数这次大修的闪光点,是为总结经验,也为蓄势再出发。

2022-05-12

华东监督站顺利完成方家山核电厂1号机组第六次换料大修临界控制点释放

华东监督站顺利完成方家山核电厂1号机组第六次换料大修临界控制点释放

2022年4月27日,生态环境部华东核与辐射安全监督站(以下简称华东监督站)对秦山核电基地方家山核电厂1号机组第六次换料大修后首次临界前需要完成的工作进行了现场核查,在确认机组状态满足要求后,于4月27日11:52释放了大修后首次临界控制点。

2022-05-05

秦山核电方家山106大修圆满结束

秦山核电方家山106大修圆满结束

4月28日10时03分,方家山1号机组成功并网,标志着秦山核电第101次大修——方家山106大修圆满结束。

2022-04-29

中核检修装卸料机可靠性改进专项完成

中核检修装卸料机可靠性改进专项完成

4月22日上午10:00,随着秦山核电方家山1号机组装料结束,中核检修海盐分公司QF-OT106大修装卸料机可靠性改进专项圆满完成。

2022-04-26

全国首台装卸料机改造项目顺利投入使用

全国首台装卸料机改造项目顺利投入使用

近日,由中国核电工程有限公司优化设计,西核设备承制的全国首台装卸料机改造项目——装卸料机系统性能优化专项项目成功应用于秦山核电方家山1号机组,创造了国内百万千瓦级核电机组装料用时最短纪录。

2022-04-26

秦山核电方家山106大修正式开始

秦山核电方家山106大修正式开始

4月3日0时2分,随着当班操纵员执行汽机打闸操作,方家山1号机组正式与华东电网解列,方家山106大修开始。

2022-04-03

秦山核电8台机组WANO综合指数达到满分100

秦山核电8台机组WANO综合指数达到满分100

2021年6月,秦山核电9台机组中有8台机组WANO综合指数达到满分100,再创优异的运行业绩。

2021-07-19

核电厂大修期间工业安全风险分析

核电厂大修期间工业安全风险分析

文章根据核电厂大修安全管理的实践经验,对大修高风险作业项目和现场隐患进行工业安全风险分析,并针对风险控制中的弱项,提出应对策略。通过方家山 104 和 204 两次换料大修高风险作业和隐患相关数据的统计、对比,评价了大修安全管理实效。针对数据分析显示安全管理中的突出问题,提出了改进的方法。

2021-03-15

华东监督站顺利完成方家山核电厂2号机组第五次换料大修监督工作

华东监督站顺利完成方家山核电厂2号机组第五次换料大修监督工作

2021年2月28日12时10分,生态环境部华东核与辐射安全监督站(以下简称华东监督站)现场监督员在核查了方家山核电厂2号机组第五次换料大修后反应堆首次临界前核安全检查问题整改落实情况。

2021-03-10

秦山核电方家山2号机组第5次换料大修工作顺利结束

秦山核电方家山2号机组第5次换料大修工作顺利结束

3月1日15时12分,秦山核电方家山2号机组成功并网,标志着方家山2号机组第5次换料大修工作顺利结束。

2021-03-02
