世界首个核电接入特高压工程投运,烟威1000千伏工程打通胶东核电外送“大动脉”

2026年10月10日,烟威1000千伏特高压工程正式竣工投产。该工程不仅是全国“十五五”时期首个投产的特高压交流新建工程,更成为全球首个实现核电直接接入特高压交流网架的标杆工程,标志着我国胶东半岛核电基地的超大规模基荷外送通道全面贯通。

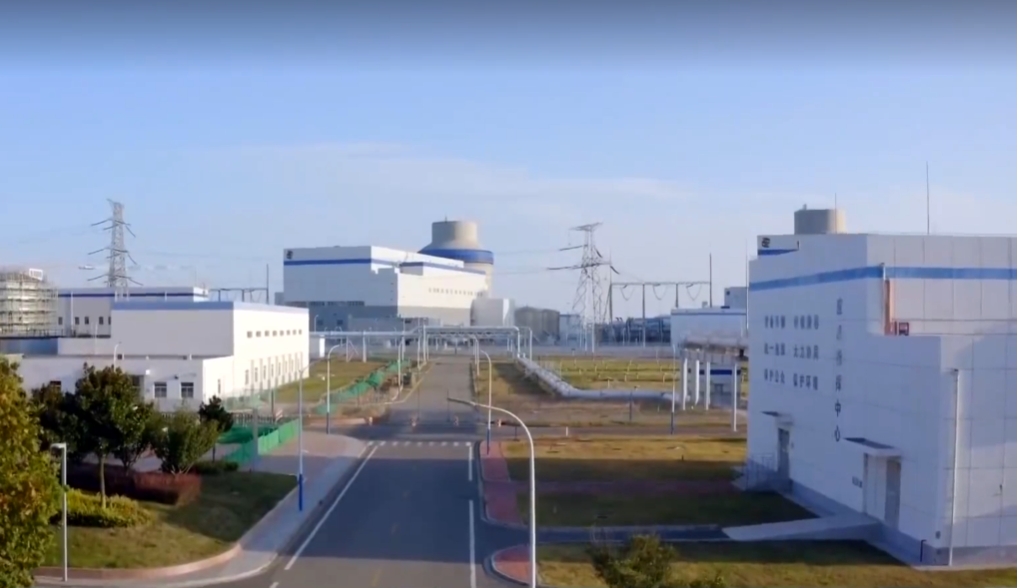

作为山东核电发展的核心集聚区,烟台、威海等胶东半岛沿海区域集聚了山东绝大部分核电机组。随着海阳核电等重大核能项目推进,烟威地区已由传统的“用电受端”快速转变为全省战略级“核能与新能源送端”,预计到“十五五”末,该地区盈余电力的最大外送需求将突破3000万千瓦。烟威特高压工程的投用,彻底打破了此前大型核电基地外送的电网瓶颈,构筑起大容量核电向中西部负荷中心高效输送的骨干电力通道。

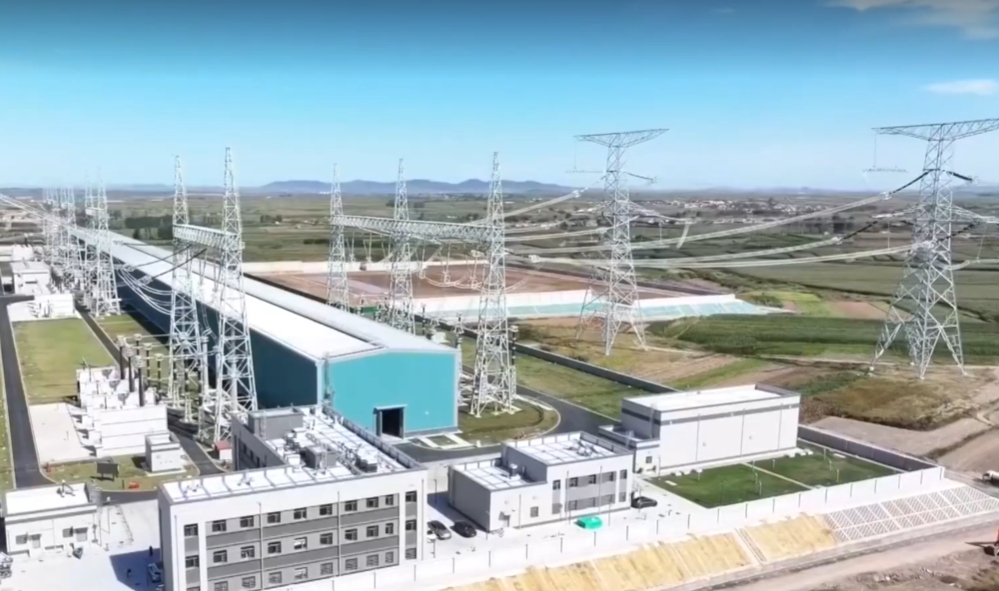

在工程设计与接入节点上,该工程新建的海阳西1000千伏开关站创下多项全国之最。作为承接海阳核电及周边清洁能源汇集的关键中枢,海阳西开关站采用“一址两站”布局,拥有全国最长的1000千伏气体绝缘全封闭组合电器(GIS),并规划建设了多达12回1000千伏出线,是目前国内1000千伏出线规模最大的特高压站点。站内还全面部署了我国自主研发的首批低噪声特高压并联电抗器设备,确保了核电大容量并网下站内运行的静音性与电能质量稳定性。

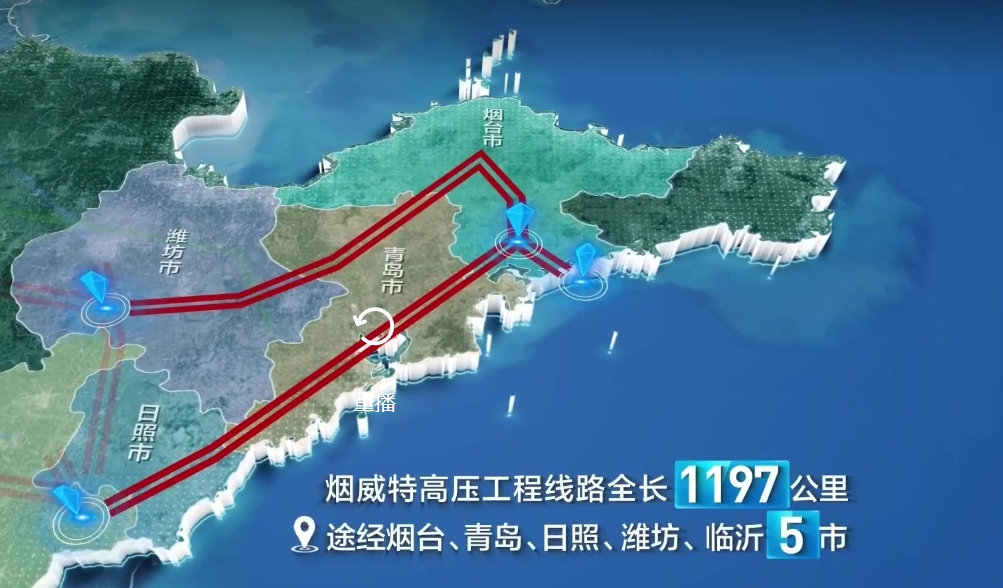

从电网网架结构来看,该工程线路折单全长1197公里,途经烟台、青岛、日照、潍坊、临沂5市,新建及扩建3座特高压场站。它的并网使该线路与山东既有特高压网络实现闭环互通,构成了全国首个省域“8”字型特高压双环网。这种双环网互为备用、多通道支撑的坚强架构,极大增强了电网抗扰动与抵御系统故障的能力,从根本上为高安全要求的大规模核电机组并网运行提供了坚固的电网安全冗余保障。

在建设实施层面,该工程有效施工工期仅用时12个月,刷新了全国同等规模特高压交流工程的最快纪录。建设团队攻克了822基山地丘陵铁塔及17基海域铁塔的高难度“越山跨海”施工,打磨出覆盖海洋防腐与复杂地质的五大核心工法体系,并全面落实“候鸟保护错峰施工”与“零泥浆”海洋环保标准,打造了核电特高压通道绿色低碳建造样板。
