冷却塔之择与核电未来:斯洛文尼亚JEK2项目技术抉择背后的战略权衡

在追求碳中和与能源自主的全球浪潮中,核电作为基荷能源的地位愈发凸显。然而,新建核电站绝非仅仅是反应堆堆型的简单选择,其配套基础设施的规划往往牵一发而动全身。近日,斯洛文尼亚GEN Energija能源公司公布了其拟建的JEK2核电项目(即克尔什科核电站二期工程)冷却塔可行性研究报告,明确将高度在193米至198米之间的“自然通风冷却塔(Natural Draft Cooling Tower)”列为首选方案。

这一技术路线的披露,不仅揭示了大型核电项目在工程设计上的精细考量,更为观察中欧国家在面对能源转型、气候变化、经济可行性与社会接受度等复杂交织的现实考验时,提供了一个极具参考价值的样本。

效率与成本的极致博弈:为何自然通风冷却塔脱颖而出?在核电站运行过程中,反应堆产生的高温蒸汽经汽轮机做功后,约有三分之二的废热需要通过冷却系统排放到环境中。对于JEK2项目而言,由于其紧邻的萨瓦河(Sava River)水资源冷却潜力已被现有设施充分开发,采用一次通过式直流冷却已不具备水文条件,建设冷却塔成为必然选择。

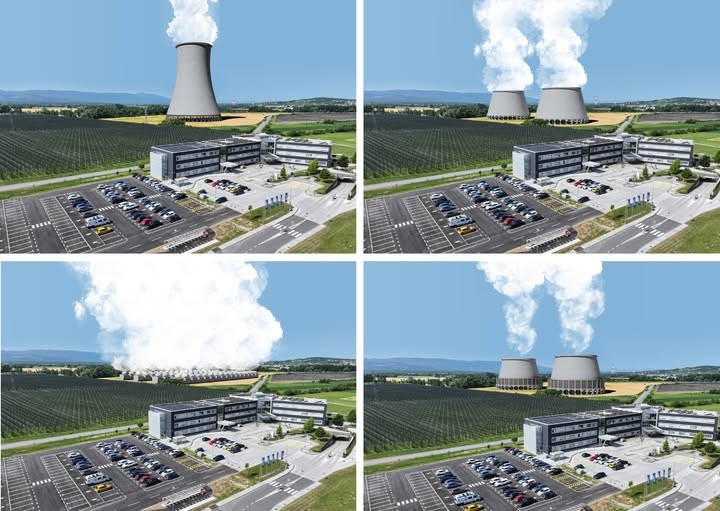

由国际知名工程公司John Cockerill Hamon完成的可行性研究对比了四种技术路径:自然通风冷却塔、两种结合自然与机械通风的混合设计,以及机械诱导通风冷却单元。最终,自然通风冷却塔以其独特的运行经济性占据上风。

从技术经济学 的角度来看,自然通风冷却塔利用塔内湿热空气与塔外冷空气的密度差形成自然拔风效应,无需安装大型风机驱动空气流动。这意味着:

厂用电率极低 :省去了风机运转所需的大量电力,直接提升了核电站向电网净输送电力的效率。

运维复杂度低 :缺乏机械旋转部件降低了故障率和日常维护成本,显著提高了核电站长期运行的可靠性。

相比之下,混合通风方案虽然可将塔高压缩至75米至80米,但需要建设两座冷却塔,且风机的持续运行将带来不可忽视的长期电耗与高昂的运维开支。在核电站长达60至80年的生命周期内,初期的基建资本开支(CAPEX)与长期的运营成本(OPEX)之间,自然通风冷却塔在全生命周期成本(LCOE)测算中展现出了无可替代的边际优势。

气候变化适应性与环境规约的双重挤压评估冷却系统的优劣,绝不能脱离其所处的自然地理与气候环境。随着全球气候变暖趋势加剧,欧洲近年来频发的夏季极端高温与干旱,对核电站的冷却安全提出了严峻挑战。

自然通风冷却塔的高耸双曲面结构能够提供极大的热交换面积和稳定的气流循环,使其在极端气温条件下仍能保持相对稳定的冷却效率,减少因河水温度过高或流量不足而被迫削减功率甚至停机的风险。

然而,这一方案并非毫无瑕疵。一座近200米高的巨型建筑矗立在斯洛文尼亚的乡村景观中,必然带来强烈的视觉冲击,并可能对地质沉降、局部小气候(如湿气与雾气排放)产生影响。GEN Energija在报告中明确指出,最终的选择仍需经历进一步的技术核验和空间布局程序,必须综合权衡环境保护、技术可行性与“社会接受度(Social Acceptability)”。这种在工程最优解与公众心理预期之间的拉锯,构成了现代化大型基础设施建设中最具挑战的软约束。

宏观视角下的JEK2:超百亿欧元的国家战略赌注 冷却塔的技术细节选择,仅仅是JEK2这一宏大国家能源项目面临的冰山一角。从更宏观的战略视角审视,JEK2项目承载着斯洛文尼亚脱碳与能源自主的双重重任。

根据项目规划,JEK2将建设装机容量最高达2,400兆瓦(MW)的一至二座核电机组(潜在供应商包括美国西屋公司的AP1000以及法国EDF的EPR/EPR1200)。然而,庞大的建设规模对应的是极为高昂的资金门槛:

隔夜建设成本 :在2024年价格体系下,1,000兆瓦单机的隔夜成本估计为98亿欧元 ,而1,650兆瓦单机则飙升至154亿欧元 。

融资成本敏感度 :考虑融资成本后,若实际加权平均资本成本(WACC)为2%,平摊到电力回收成本的均化电价约为65欧元/兆瓦时 ;而一旦WACC上升至4%,实际电价将大幅攀升至103欧元/兆瓦时 。

不仅如此,物流与供应链风险同样不容小觑。同步发布的初步运输研究表明,从科佩尔港(Port of Koper)到克尔什科(Krško)站址的274公里运输走廊,需要针对112处道路及桥梁基础设施进行技术改造,才能承载重达980吨的核电超重部件。这一物流规划需耗时数年,预计最终运输研究要到2028年底才能完成。

高昂的融资门槛、复杂的供应链改造以及即将在全国范围内展开的核电全民公决,使得JEK2项目的推进充满不确定性。2028至2029年将是该项目极其关键的压力测试节点,届时最终投资决定(FID)、空间规划与供应链整顿将同时迎来决断时刻。

斯洛文尼亚JEK2项目将193至198米高的自然通风冷却塔列为首选,是一个基于技术成熟度、运行可靠性以及长期经济效益的理性选择。它表明,在追求能源转型的过程中,工程技术的底层逻辑仍然围绕着“效率、成本与安全”这一铁三角运转。然而,如何将工程学上的“最优解”平滑转化为公众认可的“社会解”,并妥善解决巨额融资与复杂物流的配套问题,将决定该项目能否在2030年代顺利从图纸走向落地。
