埃及达巴核电站1号机组安全壳施工取得新进展

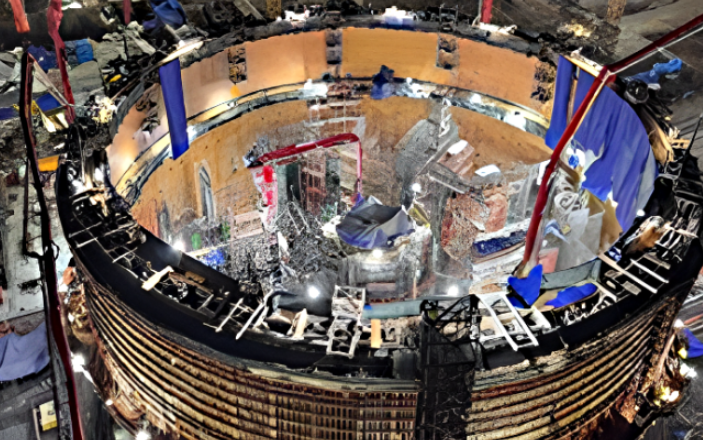

埃及核电站管理局宣布,达巴核电站1号机组反应堆厂房内安全壳第四层混凝土浇筑工作已经完成。这一施工节点使反应堆厂房高度从地面以上24.4米提升至34.0米,标志着埃及首座核电站建设继续向关键设备安装阶段推进。

此次浇筑作业连续进行30小时,共使用5台带布料臂的混凝土泵车,浇筑混凝土约1608立方米。施工期间,白班和夜班各有约80名专业人员参与,另有20人全天候保障施工设备和机械稳定运行,显示出项目在组织调度和现场协同方面的高强度推进。
埃及核电站管理局董事会主席谢里夫·赫尔米表示,1号机组第四层浇筑工作顺利完成,是项目持续进展中的又一战略性步骤,也体现了业主、运营方与总承包方之间的协调合作。项目总承包方俄罗斯原子能集团旗下Atomstroyexport方面则称,第四层内安全壳安装完成是1号机组建设的重要里程碑,计划于8月中旬开始第五层安装,后续该结构将为环形吊车提供支撑。
达巴核电站位于开罗西北约320公里处,是埃及首座核电站,也将成为南非科贝赫核电站建成近40年来非洲新建的重要核电项目。该项目由俄罗斯原子能集团主导建设,规划建设4台VVER-1200机组,这一堆型已在俄罗斯列宁格勒、诺沃沃罗涅日核电站以及白俄罗斯奥斯特罗韦茨核电站投入运行。VVER-1200机组采用内外双层安全壳设计,以增强对外部冲击和事故工况的防护能力。
根据2017年签署的合同,俄罗斯原子能集团不仅负责核电站建设,还将在全寿期内供应俄罗斯核燃料,并建设乏燃料储存设施、提供储存容器,同时协助埃及开展人员培训和投运后前10年的电站维护。达巴核电站4台机组几乎同步推进,1号机组于2022年7月浇筑首罐混凝土,4号机组则于2024年1月完成首罐混凝土。埃及计划到2030年使核电占全国发电量约9%,其中前两台机组如期商业运行将有助于替代部分石油和天然气发电。
