美国阿肯色州评估六处新核电候选区域

美国阿肯色州一份最新研究报告认为,该州有六个区域可作为未来核电开发候选地点,新建反应堆在当地具备“可行性和必要性”。报告称,如按较为积极的时间表推进,阿肯色州新核电站有望在21世纪30年代中期投入运行。

这份长达533页的研究由马里兰州咨询机构Excel服务公司 (Excel Services Corporation) 完成,受阿肯色州议会能源联合委员会委托编制。报告列出的六处候选区域包括本顿县弗林特溪、波普县现有阿肯色一号核电站 (Arkansas Nuclear One, ANO) 厂址、小石城以南和西南方向的阿肯色州中部地区、卡姆登附近的阿肯色州西南部地区、西海伦娜附近的菲利普斯县,以及阿肯色州东北部的克雷格黑德县。

报告同时指出,位于该州东部和东北部的候选地点因靠近新马德里地震带,后续需要开展进一步审查。

研究认为,核电可比其他替代方案更好地满足阿肯色州不断增长的电力需求,并有助于带动厂址所在地经济转型。报告称,该州存在现实能源需求,具备可开发厂址,联邦层面对核能的支持力度处于数十年来较高水平,州法律层面仅需进行适度调整。

根据报告预测,阿肯色州电力需求正在快速增长,未来五年用电需求预计将增加超过35%;从更长期看,增幅可能进一步扩大至这一水平的两倍以上。报告援引数据称,2025年美国核电机组容量因子达到91%,高于其他发电类型,而公用事业级光伏约为25%,陆上风电约为35%。

报告还指出,核电运行阶段不排放二氧化碳,全生命周期排放量与风电相当,通常低于光伏发电;核电站占地较小,单位发电量相关死亡率也处于较低水平。报告认为,核电在能源安全方面同样具有优势,因为核电站可在厂内储备足够18至24个月运行的铀燃料。

不过,报告也提醒,反应堆设计、供应链和融资结构三方面仍需进一步成熟,反应堆大规模部署才具备更稳固条件。目前没有一个在建或拟建项目在这三方面完全成熟,虽然部分项目已更接近商业化要求。

报告以美国佐治亚州沃格特勒3号和4号AP1000机组为例称,这两台机组是美国数十年来建成的少数新建大型反应堆,但项目总成本约为350亿美元,明显高于最初约140亿美元的估算,完工时间也推迟近7年。报告认为,重复建设和经验积累有助于降低成本。对后续AP1000项目的分析显示,隔夜造价可能从首堆项目约每千瓦1.5万美元,降至第四个双机组项目约每千瓦6200美元,并在成熟批量化阶段趋近每千瓦4700美元。

报告建议,阿肯色州不必在“以高成本建设首堆”和“暂不行动”之间作简单选择,而应从现在起推进厂址获取、特征调查和许可准备,为未来以成熟项目成本建设核电创造条件。

报告还提出多项建议,包括通过立法设立核能发展基金,并扩大“原子能发展活动协调员”职责。该职位由阿肯色州20世纪50年代州法设立,但至今从未正式任命。

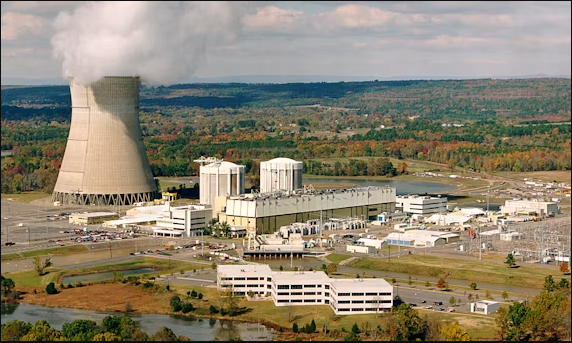

目前,阿肯色州唯一商业核电站为阿肯色一号核电站。该站拥有两台压水堆机组,分别于1974年和1980年投入商业运行,其中1号机组净装机容量为836兆瓦,2号机组净装机容量为988兆瓦。

美国多个州近期正重新评估核电在保障能源供应和降低碳排放方面的作用。新泽西州近期成为过去十年内第六个、今年第二个全面取消新建核电站禁令的州。纽约州也在推进反应堆规划;今年4月,缅因州、康涅狄格州、马萨诸塞州、新罕布什尔州、罗德岛州和佛蒙特州六个新英格兰州的州长已要求本州能源机构研究先进核能技术。
