库尔斯克核电站缩短检修工期 额外发电约1.8亿千瓦时

俄罗斯库尔斯克核电站通过压缩机组计划检修时间,今年上半年额外发电约1.8亿千瓦时,发电量超过俄罗斯核电运营商Rosenergoatom为相关检修工作设定的目标。提高检修效率,是俄罗斯国家原子能公司Rosatom提升整体劳动生产率计划中的一项重要内容。

此次增发电量主要来自库尔斯克核电站3号机组。该机组采用RBMK-1000堆型,今年进行了计划中的中期检修,实际用时68.5天,比原计划75天缩短6.5天。检修期间,工作人员完成了12500台工艺设备维护,并开展476项涉及燃料组件的操作。

围绕反应堆装置关键部件的寿命管理和现代化改造,现场还完成了多项工作,包括检查并更换工艺通道及控制保护系统通道、升级主凝结水系统等。相关维护工作均按安全和质量要求执行。

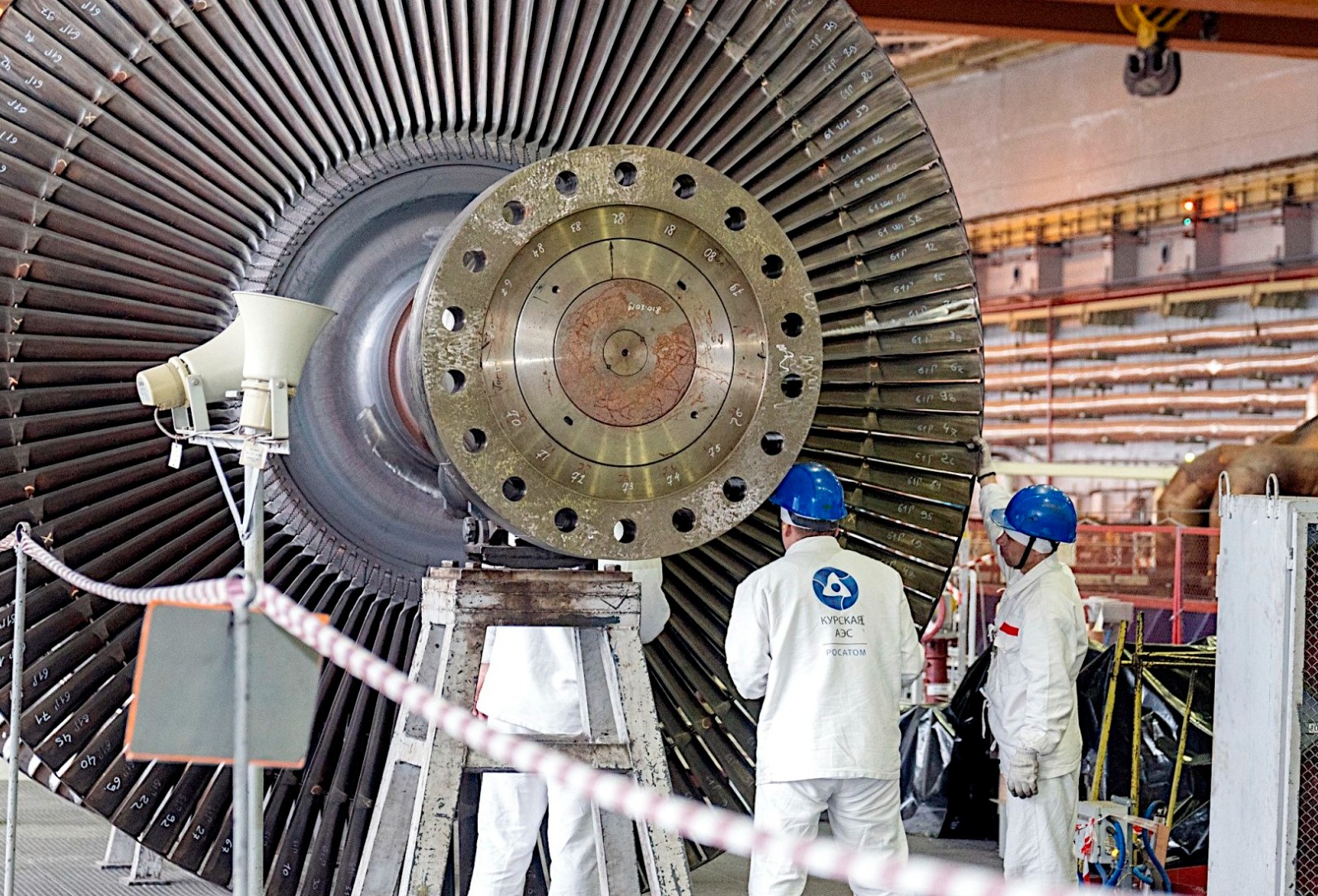

库尔斯克二期核电站1号机组采用VVER-TOI堆型,其首次检修停运持续12天。检修期间,专家对反应堆厂房和汽轮机厂房内的主、辅设备进行了监测,维护涡轮发电机,并测试机组工艺系统和安全系统运行情况。该机组提前一天并网,使其向中部电网额外输送约2200万千瓦时电量。

库尔斯克核电站站长亚历山大·乌瓦金表示,检修工期优化得益于电站的规划实践和精益生产体系,电站专家与承包商之间形成的协同机制也发挥了关键作用。他提到,现场采用了先进机器人设备以及俄罗斯国内工程师开发的专用系统,在提高安全水平的同时缩短了计划预防性检修时间,并带来了经济效益。

目前,库尔斯克核电站4号机组正在进行计划内预防性维护,电站运行和检修团队仍在优化工作进度,以争取更多发电量。俄罗斯各核电站也在推进缩短检修周期、提升发电能力的相关工作,以保障区域能源供应稳定。

库尔斯克核电站是Rosenergoatom旗下分支机构,也是俄罗斯“中部”电网的重要电源点。目前,该站3号、4号RBMK-1000机组以及VVER-TOI机组处于发电运行状态,其中3号机组和VVER-TOI机组按调度计划功率运行;1号、2号机组在设计寿命到期后处于非发电运行模式。电站及周边地区辐射水平符合核电站正常运行标准,未超过天然本底水平。
