捷克工贸部进度报告:杜科瓦尼(Dukovany)新核电机组项目建设按计划推进

7月8日,捷克工贸部发布杜科瓦尼(Dukovany)新核电机组项目签约一周年进展报告,确认项目按既定时间表推进。自2025年6月与韩国水电核电公司(KHNP)签署两台APR1000机组EPC合同以来,已完成超13公里勘探井的地质钻探,首版概念设计已于今年4月提交,并选定多家捷克本土供应商。第一阶段预计持续四年,重点聚焦项目及取证文件编制、许可获取及开工前基础设施建设,主体工程预计2029年开工。

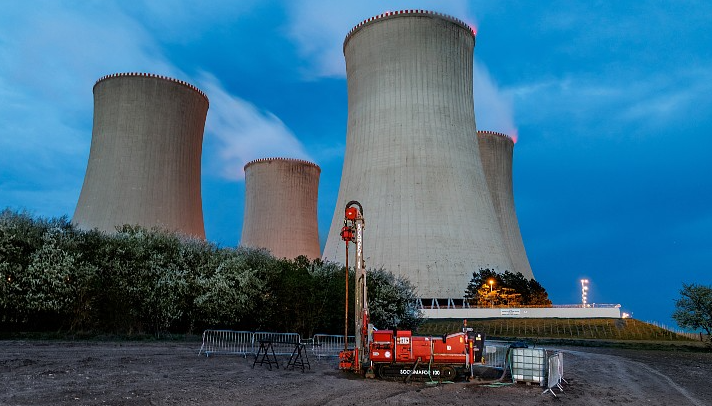

地质钻探涉及数百口勘探井,样品实验室检测及超6000页最终报告已完成,将为厂址三维建模提供基础。KHNP提交的概念设计涵盖了针对捷克法规环境、厂址条件及业主要求的标准APR1000方案全部调整项,目前处于意见征询阶段。供应链方面,ČEZ Energetické projekty承担地质勘察,Doosan Škoda Power获汽轮机发电机供货合同,Energoprojekt Praha提供取证及项目文件咨询。项目已建立捷、韩供应商登记系统,完成四天APR1000技术培训,现场绕行道路及高峰期万名施工人员生活营地同步建设中。项目公司Elektrárna Dukovany II总经理Petr Závodský表示,准备阶段虽不易被外界关注,但对后续顺利施工至关重要。下半年计划发布冷却塔供货招标,考古调查及项目公司行政楼建设同步推进。

捷克政府于2024年7月选定KHNP为杜科瓦尼两台新机组首选投标人,2025年6月签署EPC合同,合同还涵盖首炉燃料及五次换料的约十年核燃料供应。项目位于距布拉格东南约200公里的杜科瓦尼现有核电厂址,业主Dukovany II公司由捷克政府持股80%、CEZ持股20%。项目造价约4070亿捷克克朗(约合186亿美元)。此外,捷克泰梅林(Temelín)核电厂另两台新机组也在规划考虑中。上月,KHNP社长与两国工贸部长共同视察项目进展并举办韩捷核能产业合作活动,双方确认项目正按计划顺利推进。
