“泰坦-2”完成列宁格勒核电站二期3号机组VVER-1200反应堆堆坑支承桁架安装

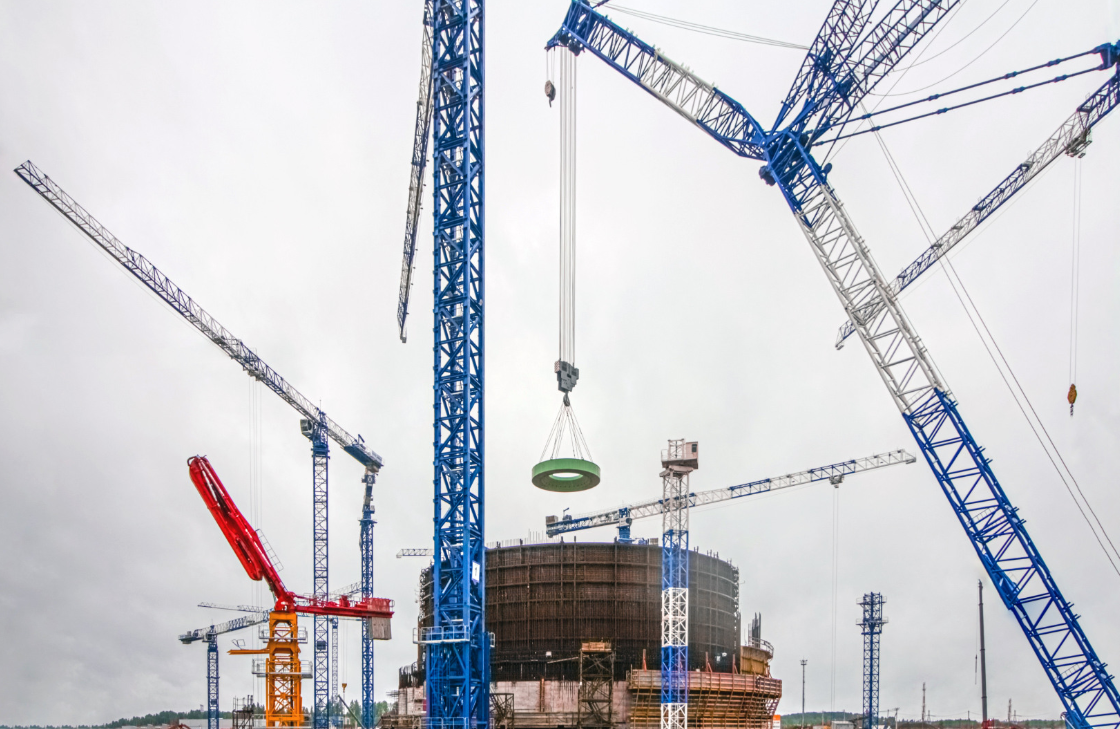

俄罗斯列宁格勒(Leningrad)核电站二期工程现场完成了一项关键节点:TITAN-2控股公司将VVER-1200型3号机组反应堆竖井的支承桁架安装到设计位置。该部件是反应堆竖井的主要结构之一,本次安装质量达到要求,并比原计划提前三天完成,为后续反应堆本体安装创造了条件。

接下来,施工人员将对这一环形金属结构的内部空腔浇筑特殊蛇纹石混凝土,以增强反应堆竖井的辐射防护和热防护能力。TITAN-2旗下项目负责人康斯坦丁·胡佳科夫表示,工程重点不仅是完成混凝土填充,还要确保养护过程满足强度增长要求。混凝土凝固后,施工方将采用无损检测方式确认质量,并在浇筑前后复核支承桁架的位置,包括高程、与竖井的同轴度以及主轴线位置,确保其在温度、辐射和重量等复杂载荷下稳定工作。相关工作计划于7月内完成。

列宁格勒核电站副主任、二期工程建设管理负责人叶夫根尼·米卢什金指出,此次安装是反应堆压力容器吊装前的重要准备。下一阶段还将安装另一套止推桁架,用于防止反应堆在运行过程中发生横向位移。通过支承与止推两套固定结构,重量超过300吨的反应堆将在不少于60年的设计运行期内保持在设计位置,从而保障机组核心设备在各种工况下安全可靠运行。

按照计划,列宁格勒核电站二期3号VVER-1200机组的反应堆压力容器将于2027年安装。在此之前,作为该二期扩建工程总承包商的TITAN-2还需完成多个关键参考节点的土建和安装任务,包括主循环泵下方楼板浇筑、反应堆厂房中心标高结构施工、双层安全壳安装至规定高度等。这些工程将共同决定后续大型设备安装和核岛系统建设的节奏。

列宁格勒核电站二期3号VVER-1200机组计划于2030年投入运行,4号机组计划于2032年投运。俄罗斯国家原子能公司总经理阿列克谢·利哈乔夫曾表示,新机组将为列宁格勒核电站带来“第二次生命”,逐步替代老旧的RBMK-1000机组,并在至少60年内为俄罗斯西北部能源需求较高的地区提供稳定、清洁电力,同时支持列宁格勒州继续推进大型区域和社会发展项目。
